กลับหน้าหลัก Home โครงการฯ ของหน่วยงาน


รายละเอียดโครงการ : ปรับปรุงซอยโยธินพัฒนา 3 แยก 1 จากซอยโยธินพัฒนา 3 ถึงบ้านเลขที่ 61

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยโยธินพัฒนา 3 แยก 1 จากซอยโยธินพัฒนา 3 ถึงบ้านเลขที่ 614,460,000.00100.00สำนักงานเขตบางกะปิฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(99) อื่นๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.00100.00100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-7 of 7 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
9902-08-2025100.00ส่งมอบงานแล้ว ตรวจรับพัสดุแล้วเสร็จ ความคืบหน้า 100%-
9902-07-20250.00อยู่ระหว่างดำเเนินการของผู้รับจ้าง ความคืบหน้า 68%-

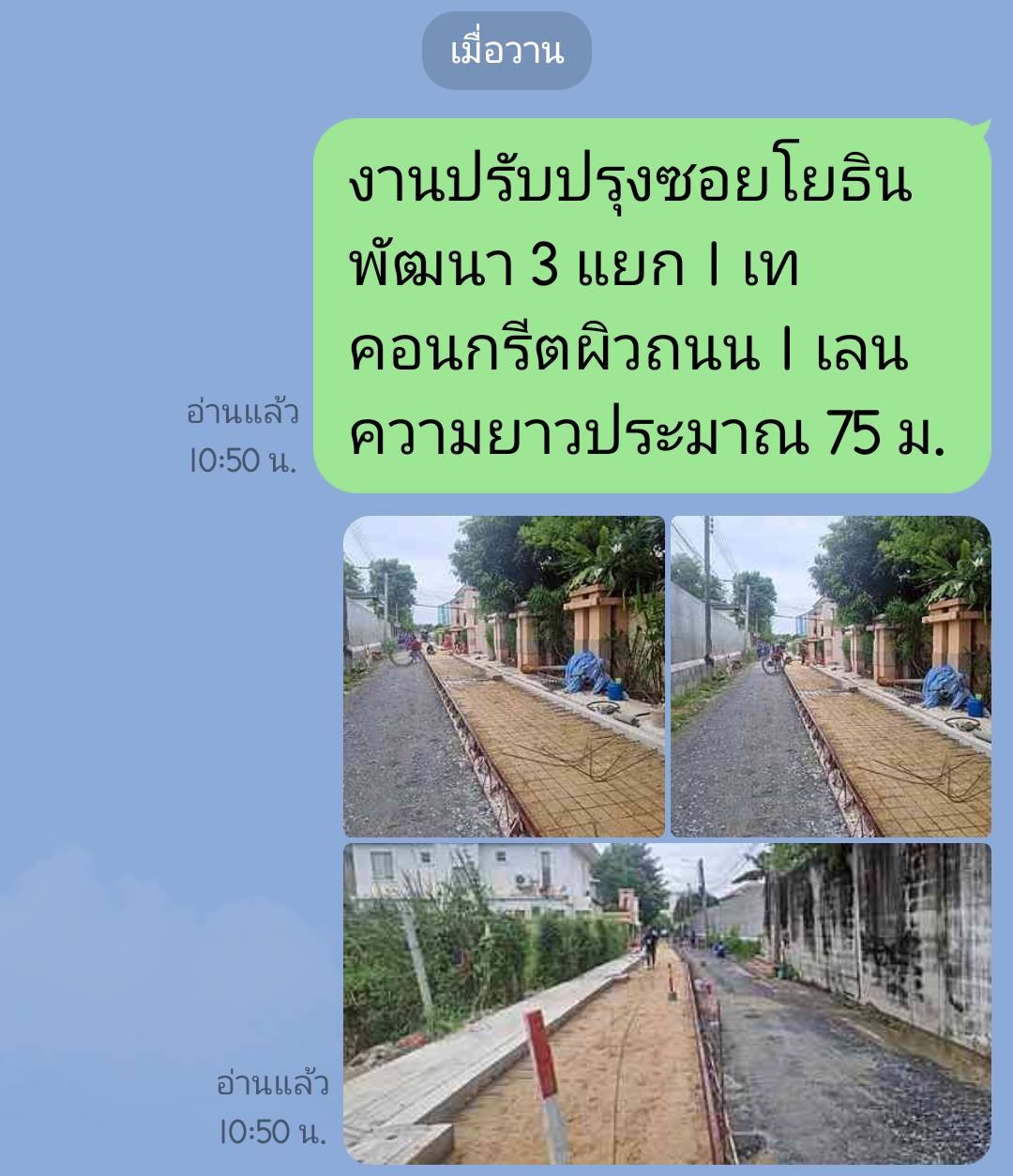

9902-06-20250.00อยู่ระหว่างดำเนินการของผู้รับจ้าง ความคืบหน้า 60%-
9901-04-20250.00อยู่ระหว่างดำเนินการของผู้รับจ้าง ความคืบหน้า 20%-
9901-03-20250.00ระหว่างดำเนินงานของผู้รับจ้างความคืบหน้า 18%-

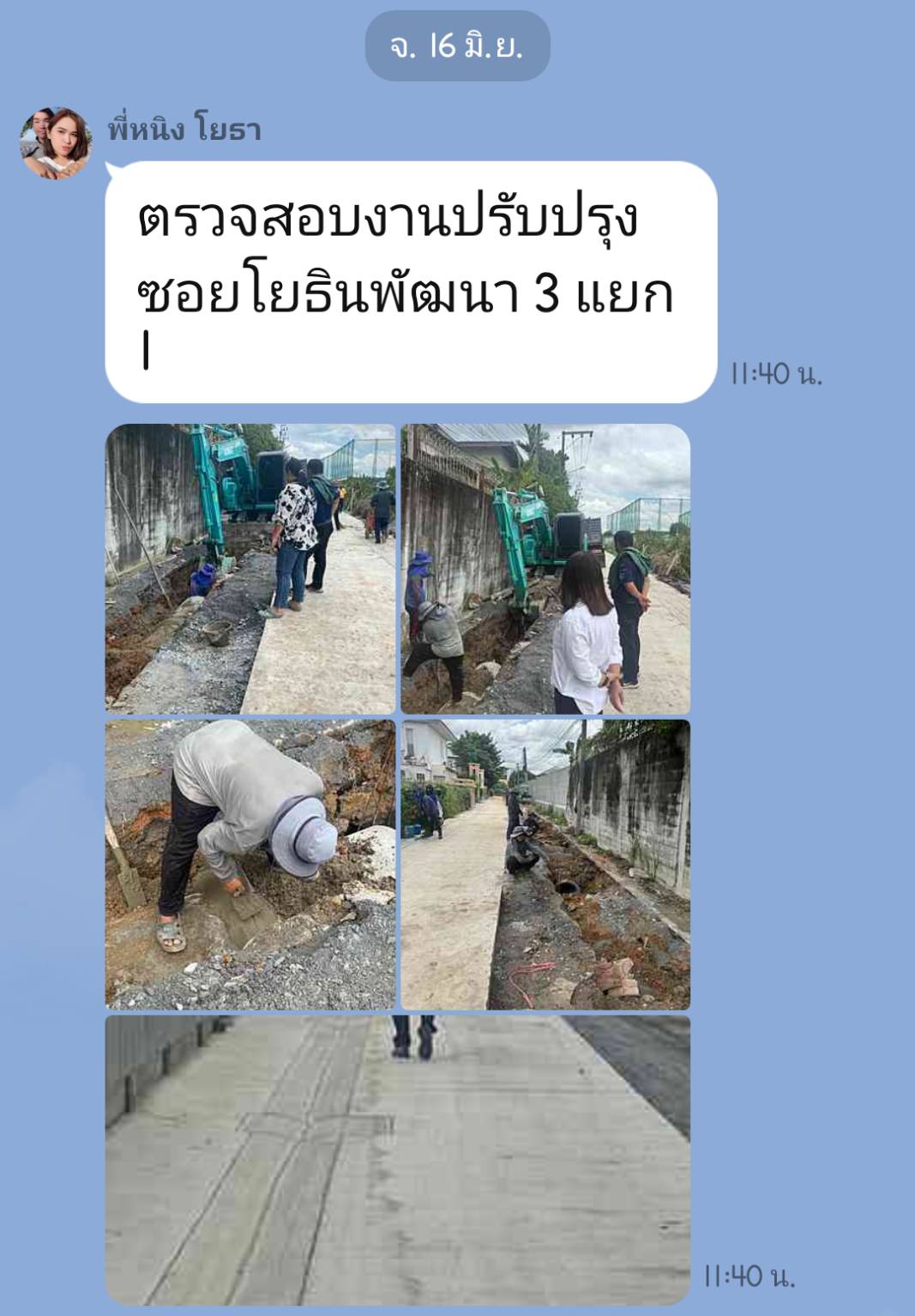

9901-02-20250.00อยู่ระหว่างดำเนินการของผู้รับจ้างลงพื้นที่กับประปาสาขาลาดพร้าวพบว่ามีแนวท่อประปาขวางการปรับปรุงความคืบหน้า 15% แล้วก็ลงรูป-
9930-01-20250.00ลงนามสัญญาแล้วอยู่ระหว่างดำเนินการของผู้รับจ้าง ลงตรวจพื้นที่ ความคืบหน้า 15%-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-10 of 10 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง5.005.0016-09-202417-09-2024
2จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ5.005.0001-10-202411-10-2024
3จัดทำและเห็นชอบราคากลาง5.005.0014-10-202425-10-2024
4จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์5.005.0028-10-202408-11-2024
5ยื่นเอกสารเสนอราคา/พิจารณาผล5.005.0011-11-202418-11-2024
6รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง5.005.0019-11-202429-11-2024
7ประกาศผู้ชนะการเสนอราคา/อุทธรณ์5.005.0030-11-202412-12-2024
8ขออนุมัติเงินจัดสรร5.005.0011-12-202425-12-2024
9ลงนามสัญญาถึงสิ้นสุดสัญญา/ดำเนินการของผู้รับจ้าง55.0055.0027-12-202426-04-2025
10ตรวจรับพัสดุ/รายงานตรวจรับพัสดุแล้วเสร็จ5.005.0028-04-202509-05-2025


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
