รายละเอียดโครงการ : ขุดลอกท่อ - ล้างทำความสะอาดท่อระบายน้ำ

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ขุดลอกท่อ - ล้างทำความสะอาดท่อระบายน้ำ0.00สำนักงานเขตสายไหมฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (KRs/KPI) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5052) 20.1 ป้องกันน้ำท่วม - การขุดลอกท่อกม.96.9096.90100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKR/KPI >> (แบบ สยป #3)

Showing 1-7 of 7 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
505230-05-202513.02ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 24 ซอย ระยะทาง 26.095 กม ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยจ้างเหมา ฯ จำนวน 51 ซอย ระยะทาง 70.802 กม. รวมเป็นระยะทาง 96.897 กม.-
505223-05-202532.49ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 24 ซอย ระยะทาง 26.095 กม ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยจ้างเหมา ฯ จำนวน 47 ซอย ระยะทาง 49.712 กม. รวมเป็นระยะทาง 74.927 กม.-
505224-04-202518.62ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 23 ซอย ระยะทาง 25.215 กม ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยจ้างเหมา ฯ จำนวน 27 ซอย ระยะทาง 26.220 กม. รวมเป็นระยะทาง 51.435 กม.-
505224-03-202512.27ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 21 ซอย ระยะทาง 22.81 กม ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยจ้างเหมา ฯ จำนวน 1 ซอย ระยะทาง 10.00 กม. รวมเป็นระยะทาง 32.81 กม.-
505224-02-20253.02ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 17 ซอย ระยะทาง 20.54 กม-
505224-01-20253.01ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 15 ซอย ระยะทาง 17.47 กม.-
505225-12-202414.47ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 10 ซอย ระยะทาง 14.468 กม.-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานความคืบหน้าเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจพื้นที่ท่อระบายน้ำ10.00(not set)01-10-202431-10-2024
2จัดทำแผนการทำความสะอาดท่อระบายน้ำ10.00(not set)01-10-202430-11-2024
3ดำเนินการทำความสะอาดท่อระบายน้ำ - โดยการจ้างเหมา จำนวน 51 ซอย ความยาว 70,802 เมตร - โดยแรงงาน จำนวน 24 ซอย ความยาว 26,095 เมตร60.00(not set)01-11-202431-05-2025

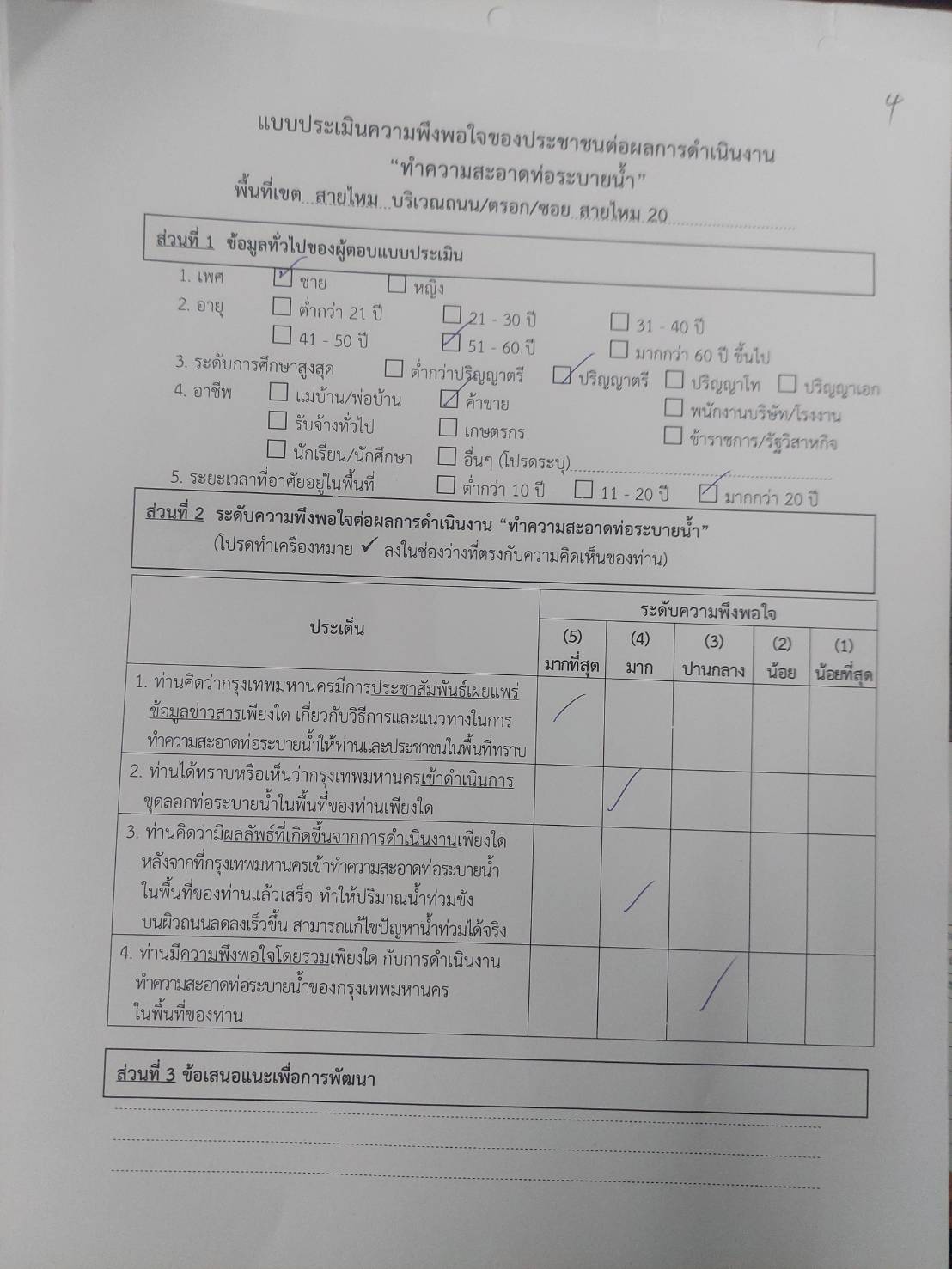

4ประเมินความพึงพอใจของประชาชนต่อการดำเนินงานทำความสะอาดท่อระบายน้ำ5.00(not set)01-06-202530-06-2025
5รายงานผลการทำความสะอาดท่อระบายน้ำตามแผนปฏิบัติการ (Actions Plans) กำหนดทุกเดือน ผ่านระบบ สนน.015.00(not set)01-10-202430-09-2025
6รายงานผลการทำความสะอาดท่อระบายน้ำส่งสำนักการระบายน้ำ5.00(not set)01-07-202531-07-2025
7"รายงานผลการดำเนินงานการทำความสะอาดท่อระบายน้ำ ของสำนักงานเขต ปัญหาอุปสรรค และข้อเสนอแนะนำเสนอผู้บริหารกรุงเทพมหานครรับทราบ5.00(not set)01-09-202530-09-2025


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
