รายละเอียดโครงการ : โครงการเตรียมความพร้อมป้องกันและแก้ไขปัญหาน้ำท่วมในพื้นที่เขตจอมทอง

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
โครงการเตรียมความพร้อมป้องกันและแก้ไขปัญหาน้ำท่วมในพื้นที่เขตจอมทอง9,112,000.00100.00สำนักงานเขตจอมทองฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-3 of 3 items.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5052) 20.1 ป้องกันน้ำท่วม - การขุดลอกท่อกม.77.4087.42112.94
-(5053) 20.3 ป้องกันน้ำท่วม - การขุดลอกคลองกม.6.006.36105.93
-(5054) 20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหลกม.59.4371.33120.04

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 21-39 of 39 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
505321-02-20250.00จ้างเหมาขุดลอกคลอง 458 ม.-
505324-01-20250.46จ้างเหมาขุดลอกคลอง 458 ม.-
505325-12-20240.00อยู่ระหว่างจัดซื้อจัดจ้าง-
505325-12-20240.00อยู่ระหว่างจัดซื้อจัดจ้าง-
505329-11-20240.00อยู่ระหว่างจัดซื้อจัดจ้าง-
505329-11-20240.00อยู่ระหว่างจัดซื้อจัดจ้าง-
505424-09-20250.00ได้ดำเนินการฯ แล้วเสร็จตามเป้าหมาย / https://tinyurl.com/4m4w33ja-

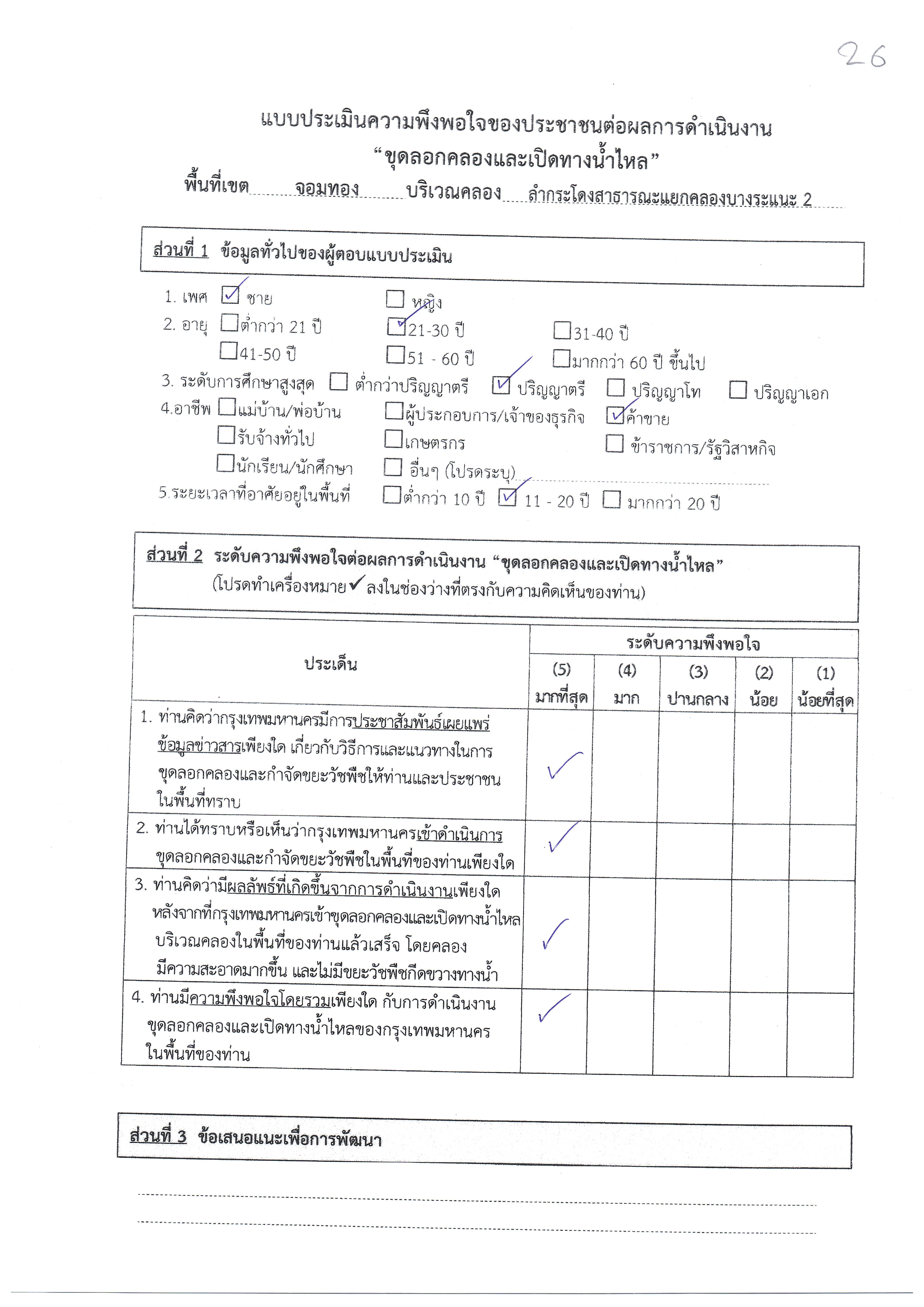

505421-08-20250.00ปัจจุบันได้สำรวจความคิดเห็นและประเมินความพึงพอใจของประชาชน แล้วเสร็จ -
505421-07-20250.00ได้ดำเนินการฯ แล้วเสร็จตามเป้าหมาย ปัจจุบันอยู่ระหว่างสำรวจความคิดเห็นและประเมินความพึงพอใจของประชาชน-
505406-06-20257.84ได้ดำเนินการเปิดทางน้ำไหล ตามเป้าหมายแล้วเสร็จ-

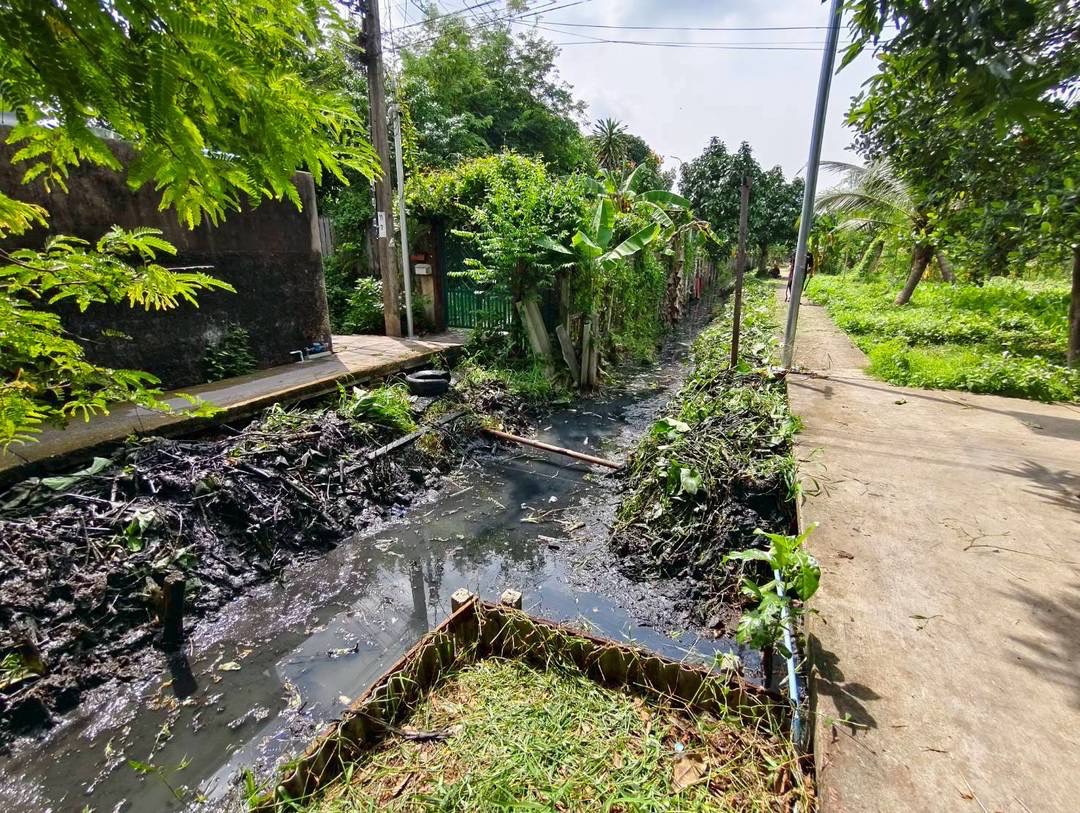

505423-05-202513.26ได้ดำเนินการเปิดทางน้ำไหล ได้จำนวน 13,263 เมตร ( 13.263 กิโลเมตร) รวมจำนวน 51,587 เมตร-

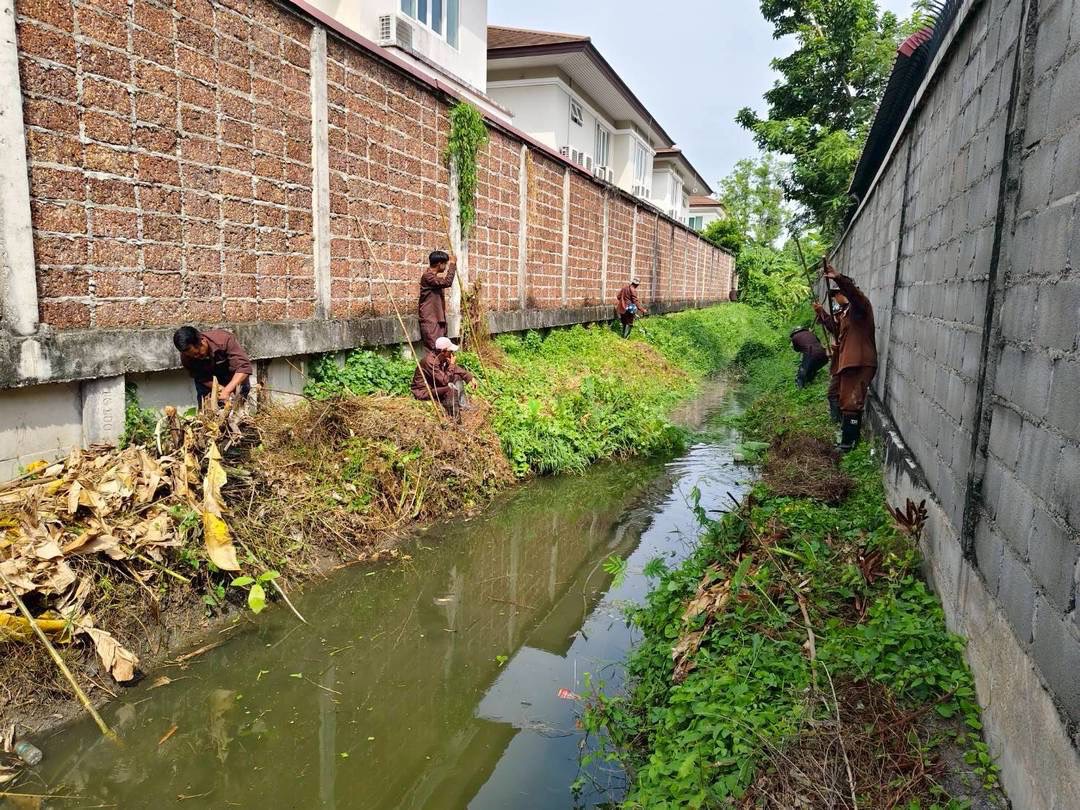

505424-04-20255.78ได้ดำเนินการเปิดทางน้ำไหล ได้จำนวน 5,783 เมตร (5.783 กิโลเมตร) รวมจำนวน 38,324 เมตร-
505425-03-20259.73ได้ดำเนินการเปิดทางน้ำไหล ได้จำนวน 9,726 เมตร (9.726 กิโลเมตร) รวมจำนวน 32,541 เมตร-
505421-02-20258.55ได้ดำเนินการเปิดทางน้ำไหล ได้จำนวน 8,551 เมตร (8.551 กิโลเมตร) จำนวนรวม 22,815 เมตร-
505424-01-20252.36ได้ดำเนินการเปิดทางน้ำไหล ได้จำนวน 2,357 เมตร (2.357 กิโลเมตร) จำนวนรวม 14264 เมตร-
505425-12-20246.26ได้ดำเนินการเปิดทางน้ำไหล ได้จำนวน 6263 เมตร (6.263 กิโลเมตร) จำนวนรวม 11907 เมตร -
505425-12-20246.26ได้ดำเนินการเปิดทางน้ำไหล ได้จำนวน 6263 เมตร (6.263 กิโลเมตร) จำนวนรวม 11907 เมตร -
505429-11-20245.64ได้ดำเนินการเปิดทางน้ำไหล ได้จำนวน 5,644 เมตร (5.644 กิโลเมตร)-
505429-11-20245.64ได้ดำเนินการเปิดทางน้ำไหล ได้จำนวน 5,644 เมตร (5.644 กิโลเมตร)-
  • «
  • 1
  • 2
  • »

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำแผนเตรียมความพร้อมป้องกันและแก้ไขปัญหาน้ำท่วม 20.0020.0001-10-202430-11-2024
2ดำเนินการทำความสะอาดท่อระบายน้ำ ขุดลอกคู คลอง และเปิดทางน้ำไหล30.0030.0001-10-202430-06-2025
3จัดกิจกรรมรณรงค์ ไม่ทิ้งขยะและของเสียลงคลองจำนวนเดือนละครั้ง ผ่านการรณรงค์ประชาสัมพันธ์หรื่อสื่อออนไลน์สังคม20.0020.0001-10-202430-09-2025
4สำรวจความคิดเห็น และประเมินความพึงพอใจของประชาชน20.0020.0001-10-202430-09-2025
5รายงานผลการดำเนินการ ปัญหาอุปสรรคและข้อเสนอแนะ แจ้งผู้บริหารทราบ10.0010.0001-08-202530-09-2025
