กลับหน้าหลัก Home โครงการฯ ของหน่วยงาน

รายละเอียดโครงการ : กิจกรรมเร่งรัดติดตามการเบิกจ่ายงบประมาณในภาพรวม

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมเร่งรัดติดตามการเบิกจ่ายงบประมาณในภาพรวม0.0070.00สำนักงานเขตหนองแขมฝ่ายการคลัง

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0066.4966.49

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-9 of 9 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3

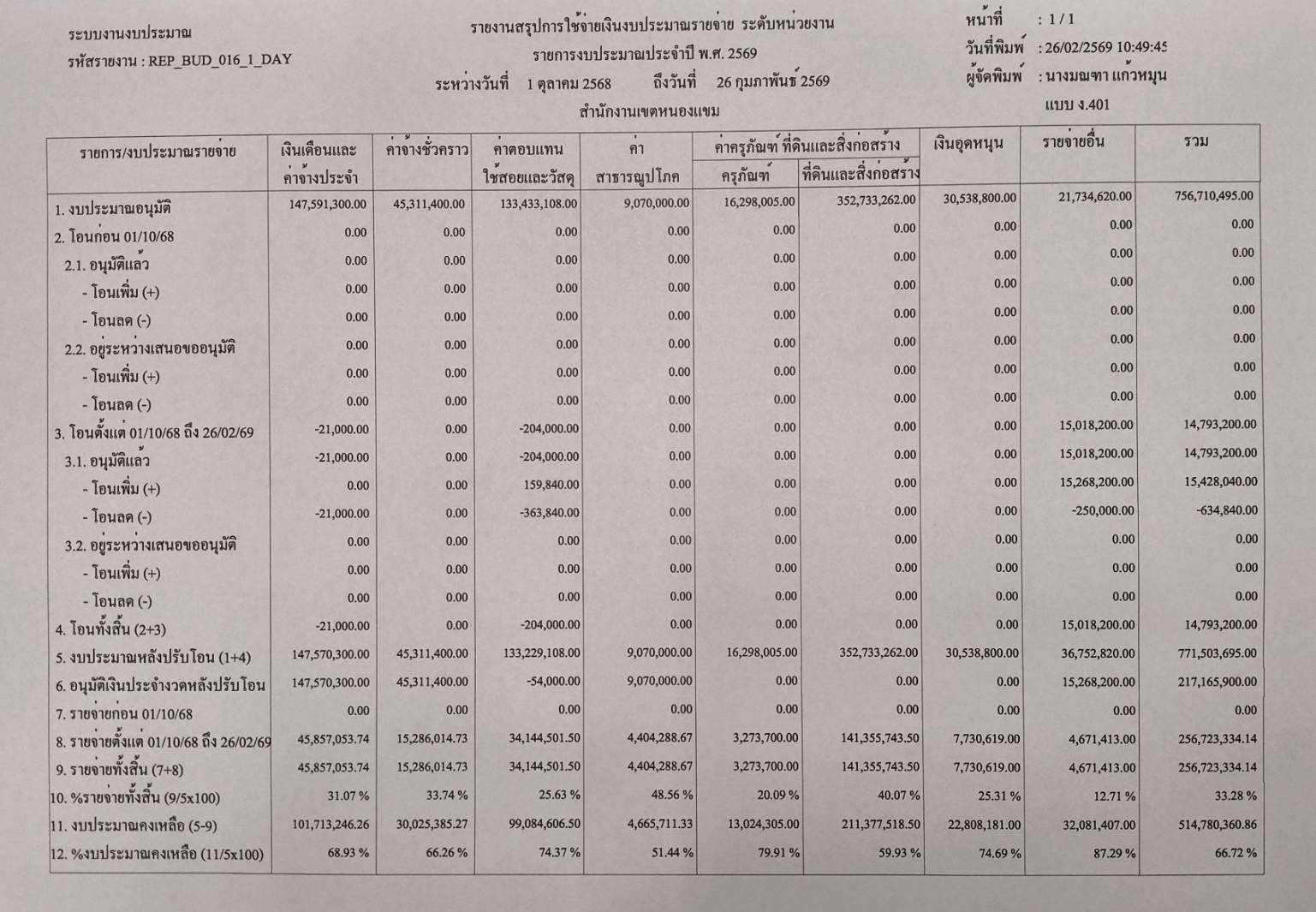

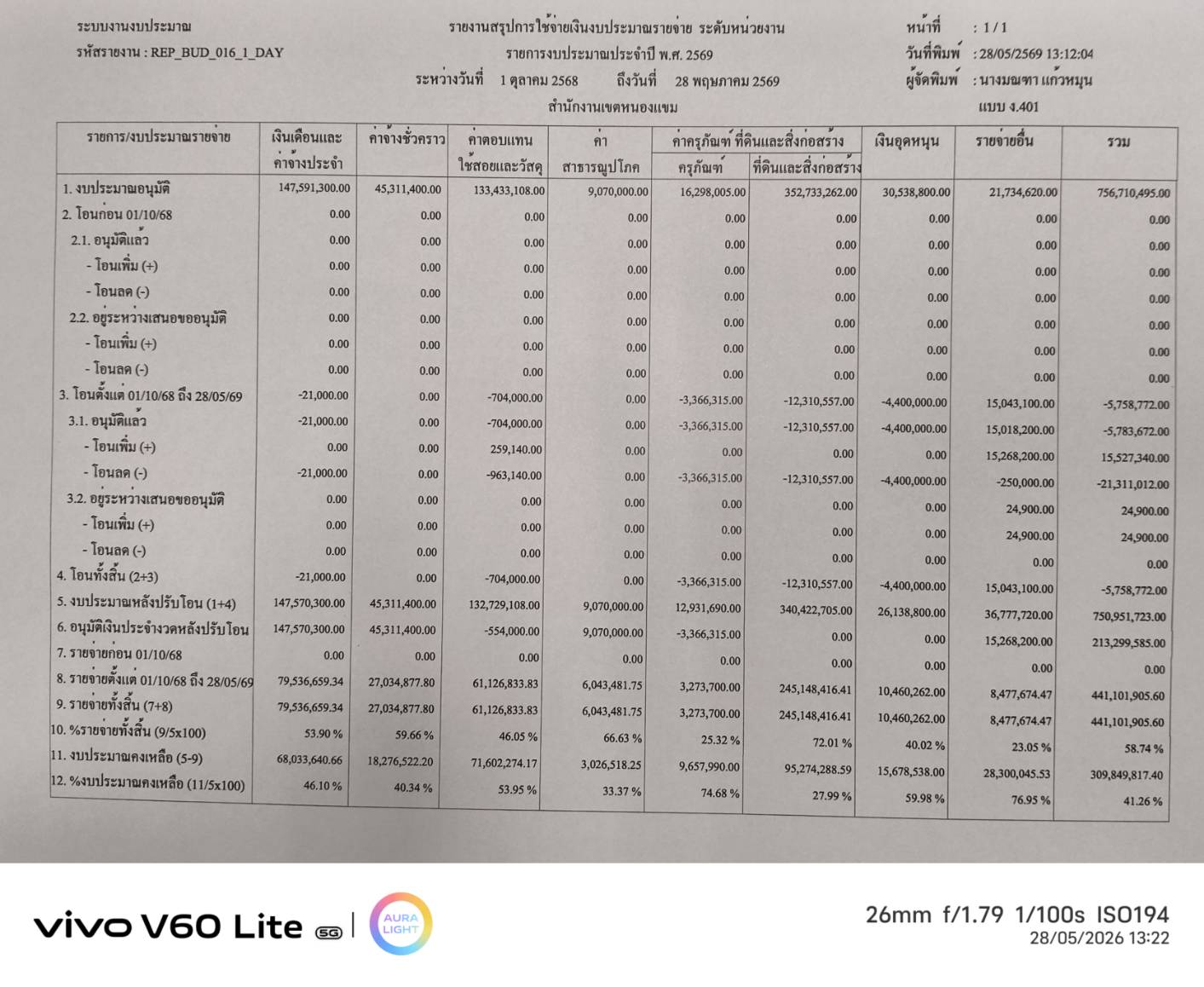

767430-06-202666.49เร่งรัดและติดตามการเบิกจ่ายงบประมาณ งบประมาณหลังการปรับโอน 750,951,723.00 บาท รายจ่ายตั้งแต่ 1 ตุลาคม 2568 เป็นเงิน 499,311,019.70 บาท งบประมาณคงเหลือ 251,640,703.30 บาท ความก้าวหน้า % การเบิกจ่ายทั้งสิ้น 66.49%-

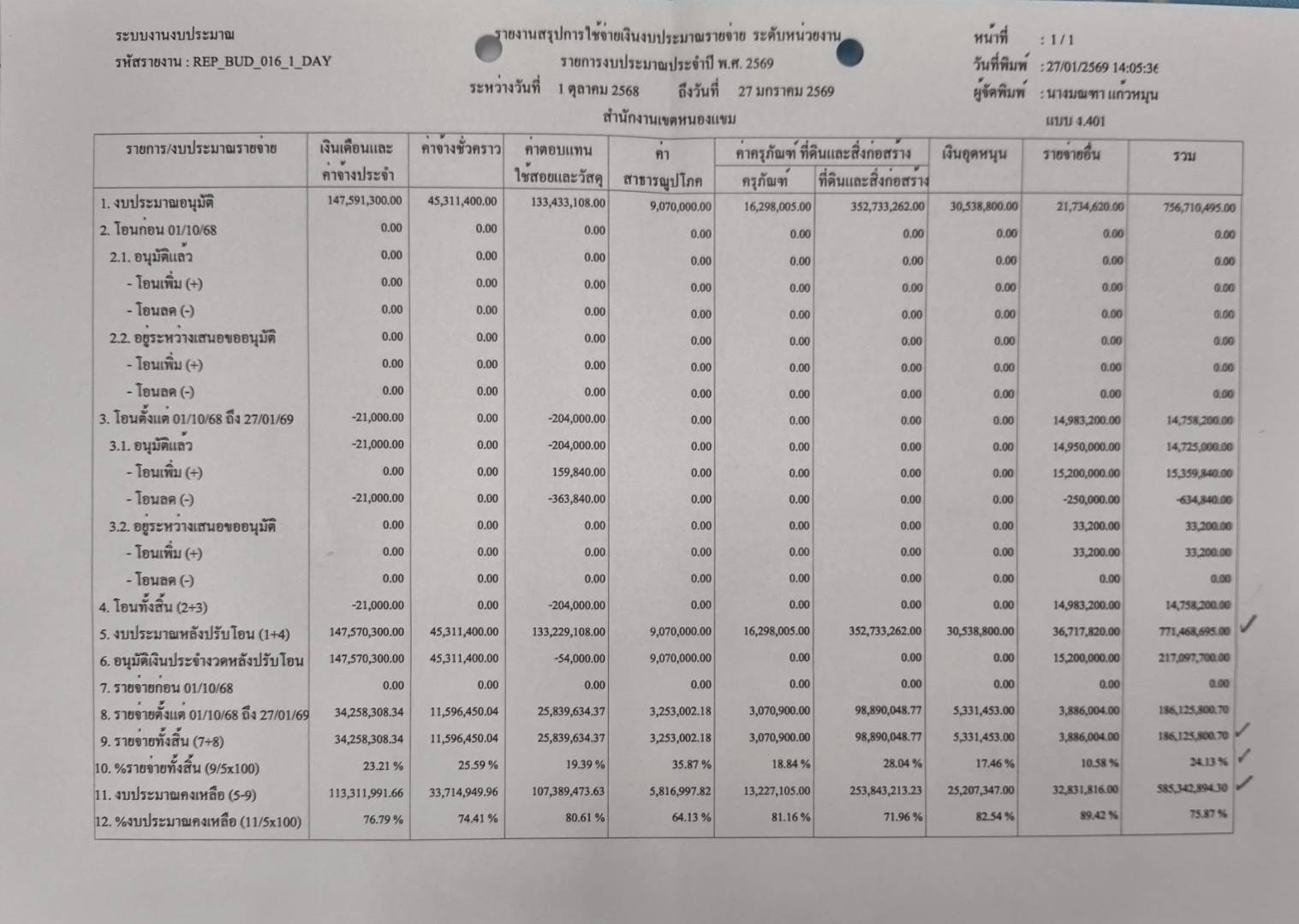

767428-05-202658.74เร่งรัดและติดตามการเบิกจ่ายงบประมาณ งบประมาณหลังการปรับโอน 750,951,723.00 บาท รายจ่ายตั้งแต่ 1 ตุลาคม 2568 เป็นเงิน 441,101,905.60 บาท งบประมาณคงเหลือ 309,849,817.40 บาท ความก้าวหน้า % การเบิกจ่ายทั้งสิ้น 58.74%-

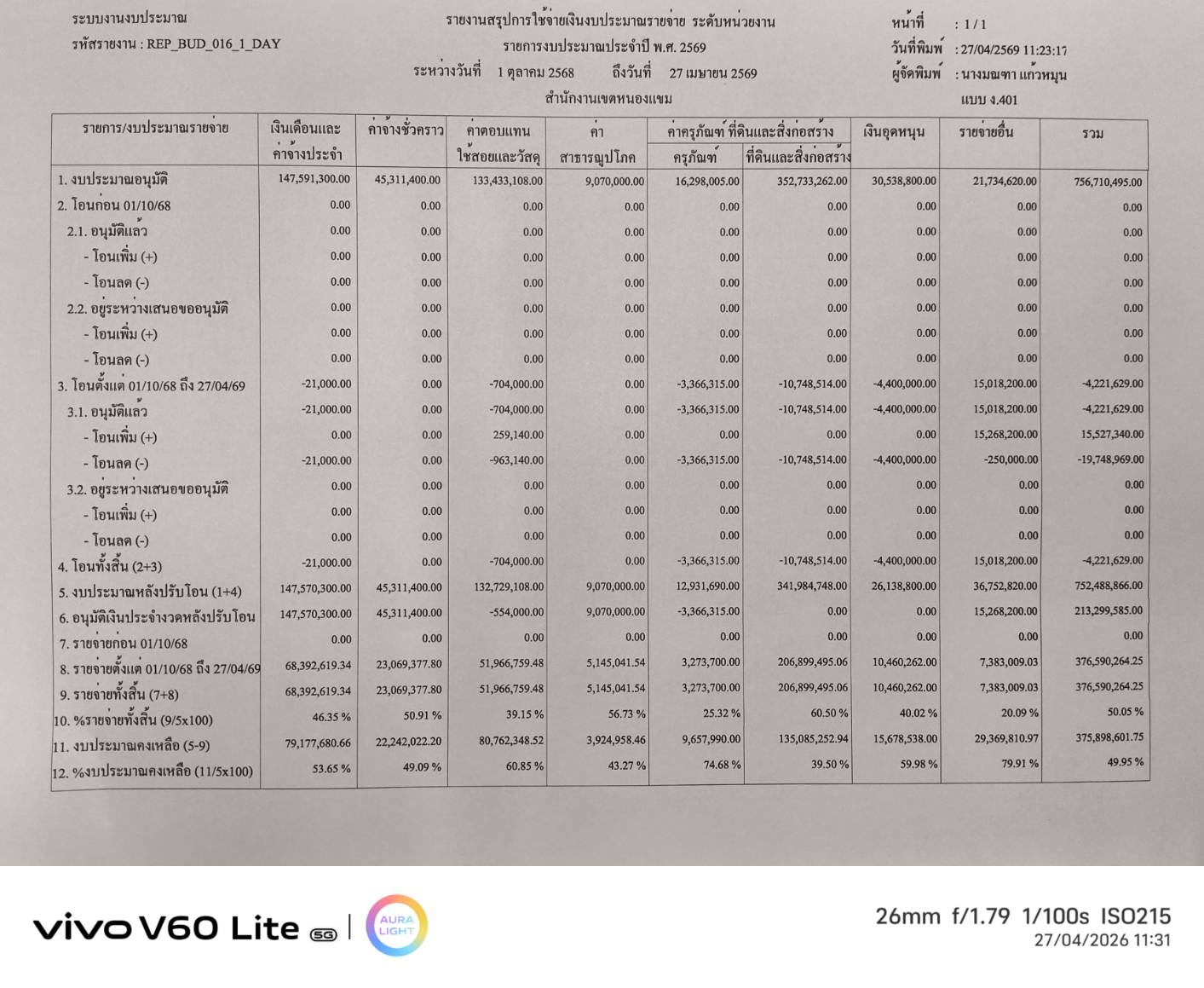

767427-04-202650.05เร่งรัดและติดตามการเบิกจ่ายงบประมาณ งบประมาณหลังการปรับโอน 752,488,866.00 บาท รายจ่ายตั้งแต่ 1 ตุลาคม 2568 เป็นเงิน 376,590,264.25 บาท งบประมาณคงเหลือ 375,898,601.75 บาท ความก้าวหน้า % การเบิกจ่ายทั้งสิ้น 50.05%-

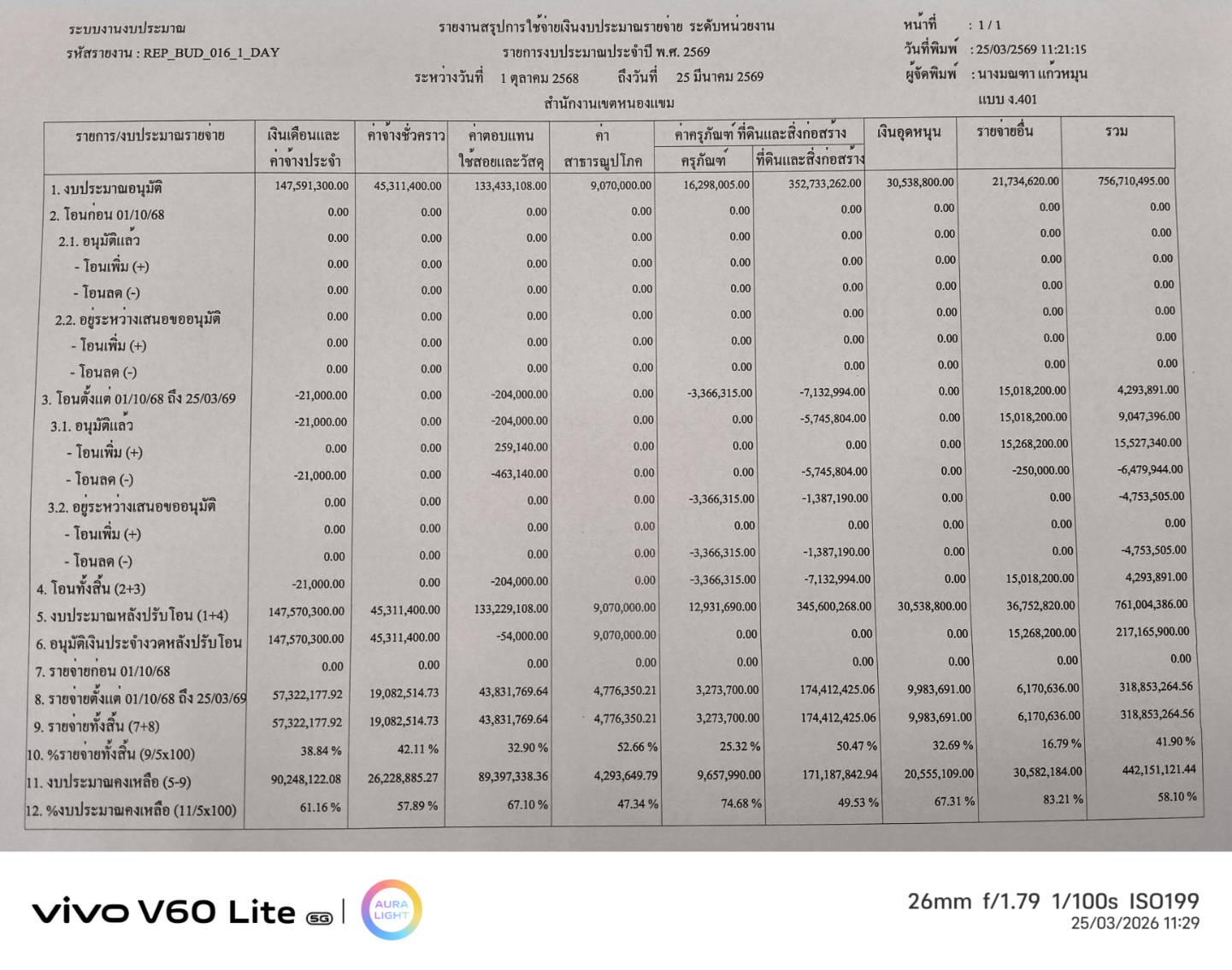

767425-03-202641.90เร่งรัดและติดตามการเบิกจ่ายงบประมาณ งบประมาณหลังการปรับโอน 761,004,386.00 บาท รายจ่ายตั้งแต่ 1 ตุลาคม 2568 เป็นเงิน 318,853,264.56 บาท งบประมาณคงเหลือ 442,151,121.44 บาท ความก้าวหน้า % การเบิกจ่ายทั้งสิ้น 41.90%-
767426-02-202633.28เร่งรัดและติดตามการเบิกจ่ายงบประมาณ งบประมาณหลังการปรับโอน 771,503,695.00 บาท รายจ่ายตั้งแต่ 1 ตุลาคม 2568 เป็นเงิน 256,723,334.14 บาท งบประมาณคงเหลือ 514,780,360.86 บาท ความก้าวหน้า % การเบิกจ่ายทั้งสิ้น 33.28%-
767427-01-202624.13เร่งรัดและติดตามการเบิกจ่ายงบประมาณ งบประมาณหลังการปรับโอน 771,468,695.00 บาท รายจ่ายตั้งแต่ 1 ตุลาคม 2568 เป็นเงิน 186,125,800.70 บาท งบประมาณคงเหลือ 585,342,894.30 บาท ความก้าวหน้า % การเบิกจ่ายทั้งสิ้น 24.13%-

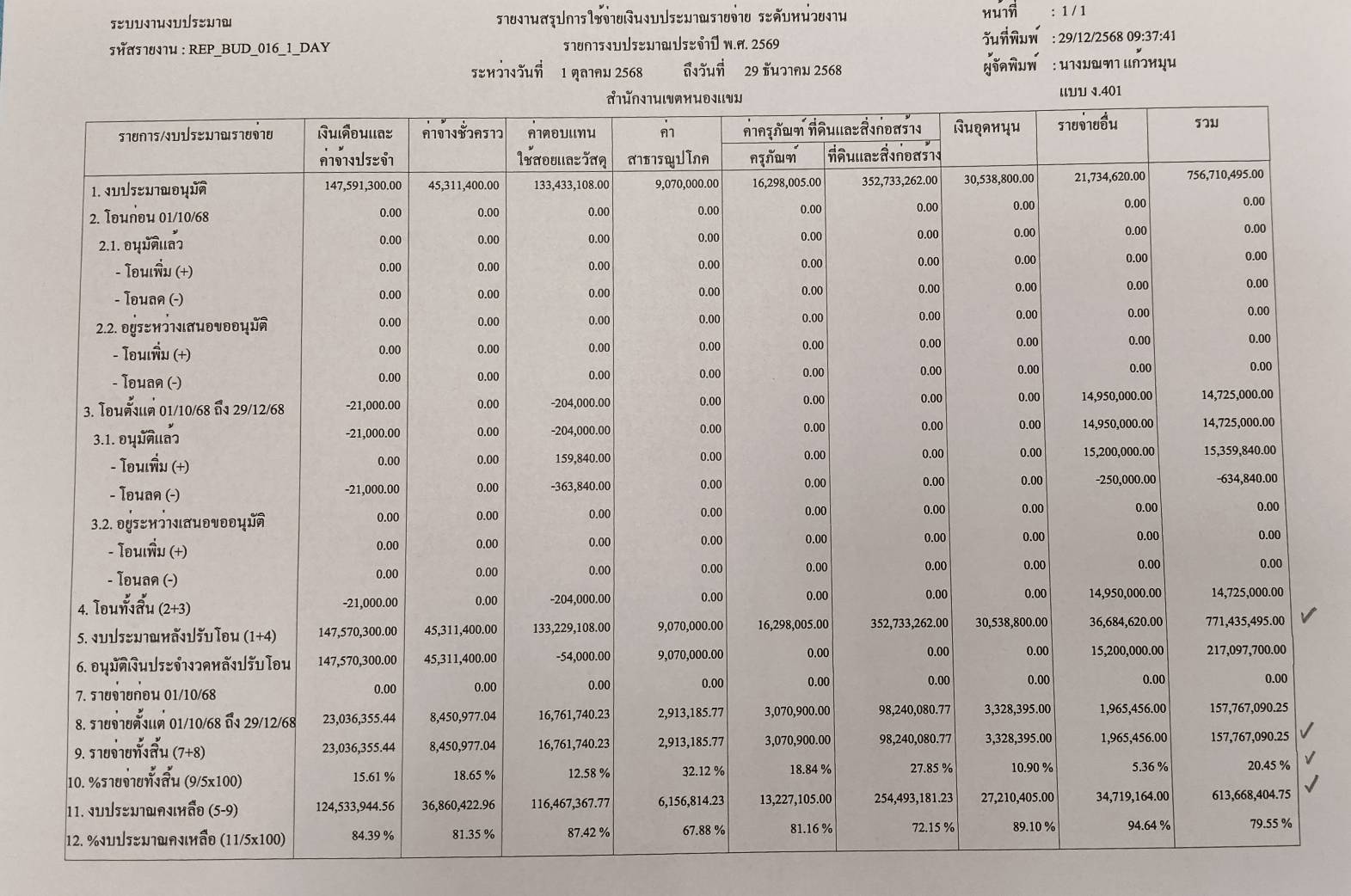

767429-12-202520.45เร่งรัดและติดตามการเบิกจ่ายงบประมาณ งบประมาณหลังการปรับโอน 771,435,495.00 บาท รายจ่ายตั้งแต่ 1 ตุลาคม 2568 เป็นเงิน 157,767,090.25 บาท งบประมาณคงเหลือ 613,668,404.75 บาท ความก้าวหน้า % การเบิกจ่ายทั้งสิ้น 20.45%- //[28-05-2026 13:41:57]

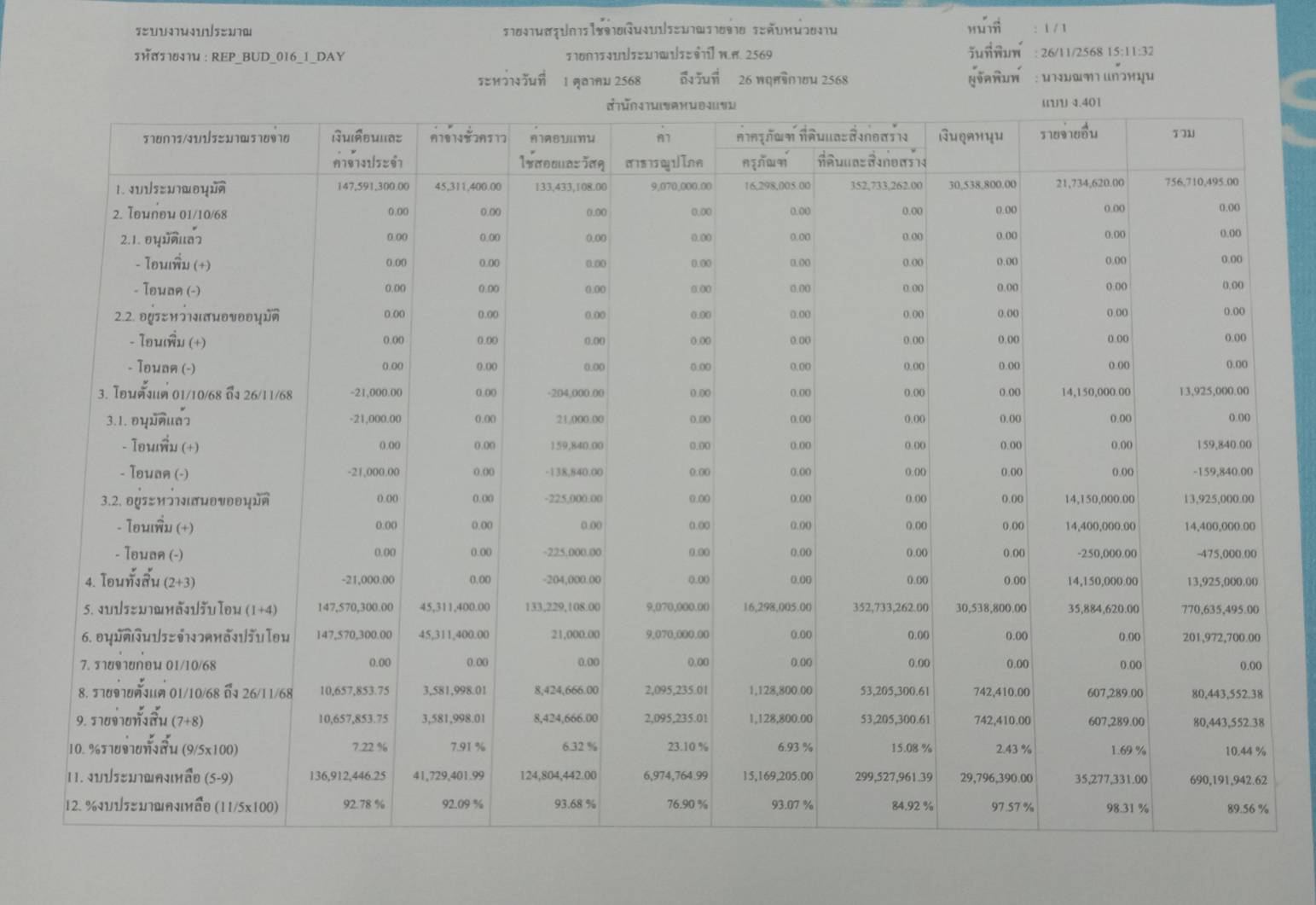

767426-11-202510.44เร่งรัดและติดตามการเบิกจ่ายงบประมาณ งบประมาณหลังการปรับโอน 770,635,495.00 บาท รายจ่ายตั้งแต่ 1 ตุลาคม 2568 เป็นเงิน 80,443,552.38 บาท งบประมาณคงเหลือ 690,191,942.62 บาท ความก้าวหน้า % การเบิกจ่ายทั้งสิ้น 10.44%-

767429-10-20252.61เร่งรัดและติดตามการเบิกจ่ายงบประมาณ งบประมาณหลังการปรับโอน 757,510,495.00 บาท รายจ่ายตั้งแต่ 1 ตุลาคม 2568 เป็นเงิน 19,777,430.18 บาท งบประมาณคงเหลือ 737,733,064.82 บาท ความก้าวหน้า % การเบิกจ่ายทั้งสิ้น 2.61 %-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-12 of 12 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ขออนุมัติโครงการ5.005.0001-10-202531-10-2025
2ติดตามการดำเนินการจัดซื้อจัดจ้างและการเบิกจ่ายเงินให้เป็นไปตามกรอบเวลาที่กำหนด 5.005.0001-11-202530-11-2025
3ติดตามการดำเนินการจัดซื้อจัดจ้างและการเบิกจ่ายเงินให้เป็นไปตามกรอบเวลาที่กำหนด 5.005.0001-12-202531-12-2025
4ติดตามการดำเนินการจัดซื้อจัดจ้างและการเบิกจ่ายเงินให้เป็นไปตามกรอบเวลาที่กำหนด 5.005.0001-01-202631-01-2026
5ติดตามการดำเนินการจัดซื้อจัดจ้างและการเบิกจ่ายเงินให้เป็นไปตามกรอบเวลาที่กำหนด 10.0010.0001-02-202628-02-2026
6เร่งรัดการก่อหนี้ผูกพัน งบประมาณต่าง ๆ ไม่ให้มีการกันเงินเหลื่อมปี (แบบไม่ก่อหนี้)10.0010.0001-03-202631-03-2026
7เร่งรัดการก่อหนี้ผูกพัน งบประมาณต่าง ๆ ไม่ให้มีการกันเงินเหลื่อมปี (แบบไม่ก่อหนี้)10.0010.0001-04-202630-04-2026
8เร่งรัดการก่อหนี้ผูกพัน งบประมาณต่าง ๆ ไม่ให้มีการกันเงินเหลื่อมปี (แบบไม่ก่อหนี้)10.0010.0001-05-202631-05-2026
9เร่งรัดการเบิกจ่ายงบประมาณโดยกำหนดวาระการติดตามงบประมาณในการประชุมผู้บริหารสำนักงานเขตเป็นประจำทุกเดือน10.0010.0001-06-202630-06-2026
10เร่งรัดการเบิกจ่ายงบประมาณโดยกำหนดวาระการติดตามงบประมาณในการประชุมผู้บริหารสำนักงานเขตเป็นประจำทุกเดือน10.000.0001-07-202631-07-2026
11เร่งรัดการเบิกจ่ายงบประมาณโดยกำหนดวาระการติดตามงบประมาณในการประชุมผู้บริหารสำนักงานเขตเป็นประจำทุกเดือน10.000.0001-08-202631-08-2026
12สรุปผลการดำเนินงาน รายงานผู้อำนวยการเขตทราบ เป็นรายไตรมาส10.000.0001-09-202630-09-2026

ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
