รายละเอียดโครงการ : ปรับปรุงสำนักงานเขตหนอแขม

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงสำนักงานเขตหนอแขม2,240,000.00100.00สำนักงานเขตหนองแขมฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.00100.00100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767422-06-2026100.00ปรับปรุงสำนักงานเขตหนอแขมแล้วเสร็จ ส่งมอบงาน 19พค.69 ตรวจรับ 22พค.69 คิดเป็นร้อยละ 100-

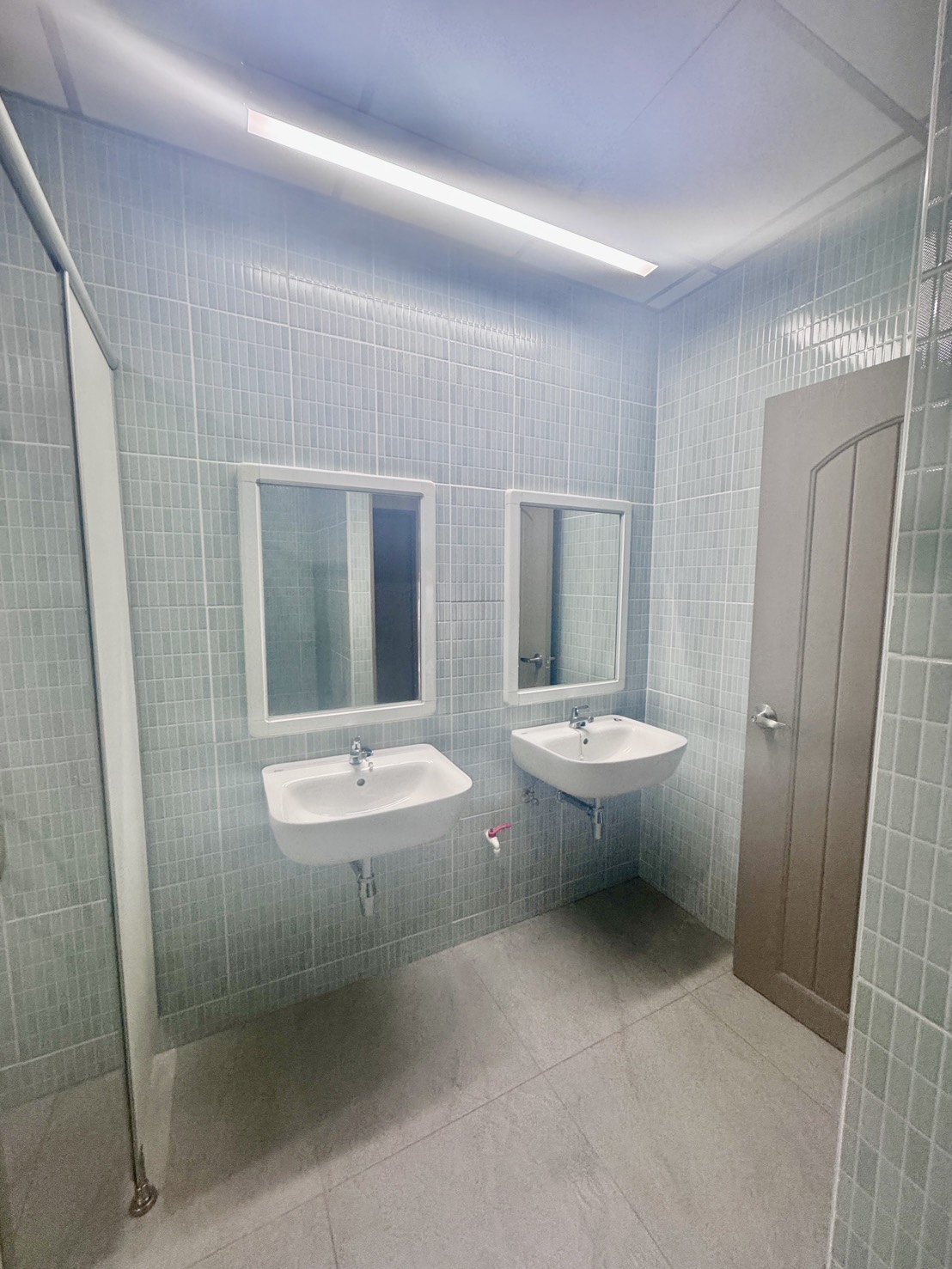

767421-05-2026100.00ปรับปรุงสำนักงานเขตหนอแขมแล้วเสร็จ ส่งมอบงาน 19พค.69 ตรวจรับ 22พค.69-

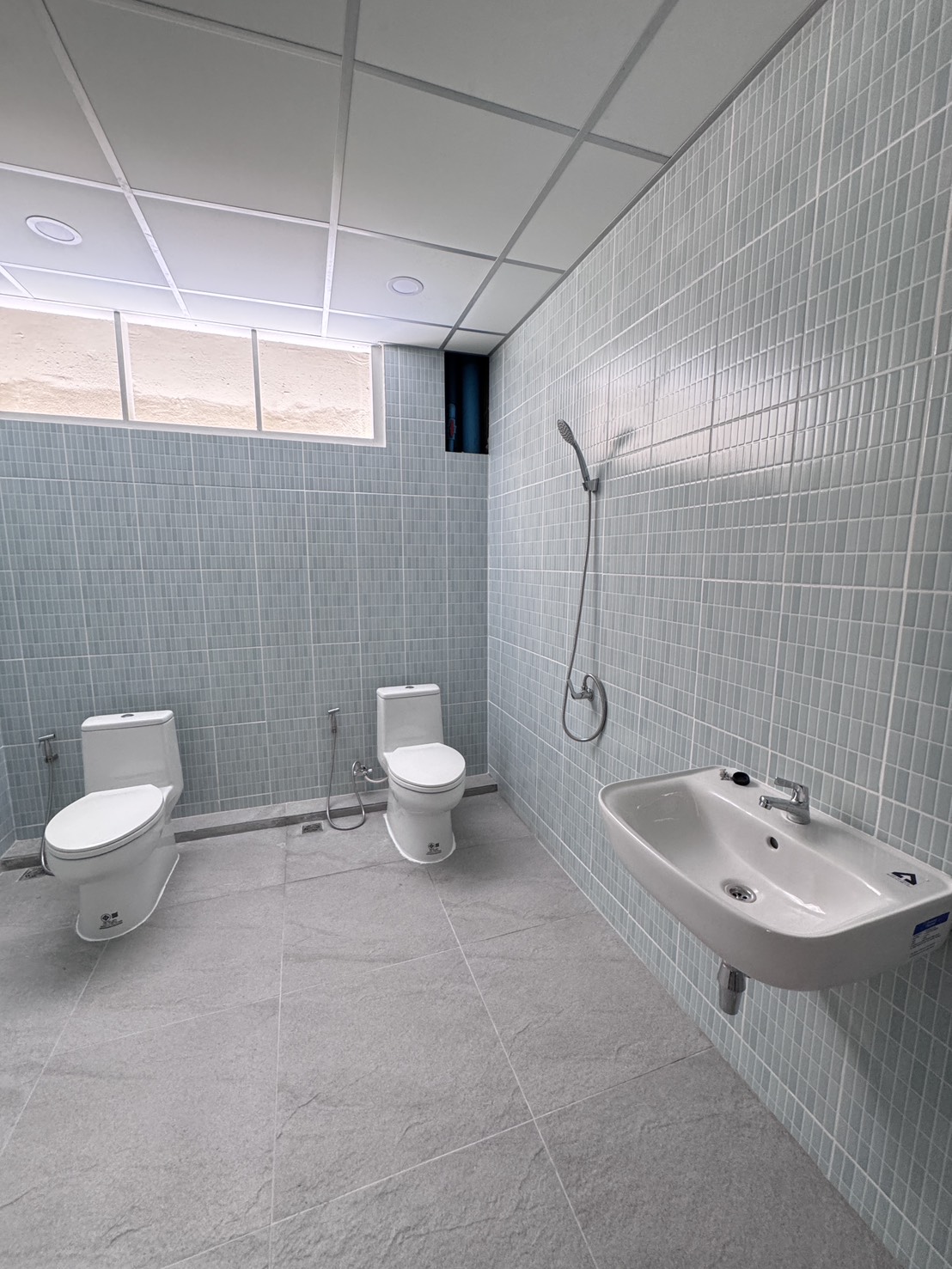

767422-04-202660.00ดำเนินการปรับปรุงห้องน้ำ ชั้น2-4 อาคาร 1 คิดเป็นร้อยละ 60-

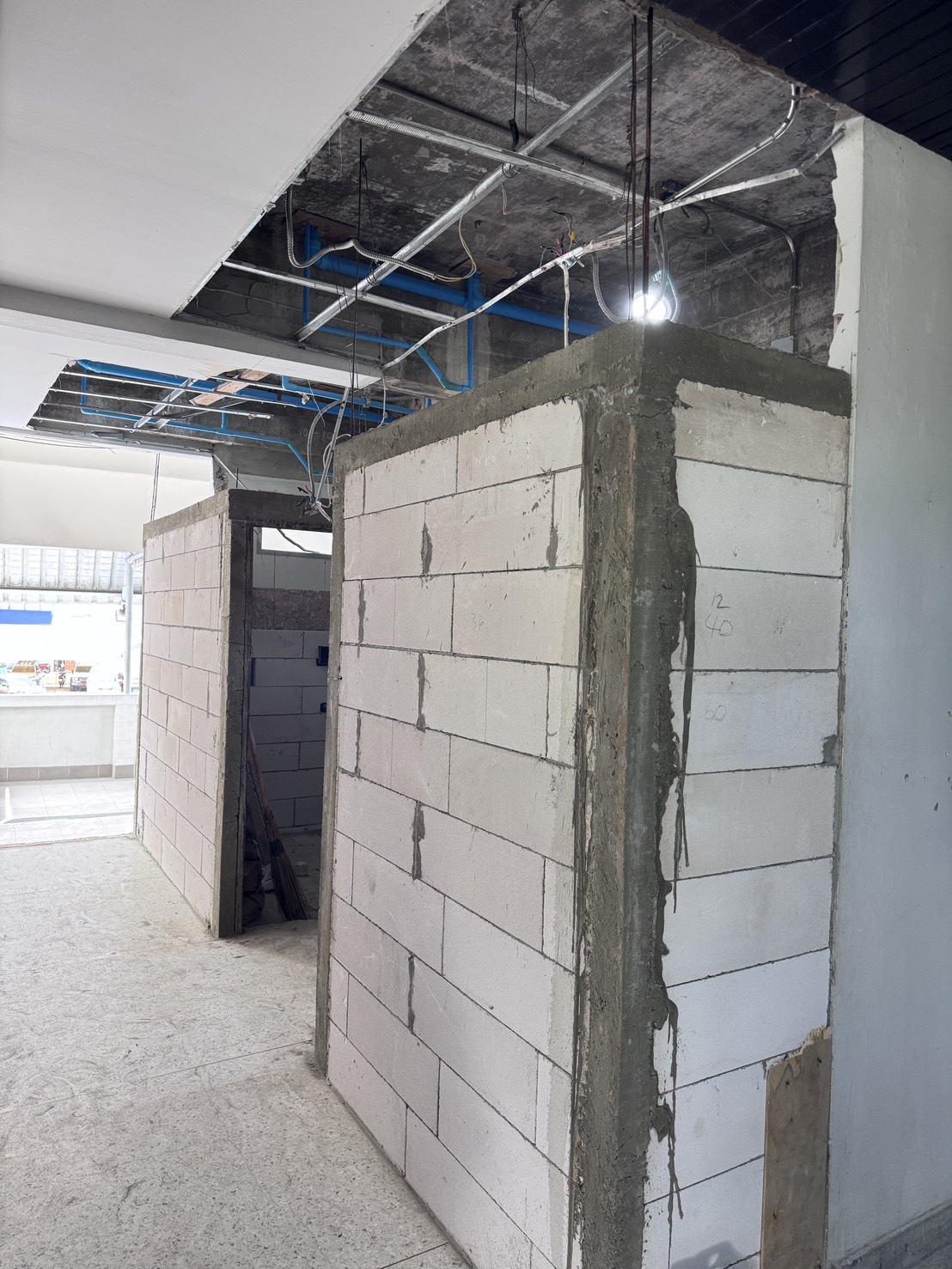

767423-03-202634.00ดำเนินการปรับปรุงห้องน้ำ ชั้น2-4 อาคาร 1 และปรับปรุงทางเท้า คิดเป็นร้อยละ 34-
767423-02-202619.00ดำเนินการปรับปรุงห้องน้ำ ชั้น2-4 อาคาร 1 คิดเป็นร้อยละ 19-

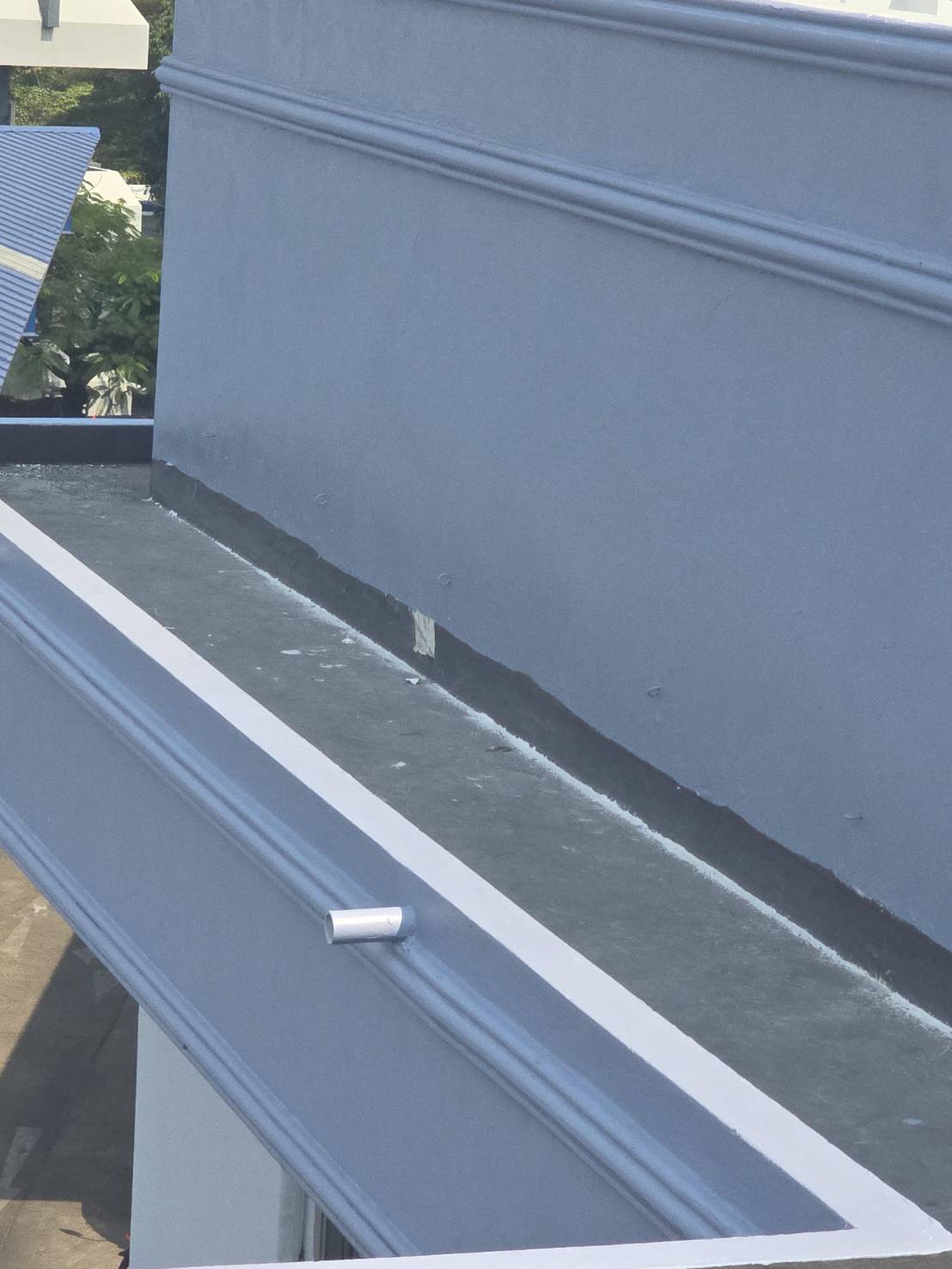

767421-01-202615.00ดำเนินการทาสีอาคาร2 คิดเป็นร้อยละ 15-
767424-12-20250.00ลงนามสัญญา 22 ธันวาคม 68 สัญญาสิ้นสุด 21 เมษายน 2569-
767421-11-20250.0018 พย.68 ประกาศผู้ชนะ-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-8 of 8 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประกาศเผยแพร่แผนการจัดซื้อจัดจ้าง5.005.0001-10-202531-10-2025
2จัดทำแบบรูปรายการและราคากลาง20.0020.0001-10-202530-11-2025
3ประกาศประกวดราคา/พิจารณาผล/ประกาศผู้ชนะ10.0010.0001-10-202530-11-2025
4ลงนามสัญญา5.005.0001-11-202531-12-2025
5ดำเนินการตามสัญญา ระยะที่115.0015.0001-10-202530-09-2026
6ดำเนินการตามสัญญา ระยะที่215.0015.0001-11-202530-09-2026
7ดำเนินการตามสัญญา ระยะที่315.0015.0001-12-202530-09-2026
8ส่งมอบงาน/ตรวจรับงาน/ตั้งฎีกาเบิกจ่ายเงิน15.0015.0001-01-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
