รายละเอียดโครงการ : ขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง7,876,000.00100.00สำนักงานเขตหนองแขมฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-2 of 2 items.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.00100.00100.00
-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร100.00100.00100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-10 of 10 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
736520-03-2026100.00ดำเนินการขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง คิดเป็นร้อยละ 100 อยู่ระหว่างขนดิน- //[28-05-2026 13:32:48]

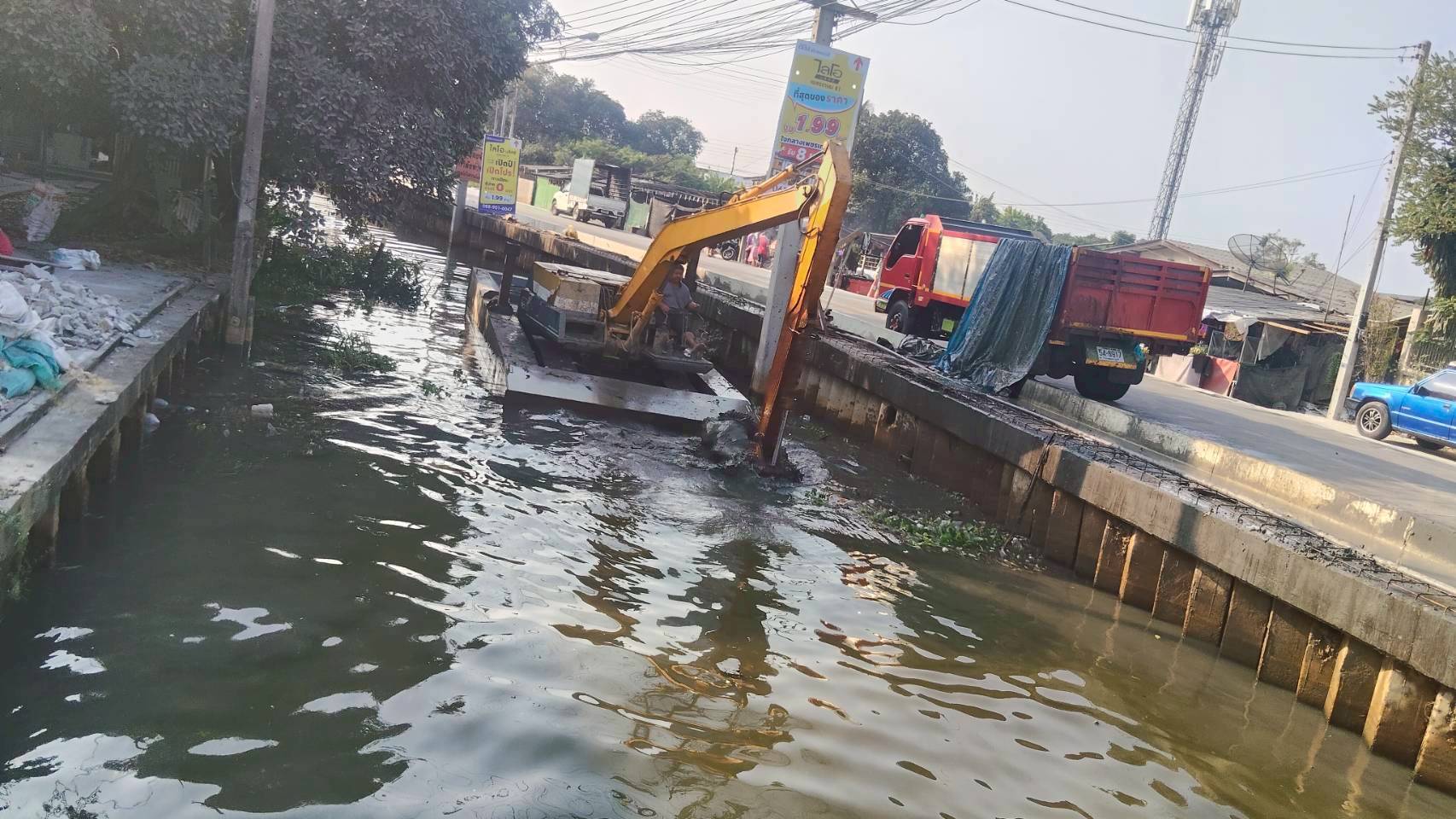

736523-02-202669.09ดำเนินการขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง คิดเป็นร้อยละ 69.09- //[28-05-2026 13:35:27]
736519-01-20266.11ดำเนินการขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง คิดเป็นร้อยละ 6.11- //[28-05-2026 13:39:12]
767423-04-2026100.0020 มีค.69 ส่งมอบ 25 มีค.69 ตรวจรับ ดำเนินการขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง แล้วเสร็จ คิดเป็นร้อยละ 100-
767420-03-2026100.00ดำเนินการขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง คิดเป็นร้อยละ 100 อยู่ระหว่างขนดิน-
767423-02-202669.09ดำเนินการขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง คิดเป็นร้อยละ 69.09-

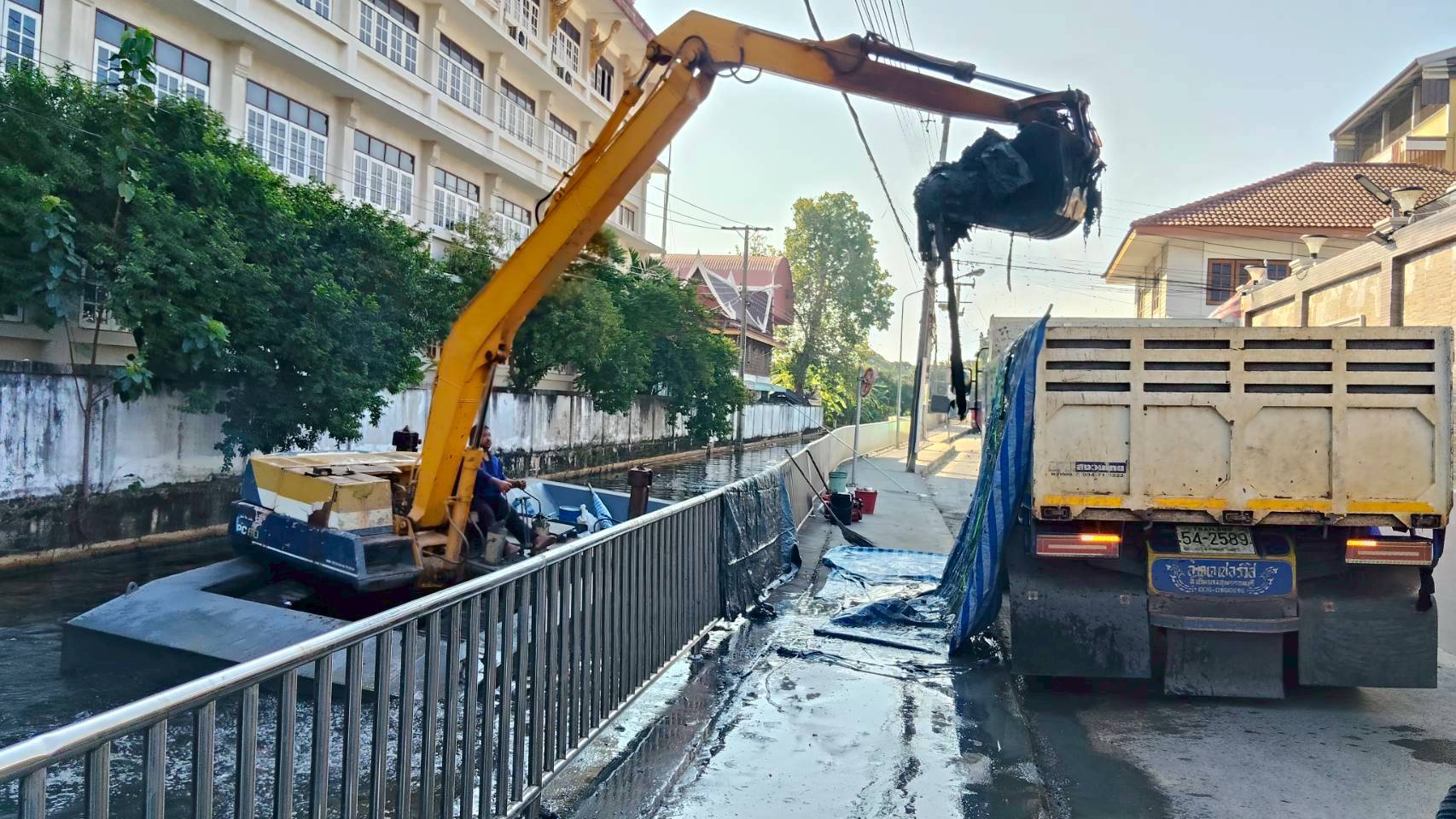

767421-01-20266.11ดำเนินการขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง คิดเป็นร้อยละ 6.11- //[28-05-2026 13:38:36]
767424-12-20250.00ลงนามสัญญา 25 ธันวาคม 2568 สัญญาสิ้นสุด 25 มีนาคม 2569-
767420-11-20250.00ขั้นตอนคกก.พิจารณาผลฯ ตรวจสอบเอกสารและพิจารณาผลฯ-
771023-04-2026100.0020 มีค.69 ส่งมอบ 25 มีค.69 ตรวจรับ ดำเนินการขุดลอกคลองสี่วา จากคลองภาษีเจริญ ถึงคลองหนามแดง แล้วเสร็จ คิดเป็นร้อยละ 100- //[28-05-2026 13:29:27]

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-8 of 8 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประกาศเผยแพร่แผนการจัดซื้อจัดจ้าง5.005.0001-10-202530-11-2025
2จัดทำแบบรูปรายการและราคากลาง20.0020.0001-10-202530-11-2025
3ประกาศประกวดราคา/พิจารณาผล/ประกาศผู้ชนะ10.0010.0001-10-202530-11-2025
4ลงนามสัญญา5.005.0001-11-202531-12-2025
5ดำเนินการตามสัญญา ระยะที่115.0015.0001-10-202530-09-2026
6ดำเนินการตามสัญญา ระยะที่215.0015.0001-11-202530-09-2026
7ดำเนินการตามสัญญา ระยะที่315.0015.0001-12-202530-09-2026
8ส่งมอบงาน/ตรวจรับงาน/ตั้งฎีกาเบิกจ่ายเงิน15.0015.0001-01-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
