รายละเอียดโครงการ : โครงการก่อสร้างอาคารศูนย์บริการสาธารณสุข 24 บางเขน

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการก่อสร้างอาคารศูนย์บริการสาธารณสุข 24 บางเขน115,864,700.0021.00สำนักการโยธากองควบคุมการก่อสร้าง

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0074.4174.41

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767420-07-202674.41- อยู่ระหว่างดำเนินงานก่ออิฐผนัง ชั้น 6 และชั้นดาดฟ้า, งานระบบสัญญาแจ้งเหตุเพลิงไหม้และงานระบบลิฟต์ -
767417-06-202671.74- อยู่ระหว่างดำเนินงานก่ออิฐผนัง ชั้น 6 และชั้นดาดฟ้า, งานระบบสัญญาแจ้งเหตุเพลิงไหม้และงานระบบลิฟต์ -
767419-05-202671.30- อยู่ระหว่างดำเนินงานก่ออิฐผนัง ชั้น 6 และชั้นดาดฟ้า, งานสายไฟฟ้าและท่อร้อยสายไฟฟ้าพร้อมติดตั้งโคมไฟ ชั้น 5,6 -
767422-04-202671.22- อยู่ระหว่างดำเนินงานกระเบื้องผนังห้องน้ำ ชั้น 3,4, งานสายไฟฟ้าและท่อร้อยสายไฟฟ้า ชั้น 5,6 -
767418-03-202671.21- อยู่ระหว่างดำเนินงานเหล็กเสริมผนัง และ เข้าแบบผนัง LC1 ,LC2 ,LC3, งานสายไฟฟ้าและท่อร้อยสายไฟฟ้า ชั้น 4 -5 -

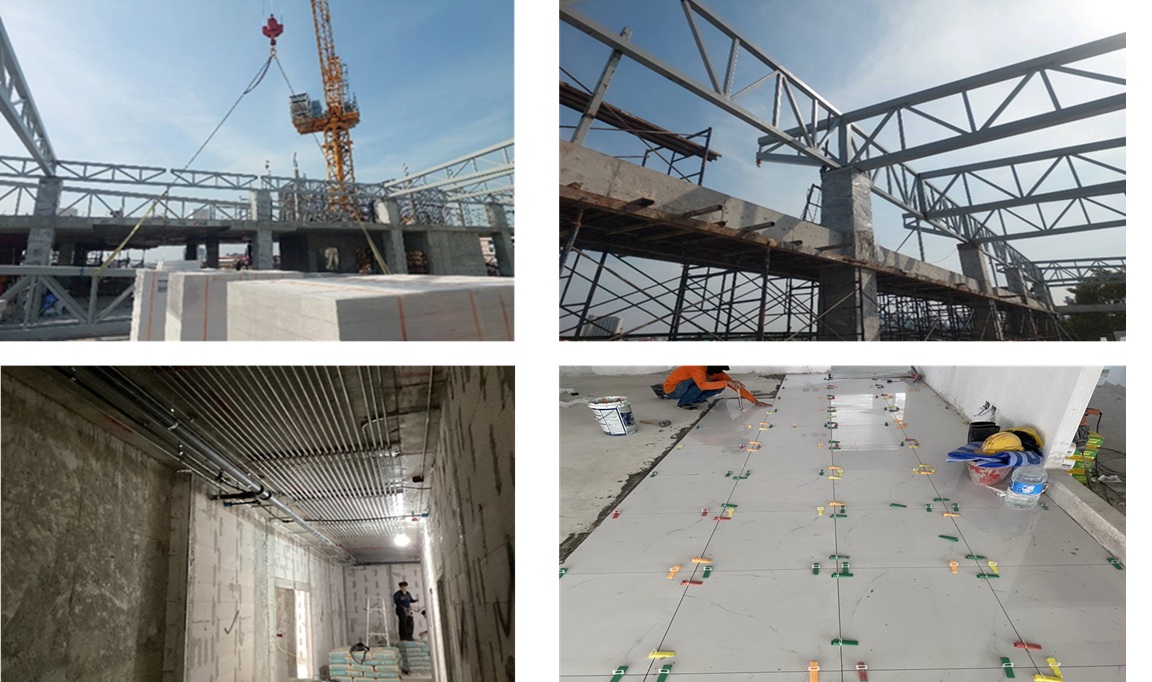

767418-02-202669.55- อยู่ระหว่างเตรียมงานประกอบโครงสร้างชั้นดาดฟ้าหลังคาคลุมบันไดและลิฟต์, งานก่อผนังชั้น 4,5 และงานปูกระเบื้องพื้น ผนังชั้น 1,2 -
767421-01-202666.81อยู่ระหว่างเตรียมงานเหล็กผนังบันไดและผนังลิฟท์ชั้น 6, งานก่ออิฐชั้น 4 -
767429-12-202561.56- อยู่ระหว่างเตรียมงานเสาชั้น 6 รับดาดฟ้า - งานวางสลิปท่อน้ำดี น้ำเสีย น้ำทิ้ง ชั้น 4โปรดแก้ไขผลการดำเนินงานเป็นจำนวนแห่งนะครับ เนื่องจากระบุเป็นร้อยละ //[06-01-2026 15:34:29]

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1งานเจาะสำรวจชั้นดินและรั้วชั่วคราวบริเวณก่อสร้าง งานรื้อถอนสิ่งปลูกสร้างเดิมและปรับสภาพสถานที่ก่อสร้าง งานดิน-เสาเข็ม งานฐานรากและตอม่อ งานโครงสร้างชั้น 1-4 งานเสา ค.ส.ล งานคาน ค.ส.ล. งานพื้นค.ส.ล.และพื้นคอนกรีตอัดแรง งานผนัง ค.ส.ล. ลิฟต์ 5.005.0001-10-202510-04-2026
2งานโครงสร้างชั้น 5-6 งานเสา ค.ส.ล งานคาน ค.ส.ล. งานพื้นค.ส.ล.และพื้นคอนกรีตอัดแรง งานผนัง ค.ส.ล. ลิฟต์ งานสถาปัตยกรรม ชั้น 1-2 งานพื้นและงานผิวพื้น งานผนังและงานผิวผนัง งานฝ้าเพดาน(ไม่รวมทาสี) งานสุขภัณฑ์และอุปกรณ์ประกอบ 16.0016.0001-10-202510-04-2026
3งานสถาปัตยกรรม ชั้น 3-6 งานพื้นและงานผิวพื้น งานผนังและงานผิวผนัง งานฝ้าเพดาน(ไม่รวมทาสี) งานสุขภัณฑ์และอุปกรณ์ประกอบ งานโครงสร้างบันได14.000.0001-10-202510-04-2026
4งานโครงสร้างชั้นดาดฟ้า หลังคาคลุมบันไดและลิฟต์ งานเสา ค.ส.ล งานคาน ค.ส.ล. งานพื้นค.ส.ล.และพื้นคอนกรีตอัดแรง งานโครงสร้างลิฟต์ งานสุขภัณฑ์และอุปกรณ์ประกอบ งานสถาปัตยกรรม ชั้นดาดฟ้า งานพื้นและงานผิวพื้น งานผนังและงานผิวผนัง งานประตูหน้าต่าง งานหลังคา งานทาสีอาคาร13.000.0001-10-202510-04-2026
5งานสุขาภิบาล ดับเพลิง และป้องกันอัคคีภัย งานท่อระบายน้ำโสโครก,ระบายน้ำทิ้ง,อากาศ งานระบบบำบัดน้ำเสีย งาน Rain Leader Syatem งานระบบดับเพลิงและป้องกันอัคคีภัย งานระบบป้องกันไฟและควันลาม งานระบบไฟฟ้าและสื่อสาร งานระบบปรับและระบายอากาศ14.000.0001-10-202510-04-2026
6งานระบบลิฟต์ งานครุภัณฑ์สร้างกับที่(Built In) งานม่าน-มู่ลี่ งานผังบริเวณและสิ่งก่อสร้างประกอบอื่นๆ งานปลูกหญ้าและจัดสวน งานรั้ว งานประตูรั้ว งานป้ายรั้ว งานศาลพระภูมิ งานป้อมยาม งานทาสี24.000.0001-10-202510-04-2026
7งานเสาธง งานตีเส้นจราจร บล็อกทางเท้าคนพิการ ยางกั้นล้อรถติดแถบสะท้อนแสง งานระบบไฟฟ้าและสื่อสารบริเวณ งานครุภัณฑ์จัดจ้างหรือสั่งทำ งานระบบโสต และโสตทัศน์ งานจัดซื้อครุภัณฑ์14.000.0001-10-202510-04-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
