| 7674 |  |  | 15-05-2026 | 65.00 |  | เดือนพฤษภาคม 2569
ปรับปรุงซอยอยู่วิทยา 16 จากถนนอยู่วิทยา ถึงลำรางสาธารณะ
รื้อผิวทางเดิมพร้อมบดอัดแน่น เนื้อที่ประมาณ 6,344 ตร.ม.
สร้างชั้นรองพื้นฐานหินคลุกบดอัดแน่น
หนาเฉลี่ย 0.15 ม. รองพื้นรางวี
ตามแบบ มทก.-02 เนื้อที่ประมาณ 1,701 ตร.ม.
-สร้างท่อลอด ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.40 ม.
ตามแบบ มนก.- 01 ยาวประมาณ 402 ม.
-สร้างบ่อพักท่อระบายน้ำรางวี ค.ส.ล. ขนาดท่อเส้นผ่าศูนย์กลาง 0.40 ม.
ตามแบบ มนก.- 03 ฝาบ่อพักรางวี ตามแบบ มนก.- 01 แบบที่ 1
รวมท่อพีวีซี 8 นิ้ว รับน้ำจากบ้านพัก จำนวน 67 บ่อ
สร้างท่อระบายน้ำ ค.ส.ล. ชนิดกลมในผิวจราจร
ชนิดปากระฆัง (ท่อชั้น 2) ขนาดเส้นผ่าศูนย์กลาง 1.20 ม.
ตามแบบ มนก.- 05 ยาวประมาณ 870 ม.
-สร้างบ่อพักท่อระบายน้ำรางวี ค.ส.ล. ขนาดท่อเส้นผ่าศูนย์กลาง 1.20.ม.
ตามแบบ มนก.- 05 ฝาบ่อพักรางวี ตามแบบ มนก.-01 แบบที่ 1
รวมท่อพีวีซี 8 นิ้ว รับน้ำจากบ้านพัก จำนวน 75 บ่อ
-สร้างท่อระบายน้ำ ค.ส.ล. ชนิดกลมในผิวจราจร
ชนิดปากระฆัง (ท่อชั้น 2) ขนาดเส้นผ่าศูนย์กลาง 1.20 ม.
ตามแบบ มนก.- 05 บริเวณปากซอย และท้ายซอย
ยาวประมาณ 50 ม.
-สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ในผิวจราจร
ขนาดท่อเส้นผ่าศูนย์กลาง 1.20 ม.
ตามแบบ มนก.- 05 ฝาบ่อพักในผิวจราจรแบบกลม
บริเวณปากซอย และท้ายซอย จำนวน 6 บ่อ
-สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ติดรางวี ตามแบบ มทก.-01
กว้างประมาณ 6 ม. เนื้อที่ประมาณ 5,494 ตร.ม.
-สร้างรางวี ค.ส.ล. สำหรับผิวทางหนา 0.15 ม.
ตามแบบ มนก.-01 ยาวประมาณ 1,701 ม.
-สร้างไหล่ทาง ค.ส.ล. ทั้ง 2 ข้าง และทางขึ้นลงบริเวณซอยแยก
หนาเฉลี่ย 0.10 ม. เนื้อที่ประมาณ 1,413 ตร.ม.
-PRIME COAT เนื้อที่ประมาณ 500 ตร.ม.
-สร้างผิวทางแอสฟัลต์ผสมร้อนหนา 0.05 ม.
บริเวณทางเชื่อม ทางแยก และหลังแนวท่อ
ขนาด 1.20 ม. เนื้อที่ประมาณ 500 ตร.ม.
"ดำเนินโครงการแล้วเสร็จ" | - |
| 7674 |  |  | 20-04-2026 | 65.00 |  | เดือน เมษายน 2569 อยู่ระหว่างการดำเนินการตามสัญญา เลขที่สัญญา 8/2569 เริ่มสัญญาวันที่ วันที่ 25 พฤศจิกายน 2568 สิ้นสุดสัญญา วันที่ 23 พฤษภาคม 2569 | - |
| 7674 |  |  | 17-03-2026 | 65.00 |  | เดือน มีนาคม 2569 อยู่ระหว่างการดำเนินการตามสัญญา
เลขที่สัญญา 8/2569
เริ่มสัญญาวันที่ วันที่ 25 พฤศจิกายน 2568
สิ้นสุดสัญญา วันที่ 23 พฤษภาคม 2569
| - |

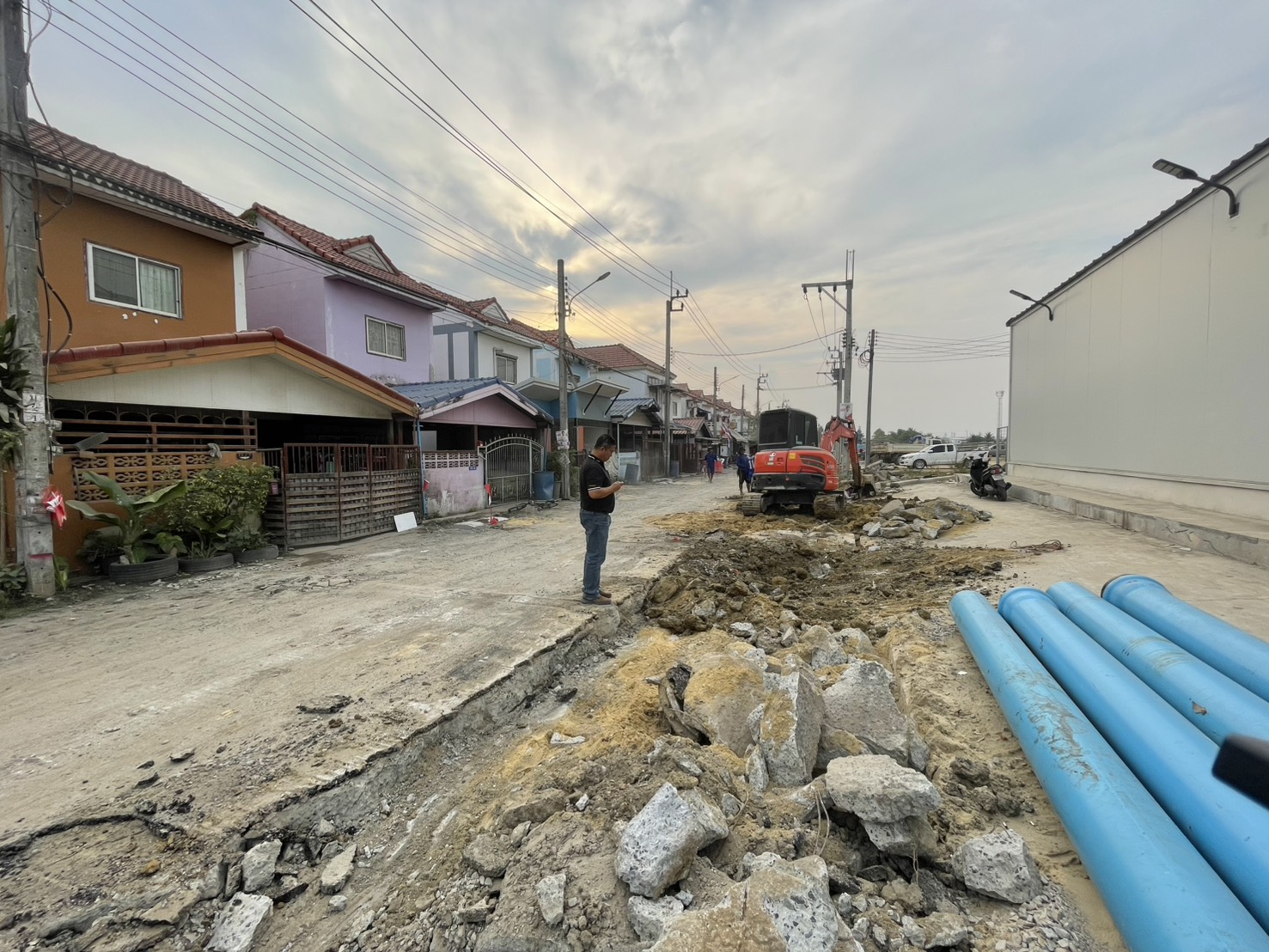

| 7674 |  |  | 17-02-2026 | 65.00 |  | เดือน กุมภาพันธ์ 2569 อยู่ระหว่างการดำเนินการตามสัญญา | - |
| 7674 |  |  | 29-01-2026 | 65.00 |  | อยู่ระหว่างวางท่อ COS แลพบ่อพักท่อลอด | - |

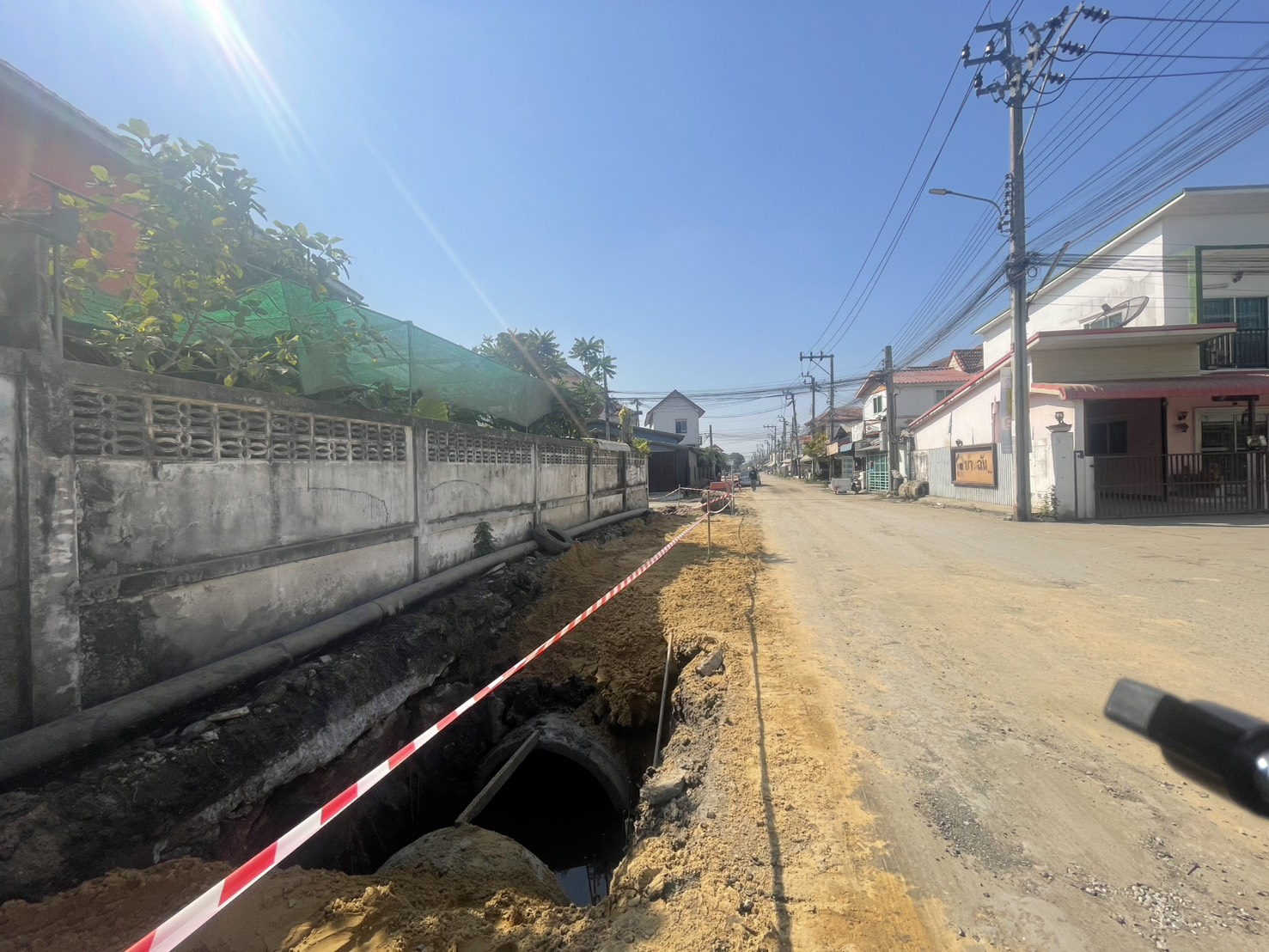

| 7674 |  |  | 16-01-2026 | 0.00 |  | เดือน มกราคม 2569 อยู่ระหว่างการดำเนินการตามสัญญา
ขุดวางบ่อพักพร้อมท่อระบายน้ำ ขนาดเส้นผ่าศูนย์กลาง 1.20 เมตร ดำเนินการแล้วจำนวน 37 บ่อ | - |

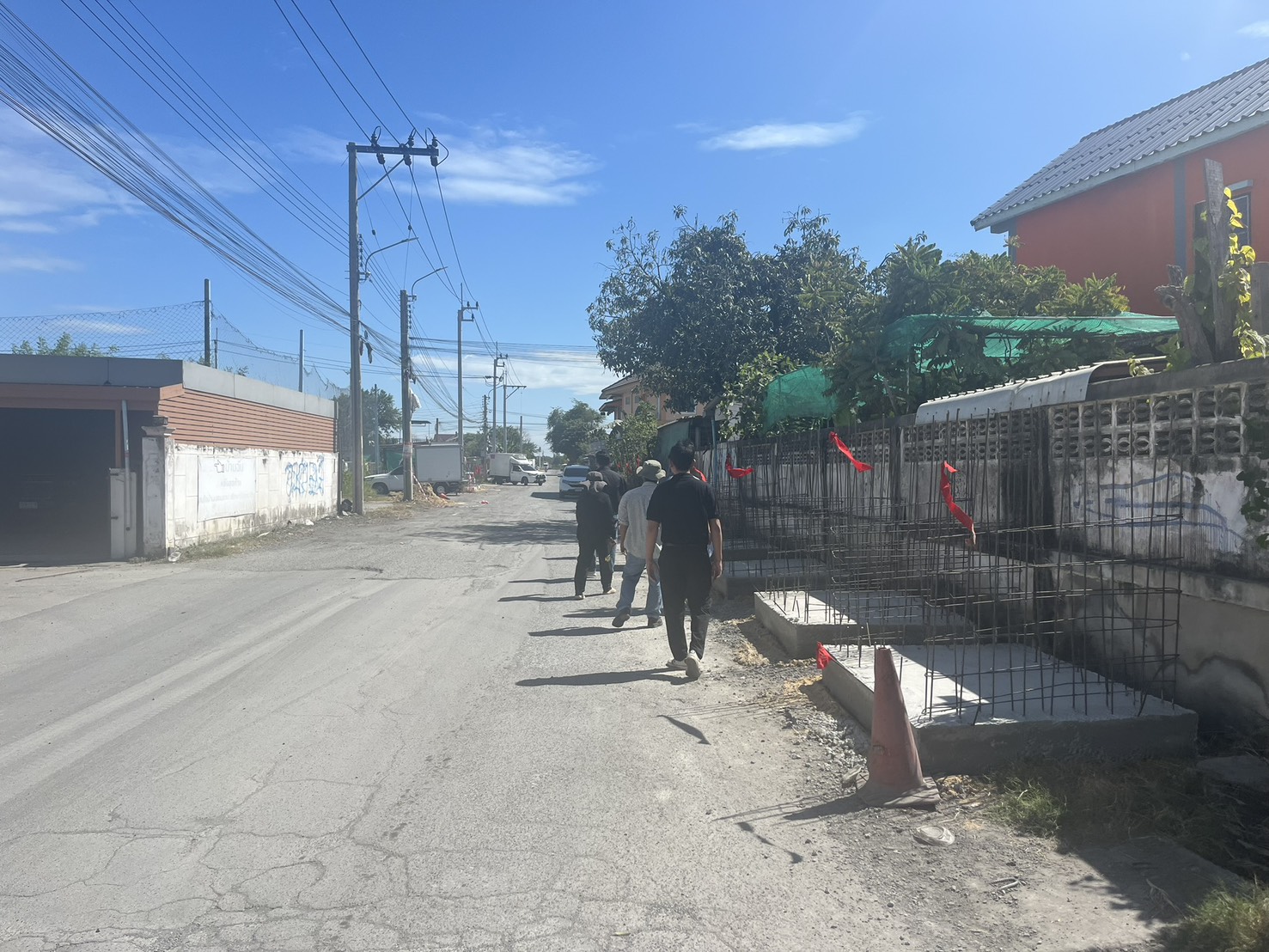

| 7674 |  |  | 30-12-2025 | 0.00 |  | อยู่ระหว่างการดำเนินการตามสัญญา | - |
| 7674 |  |  | 13-12-2025 | 65.00 |  | เดือนตุลาคม - พฤศจิกายน 2568 :
1. รายงานผลการพิจารณาและอนุมัติจ้าง เมื่อวันที่ 10 ตุลาคม 2568
2. ประกาศรายชื่อผู้ชนะการเสนอราคา เมื่อวันที่ 10 ตุลาคม 2568
3. พ้นระยะเวลาอุทธรณ์ เมื่อวันที่ 18 พฤศจิกายน 2568
4. ลงนามในสัญญา 24 ตุลาคม 2568

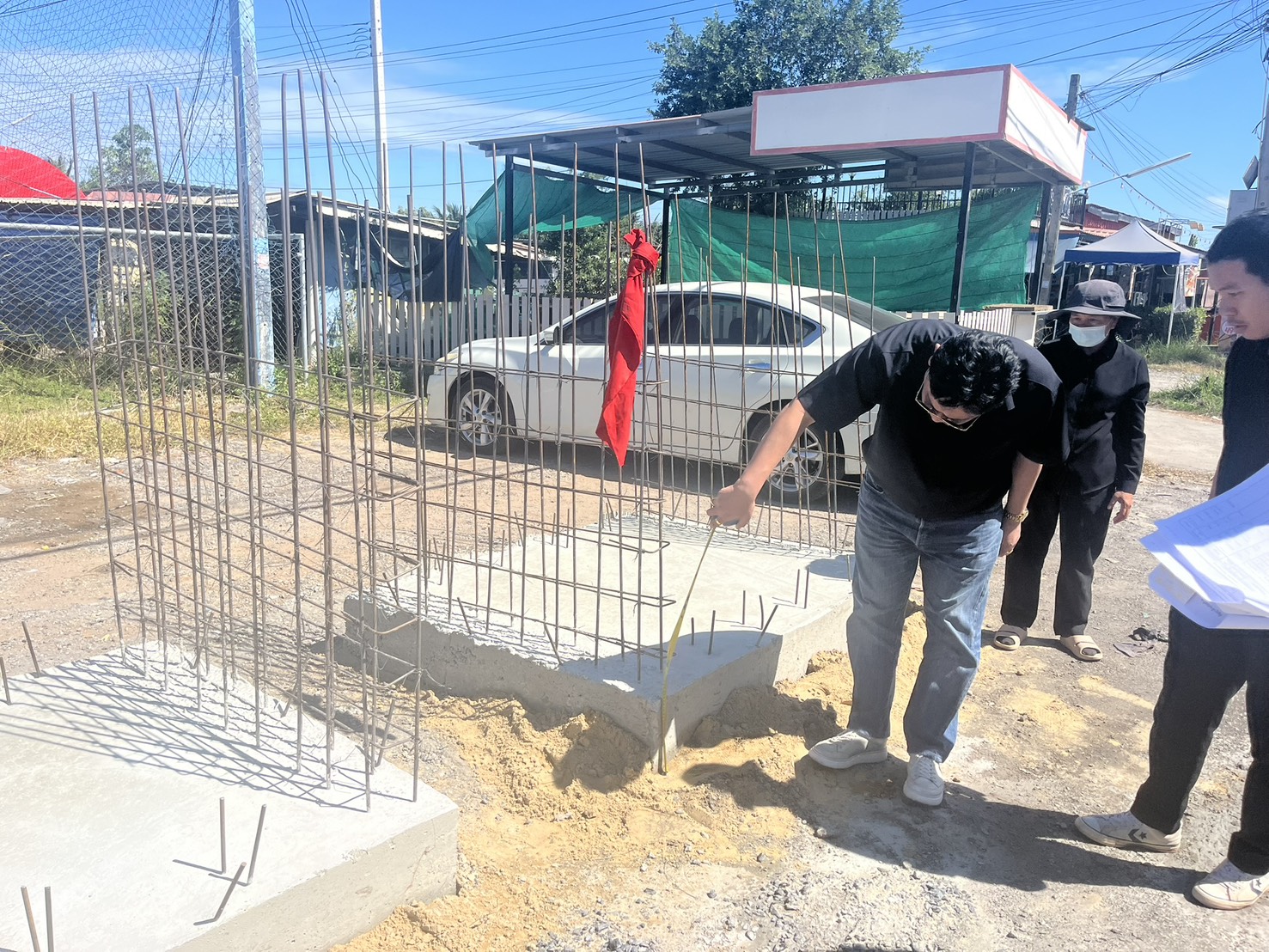

เดือนธันวาคม 2568 :
อยู่ระหว่างการดำเนินการตามสัญญา กำลังหล่อบ่อพักท่อะบายน้ำ | - |
