| 7674 |  |  | 15-05-2026 | 100.00 |  | เดือน พฤษภาคม 2569
ปรับปรุงซอยวิบูลย์สาธุกิจ 10 จากถนนวิบูลย์สาธุกิจ ถึงสุดทางสาธารณะ
รื้อผิวทางเดิมพร้อมบดอัดแน่น เนื้อที่ประมาณ 15,610 ตร.ม.
สร้างชั้นรองพื้นฐานหินคลุกบดอัดแน่น
หนาเฉลี่ย 0.15 ม. กว้างประมาณ 7 ม.
ตามแบบ มทก.-02
เนื้อที่ประมาณ 15,610 ตร.ม.
-สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ติดไหล่ทาง
กว้างประมาณ 6 ม. ตามแบบ มทก.-01
เนื้อที่ประมาณ 13,380 ตร.ม.
-สร้างชั้นหินคลุกคลุมไหล่ทาง ทั้ง 2 ข้าง หนาเฉลี่ย 0.15 ม.
กว้าง 0.50 ม. เนื้อที่ประมาณ 2,230 ตร.ม.
-PRIME COAT หินคลุกคลุมไหล่ทาง
เนื้อที่ประมาณ 2,330 ตร.ม.
-สร้างผิวทางแอสฟัลต์ผสมร้อนหนา 0.05 ม.
บริเวณทางเชื่อมทางแยก เนื้อที่ประมาณ 100 ตร.ม.
"ดำเนินการโครงการแล้วเสร็จ" | - |
| 7674 |  |  | 20-04-2026 | 65.00 |  | เดือน เมษายน 2569 อยู่ระหว่างการดำเนินการตามสัญญา
เลขที่สัญญา 2/2569 เริ่มสัญญาวันที่ วันที่ 25 พฤศจิกายน 2568 สิ้นสุดสัญญา วันที่ 24 มีนาคม 2569 (ผู้รับจ้างแจ้งปัญหาติดอุปสรรคประปา)
ส่งงานวันที่ 16 เมษายน 2569 อยู่ระหว่างนัดคณะกรรมการตรวจรับ วันที่ 22 เมษายน 2569 | - |
| 7674 |  |  | 17-03-2026 | 65.00 |  | เดือน มีนาคม 2569 อยู่ระหว่างการดำเนินการตามสัญญา (อขู่ระหว่างเทคอนกรีตผิวจราจร)
เลขที่สัญญา 2/2569
เริ่มสัญญาวันที่ วันที่ 25 พฤศจิกายน 2568
สิ้นสุดสัญญา วันที่ 24 มีนาคม 2569 (ผู้รับจ้างแจ้งปัญหาติดอุปสรรคประปา)
| - |
| 7674 |  |  | 17-02-2026 | 65.00 |  | เดือน กุมภาพันธ์ 2569 อยู่ระหว่างการดำเนินการตามสัญญา | - |
| 7674 |  |  | 29-01-2026 | 65.00 |  | อยู่ระหว่างบดอัดพื้นฐานหินคลุก | - |
| 7674 |  |  | 16-01-2026 | 0.00 |  | เดือน มกราคม 2569 อยู่ระหว่างดำเนินการตามสัญญางานขุดวางท่อระบายน้ำเข้าพื้นที่การเกษตร จำนวน 5 จุด | - |

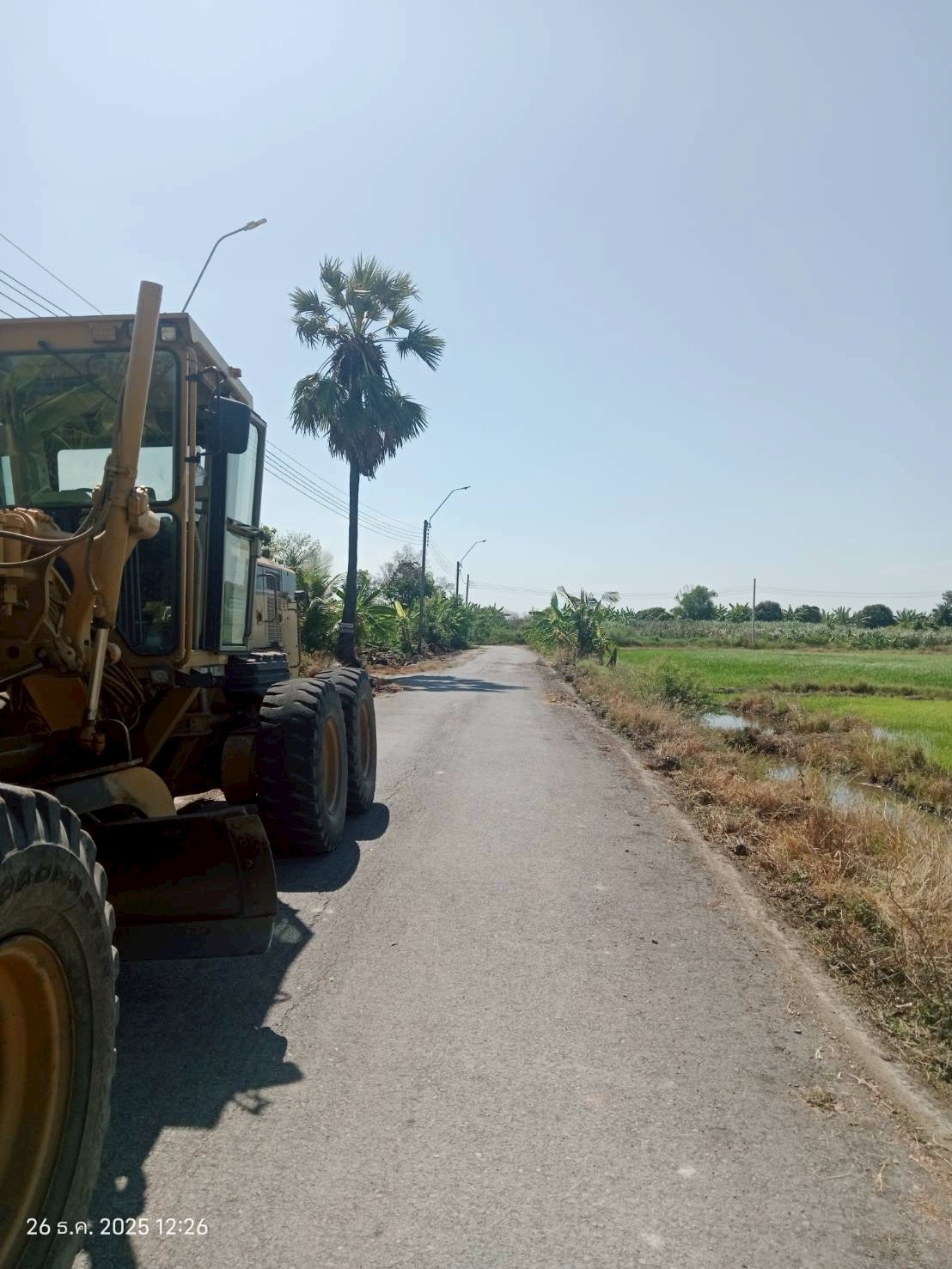

| 7674 |  |  | 30-12-2025 | 0.00 |  | อยู่ระหว่างดำเนินการตามสัญญา | - |
| 7674 |  |  | 13-12-2025 | 65.00 |  | เดือนตุลาคม - พฤศจิกายน 2568 :
1. รายงานผลการพิจารณาและอนุมัติจ้าง เมื่อวันที่ 10 ตุลาคม 2568
2. ประกาศรายชื่อผู้ชนะการเสนอราคา เมื่อวันที่ 10 ตุลาคม 2568
3. พ้นระยะเวลาอุทธรณ์ เมื่อวันที่ 18 พฤศจิกายน 2568
4. ลงนามในสัญญา 24 พฤศจิกายน 2568
เดือนธันวาคม 2568 :
อยู่ระหว่างการดำเนินการตามสัญญา | - |
