รายละเอียดโครงการ : โครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
โครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา3,000,000.0070.00สำนักป้องกันและบรรเทาสาธารณภัย-

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7570) สถานีดับเพลิงและกู้ภัยที่ได้รับการสร้างใหม่/ปรับปรุงร้อยละ100.0025.0025.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-9 of 9 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3

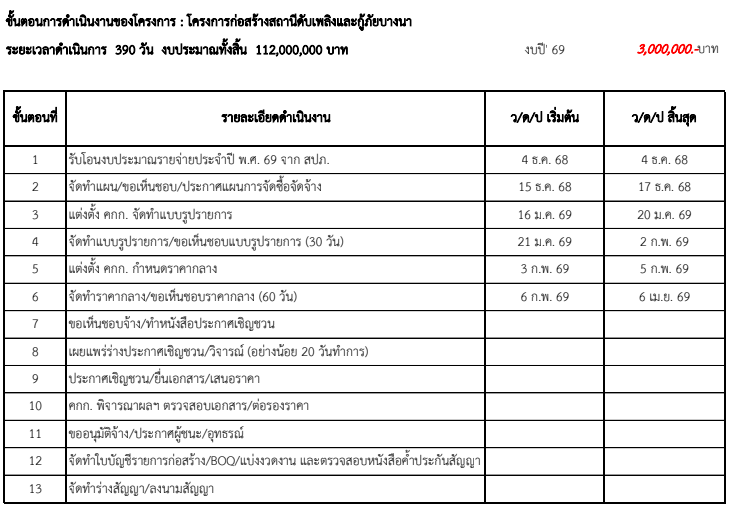

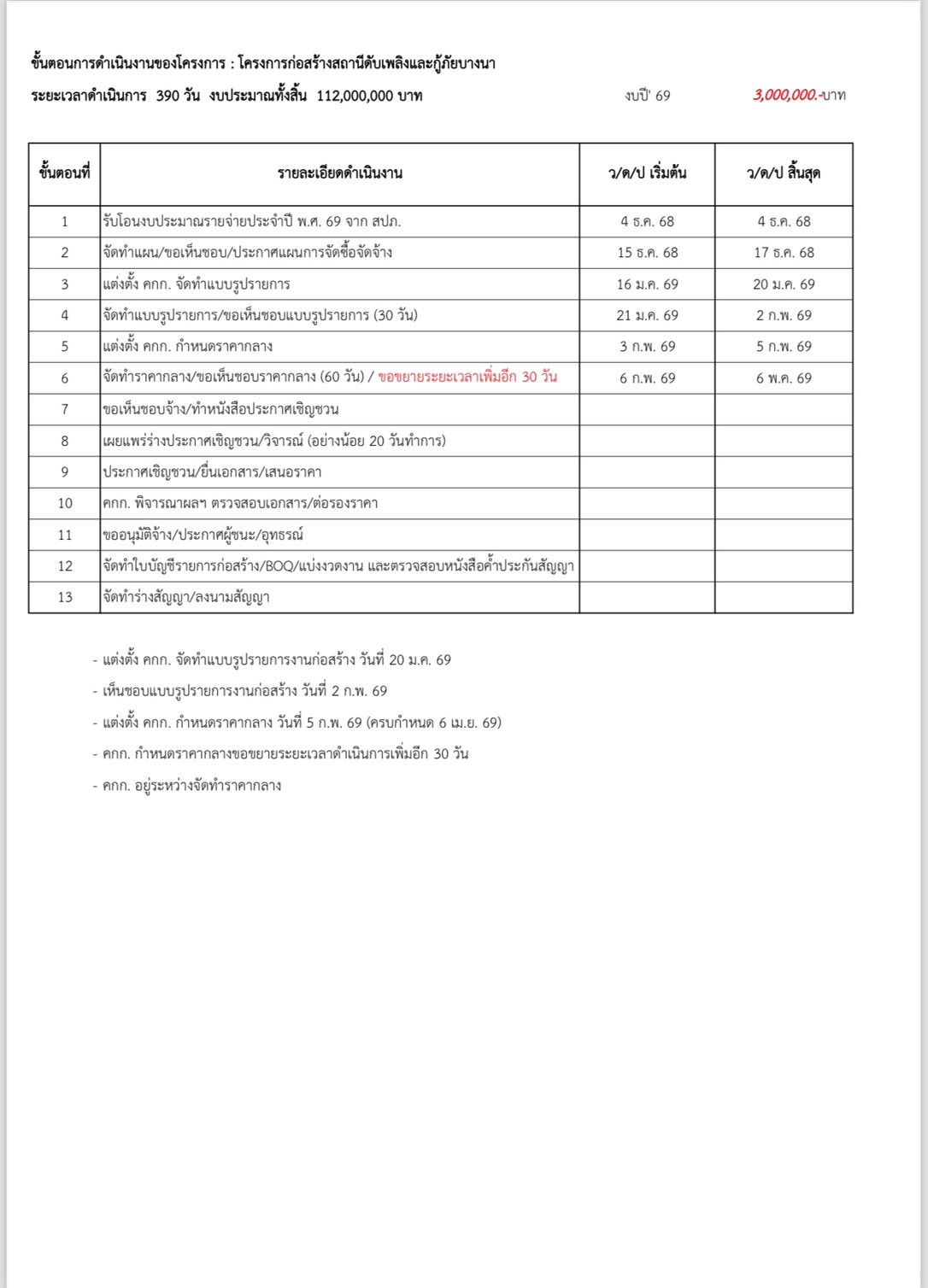

757017-07-202625.00- แต่งตั้ง คกก. จัดทำแบบรูปรายการงานก่อสร้าง วันที่ 20 ม.69 - เห็นชอบแบบรูปรายการงานก่อสร้าง วันที่ 2 ก.พ. 69 - แต่งตั้ง คกก. กำหนดราคากลาง วันที่ 5 ก.พ. 69 (ครบกำหนด 6 เมย. 69) - คกก. กำหนดราคากลางขอขยายระยะเวลาดำเนินการเพิ่มอีก 30 วัน (ครบกำหนด 6 พ.ค. 69) - เห็นชอบราคากลาง วันที่ 18 พ.ค. 69 - ส่งขอเห็นชอบจัดจ้างไปฝ่ายพัด เมื่อวันที่ 20 พ.ค. 69 อยู่ระทว่างเห็นขอบจัดจัดจัดจัดจัดจัดจัดาางง - เนื่องจากกรมบัญชีกลางมีประกาศคมะกรรมการราคากลางและละจิ้นทะเบียนผู้ประกอบการ เรื่อง หลักเกณฑ์และวิธีการกำหนตราคากลาง งานก่อสร้าง ละวันที่ 19 พเค. 69 มีผลใช้บังตั้งแต่วันถัดจากประกาศในราชกิจจานุเบกษาเป็นต้นไป (วันที่ 9 มิ.ย. 69) ให้หน่วยงาม ถือปฏิบัติตามหลักเกณฑ์และวิธีการกำหนดราคากลางฯ ตางฯ ตามประกาศฉบับนี้ ส่งผลให้ต้องดำเนินการทบทวนราคากลางใหม่ - ขยายระยะเวลากำหนดราคากลางออกไปอีก 120 วัน ครบกำหนดรายงานผล วันที่ 16 ส.ค. 69-
757019-06-202650.00อยู่ระหว่างขอเห็นชอบจ้าง / ทำหนังสือประกาศเชิญชวน-
757019-05-202650.00อยู่ระหว่างจัดทำราคากลาง/ขอเห็นชอบราคากลาง 60 วัน (ขอขยายระยะเวลาเพิ่มอีก 30 วัน)-
757020-04-202650.00จัดทำราคากลาง/ขอเห็นชอบราคากลาง (60 วัน)-
757019-03-202625.00อยู่ระหว่างแต่งตั้ง คกก. กำหนดราคากลาง-
757024-02-202625.00แต่งตั้ง คกก. จัดทำแบบรูปรายการงานก่อสร้าง วันที่ 20 ม.ค. 69 เห็นชอบแบบรูปรายการงานก่อสร้าง วันที่ 2 ก.พ. 69 แต่งตั้ง คกก. กำหนดราคากลาง วันที่ 5 ก.พ. 69 คกก. อยู่ระหว่างจัดทำราคากลาง-
757020-02-202610.00- อนุมัติแต่งตั้งคณะกรรมการราคากลางเมื่อวันที่ 5 กุมภาพันธ์ 2569 - อยู่ระหว่างจัดทำรูปแบบรายการ และราคากลาง-
757019-01-202610.00สำนักป้องกันและบรรเทาสาธารณภัย อยู่ระหว่างติดตามสำนักงานโยธา เนื่องจากอนุมัติโอนงบเมื่อวันที่ 4 ธันวาคม 2568-
757018-12-202510.00สำนักป้องกันและบรรเทาสาธารณภัย ได้โอนงบประมาณรายจ่ายประจำปีงบประมาณ พ.ศ. 2569 ให้สำนักการโยธาเรียบร้อยแล้ว -

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-10 of 10 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนธันวาคม 256810.0010.0001-12-202531-12-2025
2ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนมกราคม 256910.0010.0001-01-202631-01-2026
3ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนกุมภาพันธ์ 256910.0010.0001-02-202628-02-2026
4ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนมีนาคม 256910.0010.0001-03-202631-03-2026
5ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนเมษายน 256910.0010.0001-04-202630-04-2026
6ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนพฤษภาคม 256910.0010.0001-05-202631-05-2026
7ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนมิถุนายน 256910.0010.0001-06-202630-06-2026
8ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนกรกฎาคม 256910.000.0001-07-202631-07-2026
9ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนสิงหาคม 256910.000.0001-08-202631-08-2026
10ติดตามความก้าวหน้าโครงการก่อสร้างสถานีดับเพลิงและกู้ภัยบางนา ประจำเดือนกันยายน 256910.000.0001-09-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
