รายละเอียดโครงการ : โครงการปรับปรุงสำนักงานเขตสัมพันธวงศ์

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการปรับปรุงสำนักงานเขตสัมพันธวงศ์2,181,700.00100.00สำนักงานเขตสัมพันธวงศ์ฝ่ายปกครอง

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.00100.00100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767423-07-2026100.00เบิกจ่ายเงินเรียบร้อยแล้ว-
767424-06-2026100.00ดำเนินการเสร็จเรียบร้อยตามสัญญาจ้างและเบิกจ่ายเงินเรียบร้อยแล้ว-
767422-05-202695.00ดำเนินการตามสัญญาจ้างเสร็จเรียบร้อยแล้ว ตรวจรับงานเมื่อวันที่ 21 พฤษภาคม 2569 อยู่ระหว่างรายงานผลการตรวจรับให้หัวหน้าหน่วยงานทราบ-

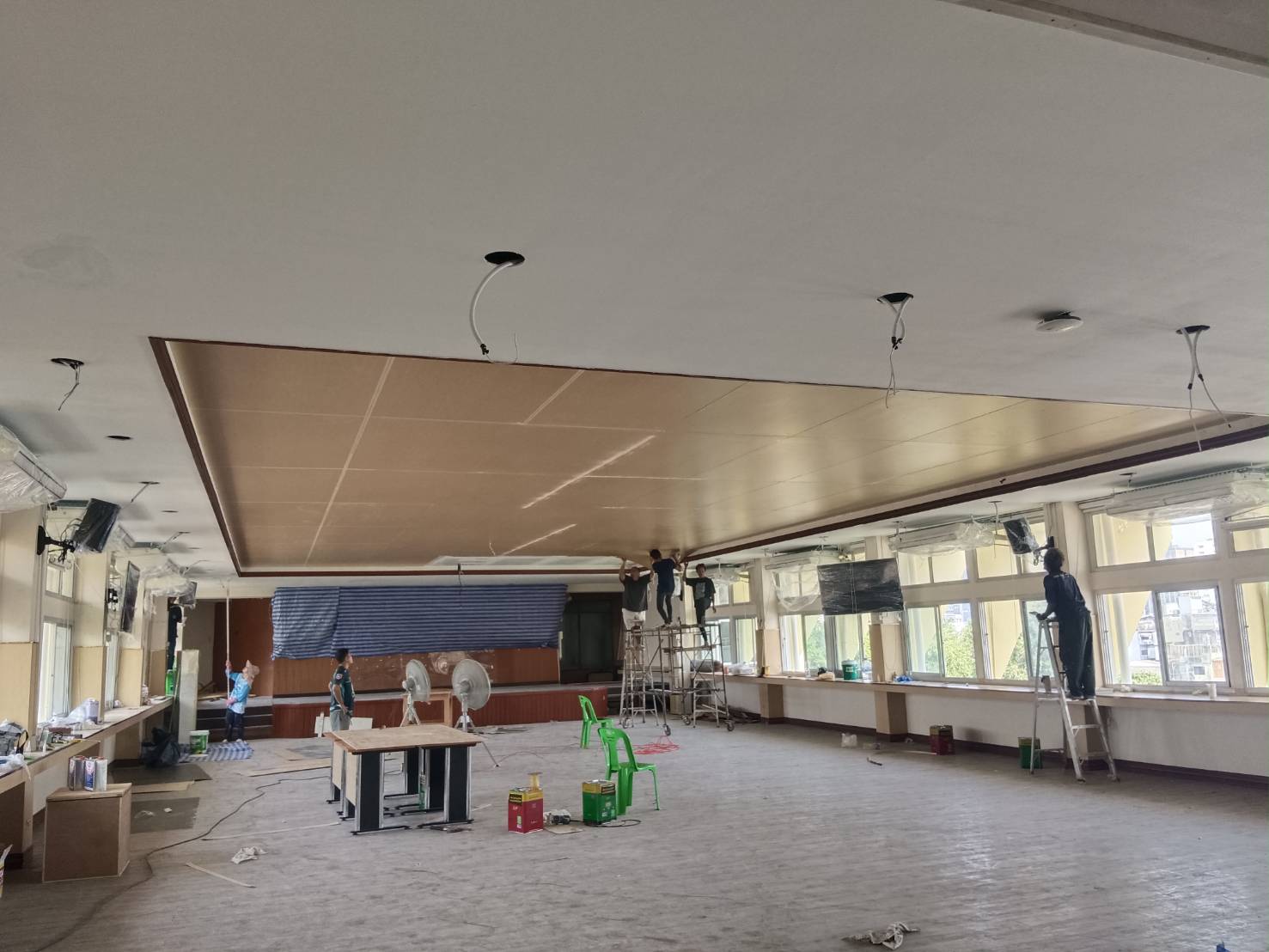

767423-04-202665.00สรุปผลงานปรับปรุงสำนักงานเขตสัมพันธวงศ์ ปริมาณงานที่ดำเนินการ 1. ปรับปรุงบริเวณลานโดยรอบสำนักงานเขตสัมพันธวงศ์ ดำเนินการไปแล้ว 100 % 2. ปรับปรุงอาคาร 1 ดำเนินการไปแล้ว 100 % 3. ปรับปรุงห้องประชุมทรงวาด ชั้น 5 อาคาร 1 ดำเนินการไปแล้ว 100 % 4. ปรับปรุงชั้นดาดฟ้า อาคาร 1 ดำเนินการไปแล้ว 100 % 5. ปรับปรุงห้องประชุมเยาวราช ชั้น 5 อาคาร 2 ดำเนินการไปแล้ว 35 % 6. ปรับปรุงกันสาด อาคาร 2 ดำเนินการไปแล้ว 100 % -
767425-03-202660.00อยู่ระหว่างดำเนินการตามสัญญา 1. ปรับปรุงบริเวณลานโดยรอบสำนักงานเขตสัมพันธวงศ์แล้วเสร็จ 2. ปรับปรุงอาคาร 1 บางส่วน 3. ปรับปรุงห้องประชุมทรงวาด ชั้น 5 อาคาร 1 บางส่วน 4. ปรับปรุงชั้นดาดฟ้า อาคาร 1 บางส่วน 5. ปรับปรุงกันสาด อาคาร 2 บางส่วน 6. ปรับปรุงหลังคา อาคาร 2 แล้วเสร็จ 7. ปรับปรุงทางเดินเชื่อมระหว่าง อาคาร 1 และอาคาร 2 บางส่วน -
767425-02-202630.00อยู่ระหว่างดำเนินการวางแผนปรับปรุงสำนักงานเขต-
767422-01-202630.00อยู่ระหว่างดำเนินการตามสัญญา คิดเป็นร้อยละ 10 ของปริมาณงานตามสัญญา-
767425-12-202520.00อยู่ระหว่างแจ้งผู้รับจ้างลงนามในสัญญาวันที่ 29 ธันวาคม 2568โปรดรายงานผลเป็นร้อยละ 20 ให้สอดคล้องตาม action plan //[23-01-2026 09:10:52]

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการตามพระราชบัญญัติการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐจนถึงขั้นตอนการลงนามในสัญญา20.0020.0001-09-202531-12-2025
2ดำเนินการตามสัญญา70.0070.0001-12-202530-09-2026
3ตรวจรับงานจ้าง5.005.0001-06-202615-06-2026
4เบิกจ่ายเงิน5.005.0023-06-202630-06-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
