รายละเอียดโครงการ : ปรับปรุงโรงเรียนคันนายาว (ธารินเจริญสงเคราะห์)

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
ปรับปรุงโรงเรียนคันนายาว (ธารินเจริญสงเคราะห์)1,721,000.0065.00สำนักงานเขตคันนายาวฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7470) 13 ร้อยละของโรงเรียนที่ผ่านมาตรฐานการปรับปรุงกายภาพโรงเรียน (R)ร้อยละ1.000.000.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-9 of 9 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3

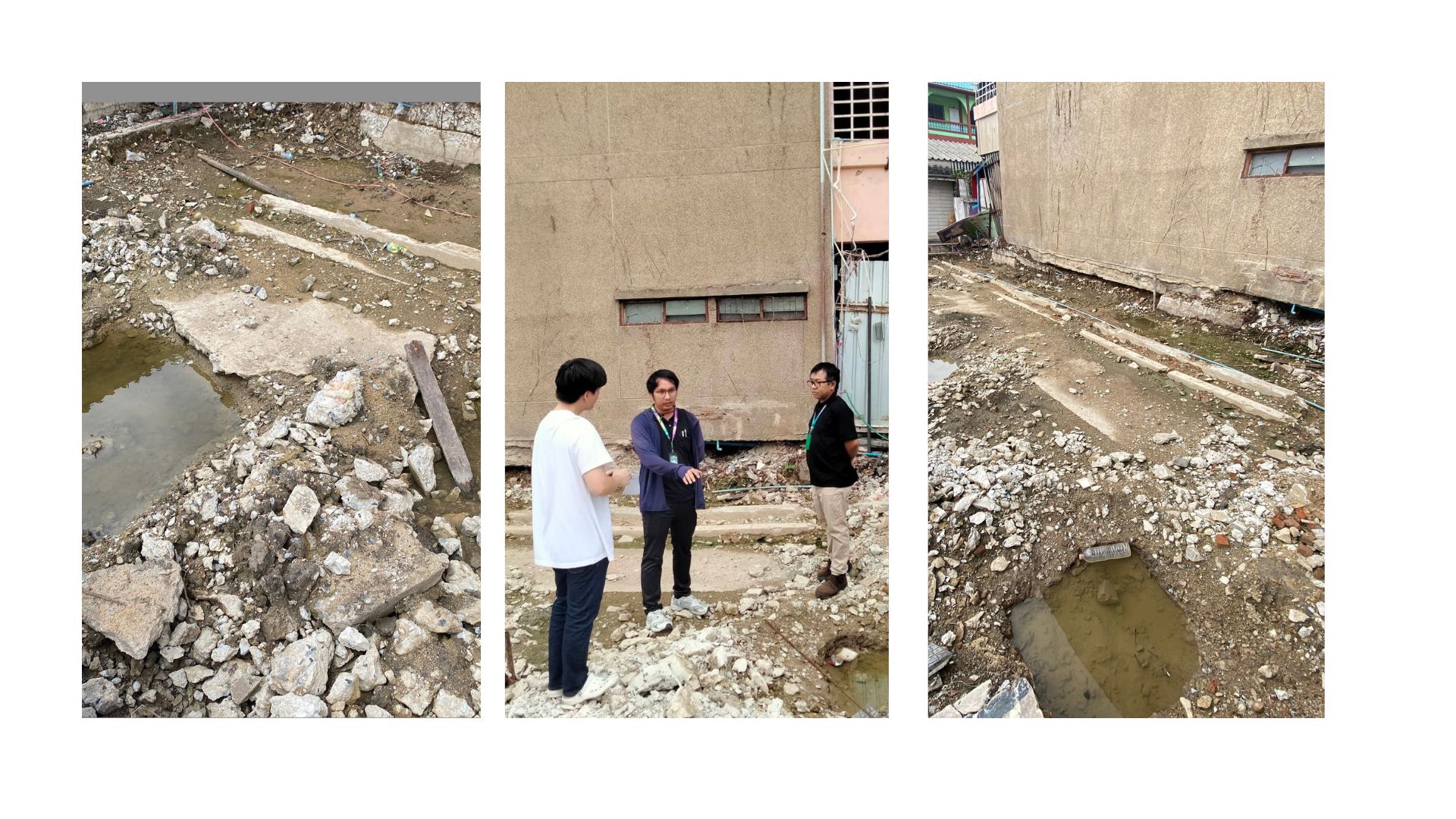

747018-06-20260.00อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง -
747015-05-20260.00อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง -

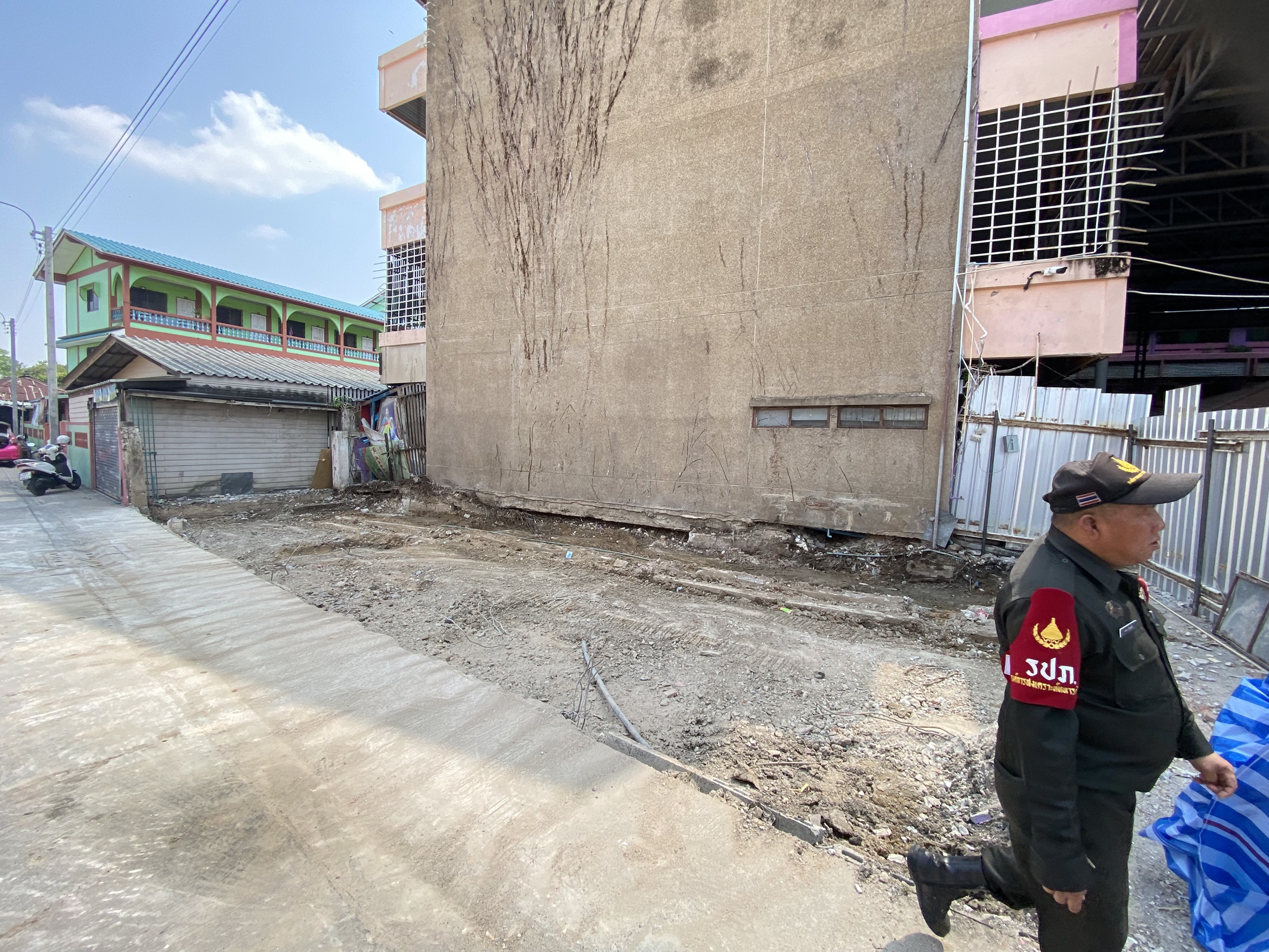

747023-04-20260.00อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง-
747024-03-20260.00ผู้รับจ้างอยู่ระหว่างดำเนินการตามสัญญา-
747025-02-20260.00ลงนามสัญญา เลขที่ 22-1-69 ลงวันที่ 20 ก.พ.2569 สิ้นสุดสัญญวันที่ 22 ส.ค. 69 อยู่ระหว่างผู้รับจ้างจัดเตรียมสถานที่ วัสดุอุปกรณ์ เพื่อดำเนินการตามสัญญาจ้าง-
747026-01-20260.00อยู่ระหว่างดำเนินการแจ้งลงนามสัญญาจ้าง -
747026-01-20260.00อยู่ระหว่างดำเนินการจัดหาตัวผู้รับจ้าง - //[05-03-2026 16:19:22]
747023-12-20250.00ระหว่างประกาศเชิญชวนฯ ครั้งที่ 2 -
747026-11-20250.00ดำเนินการสำรวจ ประมาณราคา แต่งตั้งคณะกรรมการกำหนดแบบรูปรายการ คณะกรรมการกำหลดราคากลาง และประกาศประกวดราคาจ้างก่อสร้าง-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-9 of 9 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจและประมาณราคา10.0010.0001-10-202531-10-2025
2แต่งตั้งคณะกรรมการกำหนดแบบรูปรายการ คณะกรรมการราคากลางและประกาศประกวดราคาจ้างก่อสร้างฯ10.0010.0001-11-202530-11-2025
3รายงานผลการพิจารณาและขออนุมัติเงินเงินงบประมาณ ลงนามสัญญาจ้าง10.0010.0001-12-202531-12-2025
4ผู้รับจ้างดำเนินการตามสัญญาจ้าง10.0010.0001-01-202631-01-2026
5ผู้รับจ้างดำเนินการสัญญาจ้าง10.0010.0001-02-202628-02-2026
6ผู้รับจ้างดำเนินการสัญญาจ้าง5.005.0001-03-202631-03-2026
7ผู้รับจ้างดำเนินการสัญญาจ้าง10.0010.0001-04-202630-04-2026
8ผู้รับจ้างดำเนินการสัญญาจ้าง25.000.0001-05-202631-07-2026
9ส่งมอบงาน รายงานผลการตรวจรับ เบิกจ่าย10.000.0001-08-202631-08-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
