กลับหน้าหลัก Home โครงการฯ ของหน่วยงาน


รายละเอียดโครงการ : 7.2 โครงการปรับปรุงซอยวิภาวดีรังสิต 2 ซอยประชาสงเคราะห์ 27 จากบ้านเลขที่ 72/1 ถึงบ้านเลขที่ 268 และซอยประชาสงเคราะห์ 45 จากบ้านเลขที่ 268 ถึงบ้านเลขที่ 5/2 (จุดเสี่ยงน้ำท่วม ปี 2568/ความสามารถในการระบายน้ำท่วมขังจากผิวถนน)

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
7.2 โครงการปรับปรุงซอยวิภาวดีรังสิต 2 ซอยประชาสงเคราะห์ 27 จากบ้านเลขที่ 72/1 ถึงบ้านเลขที่ 268 และซอยประชาสงเคราะห์ 45 จากบ้านเลขที่ 268 ถึงบ้านเลขที่ 5/2 (จุดเสี่ยงน้ำท่วม ปี 2568/ความสามารถในการระบายน้ำท่วมขังจากผิวถนน)24,500,000.00100.00สำนักงานเขตดินแดงฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ1.001.00100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-5 of 5 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767425-03-20261.00ดำเนินการแล้วเสร็จตามสัญญา เบิกจ่ายเงินเรียบร้อยแล้ว-
767413-02-20261.00ดำเนินการแล้วเสร็จตามสัญญา-
767425-01-20260.00ดำเนินการแล้วเสร็จตามสัญญา-
767425-12-20250.00ผู้รับจ้างได้ส่งมอบงานแล้วทั้ง 3 งวด ตามสัญญาแล้ว อยู่ระหว่างขอปรับแผน/ผลการปฏิบัติงานและการใช้จ่ายงบประมาณรายจ่ายประจำปีงบประมาณ พ.ศ. 2569 พร้อมขออนุมัติเงินจัดสรร-

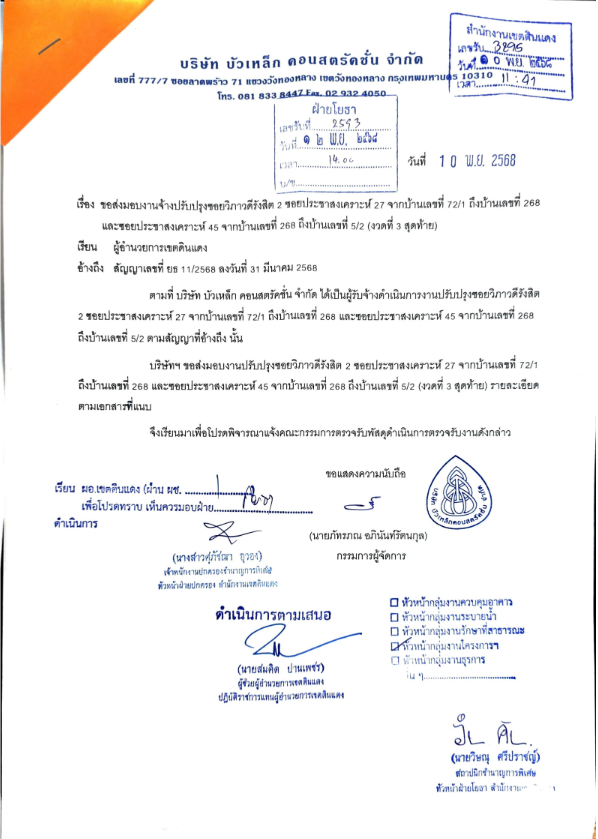

767426-11-20250.00ปัจจุบัน ส่งมองงาน ครั้งที่ 3 (งวดสุดท้าย) เมื่อวันที่ 10 พฤศจิกายน 2568-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินโครงการต่อจากปีงบประมาณที่แล้ว20.0020.0001-10-202530-04-2026
2ส่งมอบงานและตรวจรับพัสดุ20.0020.0001-05-202631-07-2026
3รายงานสรุปผลการดำเนินการบำรุงรักษาจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ที่ได้รับการแก้ไขแล้วในปี 68 ตามรูปแบบที่สนน.กำหนด เสนอผู้บริหารกรุงเทพมหานครทราบ พร้อมส่งไฟล์ผ่านระบบ BMA Policy Tracking ภายในเดือนกันยายน 6960.0060.0001-08-202530-09-2025


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
