รายละเอียดโครงการ : 7.2 กิจกรรมเปิดทางน้ำไหล เขตดินแดง (การดูแลบำรุงรักษาและคงสภาพการระบายน้ำของระบบระบายน้ำ)

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-7.2 กิจกรรมเปิดทางน้ำไหล เขตดินแดง (การดูแลบำรุงรักษาและคงสภาพการระบายน้ำของระบบระบายน้ำ)0.0040.00สำนักงานเขตดินแดงฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร0.770.77100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-6 of 6 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
771002-06-20260.77ดำเนินการแล้วเสร็จ-
771011-03-20260.77ดำเนินการเปิดทางน้ำไหลแล้วเสร็จตามค่าเป้าหมายแก้ไขผลการดำเนินงานเป็น กม. //[16-04-2026 15:19:40]

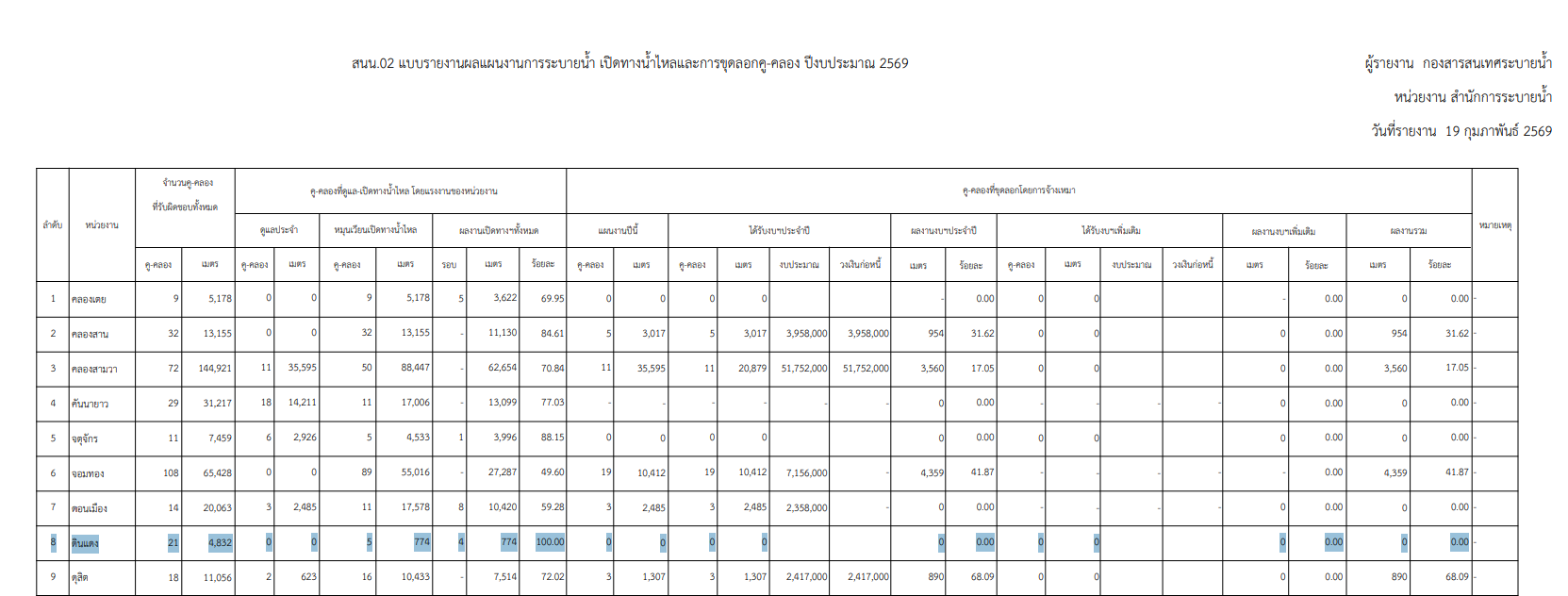

771025-02-20260.77เป้าหมายระยะทางเปิดทางน้ำไหล 774 เมตร ดำเนินการได้ 774 เมตร คิดเป็นร้อยละ 100แก้ไขผลการดำเนินงานเป็น กม. //[16-04-2026 15:19:37]

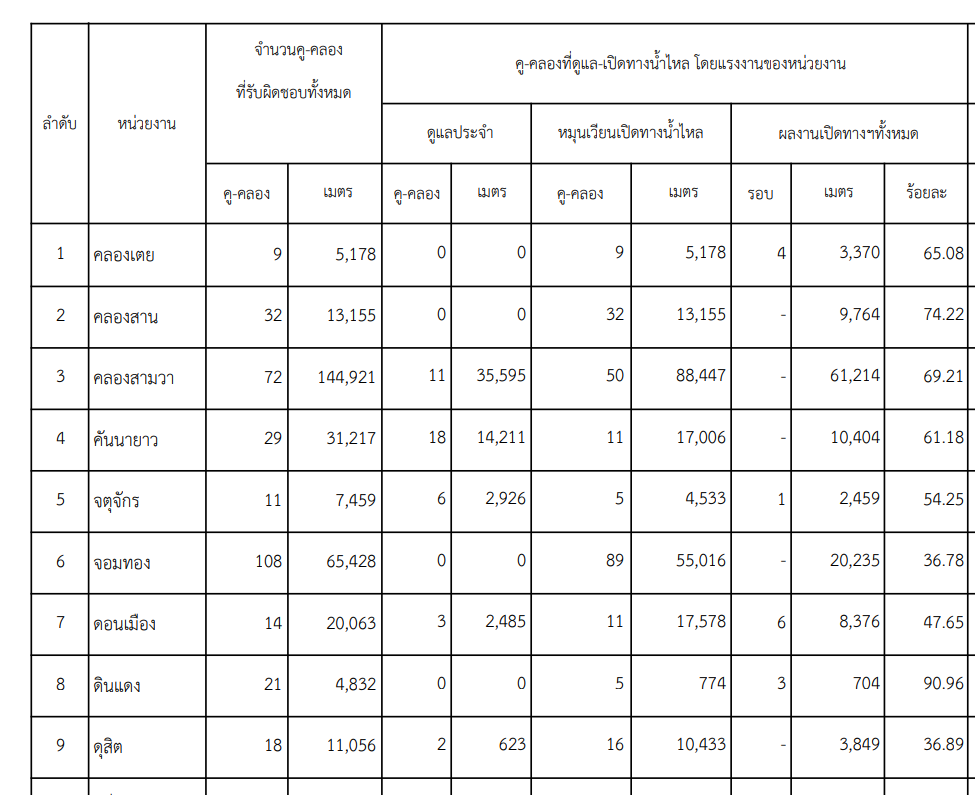

771025-01-20260.70เป้าหมายระยะทางเปิดทางน้ำไหล 774 เมตร ดำเนินการได้ 704 เมตร คิดเป็นร้อยละ 90.96แก้ไขผลการดำเนินงานเป็น กม. //[16-04-2026 15:19:33]

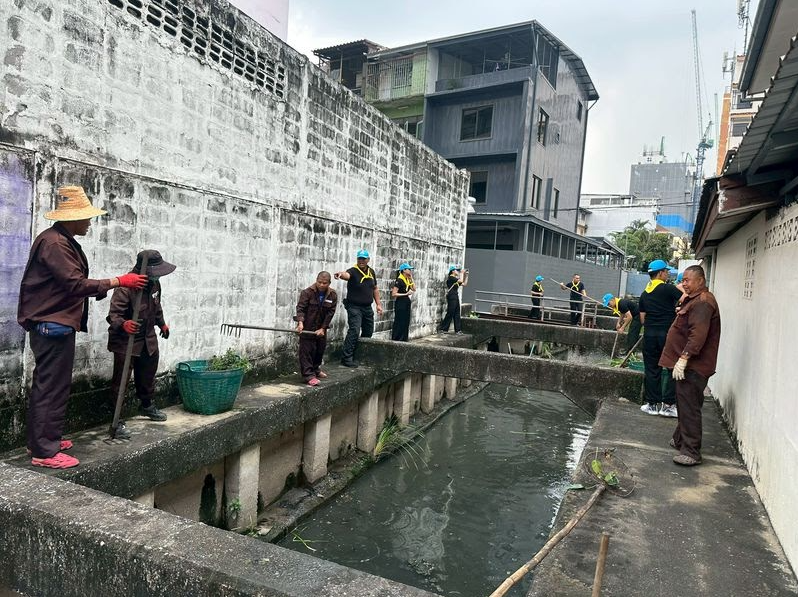

771025-12-20250.16161 เมตร จาก 774 เมตร คิดเป็นร้อยละ 20.8 ดำเนินการจัดเก็บขยะกำจัดวัชพืช บริเวณลำรางนาซอง (ส่วนแยกคลองนาซอง)แก้ไขผลการดำเนินงานเป็น กม. //[16-04-2026 15:19:08]
771026-11-20250.00ยังไม่ได้ดำเนินการเปิดทางน้ำไหลในเดือนนี้แก้ไขผลการดำเนินงานเป็น กม. //[16-04-2026 15:19:01]

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการสำรวจลำรางที่จะเปิดทางน้ำไหล10.0010.0001-10-202531-12-2025
2ดำเนินการเปิดทางน้ำไหลภายใน 31 พ.ค. 6830.0030.0001-01-202631-05-2026
3รายงานผลการดำเนินโครงการให้ผู้บริหารกรุงเทพมหานครทราบ60.000.0001-08-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
