รายละเอียดโครงการ : (05304-3) โครงการปรับปรุงโรงเรียนวิชากร

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
(05304-3) โครงการปรับปรุงโรงเรียนวิชากร6,759,000.0070.00สำนักงานเขตดินแดงฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0060.0060.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-6 of 6 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767423-06-202660.00ส่งมอบงาน 8 มิถุนายน 2569 อยู่ระหว่างตรวจรอบเนื้องาน นัดกรรมการตรวจรับงาน-

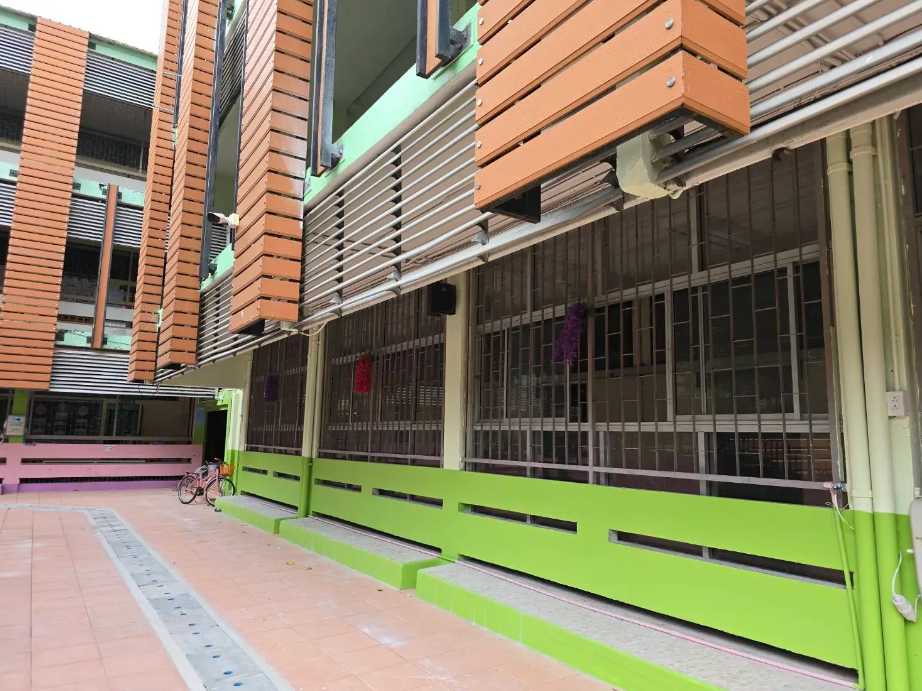

767427-04-202652.00ปัจจุบันดำเนินการ 52% 1. ขูดลอกสีเดิม อาคาร 3และ1 2.งานทาสีรองพื้นปูนเก่า อาคาร 3 3.งานทาสีผนังภายใน อาคาร 3 4.ทาสีผนังภายนอก อาคาร 3 5.งานทาสีฝ้าเพดาน อาคาร 3 6. ขัดพื้นพร้อมเคลือบเงา หน้าห้องเรียน อาคาร3 7.งานเคลียร์พื้นที่พร้อม protect พื้น (โดมข้างสนามกีฬา) 8.รื้อรั้วเหล็กพร้อมติดตั้งใหม่ 9. เสาเข็มไมโครไพล์ 10.ปูกระเบื้องภายนอกชนิดกันลื่น-

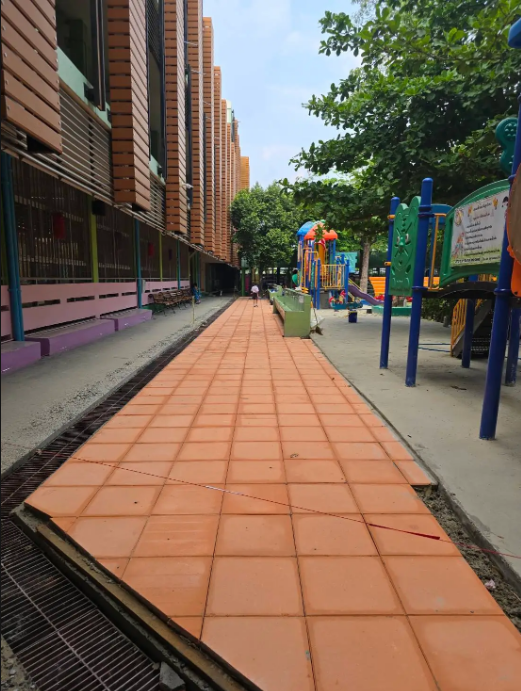

767425-03-202623.00อยู่ระหว่างดำเนินการตามสัญญา 23% ดำเนินการปรับปรุงกายภาพอาคาร 1 และ 3 ใส่รายละเอียดการดำเนินงานว่า 25% ทำอะไรบ้าง //[29-04-2026 13:17:39]

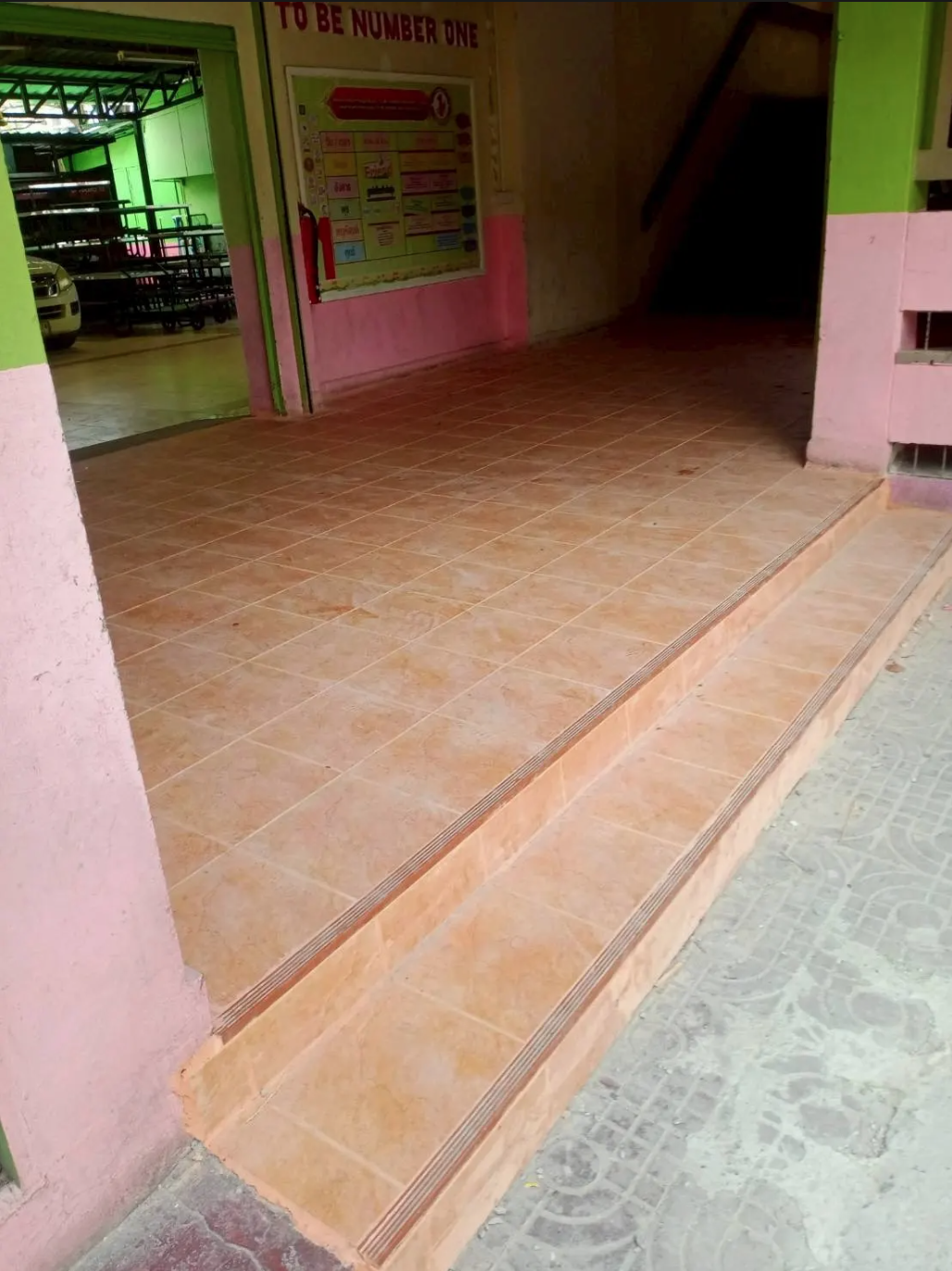

767425-02-202610.00ดำเนินการตามสัญญา 10%-

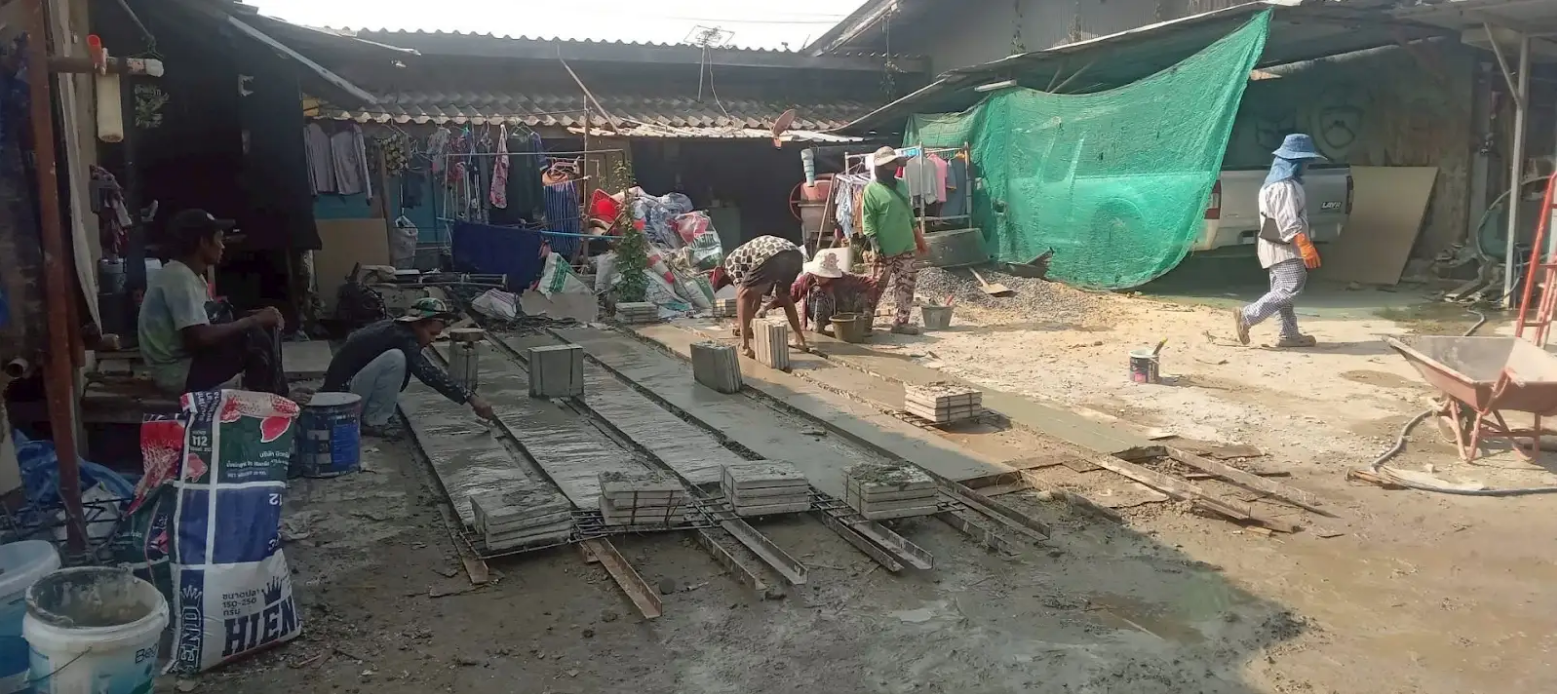

767425-01-20260.00ดำเนินการตามสัญญา อยู่ระหว่างเตรียมการเข้าดำเนินการเริ่มปรับปรุง ใส่รายละะอียดผลการดำเนินงานด้วยค่ะ //[11-03-2026 11:06:20]

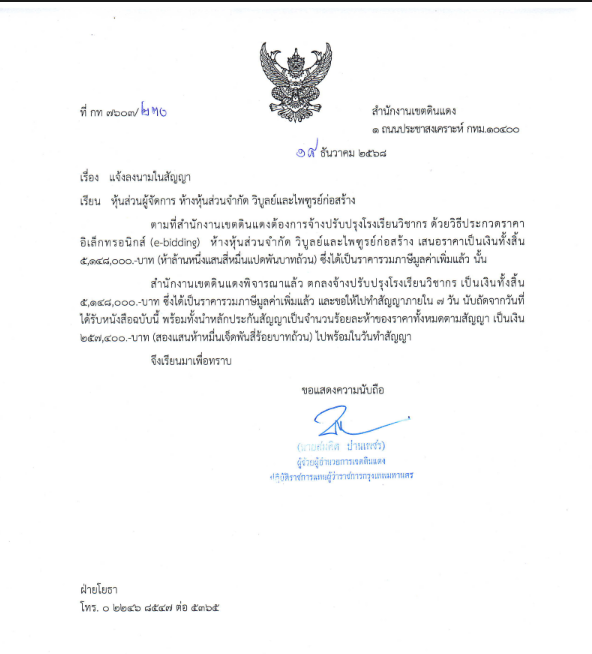

767425-12-20250.00อยุ่ระหว่างแจ้งผู้รับจ้างเข้ามาลงนามในสัญญา-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการตามกระบวนการจัดซื้อจัดจ้างเพื่อหาผู้รับจ้าง30.0030.0001-10-202531-12-2025
2ลงนามสัญญาและดำเนินการตามสัญญา40.0040.0001-01-202631-07-2026
3ตรวจรับพัสดุ/รายงานผล30.000.0001-08-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
