กลับหน้าหลัก Home โครงการฯ ของหน่วยงาน


รายละเอียดโครงการ : ติดตั้งกล้องโทรทัศน์วงจรปิด (CCTV) เพื่อเพิ่มความปลอดภัยบริเวณสะพานลอยในพื้นที่กลุ่มกรุงเทพกลาง กรุงเทพเหนือ และกรุงตะวันออก

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
ติดตั้งกล้องโทรทัศน์วงจรปิด (CCTV) เพื่อเพิ่มความปลอดภัยบริเวณสะพานลอยในพื้นที่กลุ่มกรุงเทพกลาง กรุงเทพเหนือ และกรุงตะวันออก4,891,000.00100.00สำนักการจราจรและขนส่งกลุ่มงานเทคโนโลยีจราจร 1

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.000.000.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-9 of 9 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767420-07-20260.00ดำเนินการขออนุมัติขยายสัญญาจ้าง -
767418-06-202620.00รายลเอียดการดำเนินการของเดือน มิย ขอความเห็นชอบแบบรายลเอียด (Shop Drawing) มีการล่าช้าเพราะลงนามสัญญา หลังกำหนด-
767420-05-202620.00ลงนามสัญญาแล้ว อยู่ระหว่างดำเนินการติดตั้ง-
767421-04-202620.00.หนังสือ อนุมัติแบบ รอแบบมาแนบ เลยยังไม่ได้เสนอ ผอ. คาดว่าจะเสนอ วันพุธ-

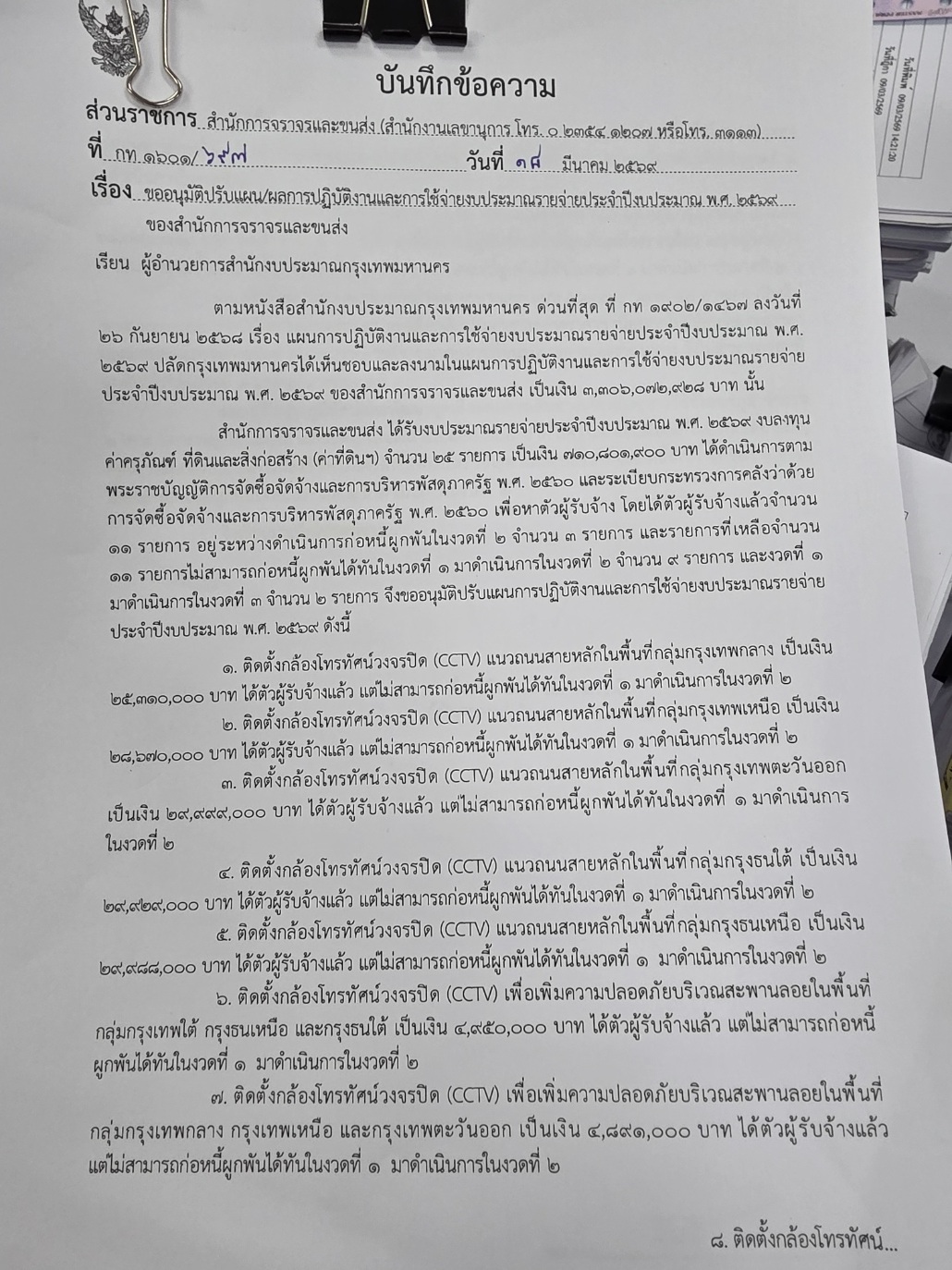

767420-03-202620.00งานติดตั้งกล้อง ได้ตัวผู้รับจ้างแล้ว แต่ไม่สามารถก่อหนี้ได้ทันภายในงวดที่ 1 (ตค 68 - มค 69) เริ่มดำเนินการได้ในงวดที่ 2 (กพ - พค 69)-
767421-02-20265.00รายงานของเดือน กพ อยู่ระหว่าง เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)/ยื่นเอกสารเสนอราคา/พิจารณ-

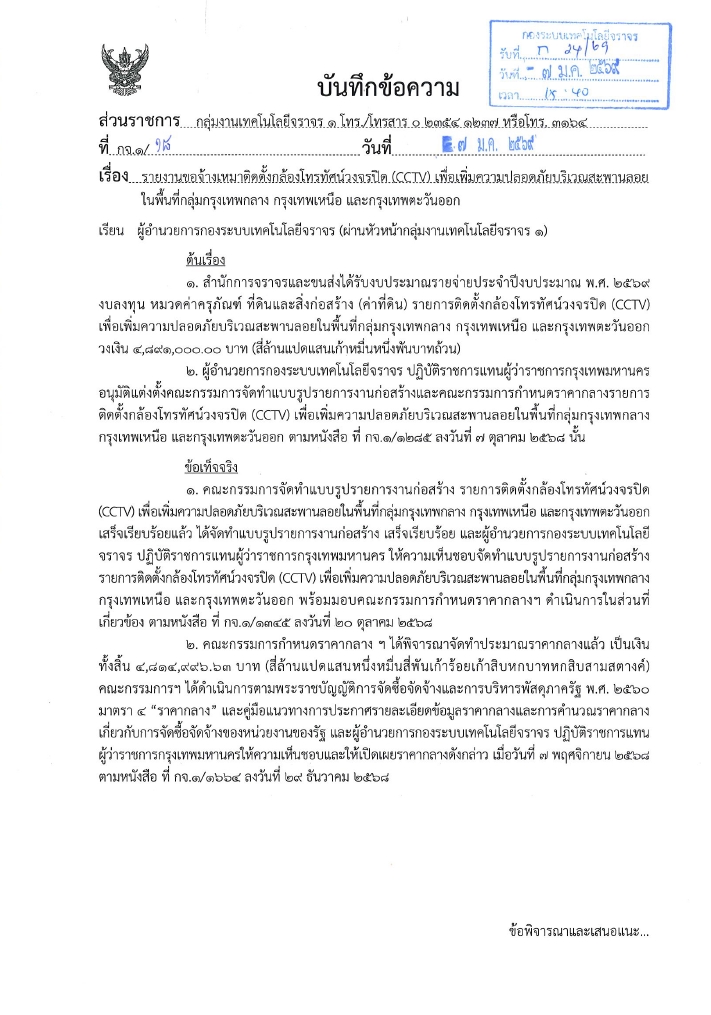

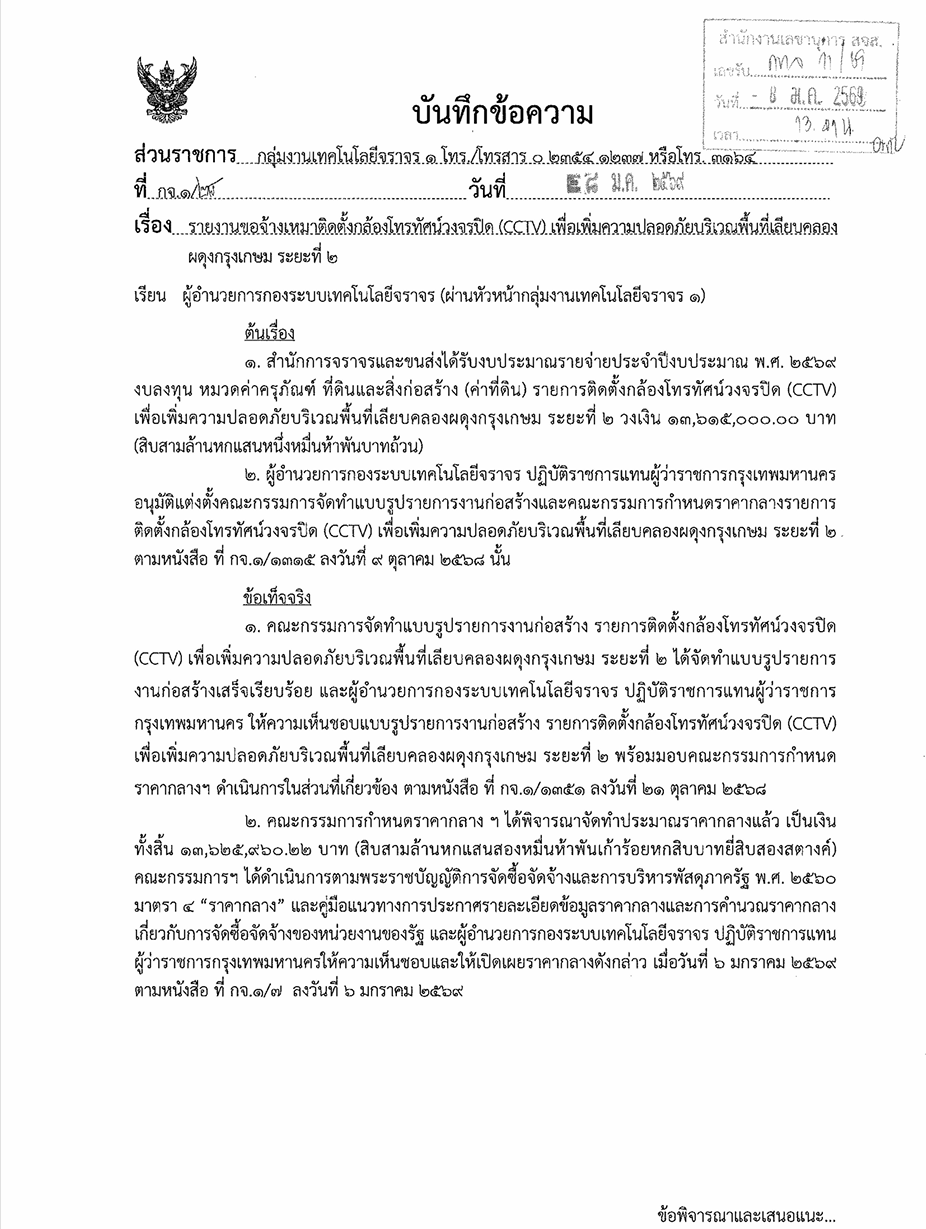

767427-01-20265.00รายงานของเดือน มค อยู่ระหว่าง เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)/ยื่นเอกสารเสนอราคา/พิจารณาผล-
767428-12-20255.00รายงานประจำเดือน ธค อยู่ระหว่าง จัดทำและเห็นชอบร่างขอบเขตของงาน/เห็นชอบราคากลาง คาดว่าจะแล้วเสร็จ 30 ธคขาดรายละเอียดผลการดำเนินงาน/ไม่มีหลักฐานการดำเนินการ //[04-02-2026 11:01:45]
767403-12-20255.00อยู่ระหว่าง ศึกษา ปัญหา -

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-8 of 8 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ศึกษาปัญหา แนวทางแการแก้ไข5.005.0001-11-202530-11-2025
2จัดทำและเห็นชอบร่างขอบเขตของงาน/เห็นชอบราคากลาง 5.005.0001-12-202531-01-2026
3เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)/ยื่นเอกสารเสนอราคา/พิจารณาผล 5.005.0001-01-202631-01-2026
4 ลงนามสัญญาจ้าง5.005.0001-02-202628-02-2026
5ดำเนินการติดตั้งเดือน มีค20.0020.0001-03-202631-03-2026
6ดำเนินการติดตั้งเดือน เมย20.0020.0001-04-202630-04-2026
7ดำเนินการติดตั้งเดือน พค20.0020.0001-05-202631-05-2026
8ดำเนินการติดตั้งเดือน มิย20.0020.0001-06-202630-06-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
