รายละเอียดโครงการ : โครงการปรับปรุงซอยประชาสงเคราะห์ 14 แยก 2 ซอยประชาสงเคราะห์ 14 แยก 2-3 ซอยประชาสงเคราะห์ 14 แยก 2-5 ซอยประชาสงเคราะห์ 14 แยก 2-7 และซอยแยก (รายการผูกพัน)

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
โครงการปรับปรุงซอยประชาสงเคราะห์ 14 แยก 2 ซอยประชาสงเคราะห์ 14 แยก 2-3 ซอยประชาสงเคราะห์ 14 แยก 2-5 ซอยประชาสงเคราะห์ 14 แยก 2-7 และซอยแยก (รายการผูกพัน)16,457,000.0060.00สำนักงานเขตดินแดงฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0052.2152.21

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767423-06-202652.21ประชาสงเคราะห์ 14 แยก 2 1.ทุบรื้อผิวทาง ค.ส.ล. พร้อมขนย้าย เนื้อที่ 930 ตร.ม. 2.สร้างท่อระบายน้ำ ค.ส.ล. ชนิดปากระฆัง ขนาดเส้นผ่านศูนย์กลาง 1.00 ม. ตามแบบ มนก.-05 ยาว 200 ตร.ม. 3.สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 1.00 ม. ตามแบบ มนก.-05 จำนวน 20 บ่อ 4.สร้างท่อระบายน้ำ ค.ส.ล. ชนิดปากระฆัง ขนาดเส้นผ่านศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 ยาว 306 ม. 5.สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 จำนวน 30 บ่อ 6.สร้างบ่อพักท่อลอด ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.40 ม.ตามแบบ มนก.-01 จำนวน 44 ฝา 7.สร้างฝาบ่อพักในผิวจราจรแบบกลม ตามแบบ มนก.-05 จำนวน 101 ฝา 8.สร้างท่อลอด ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.40 ม.ตามแบบ มนก.-01 ยาว 81 ม. 9.สร้างชั้นพื้นทางหินคลุกบดอัดแน่น หนาเฉลี่ย 0.10 ม. ตามแบบ มทก.-02 เนื้อที่ 2440 ตร.ม. 10.สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ตามแบบ มทก.-01 , 02 และ 03 เนื้อที่ 2440 ตร.ม. คิดเป็น 52.21 %-

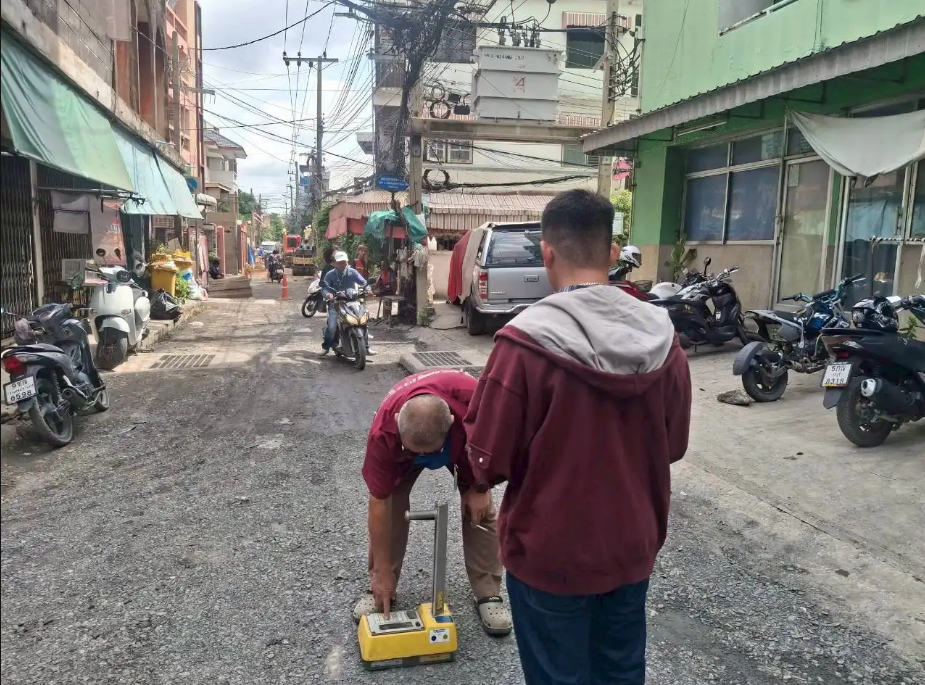

767425-05-202646.06ประชาสงเคราะห์ 14 แยก 2 1.ทุบรื้อผิวทาง ค.ส.ล. พร้อมขนย้าย เนื้อที่ 630 ตร.ม. 2.สร้างท่อระบายน้ำ ค.ส.ล. ชนิดปากระฆัง ขนาดเส้นผ่านศูนย์กลาง 1.00 ม. ตามแบบ มนก.-05 ยาว 90 ตร.ม. 3.สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 1.00 ม. ตามแบบ มนก.-05 จำนวน 10 บ่อ 4.สร้างท่อระบายน้ำ ค.ส.ล. ชนิดปากระฆัง ขนาดเส้นผ่านศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 ยาว 306 ม. 5.สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 จำนวน 30 บ่อ 6.สร้างบ่อพักท่อลอด ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.40 ม.ตามแบบ มนก.-01 จำนวน 34 ฝา 7.สร้างฝาบ่อพักในผิวจราจรแบบกลม ตามแบบ มนก.-05 จำนวน 74 ฝา 8.สร้างท่อลอด ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.40 ม.ตามแบบ มนก.-01 ยาว 81 ม. 9.สร้างชั้นพื้นทางหินคลุกบดอัดแน่น หนาเฉลี่ย 0.10 ม. ตามแบบ มทก.-02 เนื้อที่ 2440 ตร.ม. 10.สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ตามแบบ มทก.-01 , 02 และ 03 เนื้อที่ 2440 ตร.ม. คิดเป็น 46.06 %-

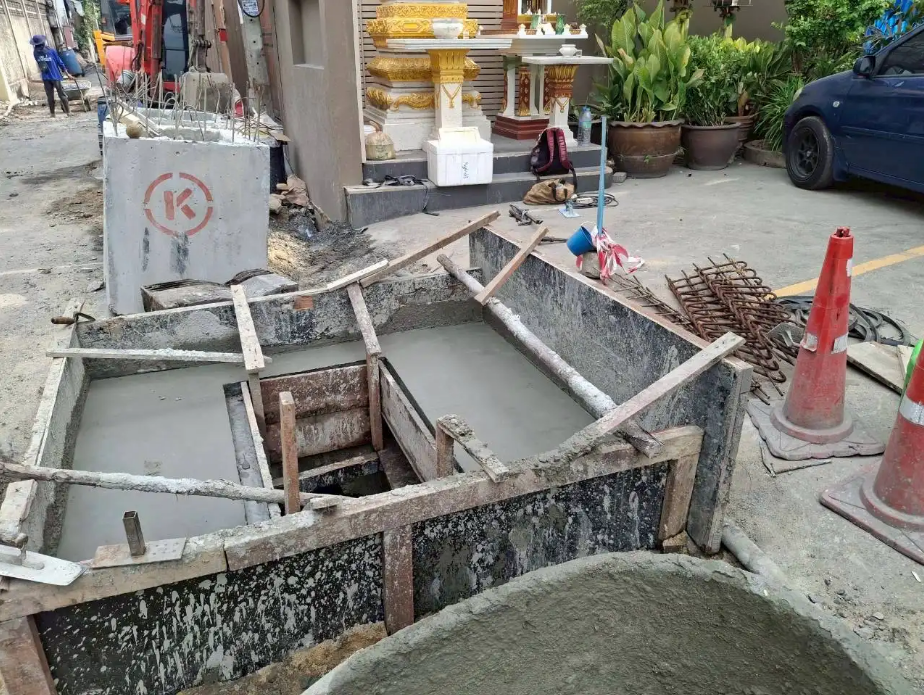

767427-04-202660.00ส่งมอบงานงวดที่ 1 ส่งมอบงาน 16 มีนาคม 2569 ตรวจรับงาน 26 มีนาคม 2569 อยู่ระหว่างรวบรวมเอกสารเบิกจ่ายเงิน งวดที่ 1 ประชาสงเคราะห์ 14 แยก 2 (คิดเป็น 39.01%) 1.ทุบรื้อผิวทาง ค.ส.ล. พร้อมขนย้าย เนื้อที่ เนื้อที่ 560 ตร.ม. 2. สร้างท่อระบายน้ำ ค.ส.ล. ชนิดปากระฆัง ขนาดเส้นผ่านศูนย์กลาง 1.00 ม. ตามแบบ มนก.-05 ยาว 90 ม. 3. สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 1.00 ม. ตามแบบ มนก.-05 จำนวน 10 บ่อ 4. สร้างท่อระบายน้ำ ค.ส.ล. ชนิดปากระฆัง ขนาดเส้นผ่านศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 ยาว 306 ม. 5. สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 จำนวน 30 บ่อ 6. สร้างบ่อพักท่อลอด ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.40 ม.ตามแบบ มนก.-01 จำนวน 34 บ่อ 7. สร้างฝาบ่อพักในผิวจราจรแบบกลม ตามแบบ มนก.-05 จำนวน 54 ฝา 8. สร้างท่อลอด ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.40 ม.ตามแบบ มนก.-01 ยาว 81 ม. 9. สร้างชั้นพื้นทางหินคลุกบดอัดแน่น หนาเฉลี่ย 0.10 ม. ตามแบบ มทก.-02 เนื้อที่ 1,540 ตร.ม. 10. สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ตามแบบ มทก.-01 , 02 และ 03 เนื้อที่ 1,540 ตร.ม.-

767425-03-202660.00ส่งมอบงาน (ครั้งที่ 1) 16 มีนาคม 2569 นัดตรวจรับงาน 26 มีนาคม 2569 -
767425-02-202625.00อยู่ระหว่างดำเนินการตามสัญญา 25%-

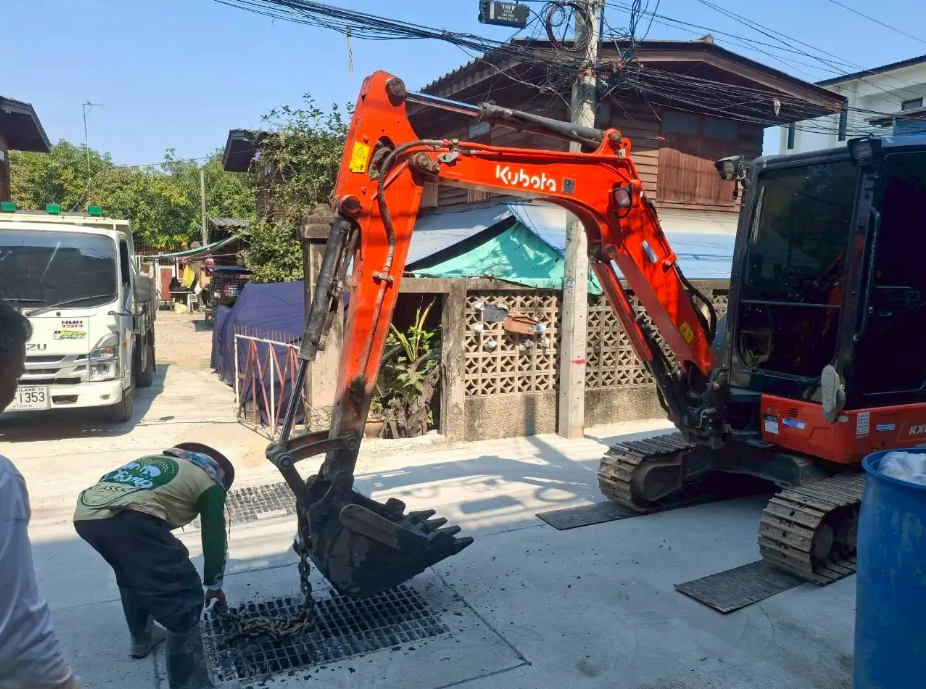

767425-01-20260.00ดำเนินการตามสัญญา โดยดำเนินการสร้างบ่อพักน้ำและราดผิวคอนกรีตแล้วบางส่วนใส่รายละเอียดผลการดำเนินงานด้วยค่ะ //[11-03-2026 11:16:40]

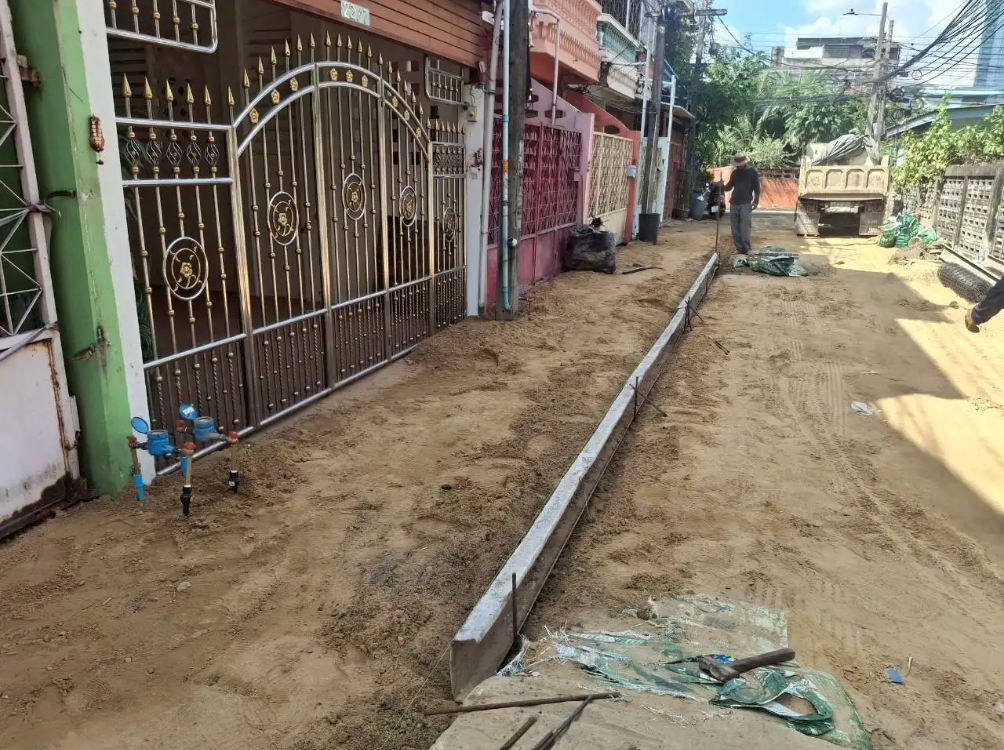

767425-12-20250.00-ทุบรื้อผิวทาง ค.ส.ล. และบ่อพักท่อระบายน้ำเดิมพร้อมขนย้าย เนื้อที่ประมาณ 206 ตร.ม. -สร้างท่อระบายน้ำ ค.ส.ล. ชนิดปากระฆัง ขนาดเส้นผ่านศูนย์กลาง 1 ม. ตามแบบ มนก.-05 ยาวประมาณ 162 ม. -สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 1 ม. ตามแบบ มนก.-05 จำนวน 16 บ่อ -สร้างบ่อพักท่อลอด ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.40 ม. ตามแบบ มนก.-01 จำนวน 15 บ่อ -สร้างฝาบ่อพักชนิดตะแกรงเหล็กหล่อเหนียวแบบเรียบ จำนวน 31 ฝา -สร้างท่อลอด ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.40 ม. ตามแบบ มนก.-01 ยาวประมาณ 30 เมตร-

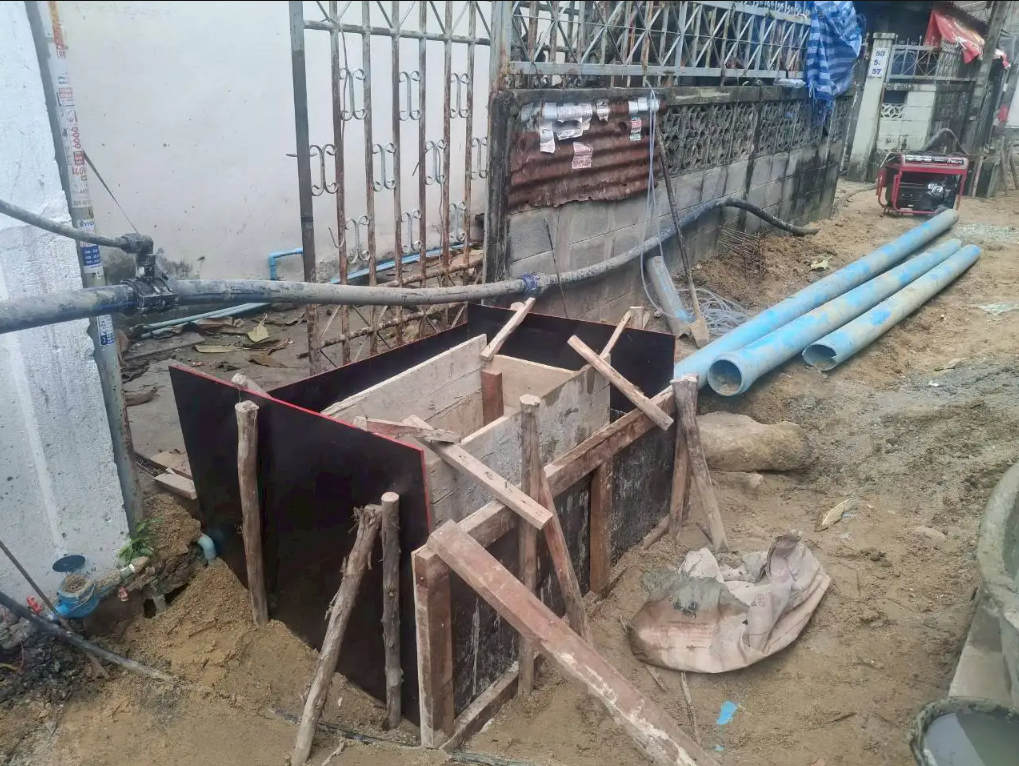

767426-11-20250.00อยู่ระหว่างดำเนินการในสัญญา-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการต่อจากปีงบประมาณก่อน60.0060.0001-10-202531-03-2026
2ตรวจรับพัสดุ/รายงานตรวจรับ20.000.0001-04-202630-06-2026
3สรุปผลการดำเนินการ20.000.0001-06-202630-09-2026

ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
