รายละเอียดโครงการ : ปรับปรุงลานกีฬาบ้านแฝดชั้นเดียว

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงลานกีฬาบ้านแฝดชั้นเดียว2,383,000.00100.00สำนักงานเขตสะพานสูงฝ่ายพัฒนาชุมชนและสวัสดิการสังคม

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.00100.00100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-7 of 7 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767404-06-2026100.00ดำเนินการปรับปรุงลานกีฬาบ้านแฝดชั้นเดียวเสร็จเรียบร้อยแล้ว-
767422-05-202660.00ผู้รับจ้างอยู่ระหว่างดำเนินการตามสัญญา-

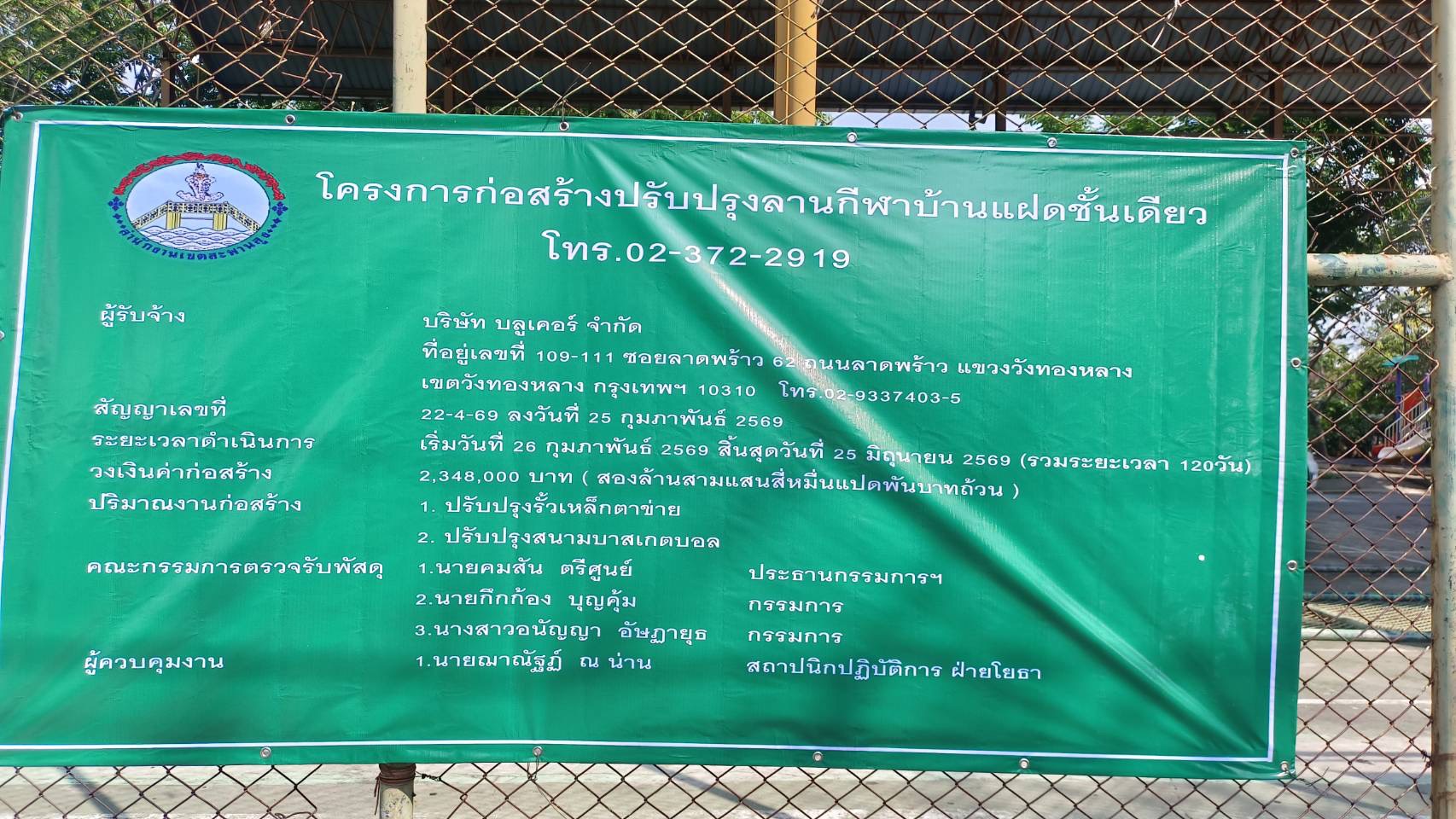

767410-04-202655.00ผู้รับจ้างอยู่ระหว่างดำเนินการตามสัญญา-
767409-03-202650.00ผู้รับจ้างอยู่ระหว่างดำเนินการตามสัญญา-
767409-02-202640.00อยู่ระหว่างจัดทำสัญญาจ้างก่อสร้างปรับปรุงลานกีฬาบ้านแฝดชั้นเดียว ด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding)-
767412-01-202630.00ประกวดราคาจ้างก่อสร้างปรับปรุงลานกีฬาบ้านแฝดชั้นเดียว ด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding)-
767403-12-202520.00อยู่ระหว่างขั้นตอนการจัดซื้อจัดจ้าง จ้างเหมาปรับปรุงลานกีฬา-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1จ้างเหมาผู้ดำเนินงาน40.0040.0001-10-202531-08-2026
2การดำเนินงานปรับปรุงลานกีฬา50.0050.0003-11-202530-09-2026
3รายงานผลการดำเนินงาน10.0010.0003-08-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
