รายละเอียดโครงการ : ปรับปรุงทางเท้าผิวจราจรถนนราชวงศ์ จกถนนเยาวราชถึงถนนเจริญกรุง

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงทางเท้าผิวจราจรถนนราชวงศ์ จกถนนเยาวราชถึงถนนเจริญกรุง10,539,100.0090.00สำนักงานเขตสัมพันธวงศ์ฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0060.0060.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767423-07-202660.00 - ดำเนินการรื้อผิวทางเท้าแล้วเสร็จ - เทคอนกรีตทางเท้าแล้วเสร็จ - รื้อคันหินทางเท้าแล้วเสร็จ - ปูกระเบื้องทางเท้าแล้วเสร็จ - เทคอนกรีตคันหินทางเท้าแล้วเสร็จ - ขูดไสผิว AC ลึกไม่น้อยกว่า 10 ซม. พื้นที่ประมาณ 1406 ตร.ม. - รื้อถนนคอนกรีต พื้นที่ ประมาณ 1406 ตร.ม. - รื้อชั้นพื้นฐานทาง ปริมาณประมาณ 913 ลบ.ม. - ทรายถม บดอัดแน่น หนา 0.30 ม. ปริมาณ 421.8 ลบ.ม. - หินคลุกบดแน่น หนา 0.25 ม. ปริมาณ 351.5 ลบ.ม. - ซ่อมแซมขอบบ่อพักในผิวจราจร ตามแบบ มนก.-05 จำนวน 15 ฝา - ซ่อมแซมขอบบ่อพักในผิวจราจร พร้อมเปลี่ยนฝาคสล.ผสมตะแกรงเหล็ก ตามแบบ มนก.-01 จำนวน 5 ฝา - ซ่อมแซมขอบบ่อพักในผิวจราจร พร้อมเปลี่ยนฝาตะแกรงเหล็กแบบเรียบ ตามแบบ มนก.-01 จำนวน 8 ฝา - สร้างคอกต้นไม้ ขนาด 1.20*1.20 ม. ตามแบบ มทก.-15 จำนวน 15 แห่ง-
767424-06-202655.00- ดำเนินการรื้อผิวทางเท้าแล้วเสร็จ - เทคอนกรีตทางเท้าแล้วเสร็จ - รื้อคันหินทางเท้าแล้วเสร็จ - ปูกระเบื้องทางเท้าแล้วเสร็จ - เทคอนกรีตคันหินทางเท้าแล้วเสร็จ - ขูดไสผิว AC ลึกไม่น้อยกว่า 10 ซม. พื้นที่ประมาณ 296 ตร.ม. - รื้อถนนคอนกรีต พื้นที่ ประมาณ 296 ตร.ม. - รื้อชั้นพื้นฐานทาง ปริมาณประมาณ 193 ลบ.ม. - ทรายถม บดอัดแน่น หนา 0.30 ม. ปริมาณ 90 ลบ.ม. - หินคลุกบดแน่น หนา 0.25 ม. ปริมาณ 74 ลบ.ม. - ซ่อมแซมขอบบ่อพักในผิวจราจร ตามแบบ มนก.-05 จำนวน 15 ฝา-

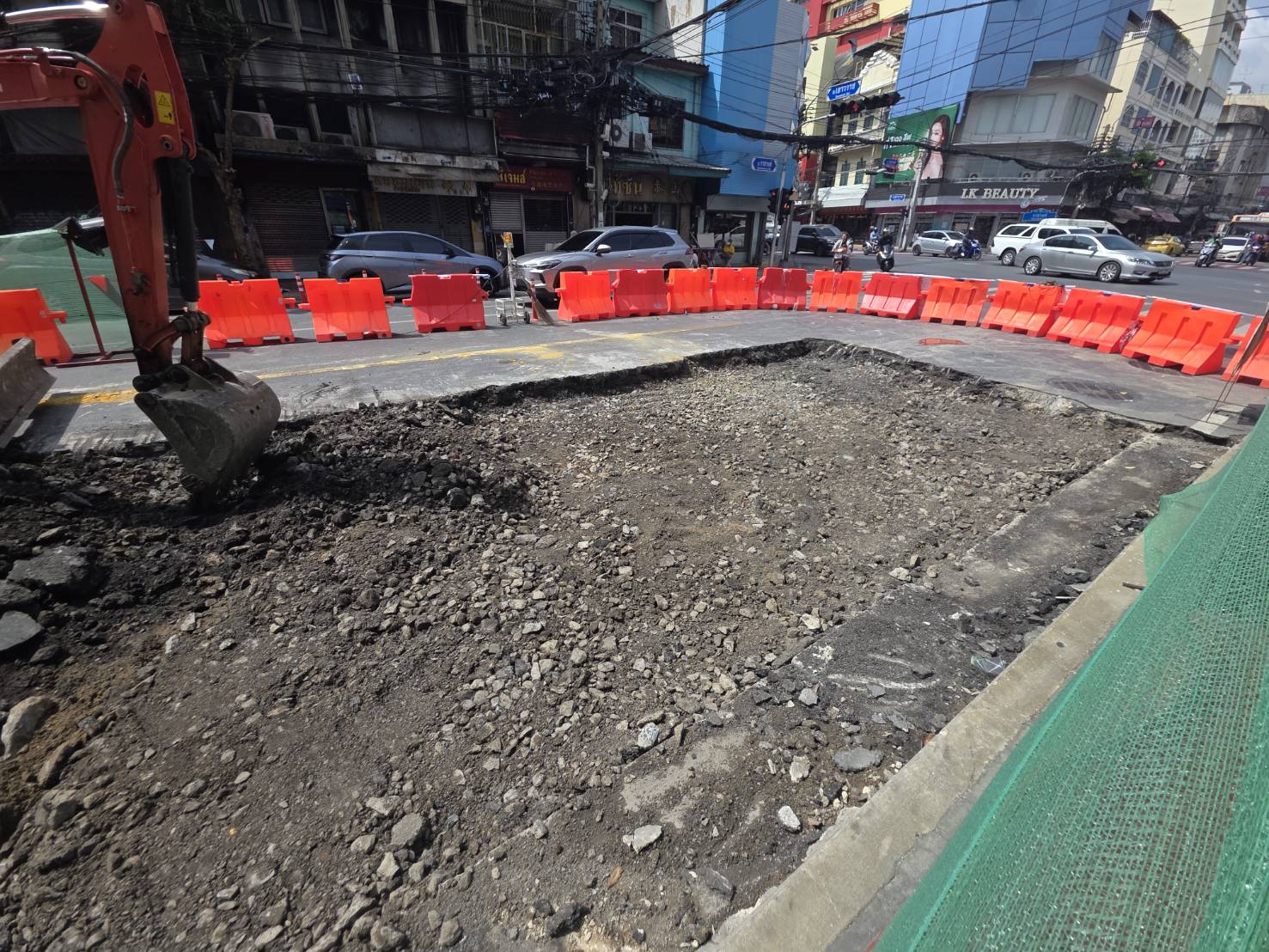

767422-05-202652.00- ดำเนินการรื้อผิวทางเท้าแล้วเสร็จ - เทคอนกรีตทางเท้าแล้วเสร็จ - รื้อคันหินทางเท้าแล้วเสร็จ - ปูกระเบื้องทางเท้าแล้วเสร็จ - เทคอนกรีตคันหินทางเท้าแล้วเสร็จ - ขูดไสผิว AC ลึกไม่น้อยกว่า 10 ซม. พื้นที่ประมาณ 296 ตร.ม. - รื้อถนนคอนกรีต พื้นที่ ประมาณ 296 ตร.ม. - รื้อชั้นพื้นฐานทาง ปริมาณประมาณ 193 ลบ.ม.-
767423-04-202650.00- ดำเนินการรื้อผิวทางเท้าแล้วเสร็จ - เทคอนกรีตทางเท้าพื้นที่ประมาณ 695 ตร.ม. - รื้อคันหินทางเท้าแล้วเสร็จ - ปูกระเบื้องทางเท้าได้พื้นที่ประมาณ 510 ตร.ม. - เทคอนกรีตคันหินทางเท้ายาวประมาณ 210 เมตร-
767425-03-202645.00- ดำเนินการรื้อผิวทางเท้า พื้นที่ประมาณ 350 ตร.ม. - เทคอนกรีตทางเท้าพื้นที่ประมาณ 350 ตร.ม. - รื้อคันหินและเทคอนกรีตคันหินแล้วเสร็จหนึ่งฝั่ง - ปูกระเบื้องทางเท้าได้พื้นที่ประมาณ 150 ตร.ม.-
767425-02-202640.00อยู่ระหว่างดำเนินการตามสัญญา-
767422-01-202620.00อยู่ระหว่างดำเนินการตามสัญญาจ้าง ลงนามสัญญาวันที่ 29 ธันวาคม 2568 สิ้นสุดสัญญา วันที่ 27 มิถุนายน 2569 -
767425-12-20250.00ได้ผู้รับจ้างแล้ว อยู่ระหว่างขออนุมัติจัดสรรเงินงวด เพื่อก่อหนี้ผูกพัน-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการตามพระราชบัญญัติการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐจนถึงขั้นตอนลงนามสัญญา20.0020.0001-10-202531-12-2025
2ดำเนินการตามสัญญา70.0070.0001-01-202630-06-2026
3ตรวจรับงานจ้าง5.000.0001-07-202620-07-2026
4เบิกจ่ายเงิน5.000.0021-07-202631-07-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
