รายละเอียดโครงการ : เปิดทางน้ำไหล (ภายในเดือน พ.ค.2569)

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-เปิดทางน้ำไหล (ภายในเดือน พ.ค.2569)0.00100.00สำนักงานเขตตลิ่งชันฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร42.9842.98100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
771023-07-202642.98ดำเนินการแล้วเสร็จ อยู่ระหว่างสรุปผลการดำเนินการ-
771025-06-202642.98ดำเนินการแล้วเสร็จ อยู่ระหว่างสรุปผลการดำเนินการ-

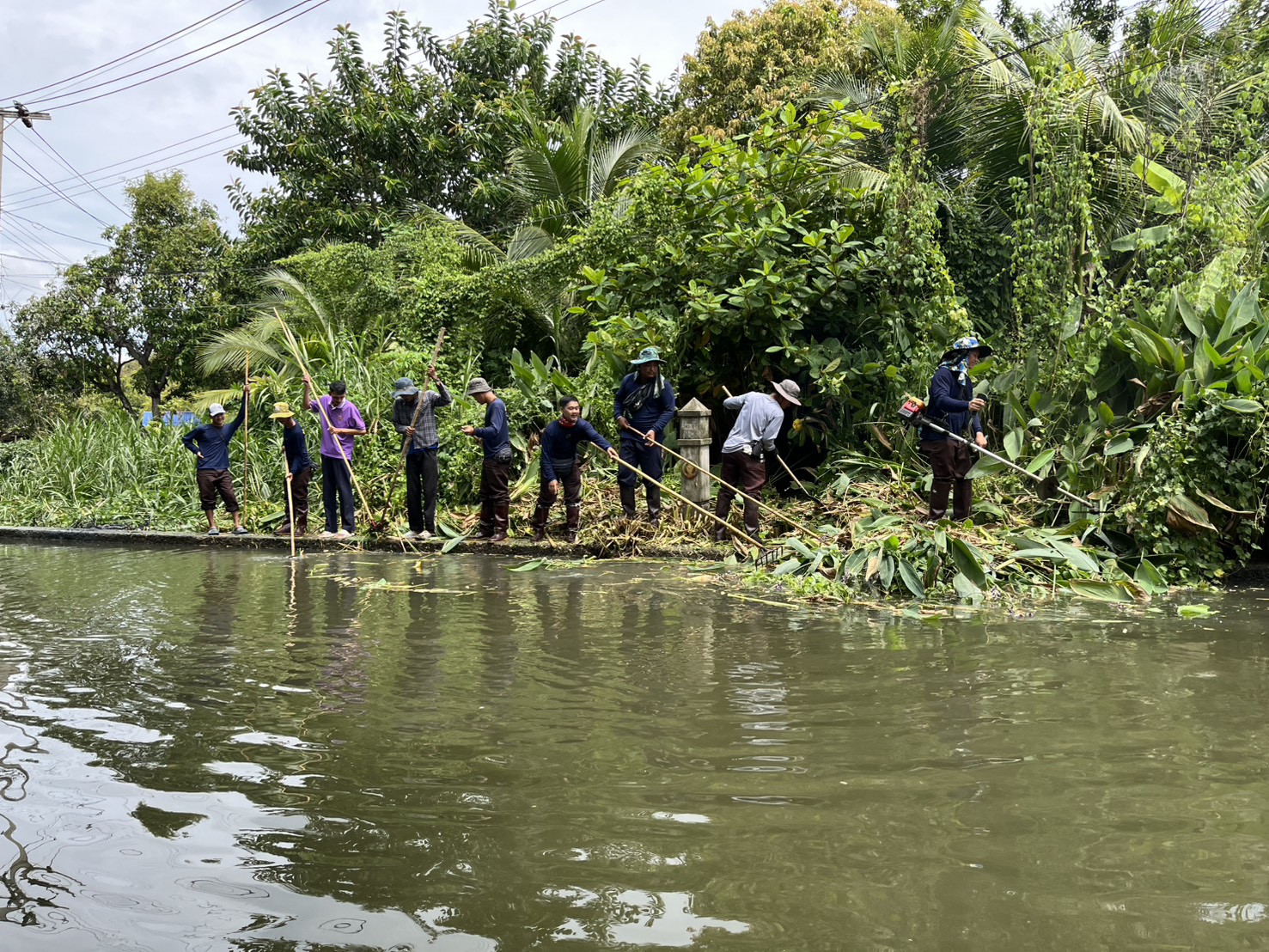

771019-05-202642.98ดำเนินการแล้วเสร็จ ค่าเป้าหมาย เปิดทางน้ำไหล 31.726 กม. ดำเนินการแล้วเสร็จ 31.726 กม. ค่าเป้าหมาย ขุดลอกคลอง 11.252 กม. ดำเนินการแล้วเสร็จ 11.252 กม. รวมดำเนินการเสร็จสิ้น 42.978 กม.-
771020-04-202631.73ค่าเป้าหมาย เปิดทางน้ำไหล 31726 เมตร เดือนเมษายน 2569 ดำเนินการเปิดทางน้ำไหล แล้วเสร็จ 31726 เมตร -
771024-03-202630.79ค่าเป้าหมาย 31726 เมตร เดือนมีนาคม 2569 ดำเนินการเปิดทางน้ำไหล แล้วเสร็จ 30790 เมตร อยู่ระหว่างตรวจสอบค่าเป้าหมาย //[24-04-2026 13:34:00]

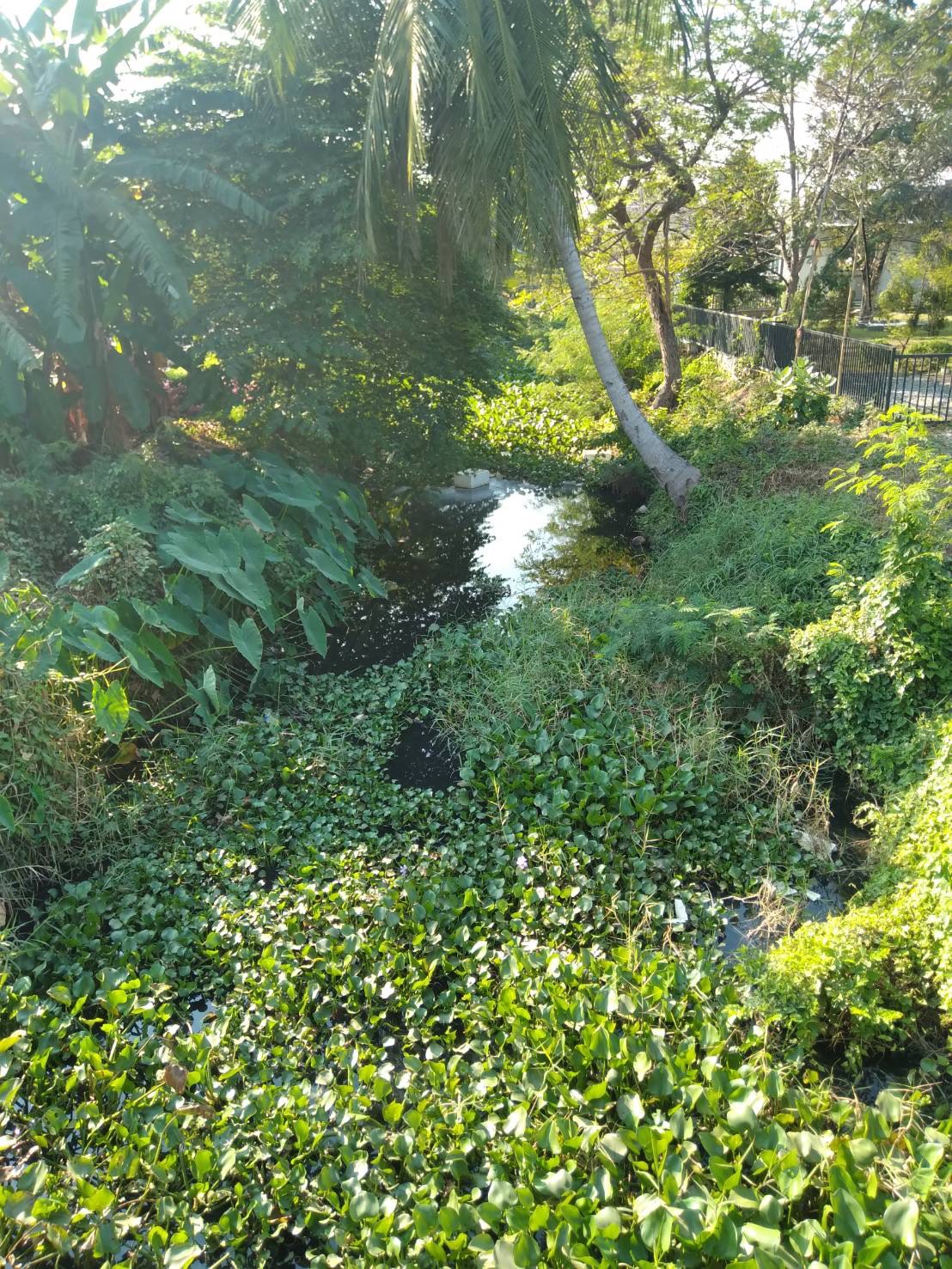

771018-02-202688.42ดำเนินการเปิดทางน้ำไหล 28052 เมตร-

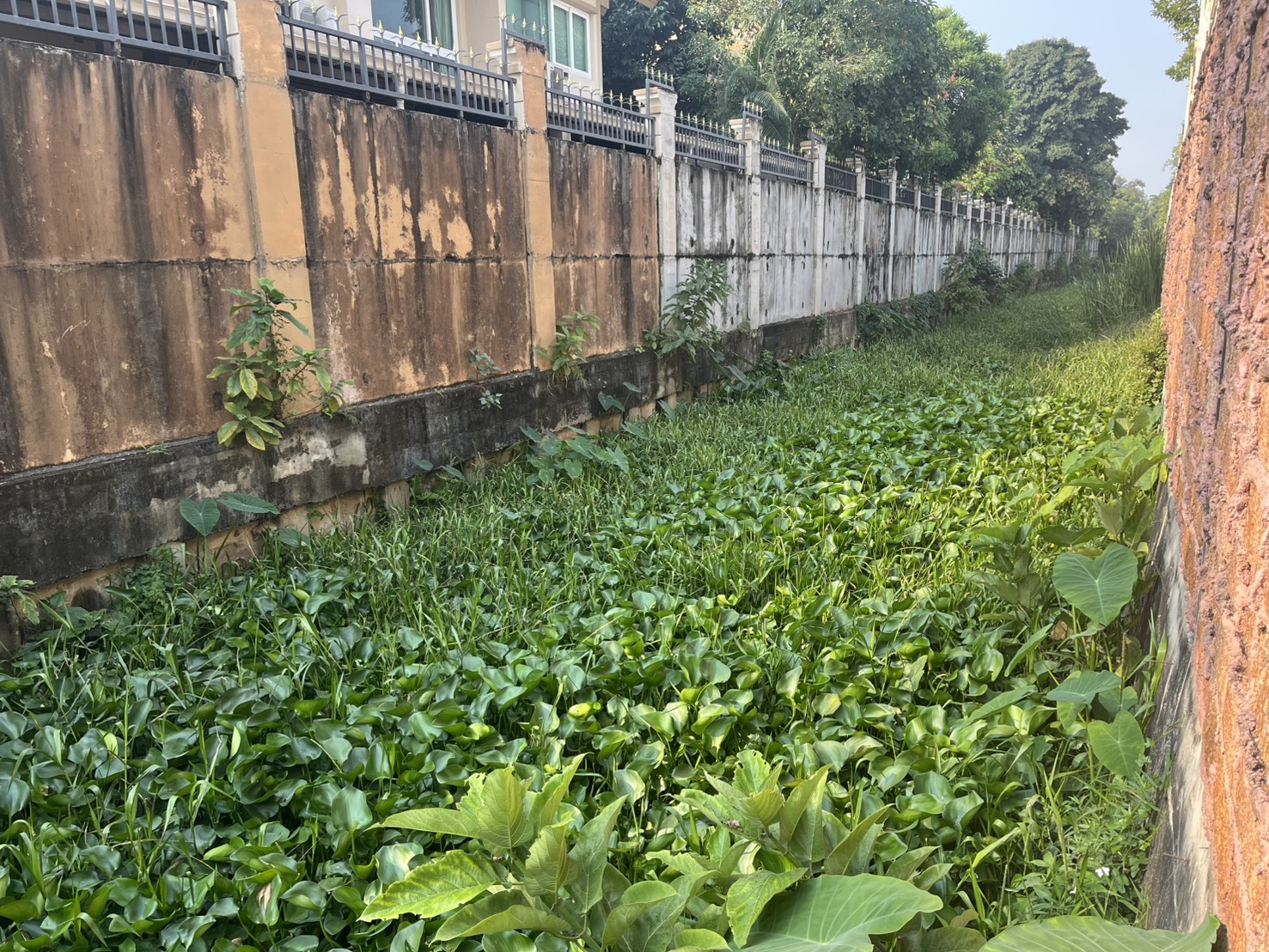

771020-01-202688.03ดำเนินการเปิดทางน้ำไหล 27929 เมตร-
771017-12-20250.00เดือนธันวาคม 2568 ผลดำเนินการ 65.33 % -

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำนักการระบายน้ำกำหนดรูปแบบรายงานสรุปผลการดำเนินการดูแลรักษาและคงสภาพการระบายน้ำของระบบระบายน้ำ (ปี 2569 ) ให้แก่สำนักงานเขต (สนน) ระยะ 6 เดือน20.0020.0001-11-202531-12-2025
2ดำเนินการดูแลบำรุงรักษาตามแผนกำหนด ขุดลอกคลองและเปิดทางน้ำไหล (ภายในเดือน พ.ค.69)50.0050.0001-10-202531-05-2026
3รายงานผลการดำเนินการ ในระบบรายงานผลแผนงานการระบายน้ำ สนน.01,02 ทุกเดือน (สนข. ระยะ 12 เดือน)10.0010.0001-11-202530-09-2026
4รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานครเป็นประจำทุกเดือน ในระบบ BMA Policy Tracking (สนข. ระยะ 12 เดือน)10.0010.0001-11-202530-09-2026
5รายงานสรุปผลผ่านระบบ BMA POlicy Tracking 10.0010.0001-09-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
