รายละเอียดโครงการ : กิจกรรมขุดลอกคลองและเปิดทางน้ำไหลในพื้นที่เขตบางพลัด

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมขุดลอกคลองและเปิดทางน้ำไหลในพื้นที่เขตบางพลัด0.00100.00สำนักงานเขตบางพลัดฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร21.87100.00457.35

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
736520-02-202658.74ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 1 (ต.ค.68 - ธ.ค.68) จำนวน 6.544 กิโลเมตร ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 2 (ม.ค.69) จำนวน 2.800 กิโลเมตร ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 3 (ก.พ.69) จำนวน 3.500 กิโลเมตร รวมระยะที่ดำเนินการแล้วทั้งหมด 12.844 กิโลเมตร -

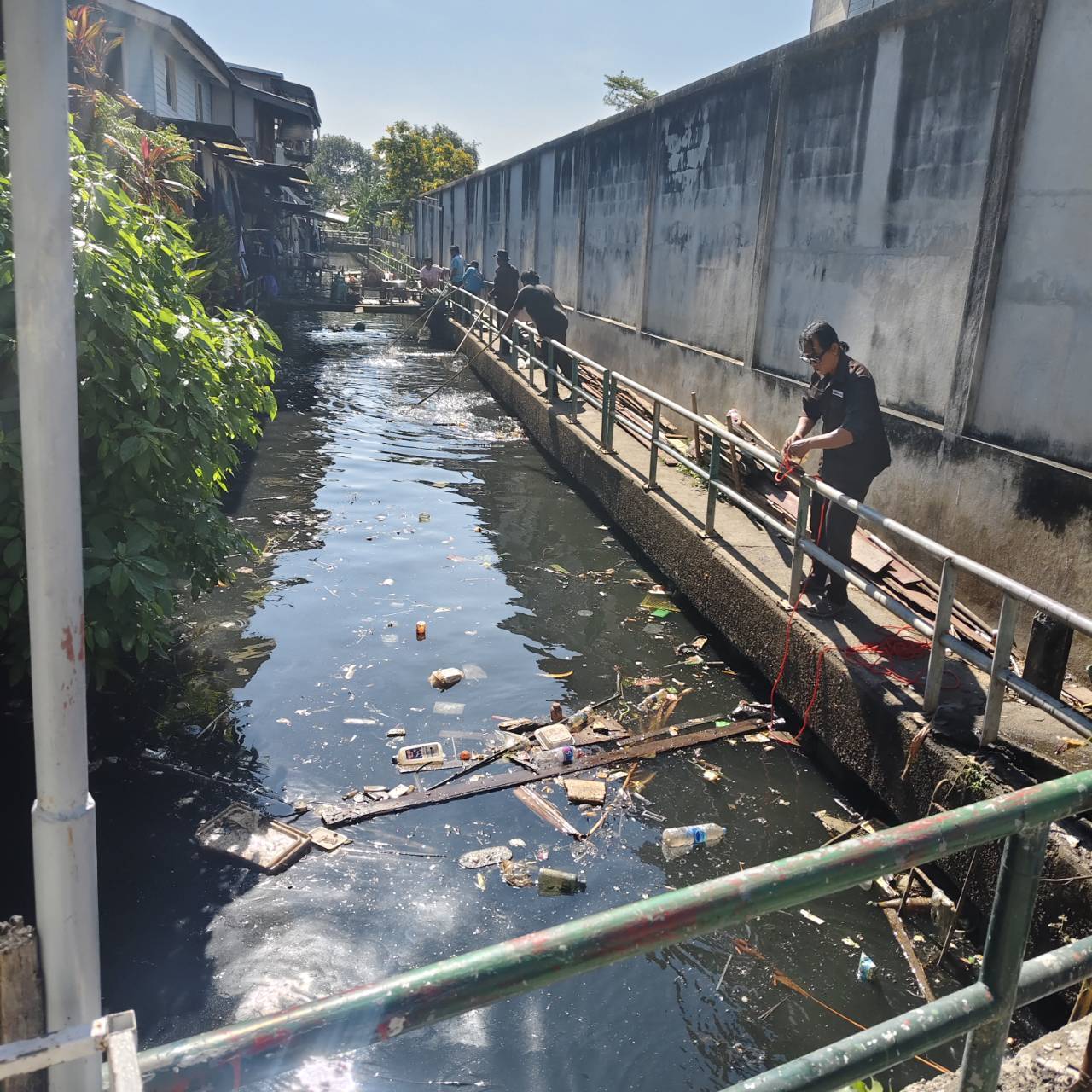

736516-01-202642.73ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 2 (ม.ค.69) จำนวน 2.800 กิโลเมตร ระยะที่ดำเนินการแล้วทั้งหมด 9.344 กิโลเมตร //[16-03-2026 16:15:12]
736517-12-202529.93ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 1 จำนวน 6.544 กิโลเมตร (จากระยะทางทั้งหมด 21.865 กิโลเมตร)-
771020-07-2026100.00ดำเนินการแล้วเสร็จ-
771019-06-2026100.00ดำเนินการแล้วเสร็จรบกวนใส่รูปภาพหลังดำเนินการด้วยครับ //[20-07-2026 09:14:53]
771020-05-2026100.00ดำเนินการแล้วเสร็จ-
771020-04-2026100.00ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 5 (เม.ย.69) จำนวน 21.865 กิโลเมตร ระยะที่ดำเนินการแล้วทั้งหมด 21.865 กิโลเมตร-
771030-03-202681.61ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 4 (มี.ค.69) จำนวน 5.000 กิโลเมตร ระยะที่ดำเนินการแล้วทั้งหมด 17.844 กิโลเมตร-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 1 จำนวน 6.544 กิโลเมตร30.0030.0020-11-202520-12-2025
2ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 2 จำนวน 9.344 กิโลเมตร30.0030.0001-12-202528-02-2026
3ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 3 จำนวน กิโลเมตร20.0020.0001-03-202630-04-2026
4ดำเนินการขุดลอกเปิดทางน้ำไหลระยะที่ 4 จำนวน กิโลเมตร20.0020.0001-05-202631-05-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
