รายละเอียดโครงการ : โครงการสนับสนุนถนนสวยปี 69 ในความรับผิดชอบของ สนย (ถนนประชาอุทิศ 90 จากคลองเก้าห้อง ถึงสุดเขต กทม.)

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการสนับสนุนถนนสวยปี 69 ในความรับผิดชอบของ สนย (ถนนประชาอุทิศ 90 จากคลองเก้าห้อง ถึงสุดเขต กทม.)0.0070.00สำนักงานเขตทุ่งครุฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7376) 1 พัฒนาถนนสวย 50 เขต - Rกิโลเมตร0.400.000.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-17 of 17 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
737623-07-20260.00ดำเนินการเข้าตัดแต่งเรียบร้อยแล้ว-
737608-07-20260.40ดำเนินการปรับปรุงพัฒนาถนนสวยให้พร้อมใช้งาน เป็นประจำทุกเดือน-
737622-06-20260.00อยู่ระหว่างการซ่อมแซมขอบคอกต้นไม้ บริเวณรั้วหน้า รร.สารสาสน์พิทยา-
737617-06-20260.00สำนักงานเขตทุ่งครุ ประสานสำนักการโยธา เข้าดำเนินการบำรุงรักษาสภาพถนนประชาอุทิศ 90 โดยทำการจัดซ่อมผิวจราจรด้วยวัสดุแอสฟัลต์ผสมร้อน (Asphalt Overlay) ช่วงจากคลองเก้าห้อง ถึงคลองยายแสง คืนวันที่ 16 มิถุนายน 2569-

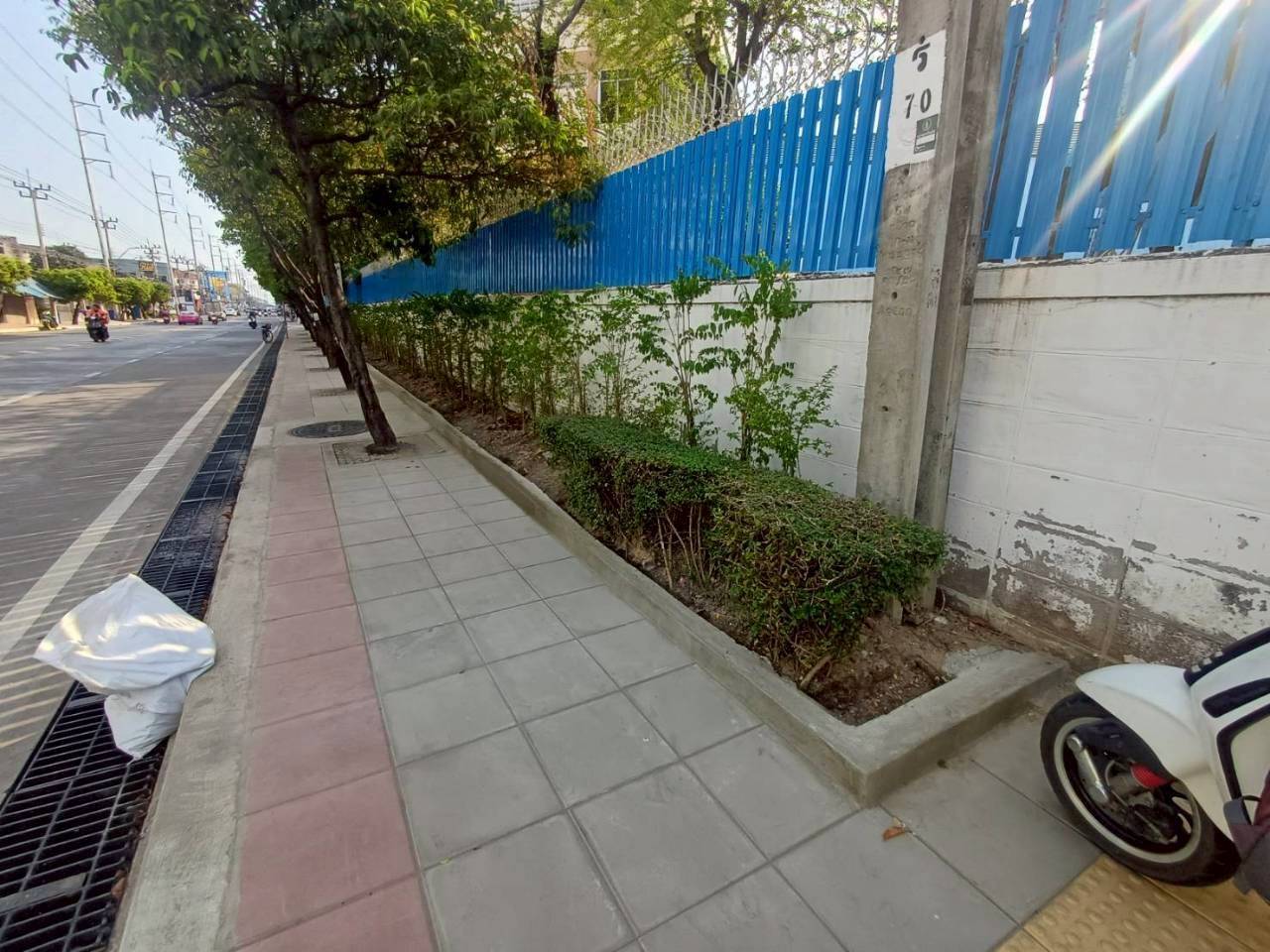

737612-06-20260.0011 มิถุนายน 2569 สำนักงานเขตทุ่งครุร่วมกับสำนักการโยธา ตรวจสอบสภาพผิวจราจรถนนประชาอุทิศ 90 พบว่ามีผิวจราจรบางส่วนชำรุดอาจเกิดอันตรายกับผู้ใช้เส้นทางสัญจร และวางแผนดำเนินกาจัดซ่อมรด้วยแอสฟันต์ผสมร้อน ในเบื้องต้นให้แล้วเสร็จภานในเดือนมิถุนายน 2569-
737627-05-20260.00ทำหนังสือขอความอนุเคราะห์สำนักการระบายน้ำ ปรับปรุงฝาบ่อพัก บ่อพักพร้อมประตูปิดกั้นน้ำบนทางเท้าริมคลองยายแสง ถนนประชาอุทิศ 90 พื้นที่เขตทุ่งครุ-
737622-05-20260.00เดือน พ.ค. 69 ฝ่ายรักษาฯดำเนินการล้างถนนสวยประชาอุทิศ 90-
737627-04-20260.00เตรียมความพร้อมรับการตรวจถนนสวย ครั้งที่ 1 วันที่ 3 เมษายน 2569 : วันที่ 2 เมษายน 2569 นางประเพ็ญ ดิษฐสุวรรณ ผู้อำนวยการเขตทุ่งครุ พร้อมด้วยนายกิตติพล กลัดพันธ์ุ ผู้ช่วยผู้อำนวยการเขตทุ่งครุ นายสิริวัฒน์ ไทยสุริโย หัวหน้าฝ่ายโยธา นายสิทธิชัย ชาญจอหอ หัวหน้าฝ่ายเทศกิจ นางสาวปิยะนันท์ พูลราม รักษาการในตำแหน่งหัวหน้าฝ่ายรักษาความสะอาดและสวนสาธารณะ เจ้าหน้าที่ฝ่ายโยธา เจ้าหน้าที่ฝ่ายรักษาความสะอาดฯ และเจ้าหน้าที่ฝ่ายเทศกิจ สำนักงานเขตทุ่งครุ ลงพื้นที่ตรวจสอบความเรียบร้อยบริเวณพื้นที่ ถนนสวยประจำปี 2569 ถนนประชาอุทิศ 90 จากคลองเก้าห้อง ถึงสุดเขต กทม. ระยะทาง 0.4 กิโลเมตร โดยติดตามผลการดำเนินการ และตรวจสอบความเรียบร้อยของทางเท้า ต้นไม้ วัชพืช ระบบท่อระบายน้ำ และอื่นๆ ที่ได้มีการแก้ไขเพื่อความเป็นระเบียบเรียบร้อย ความปลอดภัย และคุณภาพชีวิตที่ดีของประชาชนชาวทุ่งครุ ณ บริเวณ ถนนประชาอุทิศ ซอยประชาอุทิศ 90 แขวงทุ่งครุ เขตทุ่งครุ กรุงเทพมหานคร-

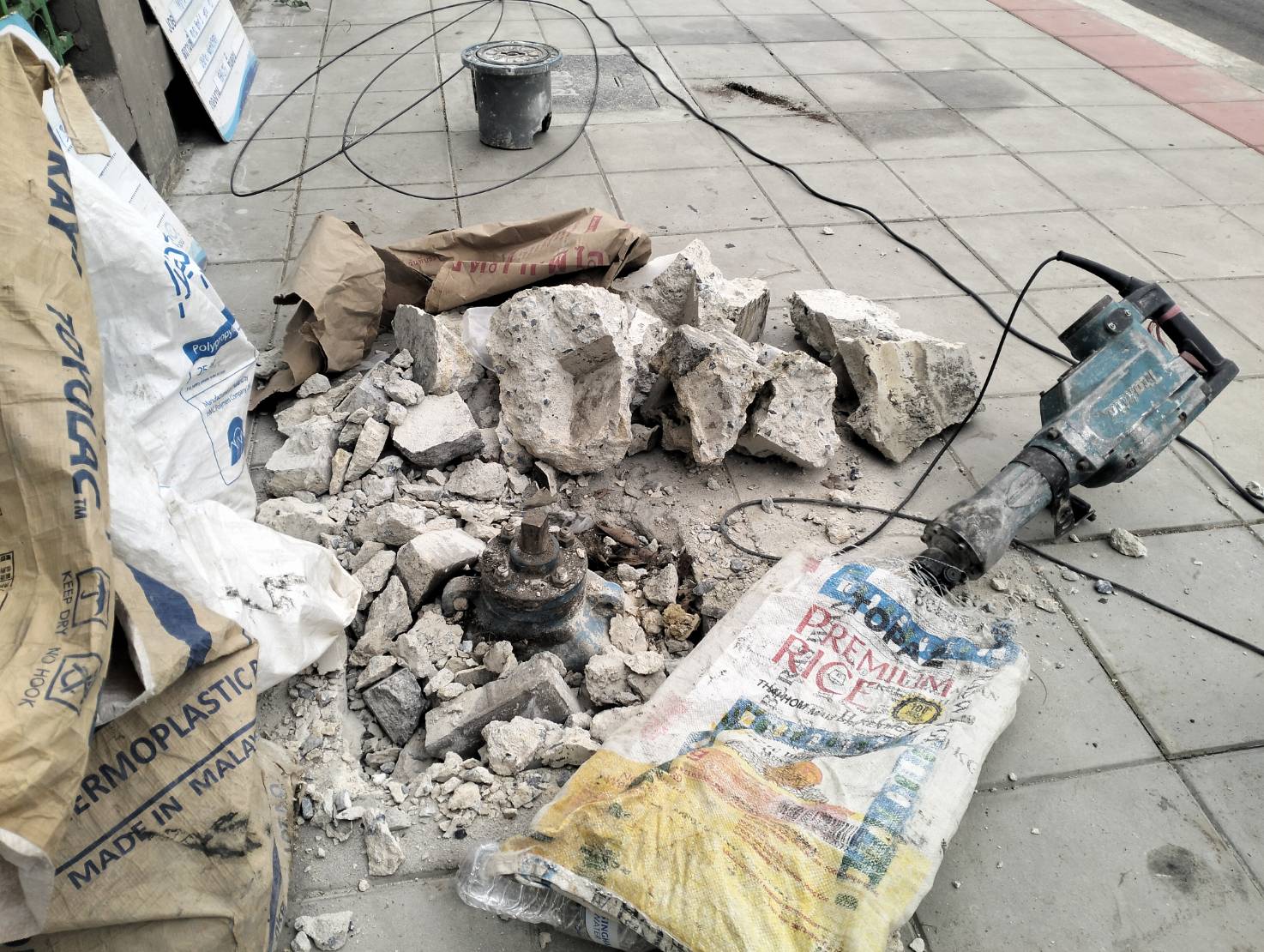

737617-03-20260.0014/3/69 ประสาน สนย. แก้ไขรางระบายน้ำหน้าคันหินทางเท้า โดยทำการเก็บขยะและปรับพื้นราง/ท่อรับน้ำ-
737617-03-20260.0013/3/69 ประสาน สนย.สร้างขอบคอกต้นไม้ ค.ส.ล. บริเวณรั้วหน้า รร.สารสาสน์พิทยา-
737617-03-20260.0011/3/69 ประสาน กปน.ตรวจสอบและลดระดับวาล์ลประตูน้ำให้ราบเรียบและเสมอผิวทางเท้า-
737611-03-20260.00กปน.สาขาสุขสวัสดิ์เข้าตรวจสอบวาล์วประปาเพื่อดำเนินการลดระดับให้เสมอทางเท้าถนนประชาอุทิศ90(ถนนสวย)คาดว่าจะเริ่มดำเนินในคืนวันที่ 10/3/69 จนกว่าจะแล้วเสร็จ-

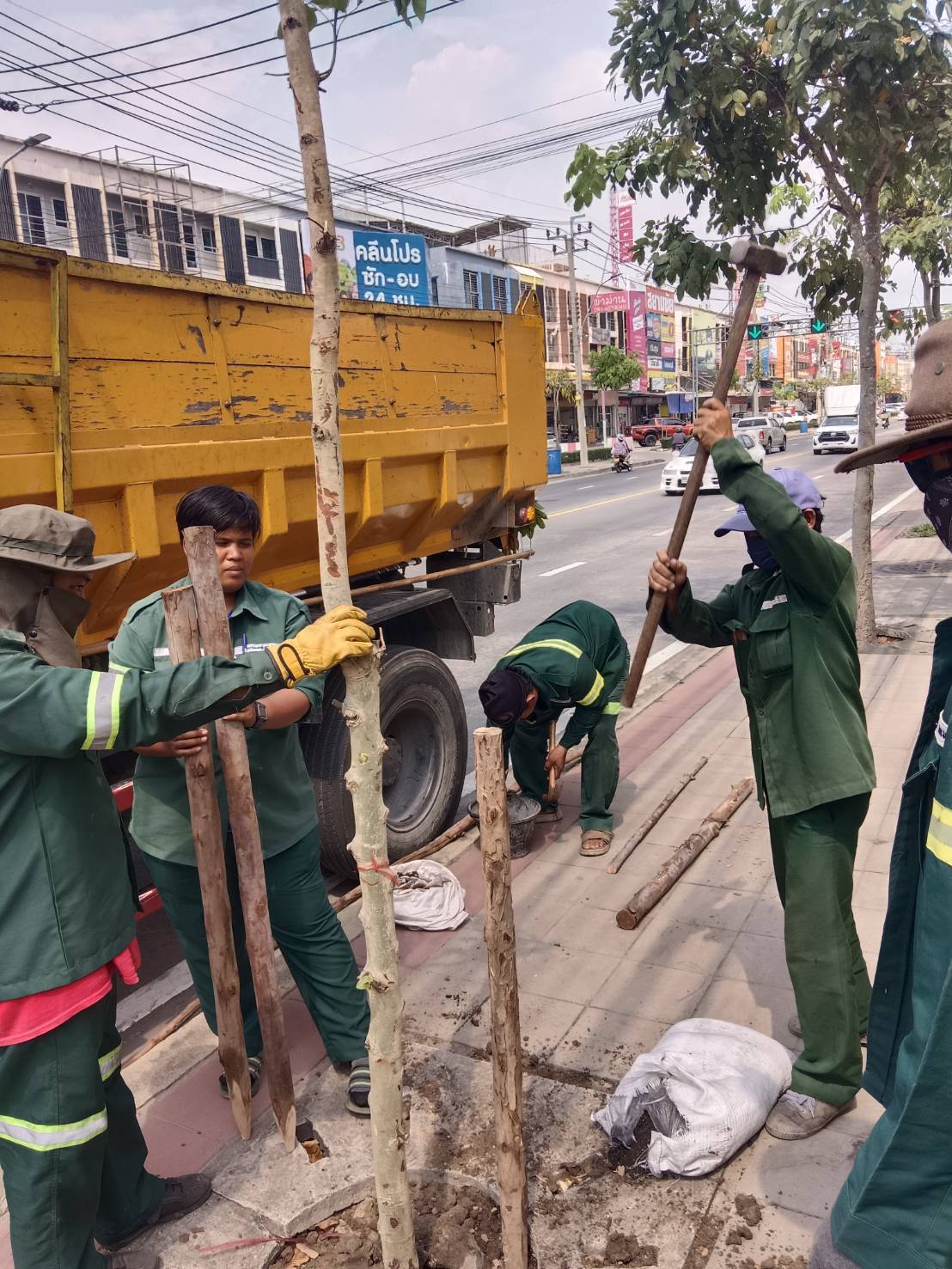

737625-02-20260.00เดือน ก.พ. 69 ฝ่ายรักษาความสะอาดและสวนสาธารณะ ดำเนินการปลูกต้นราชพฤกษ์ บริเวณถนนประชาอุทิศ 90 จากคลองเก้าห้อง ถึงสุดเขต กทม.-

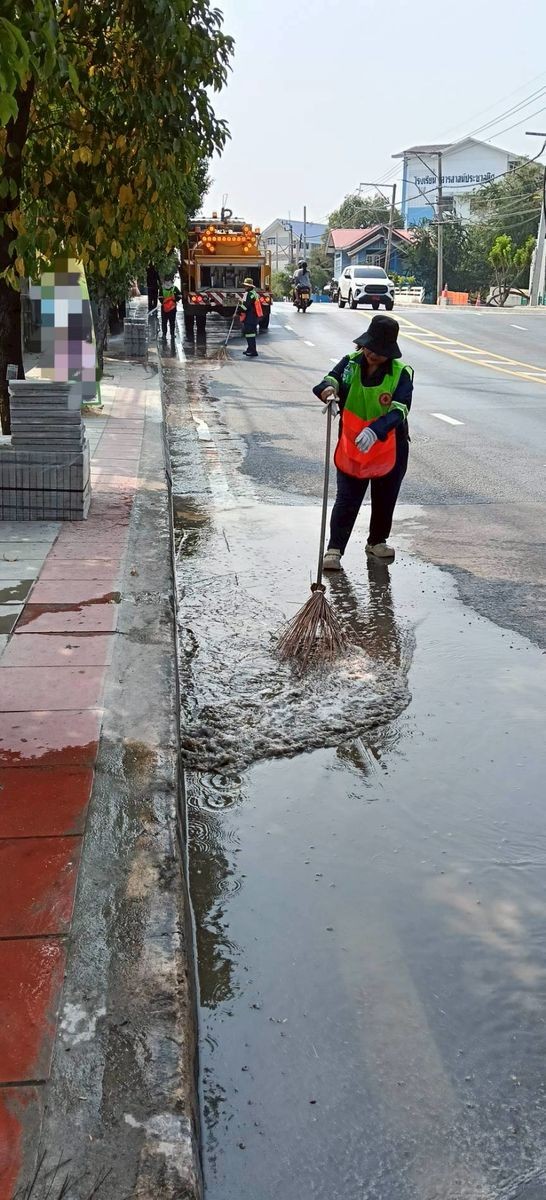

737625-02-20260.00เดือน ก.พ. 69 ฝ่ายรักษาความสะอาดและสวนสาธารณะ ดำเนินการล้างถนน บริเวณถนนประชาอุทิศ 90 จากคลองเก้าห้องถึงสุดเขต กทม.-
737625-02-20260.00เดือน ก.พ. 69 ฝ่ายเทศกิจเจ้าหน้าที่ชุดสายตรวจและบังคับการ 251 ตรวจตราความเป็นระเบียบเรียบร้อยในพื้นที่เขต บริเวณซอยประชาอุทิศ 90 เหตุการณ์ทั่วไปปกติ ทั้งนี้หากพบการกระทำความผิด จะดำเนินการตามขั้นตอนกฎหมายอย่างเคร่งครัด-

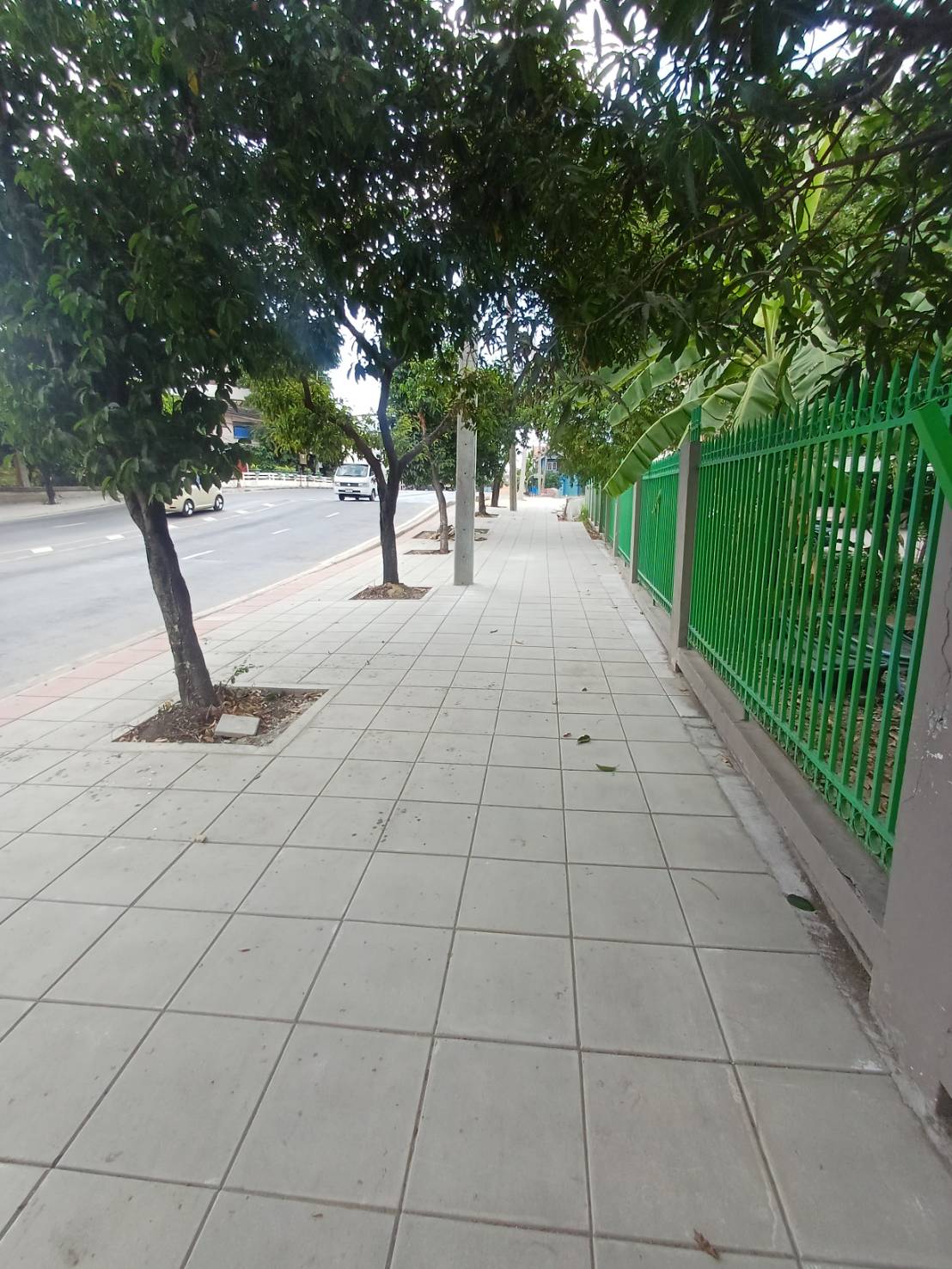

737622-01-20260.00สนย.ปรับปรุงถนนแล้วเสร็จ อยู่ระหว่างดำเนินการปรับปรุงกายภาพถนนตามองค์ประกอบที่ 2-3-
737626-12-20250.00สนย.อยู่ระหว่างปรับปรุงถนน คาดว่าจะแล้วเสร็จเดือนมกราคม 2569-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการตามปรับปรุงกายภาพถนนตามองค์ประกอบที่ 2-330.0030.0001-10-202531-03-2026
2เข้ารับการตรวจประเมินถนน ครั้งที่ 110.0010.0001-03-202630-04-2026
3ดำเนินการปรับปรุงกายภาพถนนตามข้อเสนอแนะของคณะกรรมการจากการตรวจประเมินถนน ครั้งที่ 130.0030.0001-04-202631-07-2026
4เข้ารับการตรวจประเมินถนน ครั้งที่ 210.000.0001-08-202631-08-2026
5รวบรวมข้อมูลและจัดทำรายงานผลการปฏิบัติราชการ(ระยะสิ้นปี)20.000.0001-08-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
