รายละเอียดโครงการ : กิจกรรมการขึ้นทะเบียนทางหลวงท้องถิ่น

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมการขึ้นทะเบียนทางหลวงท้องถิ่น0.0070.00สำนักงานเขตบางกอกน้อยฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7391) ขึ้นทะเบียนทางหลวงท้องถิ่นแล้วเสร็จสายทาง8.004.0050.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-14 of 14 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
739121-07-20264.00อยู่ระหว่างดำเนินการรวบรวมเอกสารส่งสนย. เพื่อให้ผู้ว่าฯ ลงนามประกาศต่อไป-
739124-06-20264.00อยู่ระหว่างดำเนินการรวบรวมเอกสารส่งสนย. เพื่อให้ผู้ว่าฯ ลงนามประกาศต่อไป-
739122-05-20264.00อยู่ระหว่างดำเนินการรวบรวมเอกสารส่งสนย.เพื่อให้ผู้ว่าฯลงนามประกาศต่อไป-
739124-04-20264.00อยู่ระหว่างดำเนินการรวบรวมเอกสารส่งสนย.เพื่อให้ผู้ว่าฯลงนามประกาศต่อไป-
739124-03-20266.00ดำเนินการแล้วเสร็จ-
739125-02-20266.00ดำเนินการแล้วเสร็จกรุณารายงานผลการดำเนินงานอย่างต่อเนื่องเป็นประจำทุกเดือน รวมถึงการรายงาน Action Plans //[06-03-2026 11:52:10]
739129-01-20266.00ดำเนินการแล้วเสร็จ-

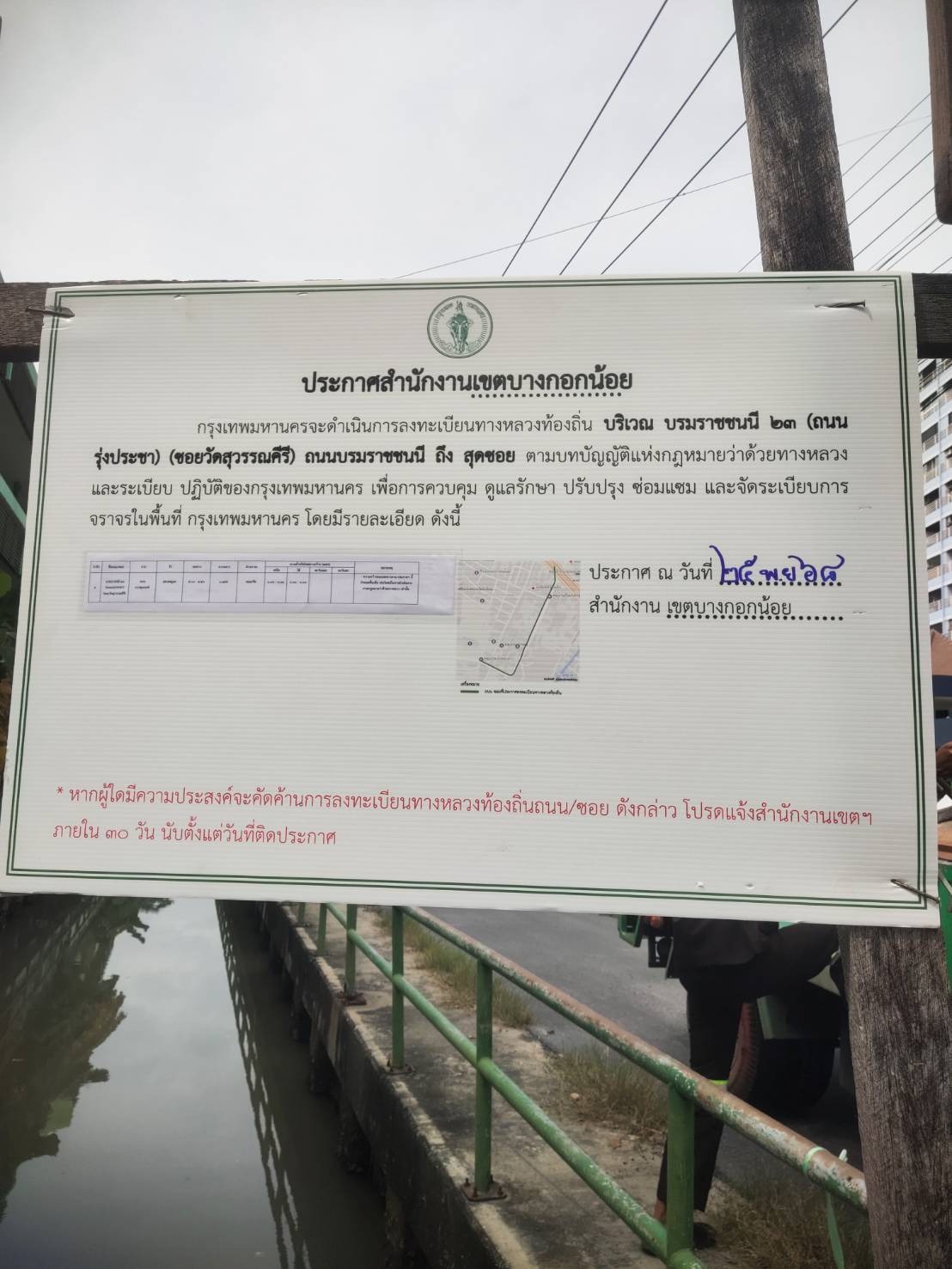

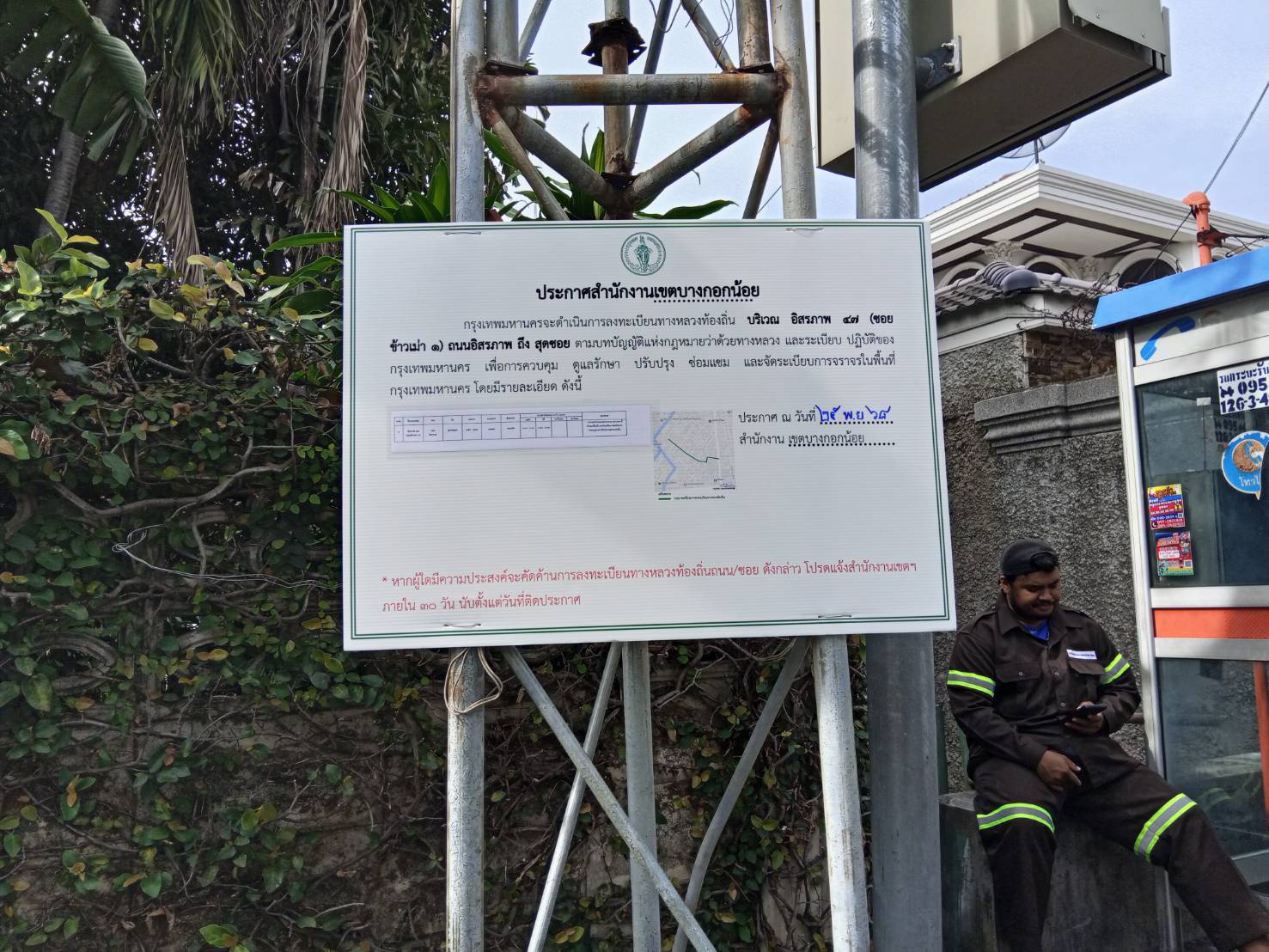

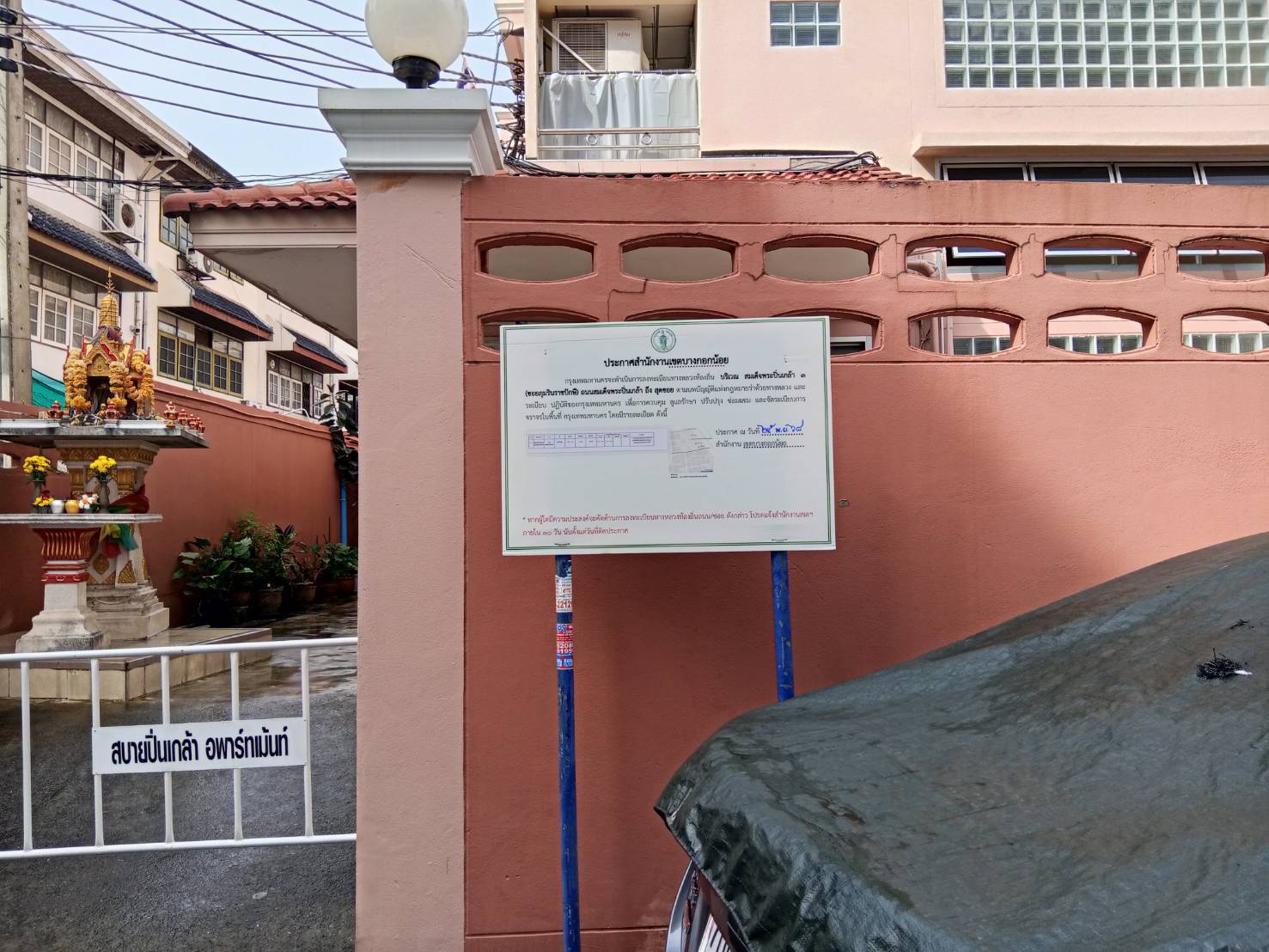

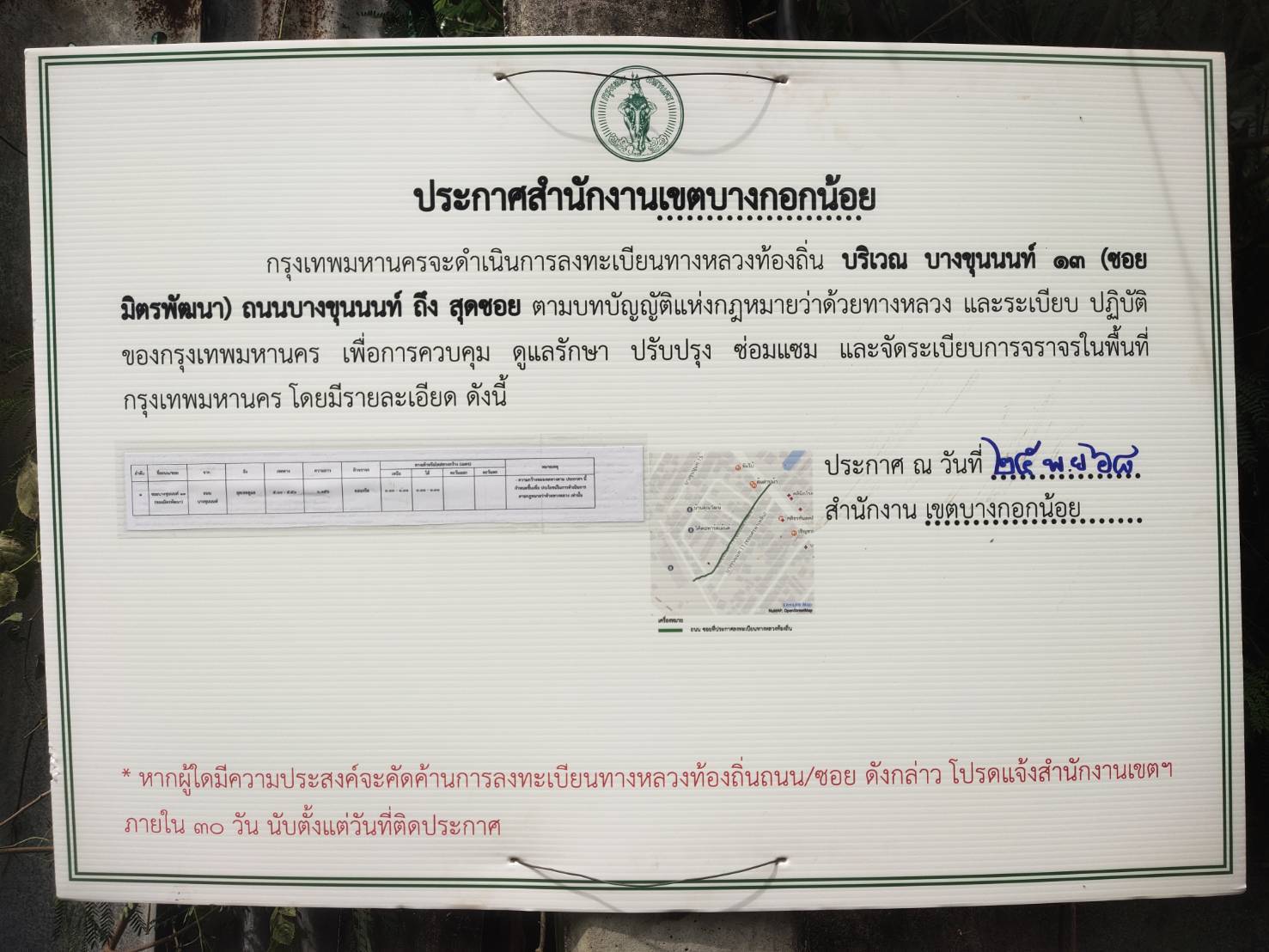

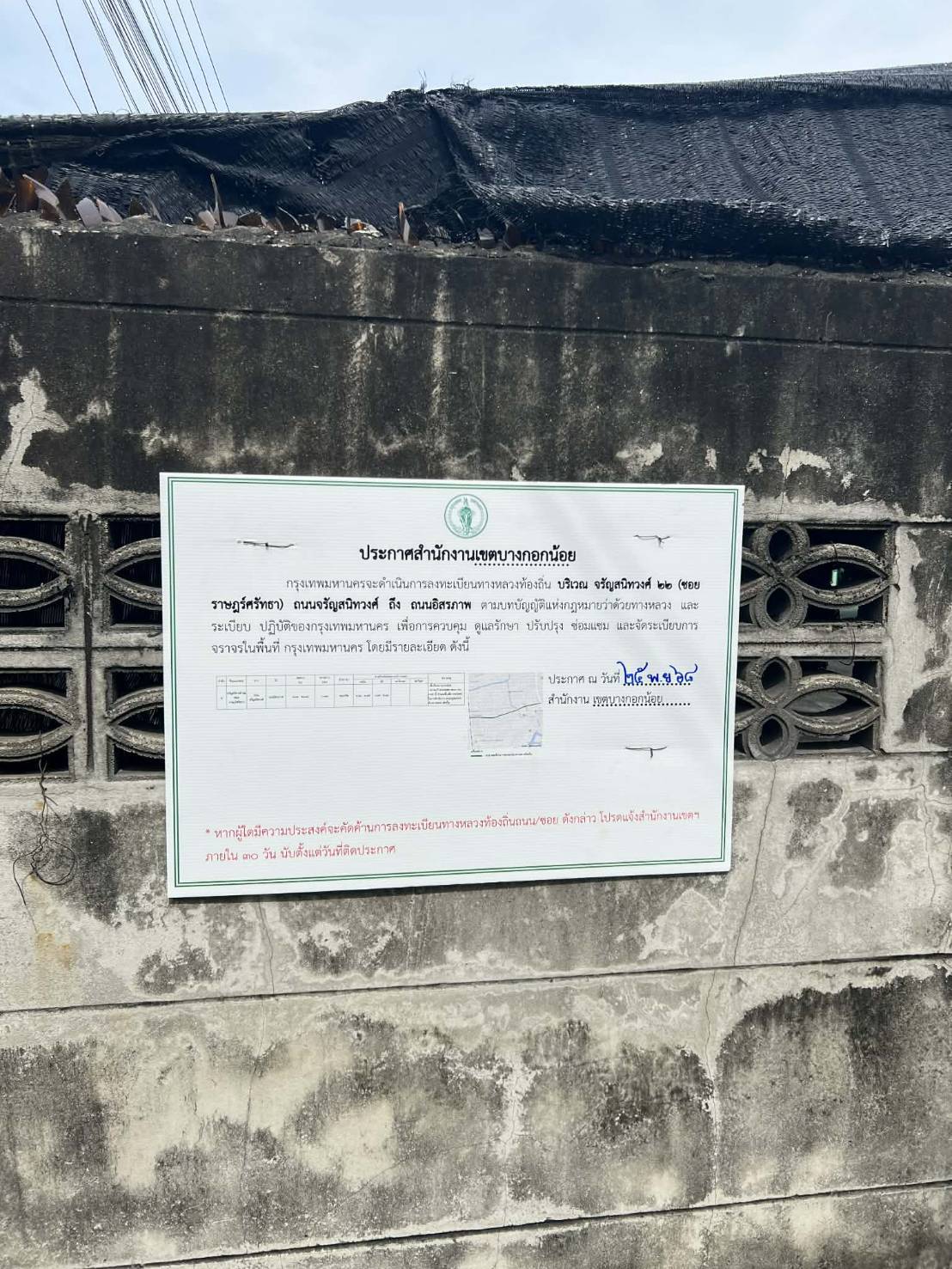

739108-12-20256.00สรุปผลการดำเนินการ ประจำเดือน ธันวาคม 2568 ดังนี้ 1. ติดตั้งประกาศฯ จำนวน 6 สายทาง ได้แก่ จุดที่ 1 บริเวณ อิสรภาพ 47 (ซอยข้าวเม่า) ถนนอิสรภาพ ถึง สุดซอย จุดที่ 2 บริเวณถนนจรัญสนิทวงศ์ 22(ซอยราษฏร์ศรัทธา) ถนนจรัญสนิทวงศ์ ถึง ถนนอิสรภาพ จุดที่ 3 บริเวณถนนสมเด็จพระปิ่นเกล้า 3(ซอยภูมินราชปักษี)ถนนสมเด็จพระปิ่นเกล้า ถึง สุดซอย จุดที่ 4 บริเวณ ซอยจรัญสนิทวงค์ 35 ถนนจรัญสนิทวงศ์ ถึงสุดเขตดูแล จุดที่ 5 บริเวณ บรมราชชนนี 23 (ถนนรุ่งประชา)(ซอยสุวรรณคีรี) ถนนบรมราชชนนี ถึง สุดซอย จุดที่ 6 บริเวณ บางขุนนนท์ 13 (ซอยมิตรพัฒนา)ถนนบางขุนนนท์ ถึง สุดซอย 2. รวมติดตั้งประกาศฯ สะสมรวม จำนวน 6 สายทาง-
739103-12-20251.00ลงทะเบียนทางหลวงท้องถิ่น ปีงบประมาณ 2569 แผนลงทะเบียนและติดตั้งทั้งหมด จำนวน 5 สายทาง โดยดำเนินการติดตั้งประกาศ ณ วันที่ 25 พฤศจิกายน 2568 บริเวณถนนจรัญสนิทวงศ์ 22(ซอยราษฏร์ศรัทธา) ถนนจรัญสนิทวงศ์ ถึง ถนนอิสรภาพ จุดที่ 2 แล้วเสร็จ-
739103-12-20251.00ลงทะเบียนทางหลวงท้องถิ่น ปีงบประมาณ 2569 แผนลงทะเบียนและติดตั้งทั้งหมด จำนวน 5 สายทาง โดยดำเนินการติดตั้งประกาศ ณ วันที่ 25 พฤศจิกายน 2568 บริเวณ อิสรภาพ 47 (ซอยข้าวเม่า) ถนนอิสรภาพ ถึง สุดซอย (จุดที่ 1) แล้วเสร็จ-
739103-12-20251.00ลงทะเบียนทางหลวงท้องถิ่น ปีงบประมาณ 2569 แผนลงทะเบียนและติดตั้งทั้งหมด จำนวน 5 สายทาง โดยดำเนินการติดตั้งประกาศ ณ วันที่ 25 พฤศจิกายน 2568 บริเวณถนนสมเด็จพระปิ่นเกล้า 3(ซอยภูมินราชปักษี)ถนนสมเด็จพระปิ่นเกล้า ถึง สุดซอย จุดที่ 3 แล้วเสร็จ-
739103-12-20251.00ลงทะเบียนทางหลวงท้องถิ่น ปีงบประมาณ 2569 แผนลงทะเบียนและติดตั้งทั้งหมด จำนวน 5 สายทาง โดยดำเนินการติดตั้งประกาศ ณ วันที่ 25 พฤศจิกายน 2568 บริเวณ บรมราชชนนี 23 (ถนนรุ่งประชา)(ซอยสุวรรณคีรี) ถนนบรมราชชนนี ถึง สุดซอย จุดที่ 5 แล้วเสร็จ-
739103-12-20251.00ลงทะเบียนทางหลวงท้องถิ่น ปีงบประมาณ 2569 แผนลงทะเบียนและติดตั้งทั้งหมด จำนวน 5 สายทาง โดยดำเนินการติดตั้งประกาศ ณ วันที่ 25 พฤศจิกายน 2568 บริเวณ บางขุนนนท์ 13 (ซอยมิตรพัฒนา)ถนนบางขุนนนท์ ถึง สุดซอย จุดที่ 6 แล้วเสร็จ-
739103-12-20251.00ลงทะเบียนทางหลวงท้องถิ่น ปีงบประมาณ 2569 แผนลงทะเบียนและติดตั้งทั้งหมด จำนวน 5 สายทาง โดยดำเนินการติดตั้งประกาศ ณ วันที่ 25 พฤศจิกายน 2568 บริเวณ ซอยจรัญสนิทวงค์ 35 ถนนจรัญสนิทวงศ์ ถึงสุดเขตดูแล จุดที่ 4 แล้วเสร็จ-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประชุมเพื่อชี้แจงแผนงานและค่าเป้าหมาย ซักซ้อมความเข้าใจแผนงาน10.0010.0001-10-202531-10-2025
2ตรวจสอบความถูกต้องของสายทางที่สำนักงานเขตดูแล10.0010.0001-11-202531-03-2026
3สำนักงานเขตส่งข้อมูลรับรองพร้อมรับรองแนวเขตถนน 5 สายทาง ให้สำนักการโยธาจัดทำประกาศ50.0050.0001-11-202531-08-2026
4ประกาศขึ้นทะเบียนทางหลวงแล้งเสร็จและติดตั้งป้าประกาศฯ ให้ประชาชนทราบ30.000.0001-01-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
