รายละเอียดโครงการ : กิจกรรมลอกท่อระบายน้ำ

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมลอกท่อระบายน้ำ0.00100.00สำนักงานเขตคลองสานฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(7709) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ทำความสะอาดท่อระบายน้ำ)กิโลเมตร13.6913.69100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3

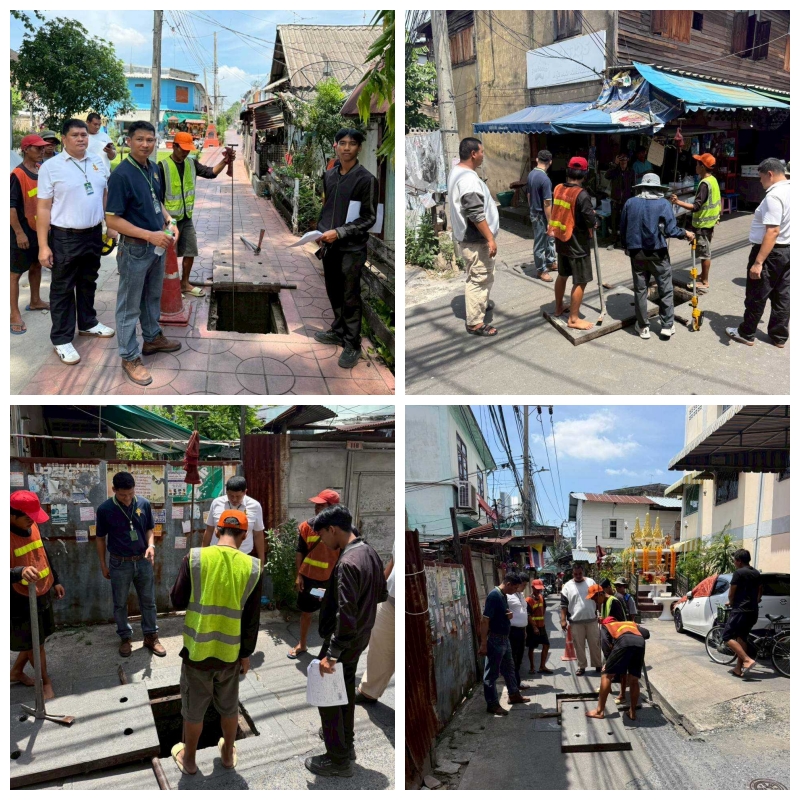

770929-05-202613.69ตรวจรับงานเสร็จสิ้นถ้าดำเนินการเสร็จสิ้นแนะนำให้ใส่ผล เป็น กิโลเมตรมาเลยนะครับ //[29-05-2026 15:24:00]
770928-05-2026100.00ดำเนินการเสร็จเรียบร้อยเเล้ว-
770901-05-20260.000-
770901-05-20260.00อยู่ระหว่างดำเนินการตามสัญญา-
770931-03-20260.00โครงการลอกท่อระบายน้ำโดยการจ้างเหมา ปัจจุบันได้ตัวผู้รับจ้างแล้ว อยู่ระหว่างเซ็นสัญญา-

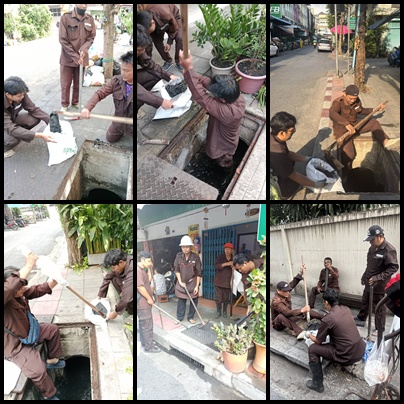

770928-02-20260.00ล้างท่อระบายน้ำแล้วเสร็จจำนวน 14 ซอยดำเนินการแล้วเสร็จ 13 จุดให้ใส่ผลเป็น ร้อยละ 100 นะครับ เพราะแก้ไขผลการดำเนินการใหม่ //[08-04-2026 09:00:47]
770931-01-2026100.00ล้างทำความสะอาดท่อระบายน้ำแล้วเสร็จ จำนวน 13 ซอยดำเนินการแล้วเสร็จ 13 จุดให้ใส่ผลเป็น ร้อยละ 100 นะครับ เพราะแก้ไขผลการดำเนินการใหม่ //[08-04-2026 09:00:49]

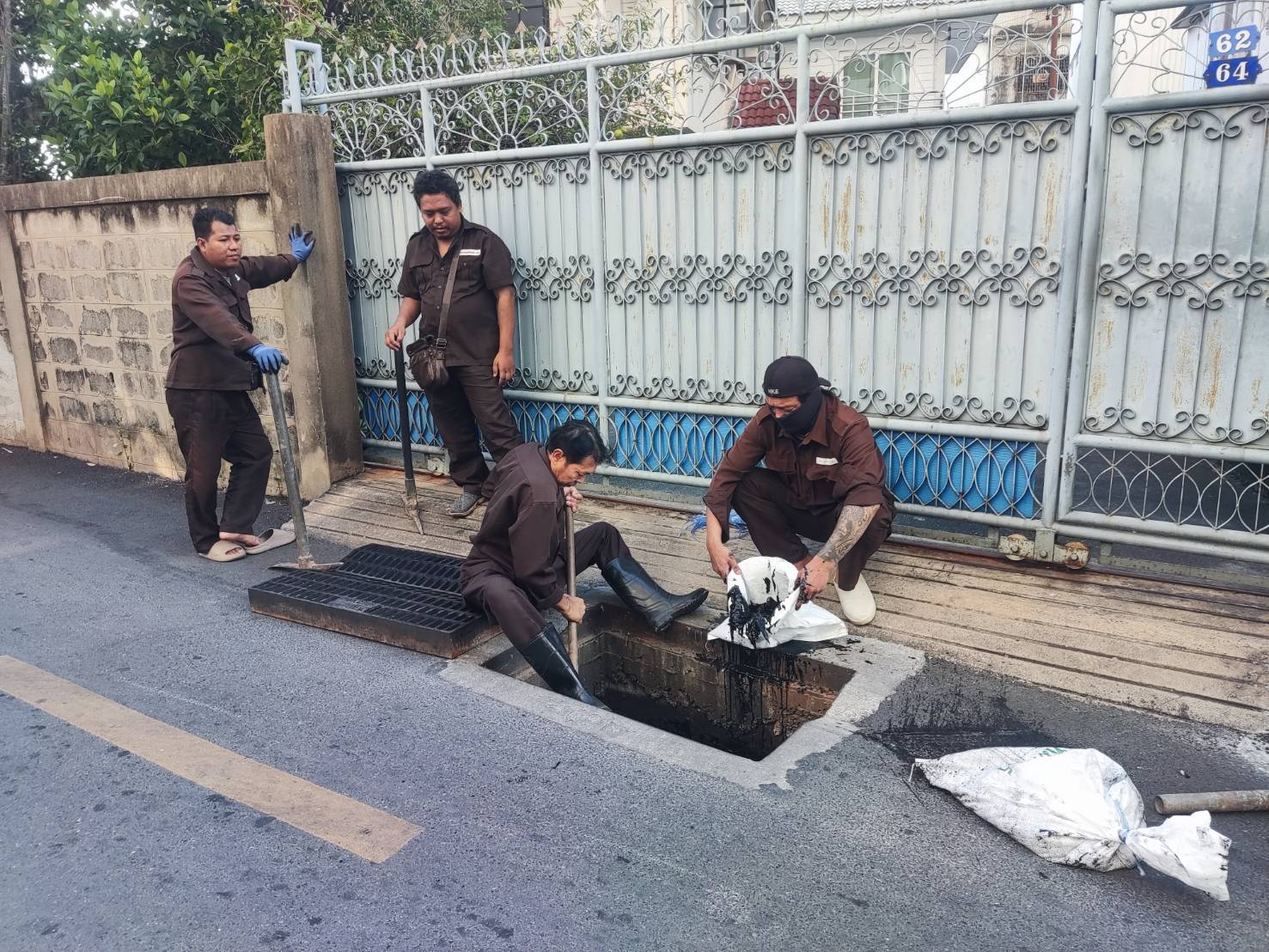

770925-12-202513.00ล้างทำความสะอาดท่อระบายน้ำแล้วเสร็จ จำนวน 13 ซอย-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-10 of 10 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง5.005.0001-12-202531-12-2025
2จัดทำเเละเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ10.0010.0001-12-202530-12-2025
3จัดทำเเละเห็นชอบราคากลาง10.0010.0001-12-202530-12-2025
4จัดทำเเละเห็นชอบรายการขอซื้อขอจ้าง10.0010.0001-12-202530-12-2025
5ยื่นเอกสารเสนอราคา10.0010.0001-12-202531-01-2026
6รายงานผลการพิจารณาจัดซื้อ/จัดจ้าง10.0010.0001-01-202628-02-2025
7ประกาศผู้ชนะเสนอราคา10.0010.0001-01-202528-02-2025
8ขออนุมัติจัดสรรงบประมาณ10.0010.0001-01-202628-02-2026
9ลงนามในสัญญาและบริหารสัญญา15.0015.0001-02-202631-03-2026
10ตรวจรับพัสดุ/รายงานตรวจรับ สิ้สุดการบริหารสัยญา10.0010.0001-02-202631-05-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
