รายละเอียดโครงการ : ปรับปรุงทางเท้าและผิวจราจรถนนอ่อนนุช ช่วงจากถนนศรีนครินทร์ถึงคลองสองห้อง พื้นที่เขตประเวศ และเขตสวนหลวง

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
ปรับปรุงทางเท้าและผิวจราจรถนนอ่อนนุช ช่วงจากถนนศรีนครินทร์ถึงคลองสองห้อง พื้นที่เขตประเวศ และเขตสวนหลวง 41,431,000.0097.00สำนักการโยธาส่วนก่อสร้างและบูรณะ 1 (กลุ่มงานก่อสร้างและบูรณะถนน 3)

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7382) 4 ปรับปรุง ซ่อมแซม และพัฒนาทางเท้า และทางเดินริมคลองกิโลเมตร7.607.0092.11

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
738222-07-20267.00จัดซ่อมผิวจราจร เทพื้นฐานทางเข้า 520 เมตร-
738219-06-20266.48ปรับปรุงกระเบื้องทางเท้า 1 กิโลเมตร-

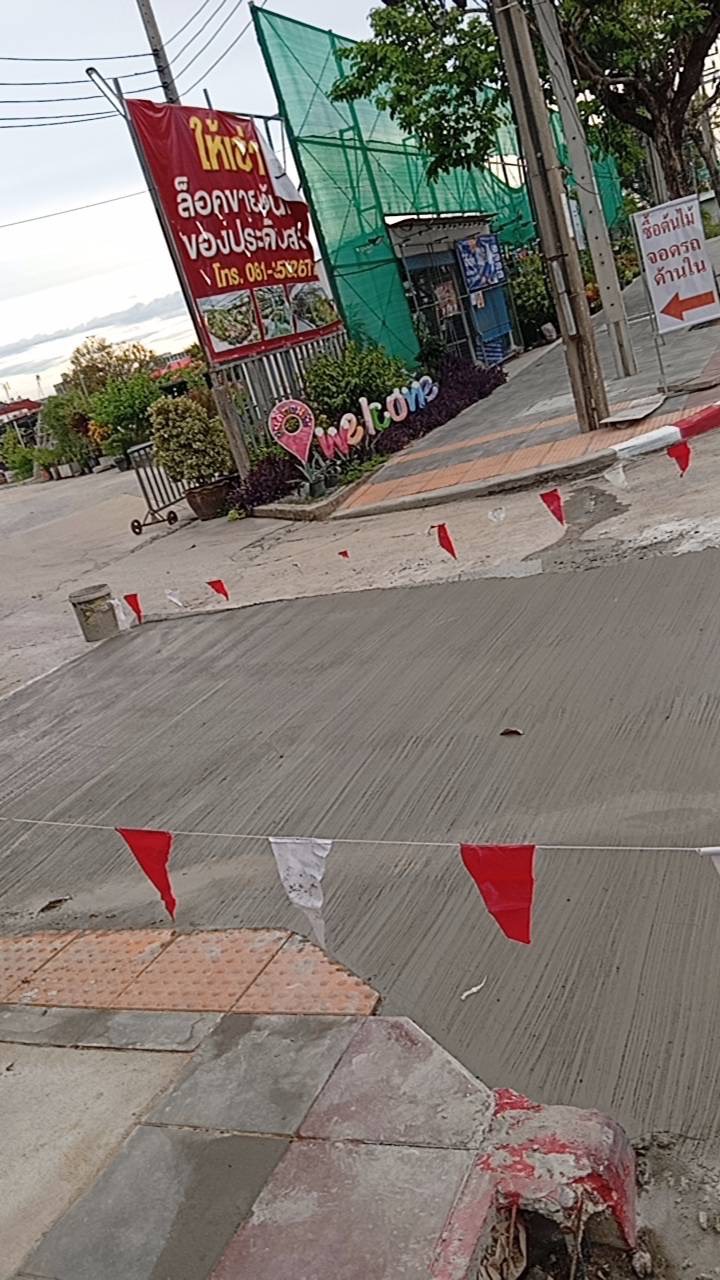

738218-05-20265.48ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 ระยะทาง 220 เมตร-
738221-04-20265.26ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 760 เมตร-
738220-03-20262.00ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 2000 เมตร-
738220-02-20262.00ปรับปรุงคันหิน ค.ส.ล. / กระเบื้องทางเท้า ระยะทาง 2.0 กิโลเมตร-
738220-01-20260.50ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ ระยะทาง 500 เมตร-
738226-12-20250.00ปรับปรุงคันหิน ค.ส.ล. ยาวประมาณ 1,650 ม.-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-12 of 12 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1รื้อคันหิน ยาวประมาณ 1,998 ม.7.007.0020-11-202519-12-2025
2ปรับปรุงคันหิน ค.ส.ล. ยาวประมาณ 1,650 ม.8.008.0020-11-202519-12-2025

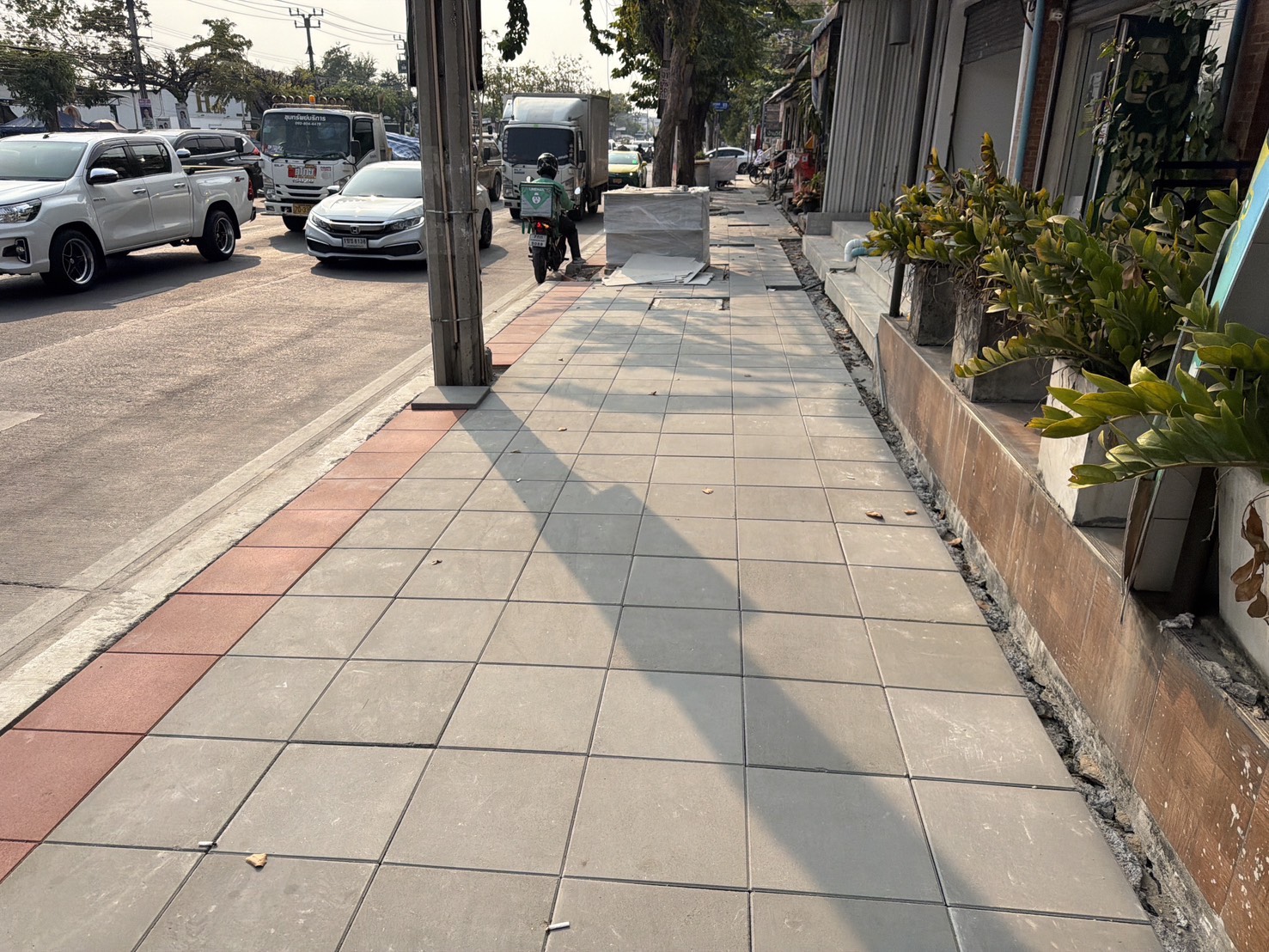

3ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ 20.0020.0020-12-202519-01-2026
4ปรับปรุงคันหิน ค.ส.ล. / กระเบื้องทางเท้า ระยะทาง 2.0 กิโลเมตร15.0015.0020-01-202619-02-2026
5ปรับปรุงช่องรับน้ำ พร้อมตะแกรงเหล็ก ตามแบบและรายการ จำนวน 498 แห่ง19.0019.0020-02-202619-03-2026
6ปรับปรุงผิวจราจร ค.ส.ล. หนา 0.25 ม.(ทางเข้า-ออก)โดยใช้คอนกรีตรับแรงอัด 240 กก./ตร.ซม. ที่อายุ 24 ชั่วโมง Cylinder ตามแบบและรายการ เนื้อที่ประมาณ 1200 ตร.ม20.0020.0020-03-202619-04-2026
7ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 ระยะทาง 220 เมตร3.003.0020-04-202619-05-2026
8ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 3.003.0020-04-202619-05-2026
9อยู่ระหว่างขยายอายุสัญญา อาจทำให้เปอร์เซ็นงานลดลง 0.000.0020-05-202619-06-2026
10จัดซ่อมผิวจราจร เทพื้นฐานทางเข้า2.002.0020-06-202619-07-2026
10วางท่อร้อยสายไฟ จำนวน 3 ท่อ ขนาด 2 นิ้ว ชนิด RSC พร้อมอุปกรณ์ ประกอบการติดตั้ง ตามแบบและรายการ ยาวประมาณ 1,582 เมตร1.000.0020-06-202619-07-2026
10ติดตั้งสายเคเบิล ขนาด 0.70 x 0.70 x 0.70 ม. ตามแบบและรายการจำนวน 190 แห่ง2.000.0020-08-202619-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
