รายละเอียดโครงการ : งานปรับปรุงทางเท้าถนนพัฒนาการ ช่วงจากแยกคลองตันถึงคลองบ้านป่า และช่วงจากคลองลาว ถึงถนนศรีนครินทร์ พื้นที่เขตสวนหลว

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
งานปรับปรุงทางเท้าถนนพัฒนาการ ช่วงจากแยกคลองตันถึงคลองบ้านป่า และช่วงจากคลองลาว ถึงถนนศรีนครินทร์ พื้นที่เขตสวนหลว 28,501,000.00100.00สำนักการโยธาส่วนก่อสร้างและบูรณะ 1 (กลุ่มงานก่อสร้างและบูรณะถนน 3)

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7382) 4 ปรับปรุง ซ่อมแซม และพัฒนาทางเท้า และทางเดินริมคลองกิโลเมตร5.500.000.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-8 of 8 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
738221-07-20260.00ดำเนินการเสร็จสิ้นแล้ว-
738223-06-20265.50ทำความสะอาดท่อ-

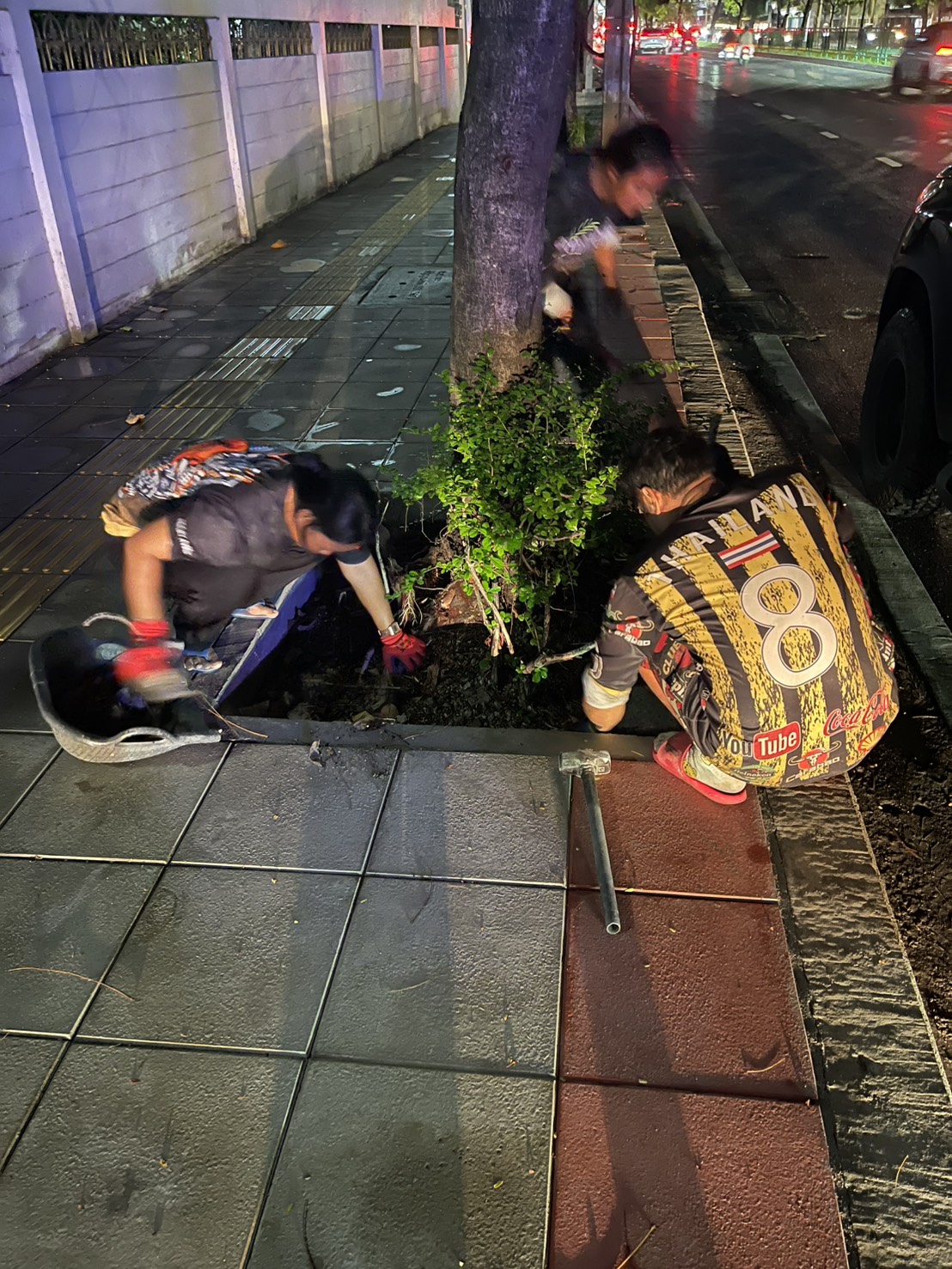

738219-05-20265.40ทำความสะอาดคอกต้นไม้ / ปูกระเบื้อง 800 เมตร-
738221-04-20264.60อยู่ระหว่างแก้ไขงานเป็นจุดๆ ระยะทาง 100 เมตร-

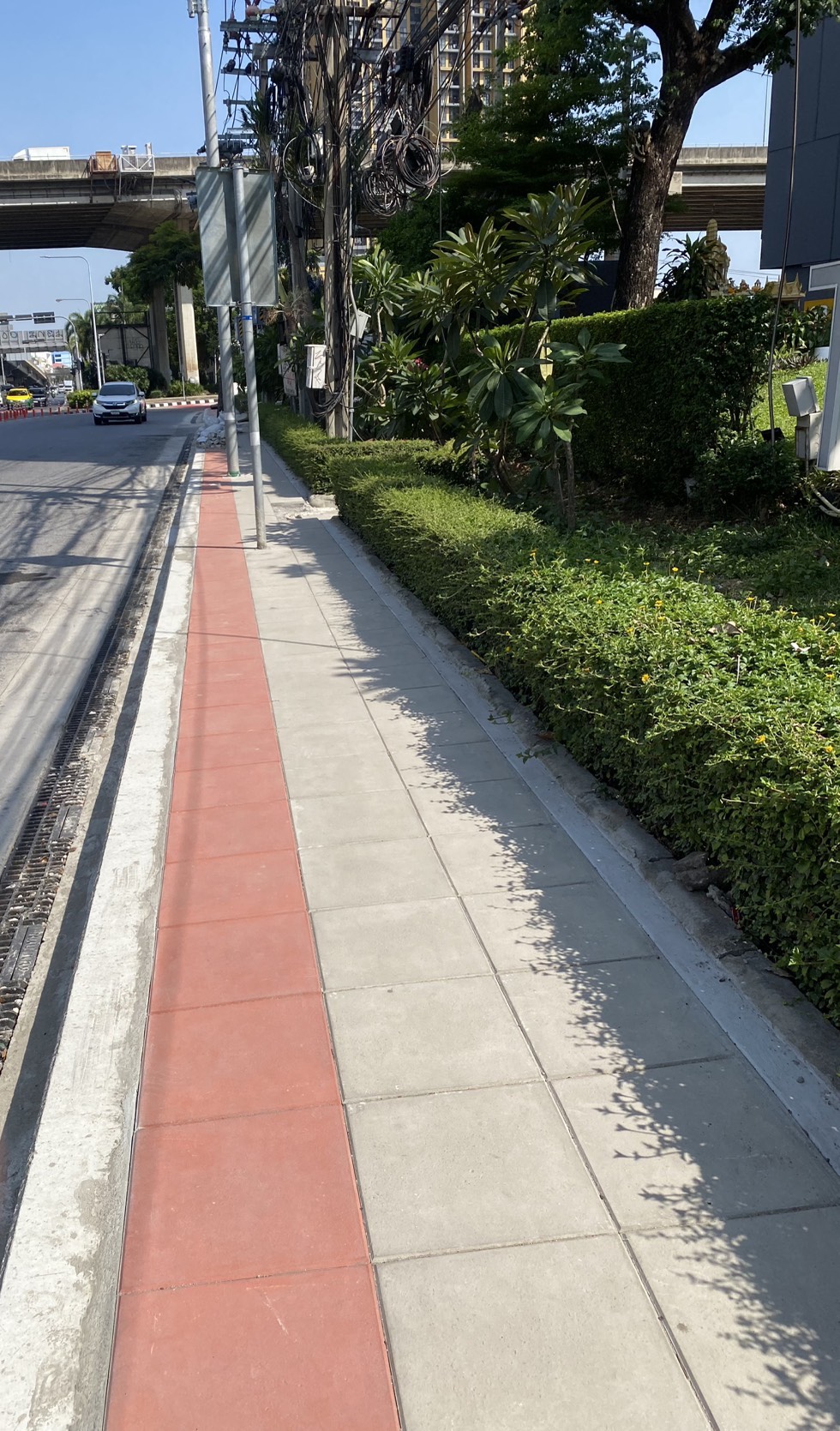

738220-03-20264.50ปรับปรุงช่องรับน้ำ 120 แห่ง / ปรับปรุงบ่อพักในทางเท้าขนาด 0.74 * 1.14 ม. 70 แห่ง / ปรับปรุงบ่อพักในทางเท้าขนาด 0.80 * 0.80 ม. 25 แห่ง ระยะทาง 450 เมตร-

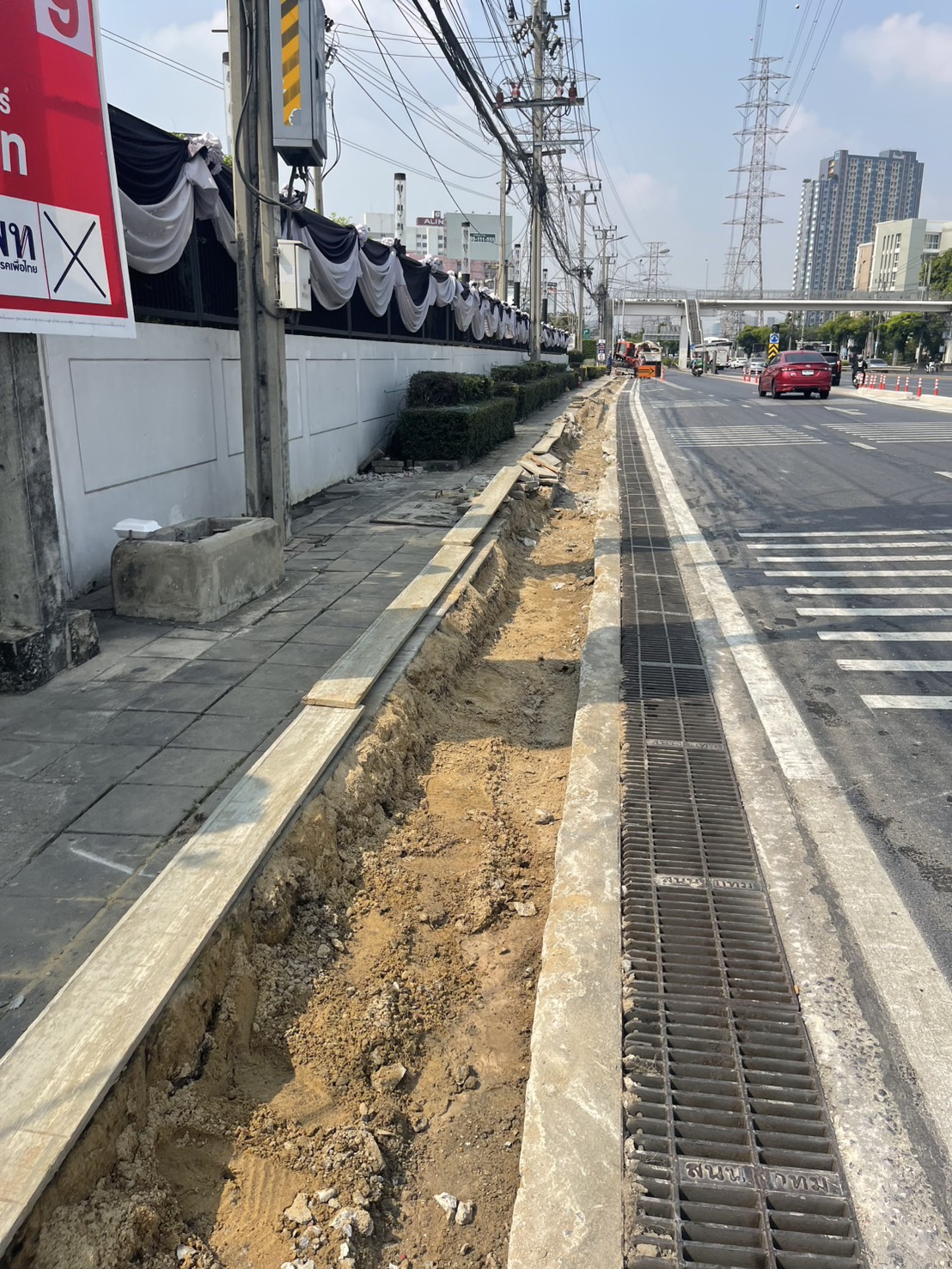

738220-02-20262.20รื้อพื้นทางเท้า , รื้อคันหิน , ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ระยะทาง 2.2 กิโลเมตร-

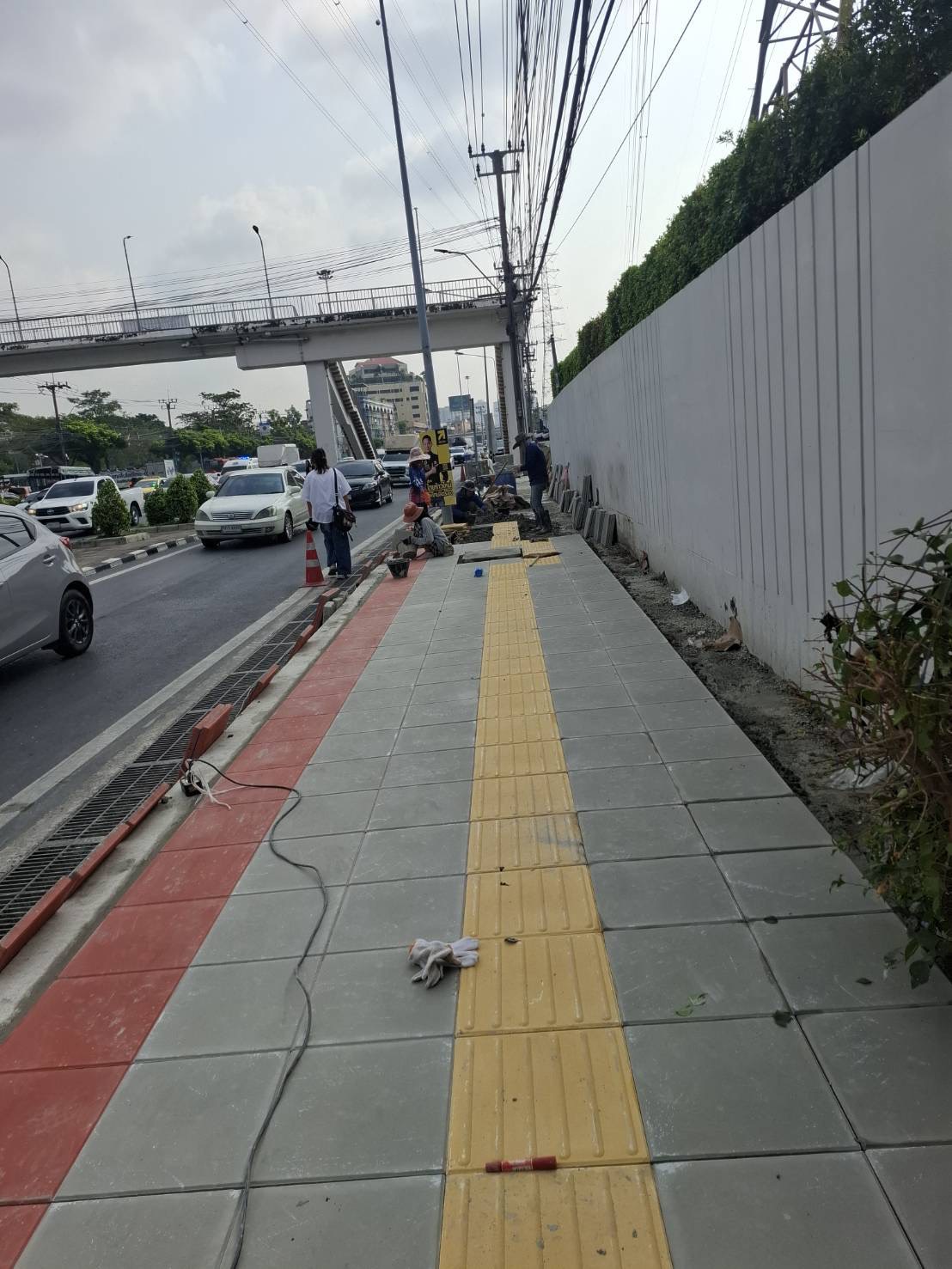

738220-01-20260.40รื้อพื้นทางเท้า , รื้อคันหิน , ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ระยะทาง 400 เมตร-
738226-12-20250.00ปรับปรุงบ่อพักในทางเท้า ขนาด 0.74 x 1.14 ม. พร้อมฝา ค.ส.ล. ตามแบบและรายการ จำนวน 290 แห่ง-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-10 of 10 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ปรับปรุงช่องรับน้ำ พร้อมตะแกรงเหล็ก ตามแบบและรายการ จำนวน 370 แห่ง15.0015.0020-11-202519-12-2025
2ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ เนื้อที่ประมาณ 15,400.00 ตร.ม10.0010.0020-11-202519-12-2025
3ปรับปรุงบ่อพักในทางเท้า ขนาด 0.74 x 1.14 ม. พร้อมฝา ค.ส.ล. ตามแบบและรายการ จำนวน 290 แห่ง20.0020.0020-11-202519-12-2025
4รื้อพื้นทางเท้า , รื้อคันหิน , ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ระยะทาง 400 เมตร10.0010.0020-12-202519-01-2026
5รื้อพื้นทางเท้า , รื้อคันหิน , ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ระยะทาง 2.2 กิโลเมตร13.0013.0020-01-202619-02-2026
6วางท่อร้อยสายไฟ จำนวน 3 ท่อ ขนาด 63 มม. ชนิด HDPE ชั้น (pn6) ตามแบบและรายการ ยาวประมาณ 4,165 เมตร10.0010.0020-02-202619-03-2026
7อยู่ระหว่างแก้ไขงานเป็นจุดๆ 100 เมตร10.0010.0020-03-202619-04-2026
8ทำความสะอาดคอกต้นไม้ ปูกระเบื้อง 800 เมตร10.0010.0020-04-202619-05-2026
9ทำความสะอาดท่อระบายน้ำ 2.002.0020-05-202619-06-2026
10ดำเนินการเสร็จสิ้นแล้ว0.000.0020-06-202619-07-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
