รายละเอียดโครงการ : โครงการก่อสร้างสถานีสูบน้ำคูนายกิมสาย 3
:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)
Showing
1-1
of
1
item.
สยป.1
File
ชื่อโครงการ/กิจกรรม
งบประมาณฯ
ความคืบหน้าฯ
หน่วยงานที่รับผิดชอบ
ส่วนราชการ/ฝ่าย
โครงการก่อสร้างสถานีสูบน้ำคูนายกิมสาย 3
0.00
50.00
สำนักการระบายน้ำ
ส่วนระบบควบคุมน้ำพระนคร (กลุ่มงานวิศวกรรม)
:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)
Showing
1-1
of
1
item.
สยป.2
Action
KEY_RESULT
หน่วยนับ
ค่าเป้าหมาย
ผลการดำเนินงาน
ความคืบหน้าของ KPI (%)
-
(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)
ร้อยละ
100.00
60.00
60.00
:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)
Showing
1-6
of
6
items.
KEY RESULT
สยป.3
Actions (สยป.3)
วันที่รายงาน
ผลการดำเนินงาน
รายละเอียดเพิ่มเติม
เจ้าหน้าที่ ตรวจสอบแบบ สยป#3
7674

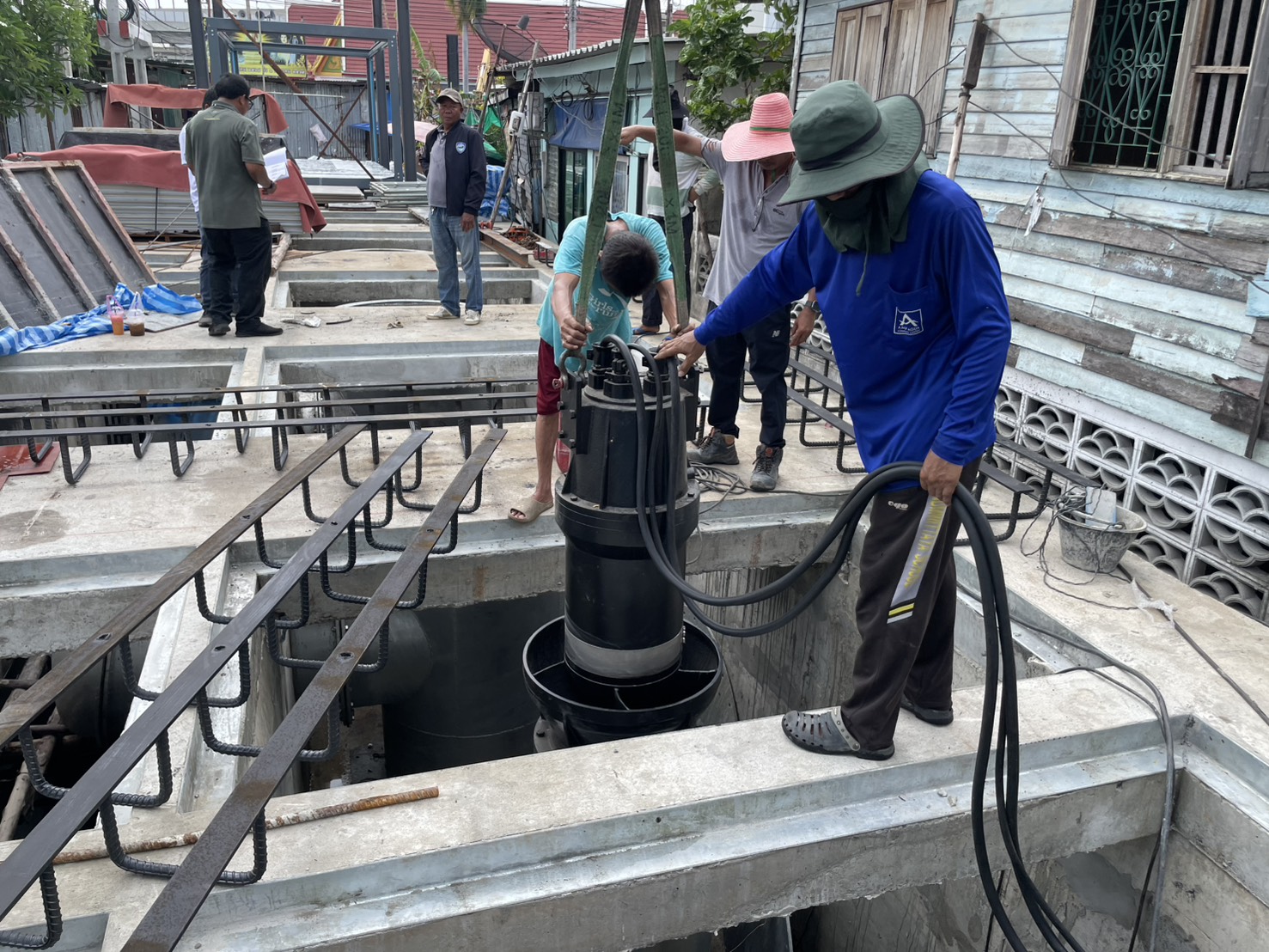

19-05-2026
60.00
อยู่ระหว่างติดตั้งเครื่องสูบน้ำ และเครื่องเก็บขยะ
-
7674

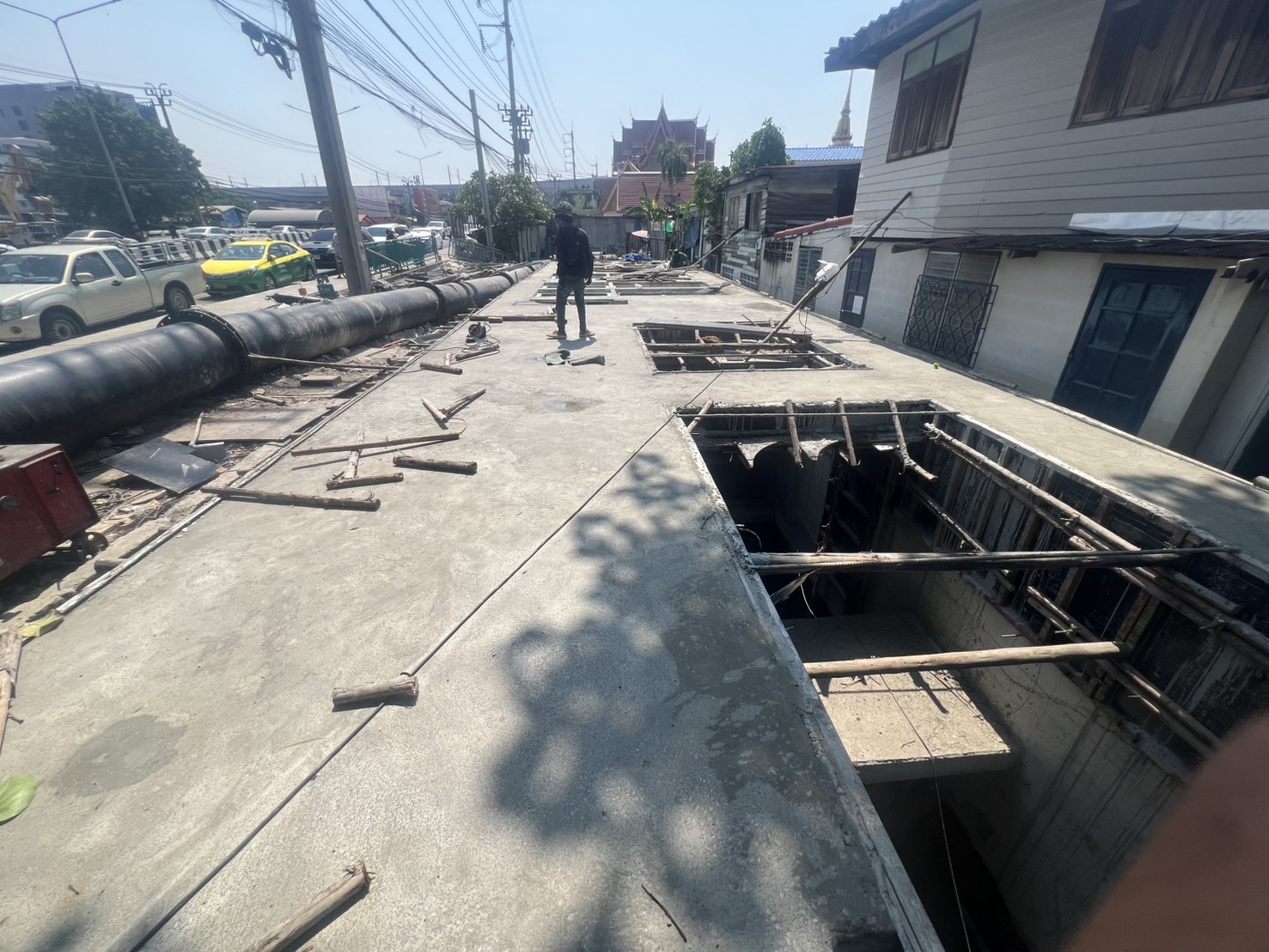

17-04-2026
50.00
อยู่ระหว่างก่อสร้างโครงสร้างสถานีสูบน้ำ
-
7674

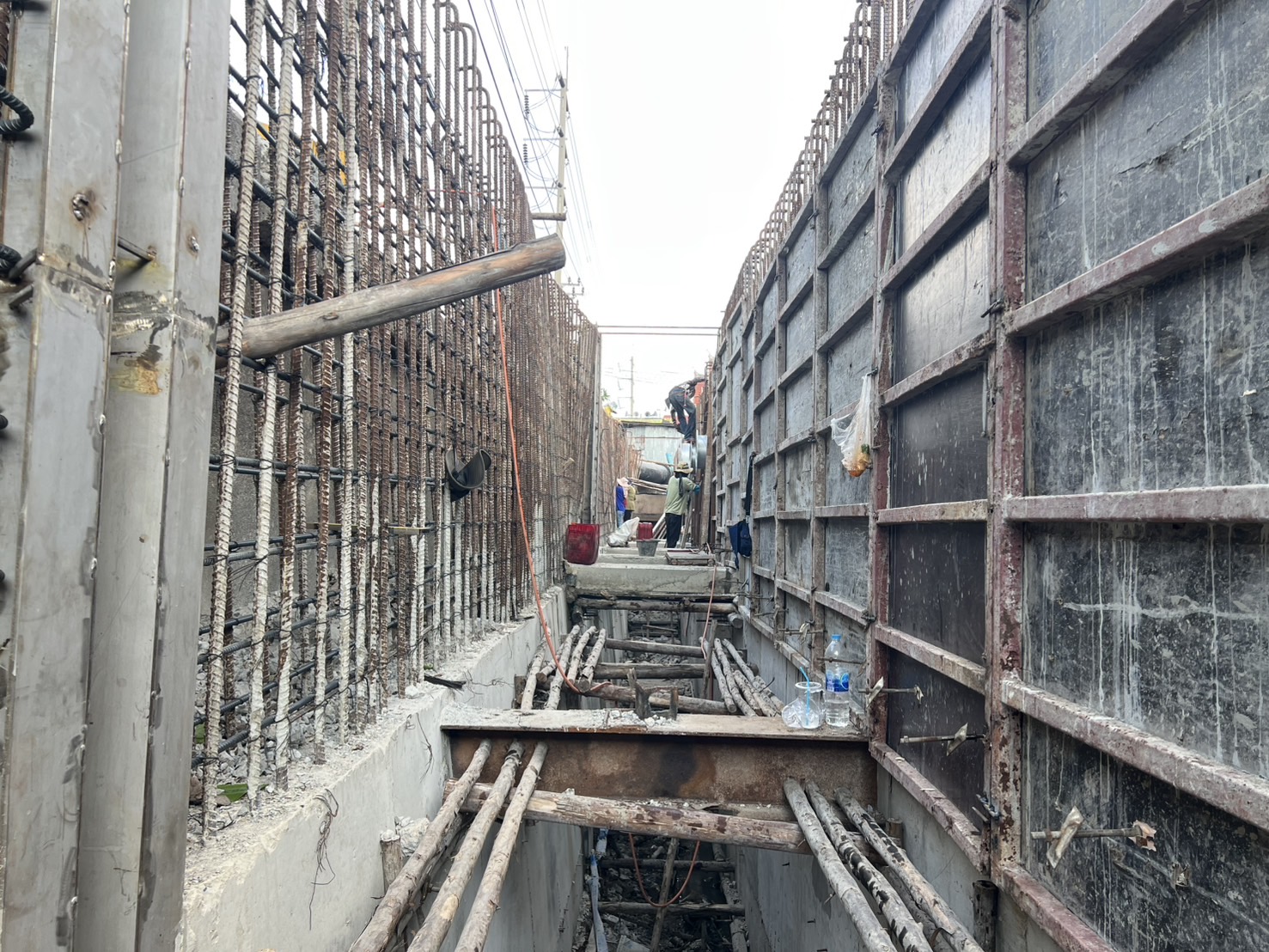

16-03-2026
35.00
อยู่ระหว่างก่อสร้าง ผนัง คสล. สถานีสูบน้ำ
-
7674

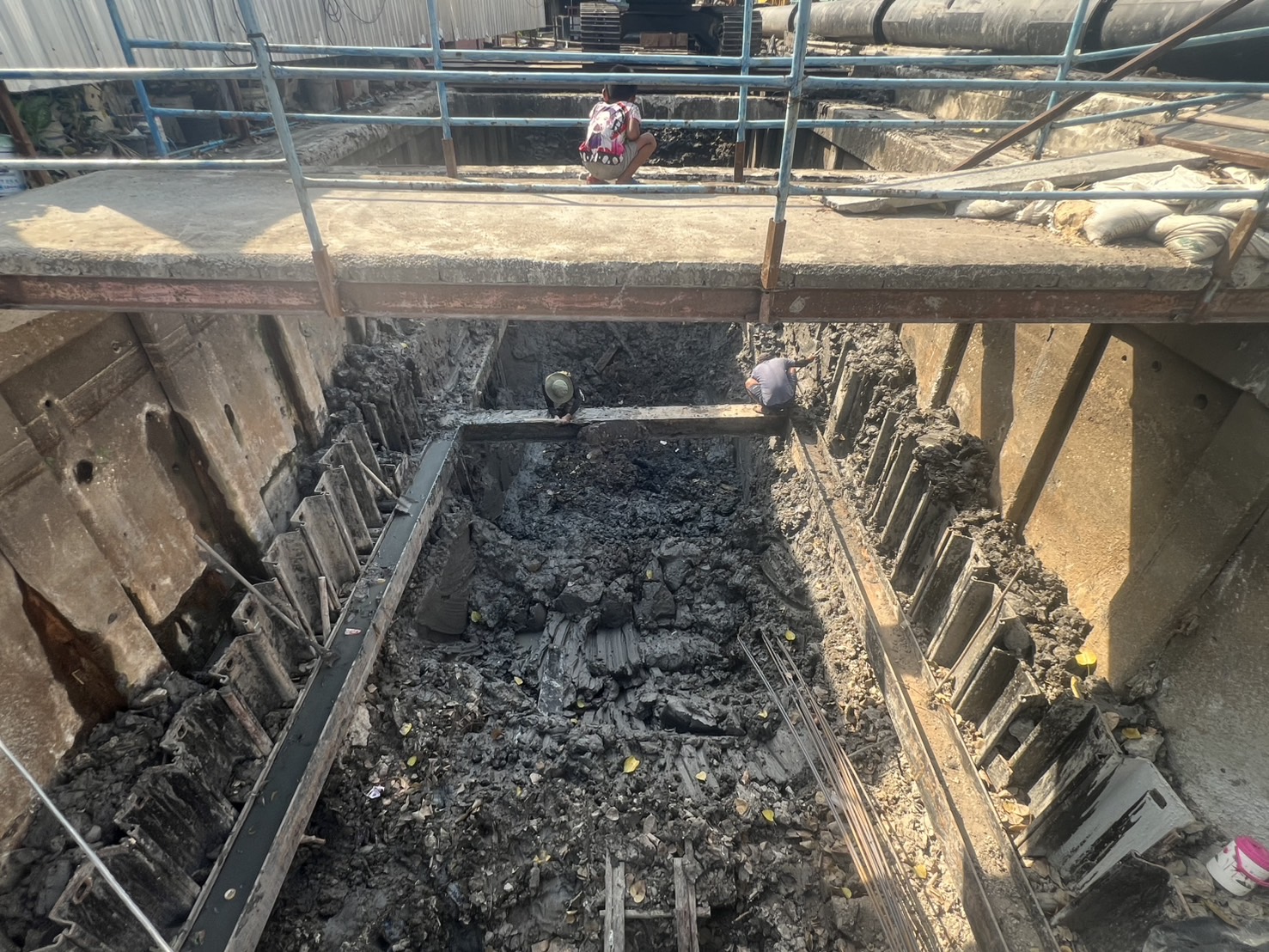

16-02-2026
30.00
อยู่ระหว่างก่อสร้างพื้นสถานีสูบน้ำ
-
7674

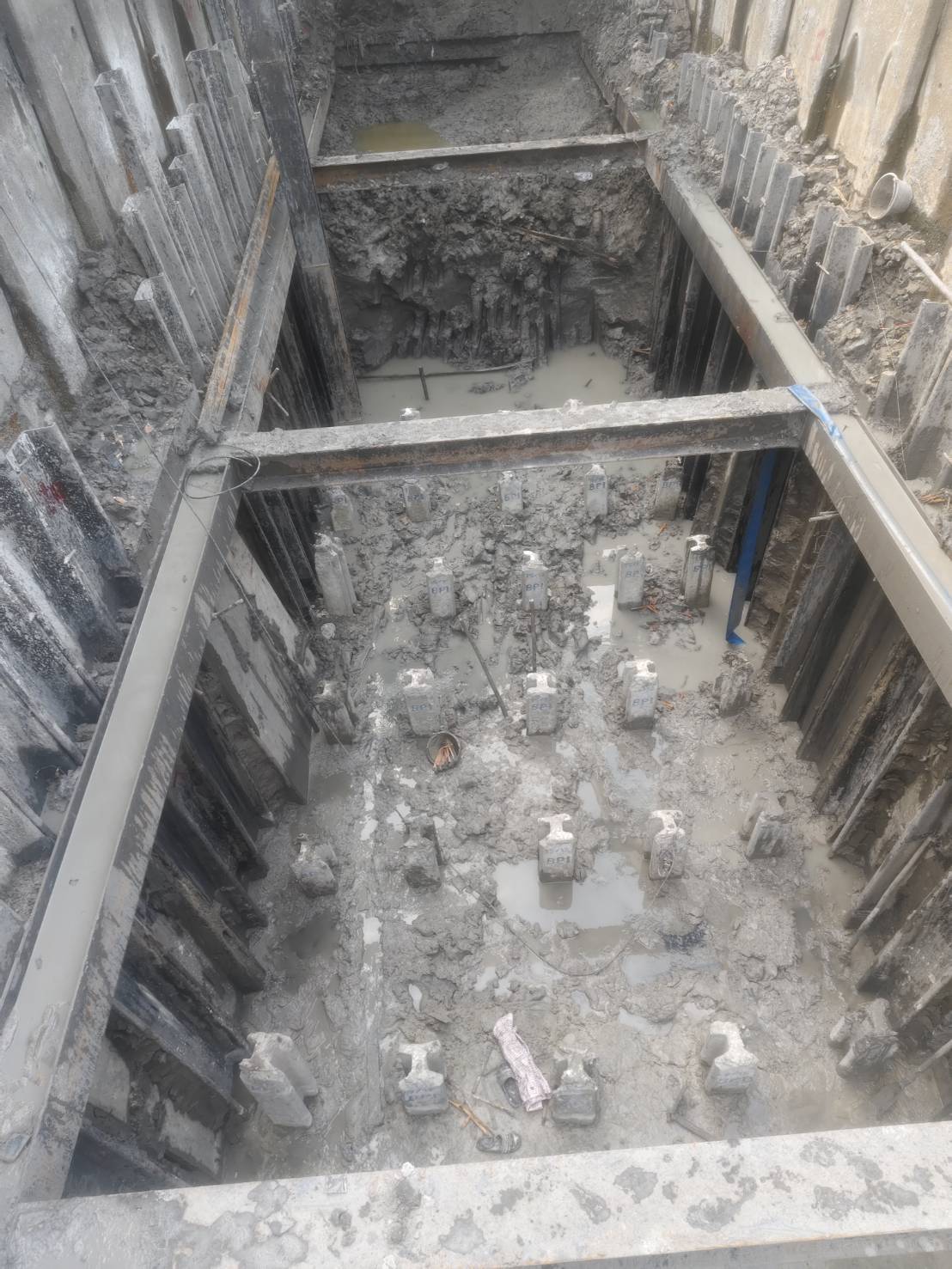

20-01-2026
25.00
อยู่ระหว่างก่อสร้างตามแผน ก่อสร้างโครงสร้างสถานีสูบน้ำที่ -4.00 ม.รทก.
-
7674
23-12-2025
20.00
อยู่ระหว่างตอกเหล็กพืดเหล็ก
-
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing
1-4
of
4
items.
สยป.2 (2)
ลำดับ
ขั้นตอน/รายละเอียดงาน
ร้อยละของงาน
ผลการดำเนินงาน
เริ่มต้นวันที่
สิ้นสุดวันที่
1
การก่อสร้างตามแผนไตรมาส 1 (ต.ค.-ธ.ค 68)
25.00
25.00
01-10-2025
31-12-2025
2
การก่อสร้างตามแผนไตรมาส 2 (ม.ค.-มี.ค. 69)
25.00
25.00
01-01-2026
31-03-2026
3
การก่อสร้างตามแผนไตรมาส 3 (เม.ย.-มิ.ย.69)
25.00
0.00
01-04-2026
30-06-2026
4
การก่อสร้างตามแผนไตรมาส 4 (ก.ค.-ก.ย..69)
25.00
0.00
01-07-2026
30-09-2026
ผลการดำเนินกงานของโครการ/กิจกรรมฯ **
