รายละเอียดโครงการ : โครงการปรับปรุงถนน-ซอยในพื้นที่เขตคลองสามวา 2569

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
โครงการปรับปรุงถนน-ซอยในพื้นที่เขตคลองสามวา 2569336,568,000.005.00สำนักงานเขตคลองสามวาฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0077.4777.47

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-6 of 6 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
767430-06-202677.47มิถุนายน 2569 รายงานผลการดำเนินงานก่อสร้างปรับปรุงถนน ซอย จำนวน 15 โครงการ 1.ปรับปรุงถนนสุเหร่าคลองหนึ่ง จากแยกลำกะโหลกถึงซอยสุเหร่าคลองหนึ่ง 14 ระยะทาง 780 เมตร ดำเนินการได้ 30 % 2. ปรับปรุงซอยประชาร่วมใจ 27/1 ระยะทาง 696 เมตร ดำเนินการแล้วเสร็จ 3. ปรับปรุงซอยนิมิตใหม่ 62 แยก 2, แยก 3 ระยะทาง 1,347.73 เมตร ดำเนินการแล้วเสร็จ 4. ปรับปรุงซอยนิมิตใหม่ 55/1 ระยะทาง 750 เมตร ดำเนินการได้ 70% 5. ปรับปรุงซอยพระยาสุเรนทร์ 40 ระยะทาง 655 เมตร ดำเนินการได้ 10% 6. ปรับปรุงซอยปานเถื่อน 2 ระยะทาง 470 เมตร ดำเนินการแล้วเสร็จ 7. ปรับปรุงซอยอัคโกศล ระยะทาง 646 เมตร ดำเนินการแล้วเสร็จ 8. ปรับปรุงชุมชนเมืองใหม่มาลัยทอง ระยะทาง 615 เมตร ดำเนินการแล้วเสร็จ 9. ปรับปรุงซอยประชาร่วมใจ 43 ระยะทาง 932 เมตรดำเนินการได้ 37% 10. ปรับปรุงซอยชุมชนบ้านมั่นคงบึงนายพล ระยะทาง 1,480 เมตร ดำเนินการได้ 35% 11. ปรับปรุงซอยคู้บอน 40 แยก 6/2-1, 6/2-2, 6/2-3 ระยะทาง 513 เมตร ดำเนินการแล้วเสร็จ 12. ปรับปรุงซอยพระยาสุเรนทร์ 30 ระยะทาง 1,592 เมตร ดำเนินการได้ 80% 13. ปรับปรุงซอยสุเหร่าคลองหนึ่ง 13 แยก 6 ระยะทาง 463 เมตร ดำเนินการแล้วเสร็จ 14. ปรับปรุงซอยเลียบคลองสอง 22 จากถนนเลียบคลองสองถึงสุดทางสาธารณะ ระยะทาง 540 เมตร ดำเนินการแล้วเสร็จ 15. ปรับปรุงซอยไมตรีจิต 7 แยก 9 แยก 11 และแยก 13 ระยะทาง 2,830 เมตร ดำเนินการแล้วเสร็จ-

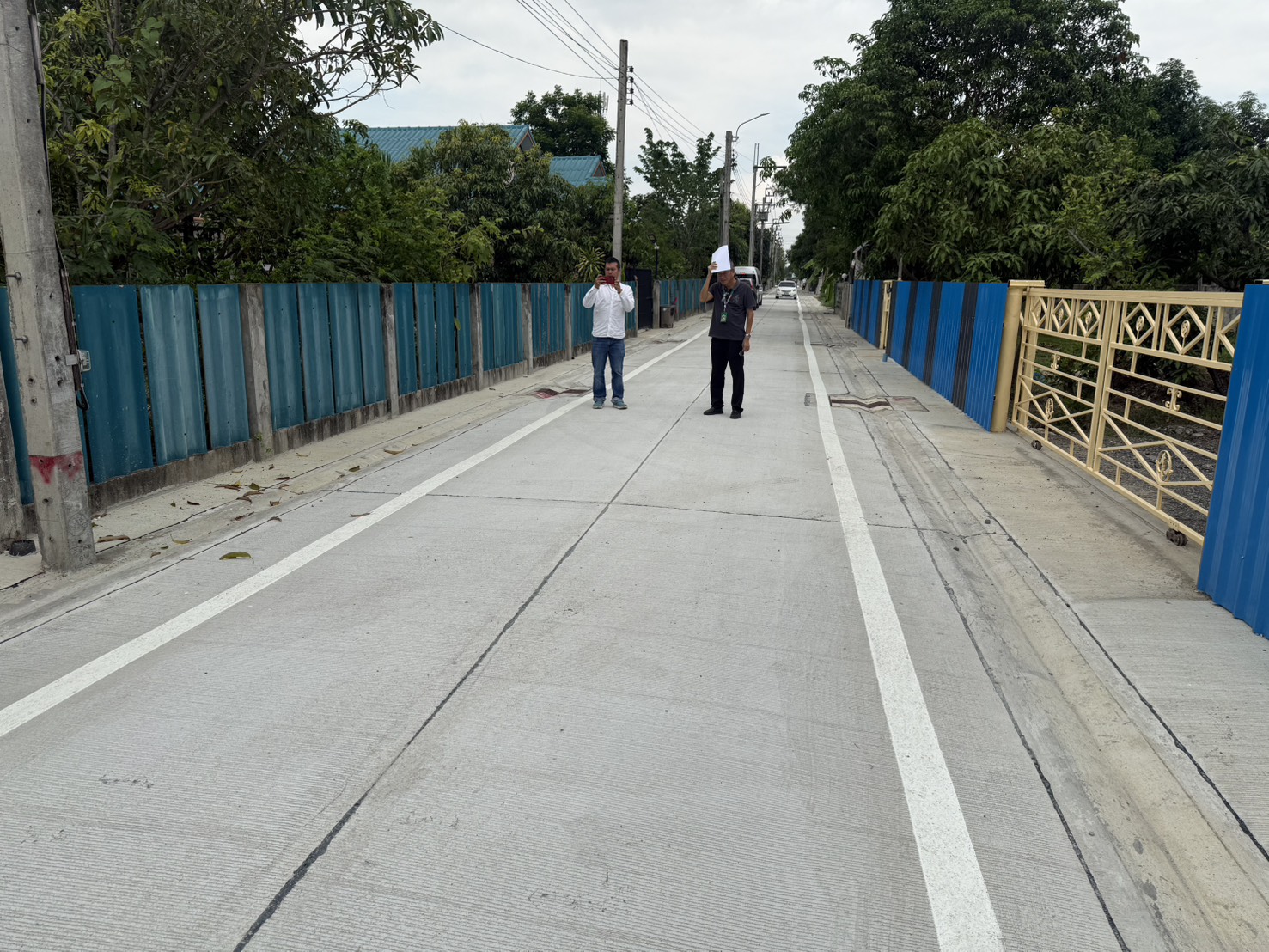

767427-05-202673.40พฤษภาคม 2569 รายงานผลการดำเนินงานก่อสร้างปรับปรุงถนน ซอย จำนวน 15 โครงการ 1.ปรับปรุงถนนสุเหร่าคลองหนึ่ง จากแยกลำกะโหลกถึงซอยสุเหร่าคลองหนึ่ง 14 ระยะทาง 780 เมตร ดำเนินการได้ 10 % 2. ปรับปรุงซอยประชาร่วมใจ 27/1 ระยะทาง 696 เมตร ดำเนินการแล้วเสร็จ 3. ปรับปรุงซอยนิมิตใหม่ 62 แยก 2, แยก 3 ระยะทาง 1,347.73 เมตร ดำเนินการแล้วเสร็จ 4. ปรับปรุงซอยนิมิตใหม่ 55/1 ระยะทาง 750 เมตร ดำเนินการได้ 65% 5. ปรับปรุงซอยพระยาสุเรนทร์ 40 ระยะทาง 655 เมตร ดำเนินการได้ 10% 6. ปรับปรุงซอยปานเถื่อน 2 ระยะทาง 470 เมตร ดำเนินการแล้วเสร็จ 7. ปรับปรุงซอยอัคโกศล ระยะทาง 646 เมตร ดำเนินการแล้วเสร็จ 8. ปรับปรุงชุมชนเมืองใหม่มาลัยทอง ระยะทาง 615 เมตร ดำเนินการแล้วเสร็จ 9. ปรับปรุงซอยประชาร่วมใจ 43 ระยะทาง 932 เมตรดำเนินการได้ 28% 10. ปรับปรุงซอยชุมชนบ้านมั่นคงบึงนายพล ระยะทาง 1,480 เมตร ดำเนินการได้ 28% 11. ปรับปรุงซอยคู้บอน 40 แยก 6/2-1, 6/2-2, 6/2-3 ระยะทาง 513 เมตร ดำเนินการแล้วเสร็จ 12. ปรับปรุงซอยพระยาสุเรนทร์ 30 ระยะทาง 1,592 เมตร ดำเนินการได้ 60% 13. ปรับปรุงซอยสุเหร่าคลองหนึ่ง 13 แยก 6 ระยะทาง 463 เมตร ดำเนินการแล้วเสร็จ 14. ปรับปรุงซอยเลียบคลองสอง 22 จากถนนเลียบคลองสองถึงสุดทางสาธารณะ ระยะทาง 540 เมตร ดำเนินการแล้วเสร็จ 15. ปรับปรุงซอยไมตรีจิต 7 แยก 9 แยก 11 และแยก 13 ระยะทาง 2,830 เมตร ดำเนินการแล้วเสร็จ -
767429-04-202658.00เมษายน 2569 รายงานผลการดำเนินงานก่อสร้างปรับปรุงถนน ซอย จำนวน 15 โครงการ 1.ปรับปรุงถนนสุเหร่าคลองหนึ่ง จากแยกลำกะโหลกถึงซอยสุเหร่าคลองหนึ่ง 14 ระยะทาง 780 เมตร ดำเนินการได้ 10 % 2. ปรับปรุงซอยประชาร่วมใจ 27/1 ระยะทาง 696 เมตร ดำเนินการแล้วเสร็จ 3. ปรับปรุงซอยนิมิตใหม่ 62 แยก 2, แยก 3 ระยะทาง 1,347.73 เมตร ดำเนินการแล้วเสร็จ 4. ปรับปรุงซอยนิมิตใหม่ 55/1 ระยะทาง 750 เมตร ดำเนินการได้ 60% 5. ปรับปรุงซอยพระยาสุเรนทร์ 40 ระยะทาง 655 เมตร ดำเนินการได้ 10% 6. ปรับปรุงซอยปานเถื่อน 2 ระยะทาง 470 เมตร ดำเนินการแล้วเสร็จ 7. ปรับปรุงซอยอัคโกศล ระยะทาง 646 เมตร ดำเนินการได้ 80% 8. ปรับปรุงชุมชนเมืองใหม่มาลัยทอง ระยะทาง 615 เมตร ดำเนินการแล้วเสร็จ 9. ปรับปรุงซอยประชาร่วมใจ 43 ระยะทาง 932 เมตรดำเนินการได้ 25% 10. ปรับปรุงซอยชุมชนบ้านมั่นคงบึงนายพล ระยะทาง 1,480 เมตร ดำเนินการได้ 25% 11. ปรับปรุงซอยคู้บอน 40 แยก 6/2-1, 6/2-2, 6/2-3 ระยะทาง 513 เมตร ดำเนินการ ได้ 40% 12. ปรับปรุงซอยพระยาสุเรนทร์ 30 ระยะทาง 1,592 เมตร ดำเนินการได้ 30% 13. ปรับปรุงซอยสุเหร่าคลองหนึ่ง 13 แยก 6 ระยะทาง 463 เมตร ดำเนินการได้ 70% 14. ปรับปรุงซอยเลียบคลองสอง 22 จากถนนเลียบคลองสองถึงสุดทางสาธารณะ ระยะทาง 540 เมตร ดำเนินการแล้วเสร็จ 15. ปรับปรุงซอยไมตรีจิต 7 แยก 9 แยก 11 และแยก 13 ระยะทาง 2,830 เมตร ดำเนินการได้ 20% -
767425-03-202640.00มีนาคม 2569 รายงานผลการดำเนินงานก่อสร้างปรับปรุงถนน ซอย จำนวน 15 โครงการ 1.ปรับปรุงถนนสุเหร่าคลองหนึ่ง จากแยกลำกะโหลกถึงซอยสุเหร่าคลองหนึ่ง 14 ระยะทาง 780 เมตร ดำเนินการได้ 10 % 2. ปรับปรุงซอยประชาร่วมใจ 27/1 ระยะทาง 696 เมตร ดำเนินการแล้วเสร็จ 3. ปรับปรุงซอยนิมิตใหม่ 62 แยก 2, แยก 3 ระยะทาง 1,347.73 เมตร ดำเนินการได้ 30% 4. ปรับปรุงซอยนิมิตใหม่ 55/1 ระยะทาง 750 เมตร ดำเนินการได้ 10% 5. ปรับปรุงซอยพระยาสุเรนทร์ 40 ระยะทาง 655 เมตร ดำเนินการได้ 10% 6. ปรับปรุงซอยปานเถื่อน 2 ระยะทาง 470 เมตร ดำเนินการได้ 50% 7. ปรับปรุงซอยอัคโกศล ระยะทาง 646 เมตร ดำเนินการได้ 50% 8. ปรับปรุงชุมชนเมืองใหม่มาลัยทอง ระยะทาง 615 เมตร ดำเนินการแล้วเสร็จ 9. ปรับปรุงซอยประชาร่วมใจ 43 ระยะทาง 932 เมตรดำเนินการได้ 10% 10. ปรับปรุงซอยชุมชนบ้านมั่นคงบึงนายพล ระยะทาง 1,480 เมตร ดำเนินการได้ 15% 11. ปรับปรุงซอยคู้บอนแยก 6/2-1, 6/2-2, 6/2-3 ระยะทาง 513 เมตร ดำเนินการ ได้ 30% 12. ปรับปรุงซอยพระยาสุเรนทร์ 30 ระยะทาง 1,592 เมตร ดำเนินการได้ 10% 13. ปรับปรุงซอยสุเหร่าคลองหนึ่ง 13 แยก 6 ระยะทาง 463 เมตร ดำเนินการได้ 60% 14. ปรับปรุงซอยเลียบคลองสอง 22 จากถนนเลียบคลองสองถึงสุดทางสาธารณะ ระยะทาง 540 เมตร ดำเนินการแล้วเสร็จ 15. ปรับปรุงซอยไมตรีจิต 7 แยก 9 แยก 11 และแยก 13 ระยะทาง 2,830 เมตร ดำเนินการได้ 15% รวมการดำเนินการโครงการได้ 40% -

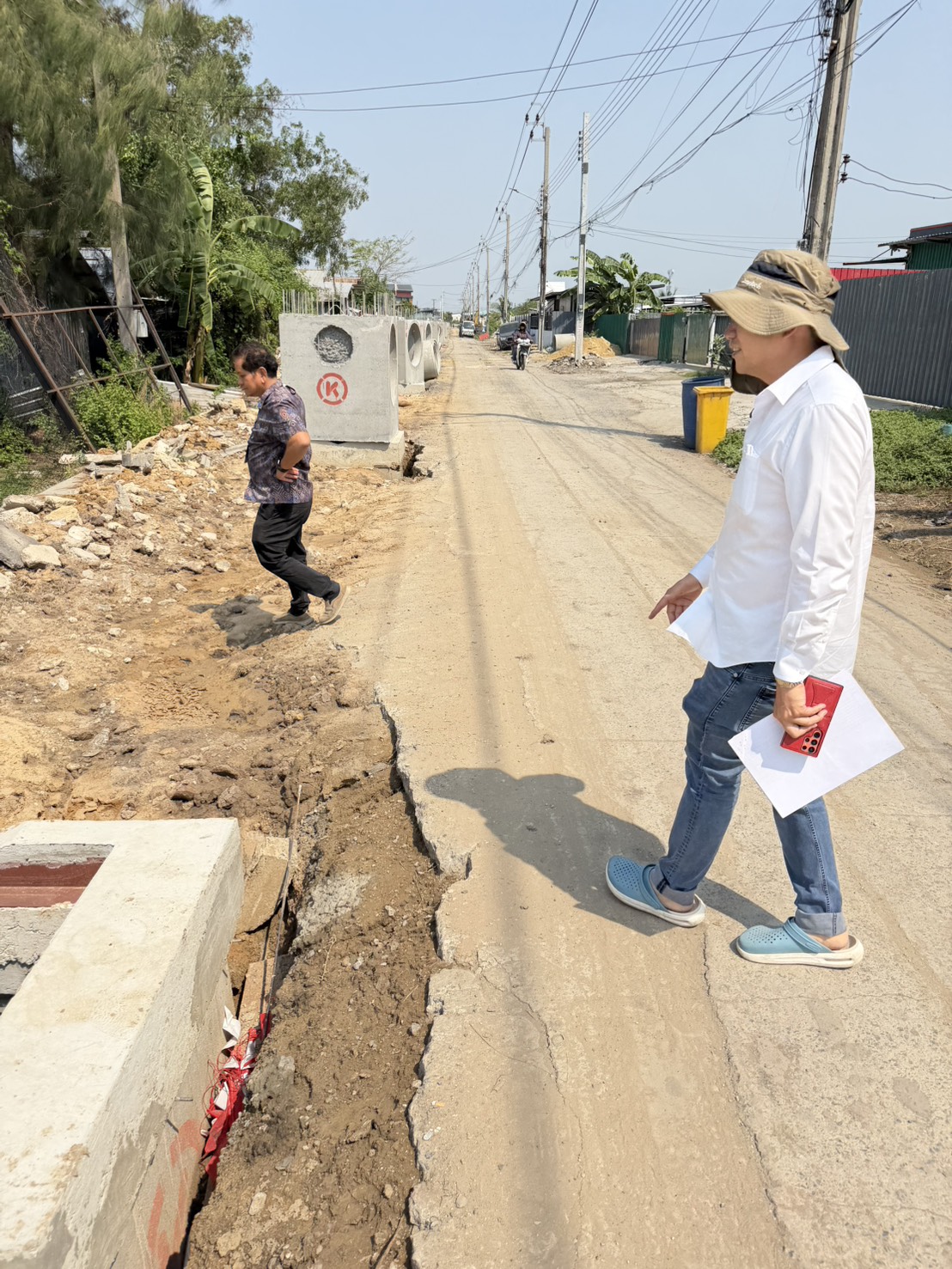

767424-02-20260.00กุมภาพันธ์ 2569 รายงานผลการดำเนินงานก่อสร้างปรับปรุงถนน ซอย จำนวน 15 โครงการ 1.ปรับปรุงถนนสุเหร่าคลองหนึ่ง จากแยกลำกะโหลกถึงซอยสุเหร่าคลองหนึ่ง 14 ระยะทาง 780 เมตร ดำเนินการได้ 5 % 2. ปรับปรุงซอยประชาร่วมใจ 27/1 ระยะทาง 696 เมตร ดำเนินการได้ 40 % 3. ปรับปรุงซอยนิมิตใหม่ 62 แยก 2, แยก 3 ระยะทาง 1,347.73 เมตร ดำเนินการได้ 30% 4. ปรับปรุงซอยนิมิตใหม่ 55/1 ระยะทาง 750 เมตร ดำเนินการได้ 7% 5. ปรับปรุงซอยพระยาสุเรนทร์ 40 ระยะทาง 655 เมตร ดำเนินการได้ 7% 6. ปรับปรุงซอยปานเถื่อน 2 ระยะทาง 470 เมตร ดำเนินการได้ 30% 7. ปรับปรุงซอยอัคโกศล ระยะทาง 646 เมตร ดำเนินการได้ 10% 8. ปรับปรุงชุมชนเมืองใหม่มาลัยทอง ระยะทาง 615 เมตร ดำเนินการได้ 40% 9. ปรับปรุงซอยประชาร่วมใจ 43 ระยะทาง 932 เมตรดำเนินการได้ 7% 10. ปรับปรุงซอยชุมชนบ้านมั่นคงบึงนายพล ระยะทาง 1,480 เมตร อยู่ระหว่างขอเงินประจำงวด 11. ปรับปรุงซอยคู้บอนแยก 6/2-1, 6/2-2, 6/2-3 ระยะทาง 513 เมตร อยู่ระหว่างผู้รับจ้างลงพื้นที่ 12. ปรับปรุงซอยพระยาสุเรนทร์ 30 ระยะทาง 1,592 เมตร อยู่ระหว่างผู้รับจ้างลงพื้นที่ 13. ปรับปรุงซอยสุเหร่าคลองหนึ่ง 13 แยก 6 ระยะทาง 463 เมตร ดำเนินการได้ 30% 14. ปรับปรุงซอยเลียบคลองสอง 22 จากถนนเลียบคลองสองถึงสุดทางสาธารณะ ระยะทาง 540 เมตร ดำเนินการได้ 95% 15. ปรับปรุงซอยไมตรีจิต 7 แยก 9 แยก 11 และแยก 13 ระยะทาง 2,830 เมตร ดำเนินการได้ 12% -
767431-12-20255.00ดำเนินการประชุม และวางแผนการจัดซื้อจัดจ้าง-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประชุม วางแผน 5.005.0001-11-202530-11-2025
2ดำเนินการจัดซื้อจัดจ้าง/บริหารสัญญา85.000.0001-01-202530-09-2026
3ตรวจรับ / รายงาน10.000.0001-09-202630-09-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **

วันที่รายงานผลการดำเนินงานREPORT_NOTE
No results found.
