รายละเอียดโครงการ : ก่อสร้างหลังคาคลุมทางเดินเพื่อเชื่อมระบบขนส่งมวลชนกรุงเทพมหานคร สถานีหมอชิตและรถไฟฟ้ามหานครสายเฉลิมรัชมงคล (ฝั่งสวนจตุจักร)

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
ก่อสร้างหลังคาคลุมทางเดินเพื่อเชื่อมระบบขนส่งมวลชนกรุงเทพมหานคร สถานีหมอชิตและรถไฟฟ้ามหานครสายเฉลิมรัชมงคล (ฝั่งสวนจตุจักร)16,470,000.0011.80สำนักการจราจรและขนส่งกลุ่มงานพัฒนาระบบโครงข่าย

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7401) Covered Walkway ที่ก่อสร้างแล้วเสร็จ - ร้อยละความสำเร็จของโครงการก่อสร้างหลังคาคลุมทางเดินที่ดำเนินการแล้วเสร็จตามแผนงาน (R สจส.)ร้อยละ100.00100.00100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-7 of 7 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
740120-07-2026100.00โครงการก่อสร้างหลังคาคลุมทางเดินเพื่อเชื่อมระบบขนส่งมวลชนกรุงเทพมหานคร สถานีหมอชิตและรถไฟฟ้ามหานครสายเฉลิมรัชมงคล (ฝั่งสวนจตุจักร) ได้ดำเนินการเรียบร้อยและถูกต้องครบถ้วนเป็นไปตามสัญญา และได้ตรวจรับงานแล้วเมื่อวันที่ 17 ก.ค. 69-
740119-06-20260.00ผลการดำเนินงานโครงการก่อสร้างหลังคาคลุมทางเดินเพื่อเชื่อมระบบขนส่งมวลชนกรุงเทพมหานครสถานีหมอชิต และรถไฟฟ้ามหานครสายเฉลิมรัชมงคลสถานีสวนจตุจักร (ฝั่งสวนจตุจักร) ได้ดำเนินการ ฐานราก/โครงสร้าง/หลังคา/ไฟฟ้าส่องสว่าง/ทางเท้า แล้วเสร็จ100% ,งานคืนสภาพสวนแล้วเสร็จ40% (เหลืองานปรับพื้นและปลูกหญ้า) ,คงเหลืองานป้ายบอกทิศทาง-

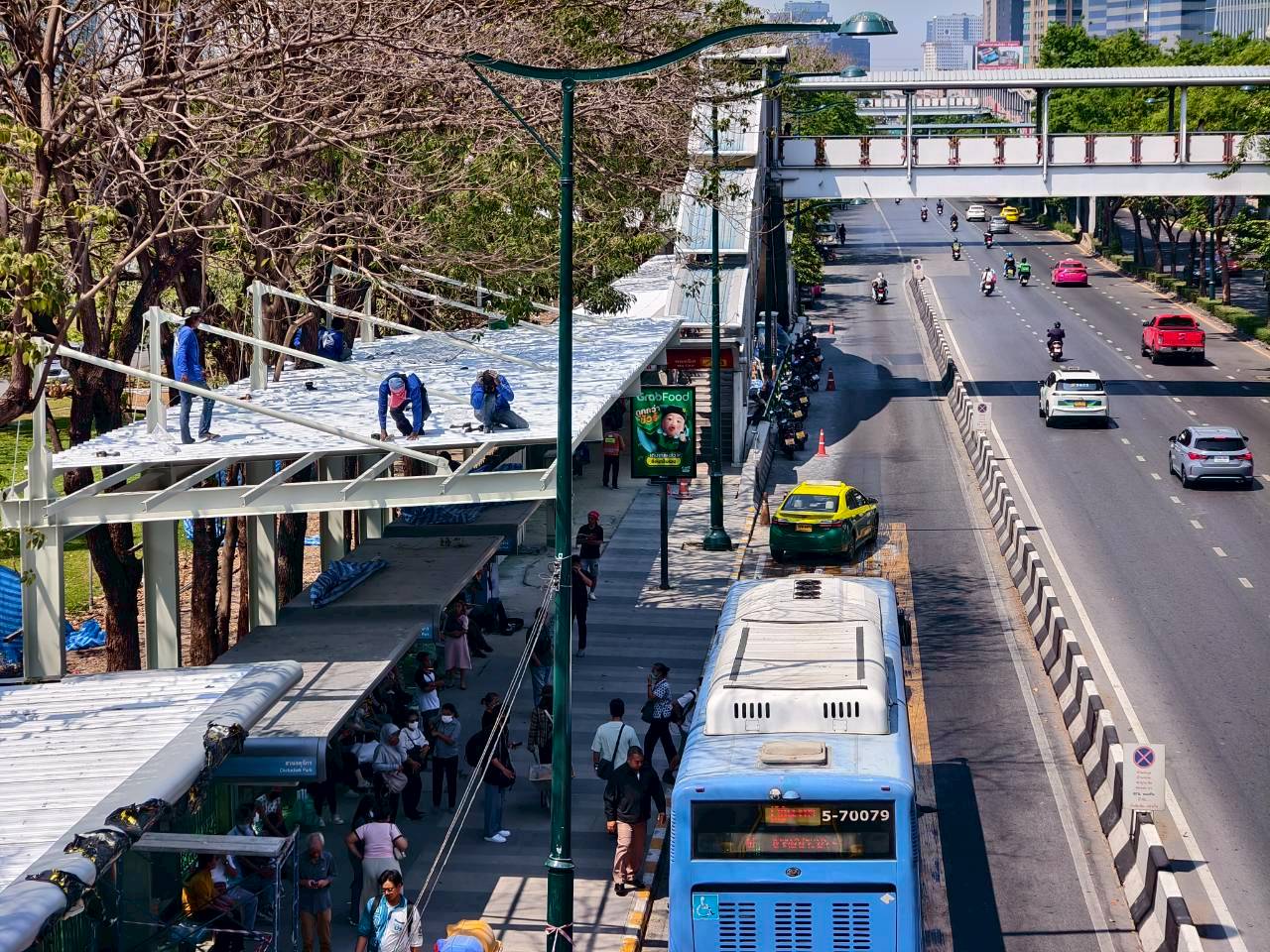

740120-05-20260.00ผลการดำเนินงานโครงการก่อสร้างหลังคาคลุมทางเดินเพื่อเชื่อมระบบขนส่งมวลชนกรุงเทพมหานครสถานีหมอชิต และรถไฟฟ้ามหานครสายเฉลิมรัชมงคลสถานีสวนจตุจักร (ฝั่งสวนจตุจักร) ได้ดำเนินการ ติดฐานรากแล้วเสร็จ ,โครงสร้างเสาแล้วเสร็จ ,ติดตั้งเสาเข็มแล้วเสร็จ ,ติดตั้งโครงสร้างหลังคาแล้วเสร็จ และติดตั้งแผ่นมุงหลังคาแล้วเสร็จ ซึ่งปัจจุบันอยู่ระหว่างติดตั้งไฟฟ้าส่องสว่างบริเวณหลังคาType4 (ข้างลิฟต์) -
740120-04-20260.00ผลการดำเนินงานโครงการก่อสร้างหลังคาคลุมทางเดินเพื่อเชื่อมระบบขนส่งมวลชนกรุงเทพมหานครสถานีหมอชิต และรถไฟฟ้ามหานครสายเฉลิมรัชมงคลสถานีสวนจตุจักร (ฝั่งสวนจตุจักร) -ติดฐานรากแล้วเสร็จ -โครงสร้างเสาแล้วเสร็จ -ติดตั้งเสาเข็มแล้วเสร็จ **ปัจจุบันอยู่ระหว่างเตรียมขึ้นโครงสร้างหลังคาType4 (ข้างลิฟต์) โดยในส่วนที่กำลังดำเนินการได้แก่ 1.ติดตั้งโครงสร้างหลังคาแล้ว 755.94 ตร.ม.(ทั้งหมด 795 ตร.ม.) 2.ติดตั้งแผ่นมุงหลังคา 755.94 ตร.ม. (ทั้งหมด 795 ตร.ม.) 3.ปูกระเบื้องทางเท้าแล้วเสร็จ 550 ตร.ม.-
740120-03-20260.00ความคืบหน้าโครงการโครงการก่อสร้างหลังคาคลุมทางเดินเพื่อเชื่อมระบบขนส่งมวลชนกรุงเทพมหานครสถานีหมอชิตและรถไฟฟ้ามหานครสายเฉลิมรัชมงคล(ฝั่งสวนจตุจักร) ได้ดำเนินงาน -ติดฐานรากแล้ว 46 ฐาน -โครงสร้างเสาแล้วเสร็จจำนวน 24 ชุด -ติดตั้งเสาเข็มแล้วจำนวน 102 ต้น -ติดตั้งโครงสร้างหลังคาแล้ว 334.9 ตร.ม. -ติดตั้งแผ่นหลังคา 201.6 ตร.ม.-
740124-02-20260.00ความคืบหน้าโครงการโครงการก่อสร้างหลังคาคลุมทางเดินเพื่อเชื่อมระบบขนส่งมวลชนกรุงเทพมหานครสถานีหมอชิตและรถไฟฟ้ามหานครสายเฉลิมรัชมงคล(ฝั่งสวนจตุจักร) ได้ดำเนินงาน -ติดฐานรากแล้ว 28 ฐาน -โครงสร้างเสาแล้วเสร็จจำนวน 24 ชุด -ติดตั้งเสาเข็มแล้วจำนวน 88 ต้น -ติดตั้งโครงสร้างหลังคาแล้ว 245.1 ตร.ม. -ติดตั้งแผ่นหลังคาแล้ว 201.6 ตร.ม.-
740108-01-20260.00ดำเนินการส่วนของทดสอบเสาเข็มผ่านเรียบแล้วแล้ว และลงเสาเข็มทั้งหมด 22 ต้น และลงฐานรากแล้ว 11 ฐาน แล้วขึ้นโครงสร้างเสาแล้วจำนวน 3 ต้น-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-16 of 16 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1.1งานฐานรากเข็มเหล็ก ตอม่อ โครงสร้างเสา Type111.8011.8001-12-202531-12-2025
1.2งานฐานรากเข็มเหล็ก ตอม่อ โครงสร้างเสา Type211.200.0001-12-202515-02-2026
1.3งานฐานรากเข็มเหล็ก ตอม่อ โครงสร้างเสา Type32.500.0001-12-202515-01-2026
1.4งานฐานรากเข็มเหล็ก ตอม่อ โครงสร้างเสา Type41.500.0001-12-202530-01-2026
1.5งานฐานเข็มเหล็ก ตอม่อ โครงสร้างเสา ทางเดินขึ้น BTS3.000.0001-12-202530-03-2026
2.1งานหลังคา และโครงสร้างคาน Type117.200.0030-01-202631-07-2026
2.2งานหลังคา และโครงสร้างคาน Type27.600.0030-01-202631-07-2026
2.3งานหลังคา และโครงสร้างคาน Type33.300.0030-01-202631-07-2026
2.4งานหลังคา และโครงสร้างคาน Type41.400.0030-01-202631-07-2026
2.5งานหลังคา และคาน ทางเดินขึ้น BTS0.500.0030-01-202631-07-2026
3.1งานไฟฟ้า Type1,Type2,Type3,Type4 และ ทางเดินขึ้น BTS10.000.0030-01-202631-07-2026
4.1 งานตกแต่งเสา Type1,Type2,Type3,Type4และ ทางเดินขึ้น BTS5.000.0030-01-202631-07-2026
4.2งานป้าย Type1,Type2,Type3,Type4และ ทางเดินขึ้น BTS5.000.0030-01-202631-07-2026
5.1งานคืนสภาพทางเท้า Type1,Type2,Type3,Type4และ ทางเดินขึ้น BTS5.000.0001-07-202615-10-2026
5.2งานรื้อถอน Type1,Type2,Type3,Type4และ ทางเดินขึ้น BTS5.000.0001-07-202615-10-2026
6.1งานค่าใช้จ่ายพิเศษตามข้อกำหนดฯ Type1,Type2,Type3,Type4และ ทางเดินขึ้น BTS10.000.0001-12-202515-04-2026


ผลการดำเนินกงานของโครการ/กิจกรรมฯ **
