รายละเอียดโครงการ : ล้างทำความสะอาดท่อระบายน้ำ

:: รายละเอียดโครงการ/กิจกรรมฯ >> (แบบ สยป #1)

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
ล้างทำความสะอาดท่อระบายน้ำ936,300.0090.00สำนักงานเขตทวีวัฒนาฝ่ายโยธา

:: การเชื่อมโยงตัววัดผลหลัก (OKRs) ที่เกี่ยวข้อง >> (แบบ สยป #2)

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR (%)
-(7709) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ทำความสะอาดท่อระบายน้ำ)กิโลเมตร56.0156.01100.00

:: ผลการดำเนินงานฯ ตามเป้าหมาย OKRs >> (แบบ สยป #3)

Showing 1-11 of 11 items.
KEY RESULTสยป.3Actions (สยป.3)วันที่รายงานผลการดำเนินงานPhotoรายละเอียดเพิ่มเติมเจ้าหน้าที่ ตรวจสอบแบบ สยป#3
770922-07-202656.01ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร-
770923-06-202656.01ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร-
770922-05-202656.01ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร-
770921-04-202656.01ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร-
770909-04-202656.01ขอแก้ไขรายละเอียด ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร-
770928-03-202642.58ลอกท่อ 1. เดือนตุลาคม 2568 โดยแรงงานเขต ระยะทาง 8.697 2. เดือนพฤศจิกายน 2568 โดยแรงงานเขต ระยะทาง 5.462 , โดยจ้างเหมาเอกชน ระยะทาง 4.870 เมตร 3. เดือนธันวาคม 2568 โดยแรงงานเขต ระยะทาง 7.462 , โดยจ้างเหมาเอกชน ระยะทาง 5.00 เมตร 4. เดือนมกราคม 2569 โดยแรงงานเขต ระยะทาง 9.090 เมตร 5. เดือนกุมภาพันธ์ 2569 โดยแรงงานเขต ระยะทาง 2.000 เมตร รวม 42.581 เมตร-

770928-03-202642.58ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 32.711 เมตร ดำเนินการแล้วเสร็จ 32.711 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 9.870 เมตร ดำเนินการแล้วเสร็จ 9.870 เมตร-
770930-01-202631.49ลอกท่อ 1. เดือนตุลาคม 2568 โดยแรงงานเขต ระยะทาง 8.697 2. เดือนพฤศจิกายน 2568 โดยแรงงานเขต ระยะทาง 5.462 , โดยจ้างเหมาเอกชน ระยะทาง 4.870 เมตร 3. เดือนพธันวาคม 2568 โดยแรงงานเขต ระยะทาง 7.462 , โดยจ้างเหมาเอกชน ระยะทาง 5.00 เมตร รวม 31.491 เมตร-
770930-01-202619.03ลอกท่อ 1. เดือนตุลาคม 2568 โดยแรงงานเขต ระยะทาง 8.697 2. เดือนพฤศจิกายน 2568 โดยแรงงานเขต ระยะทาง 5.462 , โดยจ้างเหมาเอกชน ระยะทาง 4.870 เมตร รวม 19.029 เมตร-

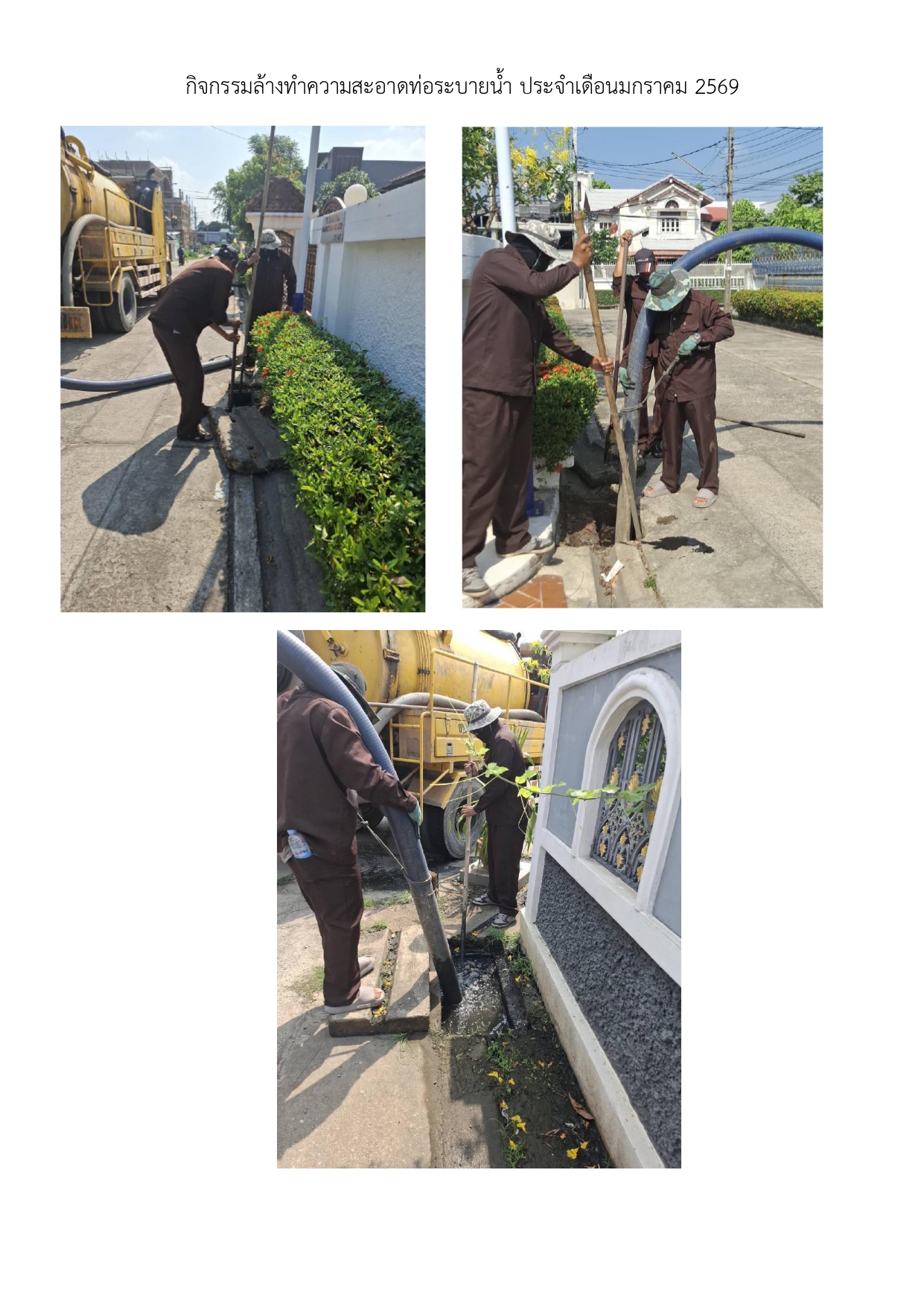

770930-01-202640.58ลอกท่อ 1. เดือนตุลาคม 2568 โดยแรงงานเขต ระยะทาง 8.697 2. เดือนพฤศจิกายน 2568 โดยแรงงานเขต ระยะทาง 5.462 , โดยจ้างเหมาเอกชน ระยะทาง 4.870 เมตร 3. เดือนธันวาคม 2568 โดยแรงงานเขต ระยะทาง 7.462 , โดยจ้างเหมาเอกชน ระยะทาง 5.00 เมตร 4. เดือนมกราคม 2569 โดยแรงงานเขต ระยะทาง 9.090 รวม 40.581 เมตร-
770930-12-20258.70ลอกท่อโดยแรงงานเขต ประจำเดือนตุลาคม 2568 ระยะทาง 8.697 เมตร-

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.2 (2)ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานผลการดำเนินงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำนักการระบายน้ำกำหนดรูปแบบรายงานสรุปผลการดำเนินการดูแลรักษาและคงสภาพการระบายน้ำของระบบระบายน้ำ (ปี 2569 ) ให้แก่สำนักงานเขต (สนน) ระยะ 6 เดือน20.0020.0001-11-202531-12-2025
2ดำเนินการดูแลบำรุงรักษาตามแผนกำหนด ล้างทำความสะอาดท่อระบายน้ำ50.0050.0001-10-202531-05-2026
3รายงานผลการดำเนินการล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ สนน.01,02 ทุกเดือน (สนข. ระยะ 12 เดือน)10.0010.0001-11-202530-09-2026
4รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานครเป็นประจำทุกเดือน ในระบบ BMA Policy Tracking (สนข. ระยะ 12 เดือน)10.0010.0001-11-202530-09-2026
5รายงานสรุปผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ปี 2569 ตามรูปแบบที่สำนักการระบายน้ำกำหนดเสนอผู้บริหารกรุงเทพมหานคร ทราบ พร้อมส่งไฟล์ผ่านระบบ BMA Policy Tracking ภายในเดือนก.ย. 256910.000.0001-09-202630-09-2026

ผลการดำเนินกงานของโครการ/กิจกรรมฯ **
