ข้อมูลโครงการ :: กิจกรรมแก้ไขจุดเสี่ยงน้ำท่วม จุดที่ 379 ซอยประชาร่วมใจ 14

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
กิจกรรมแก้ไขจุดเสี่ยงน้ำท่วม จุดที่ 379 ซอยประชาร่วมใจ 141,007,000.00100.00สำนักงานเขตคลองสามวาฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5048) 7. แก้ไขจุดเสี่ยงน้ำท่วมจุด1.001.00100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

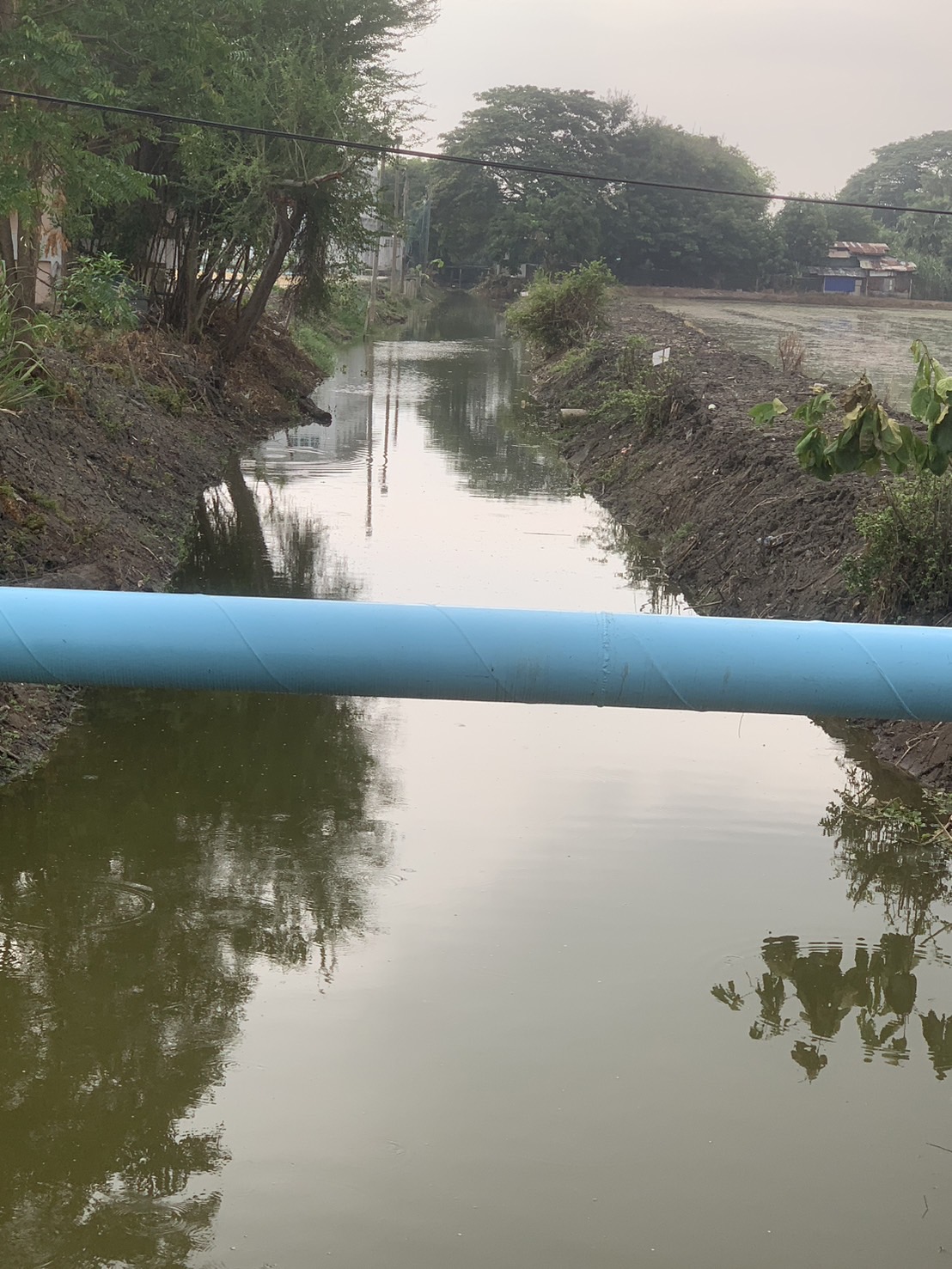

504817-04-20251.000.00ดำเนินการขุดลอกได้ระยะทาง 655 แล้วเสร็จ

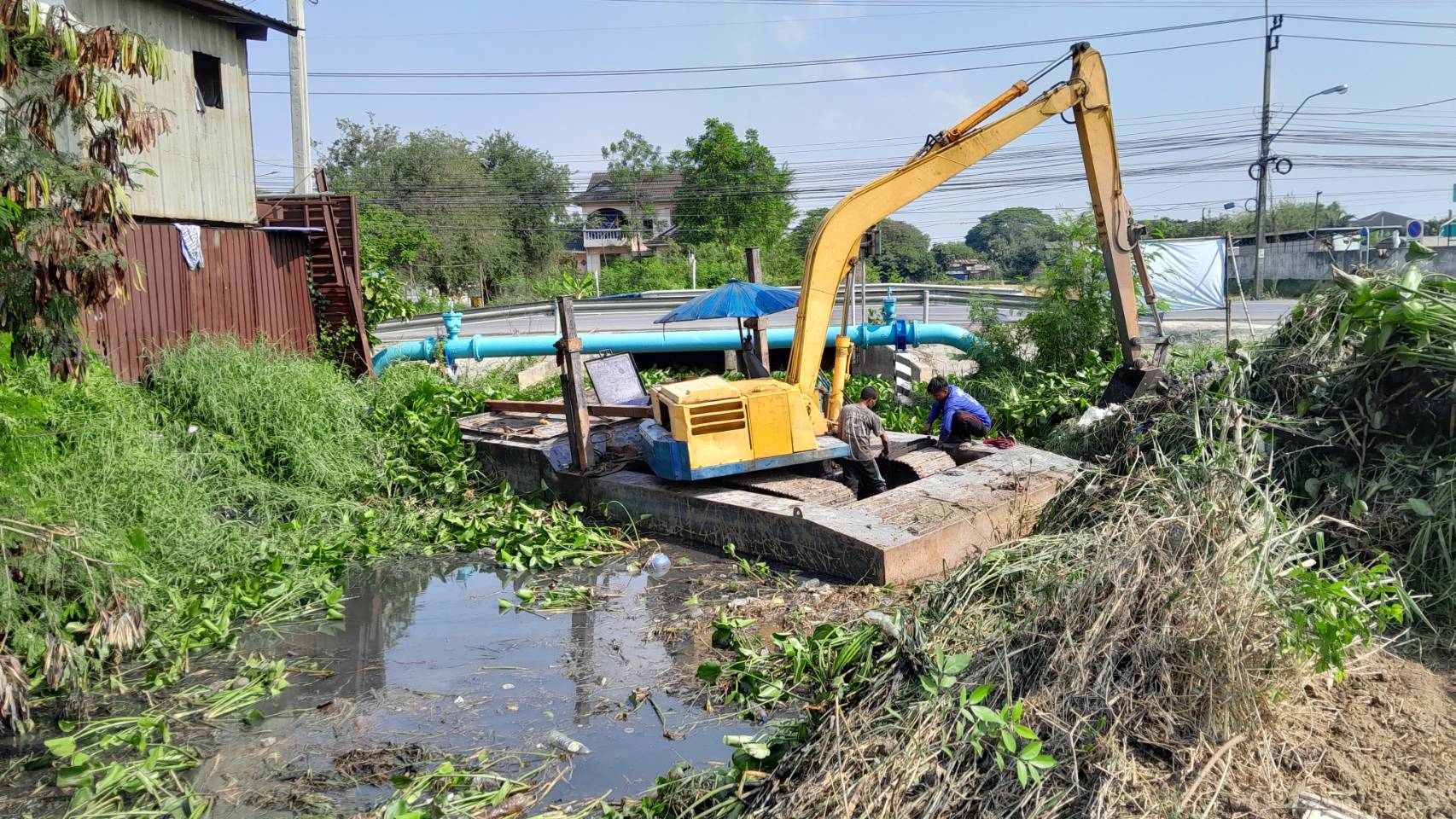

504825-03-20250.000.00ดำเนินการขุดลอกลำรางสันนิธิอิสลาม ได้ระยะทาง 285 เมตร

504826-02-20250.000.00งานขุดลอกลำรางสันนิธิอิสลามลงนามสัญญาเมื่อวันที่ 26 กุมภาพันธ์ 2568 อายุสัญญา 45 วัน สิ้นสุดสัญญาวันที่ 12 เมษายน 2568
504811-02-20250.000.00ปัจจุบันอยู่ระหว่างขอเงินประจำงวด คาดว่าจะลงนามสัญญาวันที่ 28 กุมภาพันธ์ 2568
504823-01-20250.000.00การแก้ไขจุดเสี่ยงน้ำท่วม จุด 379 ซอยประชุาร่วมใจ แก้ไขด้วยการขุดลอกลำรางสันนิธิอิสลาม ซึ่งโครงการขุดลอกลำรางสันนิธิอิสลามอยู่ระหว่างการพิจารณาของคณะกรรมการพิจารณาอุทธรณ์และข้อร้องเรียน
504823-12-20240.000.00อยู่ระหว่างดำเนินการจัดซื้อจัดจ้าง

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจ ออกแบบ จัดทำรายการและประมาณราคา10.0001-10-202431-10-2024
2ดำเนินการจัดซื้อจัดจ้าง10.0001-11-202431-12-2024
3บริหารสัญญา70.0001-01-202531-08-2025
4เบิกจ่ายและประเมินผลและรายงานผลการดำเนินการ10.0001-09-202530-09-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
ลำดับวันที่รายงานผลการดำเนินงาน
123-12-2024 15:49:2810.00
223-12-2024 16:16:4710.00
318-04-2025 15:01:2670.00
418-04-2025 15:01:2910.00
