ข้อมูลโครงการ :: กิจกรรมจ้างเหมาล้างทำความสะอาดท่อระบายน้ำ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมจ้างเหมาล้างทำความสะอาดท่อระบายน้ำ0.00100.00สำนักงานเขตมีนบุรีฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5052) 20.1 ป้องกันน้ำท่วม - การขุดลอกท่อกม.66.6666.66100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

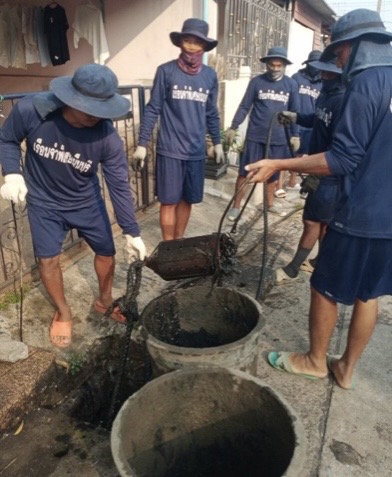

505220-05-20250.450.00ดำเนินการขุดลอกท่อระบายน้ำโดยจ้างเหมาได้ - ซอย ยาว 0.452 กม. รวมจำนวน 39 ซอย ยาว 66.662 กม.

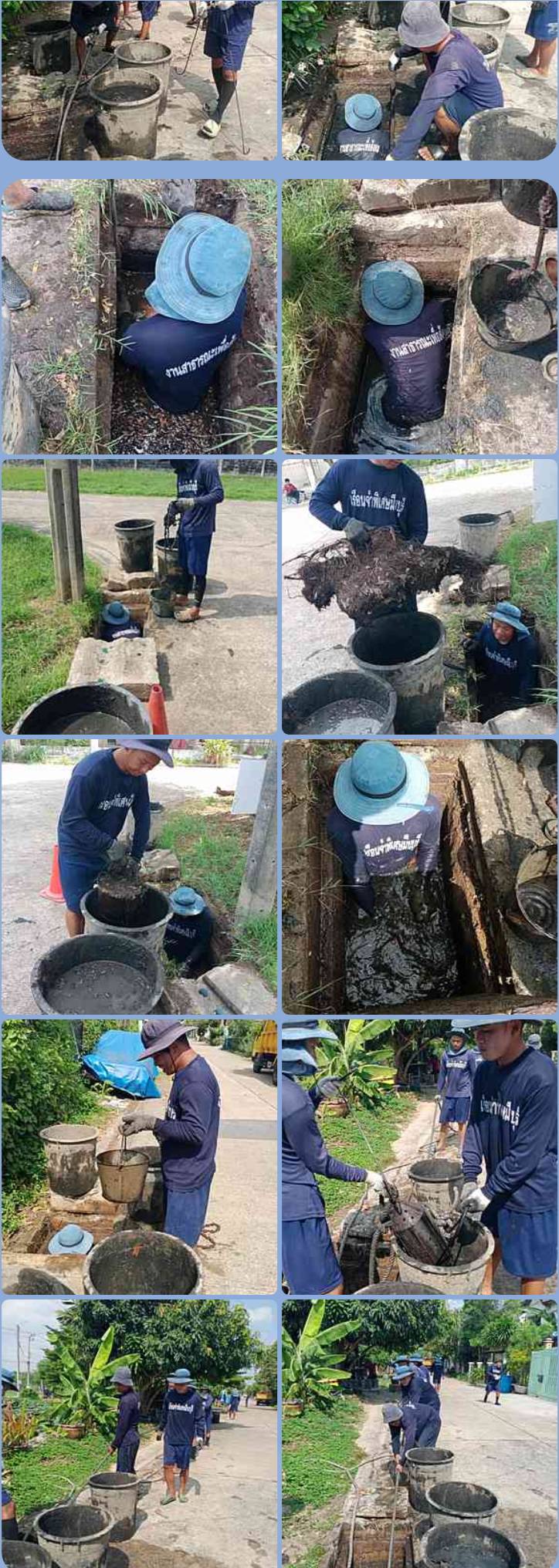

505223-04-202527.560.00ดำเนินการขุดลอกท่อระบายน้ำโดยจ้างเหมาได้ 13 ซอย ยาว 27.562 กม. รวมจำนวน 39 ซอย ยาว 66.212 กม.

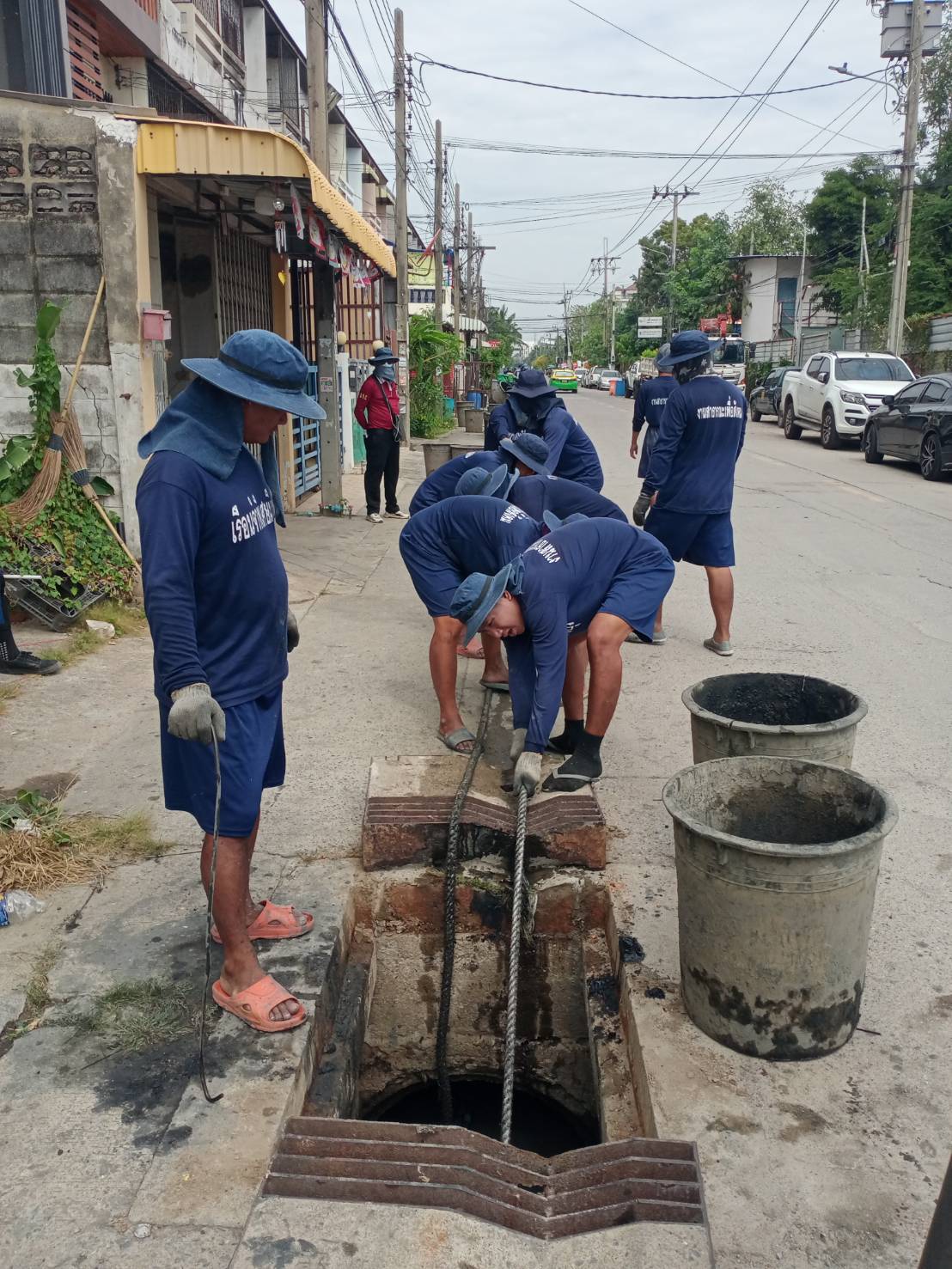

505225-03-202533.550.00ดำเนินการขุดลอกท่อระบายน้ำโดยจ้างเหมาได้ 24 ซอย ยาว 33.55 กม. รวมจำนวน 26 ซอย ยาว 38.65 กม.
505211-02-20255.100.00ดำเนินการขุดลอกท่อระบายน้ำโดยจ้างเหมาได้ 2 ซอย ยาว 5.1 กม.
505223-01-20250.000.00อยู่ระหว่างตรวจร่างสัญญา
505228-12-20240.000.00อยู่ระหว่างรอหนังสือเสนอราคาจากกรมราชทัณฑ์

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจและจัดทำแผนการล้างทำความสะอาดท่อระบายน้ำ10.0001-10-202430-11-2024
2ดำเนินการตามขั้นตอนการจัดซื้อจัดจ้าง20.0001-11-202431-01-2024
3ผู้รับจ้างเข้าดำเนินการล้างทำความสะอาดท่อระบายน้ำ 40.0001-01-202531-05-2025
4รายงานความก้าวหน้าการล้างทำความสะอาดท่อระบายน้ำทุก 15 วัน20.0001-01-202531-05-2025
5สรุปผลการดำเนินงานและรายงานผลการดำเนินการให้ผู้บริหารทราบ10.0001-01-202531-05-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
ลำดับวันที่รายงานผลการดำเนินงาน
128-12-2024 01:37:3310.00
223-01-2025 10:16:2620.00
311-02-2025 14:05:1940.00
420-05-2025 09:39:3220.00
520-05-2025 11:55:2210.00
