กลับหน้าหลัก โครงการของหน่วยงาน
รายละเอียดโครงการ : โครงการจ้างที่ปรึกษาควบคุมการก่อสร้างโครงการก่อสร้างสะพานข้ามแม่น้ำเจ้าพระยา บริเวณแยกเกียกกาย ช่วงที่ 2 ก่อสร้างสะพานข้ามแม่น้ำเจ้าพระยา รวมทางขึ้น-ลง (ID: 57111)
รายละเอียดโครงการ
Showing 1-1 of 1 item.
| สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
|---|---|---|---|---|---|---|
![]() | - | โครงการจ้างที่ปรึกษาควบคุมการก่อสร้างโครงการก่อสร้างสะพานข้ามแม่น้ำเจ้าพระยา บริเวณแยกเกียกกาย ช่วงที่ 2 ก่อสร้างสะพานข้ามแม่น้ำเจ้าพระยา รวมทางขึ้น-ลง | 424,724,665.00 | 17.36 | สำนักการโยธา | กองควบคุมการก่อสร้าง |
KRs ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
| สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KR(%) |
|---|---|---|---|---|---|---|
![]() | - | (7674) อื่น ๆ (ตัวชี้วัดงานประจำ) | ร้อยละ | 100.00 | 73.53 | 73.53 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-9 of 9 items.
| KEY RESULT | สยป.3 | วันที่รายงาน | ผลการดำเนินงาน (#1) | ... (#2) | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
|---|---|---|---|---|---|---|---|
| 7674 | ![]() | 20-08-2026 | 73.53 | 0.00 | - งานติดตั้งแบบ Formwork Segment P, P’ (P2A), งาน Grout ท่อ Longitudinal, Horizontal, Transverse Segment O, O’ (P2A), งานเทคอนกรีตคาน B5 Stair TowerL2, งานเทคอนกรีตคาน B5 Stair TowerR2, งานเท Lean Concrete Beam B2Stair TowerR2(P3A), งานเทคอนกรีต Kicker Main Span Segment E to I (P2A) | ||
| 7674 | ![]() | 20-07-2026 | 73.53 | 0.00 | - งานติดตั้งแบบหล่อเสา C2 Stair Tower R2, งานผูกเหล็ก, เข้าแบบ Barrier Segment E’ - I’ (Middle RT’ LT) P2A, งานเทคอนกรีต Segment K1 (P3A), งานเทคอนกรีต Segment O (P2A), งานเทคอนกรีตคาน B5 Stair Tower L1, งานแบบหล่อ, ผูกเหล็กคาน อาคารควบคุมระบบสะพาน | ||
| 7674 | ![]() | 17-06-2026 | 71.47 | 0.00 | - งานสกัดหัวเสาเข็มบันได Stair Tower L1, งานแบบหล่อคาน อาคารควบคุมระบบสะพาน, งานเทคอนกรีต Footing Stair Tower L2, งานบมคอนกรีต Footing Stair Tower L2, งานเทคอนกรีต Footing Stair Tower R2, งานติดตั้ง Inner Form Segment O, O’ (P2A) | ||
| 7674 | ![]() | 19-05-2026 | 70.80 | 0.00 | - งานผูกเหล็กคาน และแบบหล่อ Stair Tower L2, งาน Pile Cut-Off Level งานอาคารท่าเรือเกียกกาย, งานเทคอนกรีต Segment N’ (P2A), งานเทคอนกรีต Segment N (P2A), งานเทคอนกรีตคาน B3, B4 Stair Tower L2, งานผูกเหล็กเสริม Top Bar, Coupler Joint for Cross Beam (P4A) | ||
| 7674 | ![]() | 22-04-2026 | 68.39 | 0.00 | - งานเท Lean Concrete Stair Tower L1, งานเทคอนกรีต Segment M’(P2A), งานเทคอนกรีต Segment H1’ (P3A), งานเทคอนกรีต Segment H1 (P3A), งานผูกเหล็กคาน (Stair Tower L2), งานผูกเหล็กเสริมฐานราก และแบบหล่อ F1 (อาคารควบคุมระบบสะพาน) | ||
| 7674 | ![]() | 18-03-2026 | 64.45 | 0.00 | - งานPile Cut off Stair Tower L2, R2, งานผูกเหล็กเสริม Bottom Slab,Web Segment L (P2A), งานGrout ท่อ Transverse Segment K,K’ (P2A), งานติดตั้งและดึง Stay Cable No.305, 405 (P3A), งานเตรียมเลื่อน Form Traveler Segment F1’,F1 to G1’, G1(P3A), งานเท Concrete Segment L’ (P2A) | ||
| 7674 | ![]() | 19-02-2026 | 61.80 | 0.00 | 1. งานเดิน Form Traveler Segment J ,J’ to Segment K ,K’ (P2A), งานเดิน Form Traveler Segment E1’ to F1’ (P3A), งานซ่อมผิวคอนกรีต Segment E1 (P3A), งานดึง Stay Cable No.106 ,206 Segment J ,J’ (P2A), งาน Inspect and Survey Join Check Cross Beam Segment K ,K’ (P2A), งาน Pile Driven งานท่าเรือเกียกกาย (P3A) | ||
| 7674 | ![]() | 21-01-2026 | 60.02 | 0.00 | 1. งานร้อย และดึงลวดอัดแรง Segment I ,I’(P2A) 2. งานผูกเหล็กเสริม Pylon Step 8 (P2A) 3. งานผูกเหล็กเสริม Pylon Step 5 (P3A) 4. งานตัดลวด ,งานต่อท่อ Stay Cable No.303 ,403 (P3A) 5. งานดึง Stay Cable No.105 & 205 (P2A), งานดึง Stay Cable No.303 & 403 (P3A) ฯลฯ | ||
| 7674 | ![]() | 29-12-2025 | 58.68 | 0.00 | 1. งานรื้อแบบหล่อคอนกรีต Segment D1 ,D1’ (P3A) 2. งานบ่มคอนกรีต Segment D1’ (P3A) 3. งานติดตั้งเหล็กเสริม Bottom Slab ,Web ,Top Slab, แบบหล่อคอนกรีต Segment I ,I’ (P2A) 4. งานดึงลวดอัดแรง Longitudinal ,Horizontal Segment D1 ,D1’ (P3A) 5. งานตอกเสาเข็ม Square Pile 0.40 x 0.40 m. for Stair Tower L1 6. งานเตรียม Support และยก Bottom Form D1’ (P3A) 7. งาน Grout ท่อร้อยลวดอัดแรง Tranverse , Longitudinal , Horizontal Segment H ,H’ (P2A) 8. Mobilization โป๊ะบรรทุกเสาเข็ม ,โป๊ะตอกเสาเข็ม สำหรับงานก่อสร้างท่าเรือเกียกกาย 9. งาน Final Inspection and Survey Joint Check Segment I’ ,I (P2A) 10. งานเทคอนกรีต Segment I เริ่มเทคอนกรีตเวลา 9.20 น. แล้วเสร็จ 14.50 น. จำนวนคอนกรีตที่ใช้ 140 คิว กำลังอัดคอนกรีตที่ใช้ 450 Ksc. (P2A) 11. กิจกรรม Safety Talk ก่อนเริ่มปฏิบัติงาน 12. กิจกรรม Safety Walk เพื่อตรวจสอบบริเวณปฏิบัติงาน 13. งานรดน้ำลดฝุ่นภายในโครงการฯ |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-12 of 12 items.
| สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
|---|---|---|---|---|---|

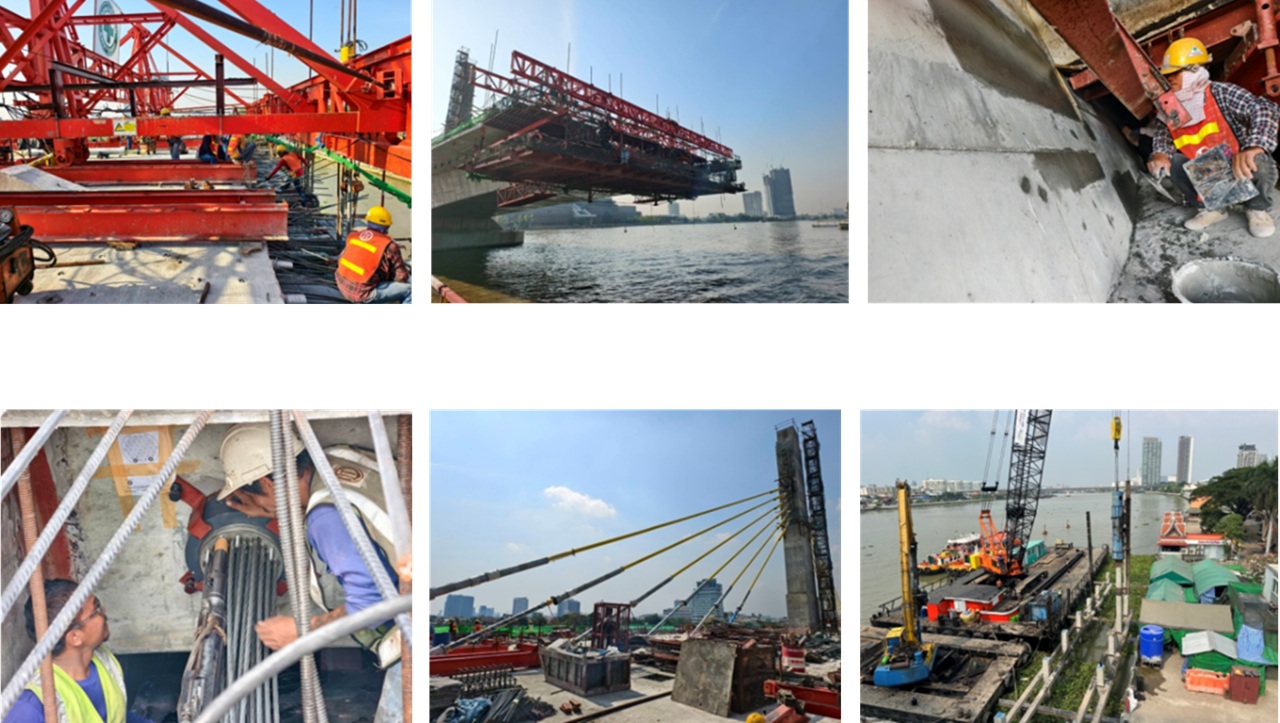

![]() | 1 | งานPylon P2A ,P3A งานคานสะพาน | 4.39 | 01-10-2025 | 30-09-2026 |

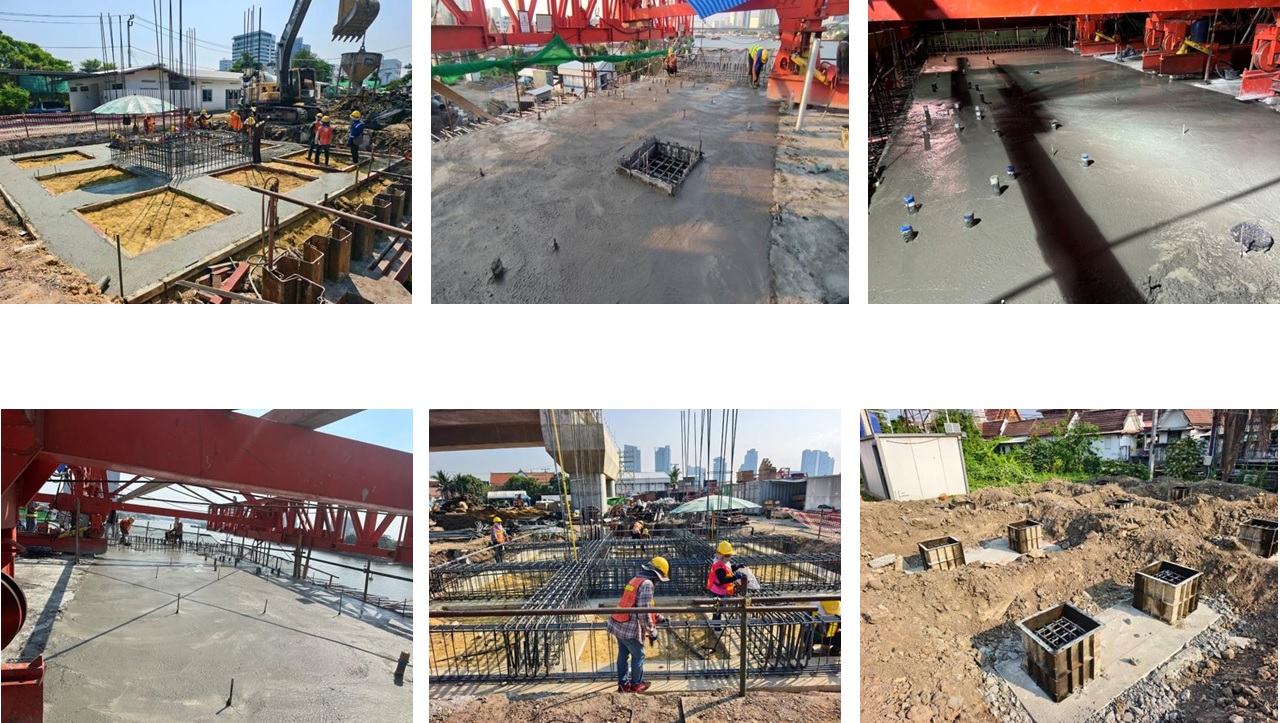

![]() | 2 | งานPylon P2A ,P3A งาน Stay Cable งานคานสะพาน | 5.12 | 01-10-2025 | 30-09-2026 |

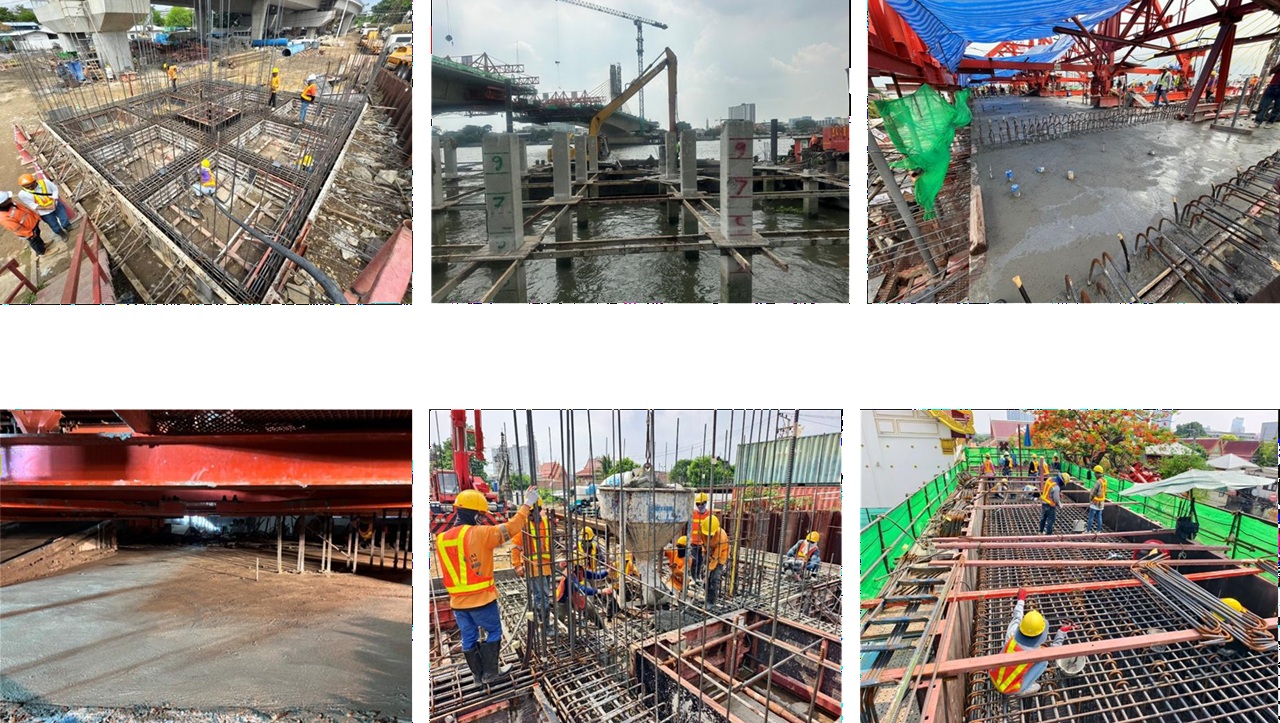

![]() | 3 | งานPylon P2A ,P3A งาน Stay Cable งานคานสะพาน | 7.85 | 01-10-2025 | 30-09-2026 |

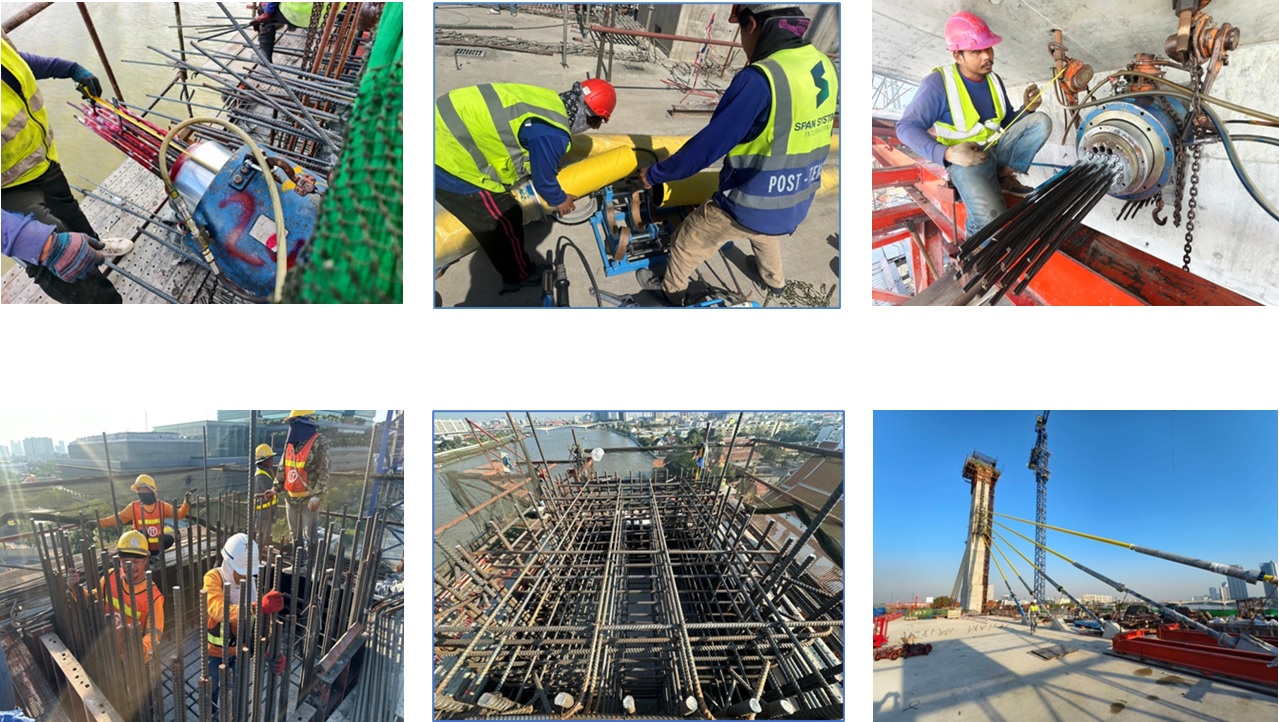

![]() | 4 | งานPylon P3A งาน Stay Cable งานคานสะพาน | 7.59 | 01-10-2025 | 30-09-2026 |

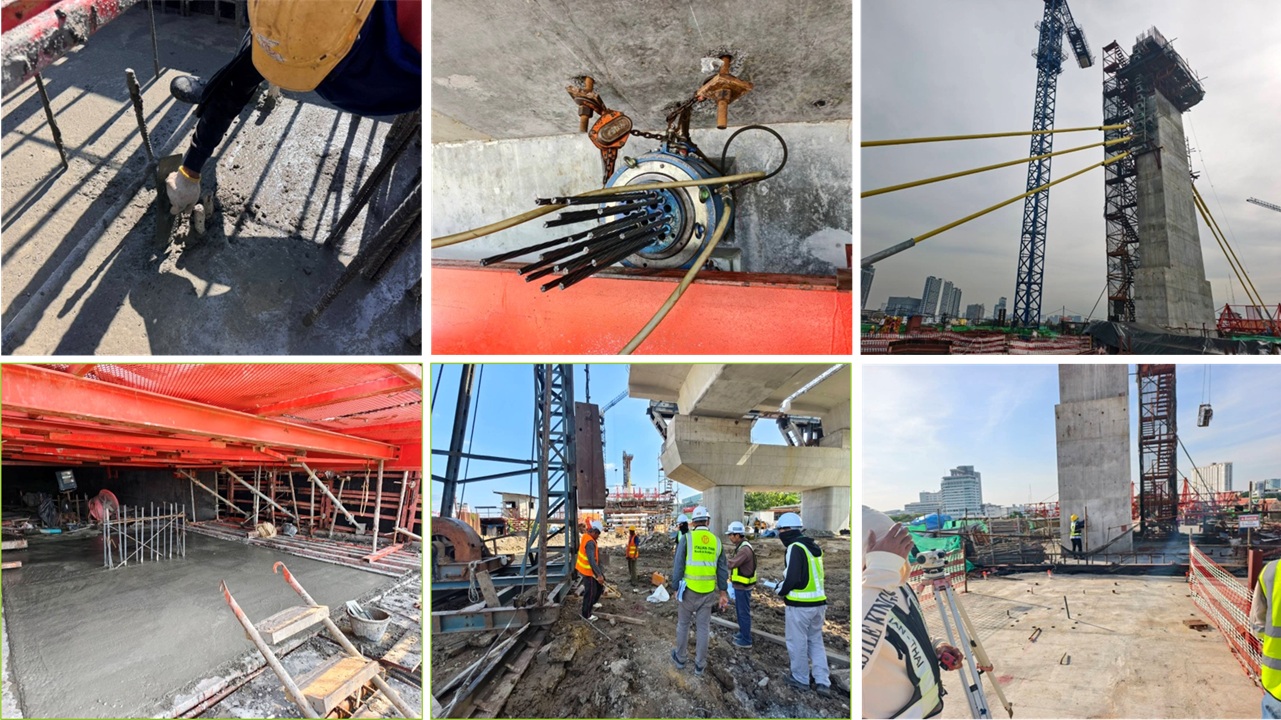

![]() | 5 | งานPylon P3A งาน Stay Cable งานคานสะพาน | 8.02 | 01-10-2025 | 30-09-2026 |

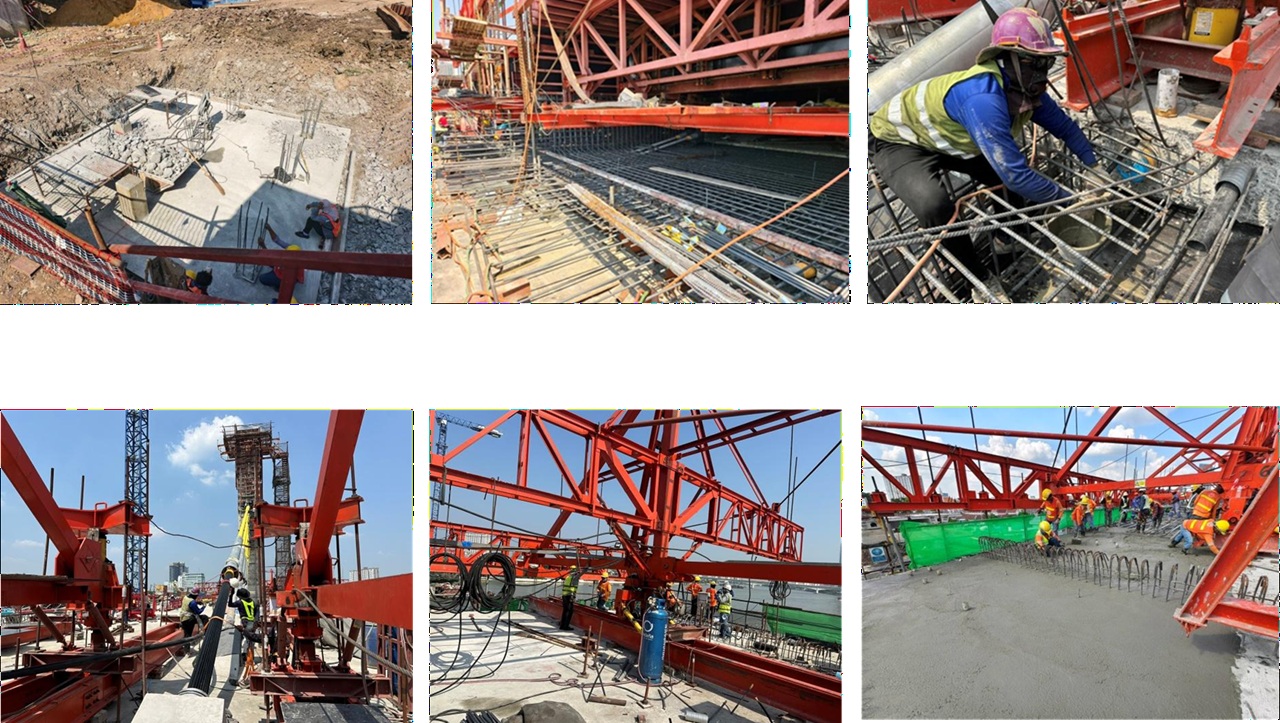

![]() | 6 | งาน Stay Cable งานคานสะพาน | 8.05 | 01-10-2025 | 30-09-2026 |
![]() | 7 | งาน Stay Cable งานคานสะพาน | 8.53 | 01-10-2025 | 30-09-2026 |
![]() | 8 | งาน Stay Cable งานคานสะพาน | 9.01 | 01-10-2025 | 30-09-2026 |
![]() | 9 | งาน Stay Cable งานคานสะพาน | 9.80 | 01-10-2025 | 30-09-2026 |
![]() | 10 | งาน Stay Cable งานคานสะพาน | 13.94 | 01-10-2025 | 30-09-2026 |
![]() | 11 | งาน Stay Cable งานคานสะพาน P4A งานอุปกรณ์รองคานสะพาน งานรื้อถอน Form traveler 2A,2B,3A,3B งานราวริมสะพาน,งานราวกลางสะพาน,งานราวกันตกทางเดินเท้า งาน Walk Way Finshing บนสะพาน งานระบบระบายน้ำ | 11.47 | 01-10-2025 | 30-09-2026 |
![]() | 12 | งานราวริมสะพาน งานราวกลางสะพาน งานราวกันตกทางเดินเท้า งาน Expansion Joint งาน Stair Tower,งาน Walk Way Finishing บนสะพาน งานระบบระบายน้ำ | 6.23 | 01-10-2025 | 30-09-2026 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-12 of 12 items.
| ลำดับ | วันที่รายงาน | ผลการดำเนินงาน |
|---|---|---|
| 1 | 29-12-2025 12:36:54 | 4.39 |
| 2 | 29-12-2025 12:36:55 | 5.12 |
| 3 | 29-12-2025 12:36:56 | 7.85 |
| 4 | 0 | 0.00 |
| 5 | 0 | 0.00 |
| 6 | 0 | 0.00 |
| 7 | 0 | 0.00 |
| 8 | 0 | 0.00 |
| 9 | 0 | 0.00 |
| 10 | 0 | 0.00 |
| 11 | 0 | 0.00 |
| 12 | 0 | 0.00 |
