ข้อมูลโครงการ :: ปรับปรุงซอยวิบูลย์สาธุกิจ 10 จากถนนวิบูลย์สาธุกิจ ถึงสุดทางสาธารณะ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยวิบูลย์สาธุกิจ 10 จากถนนวิบูลย์สาธุกิจ ถึงสุดทางสาธารณะ 17,074,000.00100.00สำนักงานเขตหนองจอกฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.00100.00100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
767415-05-2026100.000.00 เดือน พฤษภาคม 2569 ปรับปรุงซอยวิบูลย์สาธุกิจ 10 จากถนนวิบูลย์สาธุกิจ ถึงสุดทางสาธารณะ รื้อผิวทางเดิมพร้อมบดอัดแน่น เนื้อที่ประมาณ 15,610 ตร.ม. สร้างชั้นรองพื้นฐานหินคลุกบดอัดแน่น หนาเฉลี่ย 0.15 ม. กว้างประมาณ 7 ม. ตามแบบ มทก.-02 เนื้อที่ประมาณ 15,610 ตร.ม. -สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ติดไหล่ทาง กว้างประมาณ 6 ม. ตามแบบ มทก.-01 เนื้อที่ประมาณ 13,380 ตร.ม. -สร้างชั้นหินคลุกคลุมไหล่ทาง ทั้ง 2 ข้าง หนาเฉลี่ย 0.15 ม. กว้าง 0.50 ม. เนื้อที่ประมาณ 2,230 ตร.ม. -PRIME COAT หินคลุกคลุมไหล่ทาง เนื้อที่ประมาณ 2,330 ตร.ม. -สร้างผิวทางแอสฟัลต์ผสมร้อนหนา 0.05 ม. บริเวณทางเชื่อมทางแยก เนื้อที่ประมาณ 100 ตร.ม. "ดำเนินการโครงการแล้วเสร็จ"

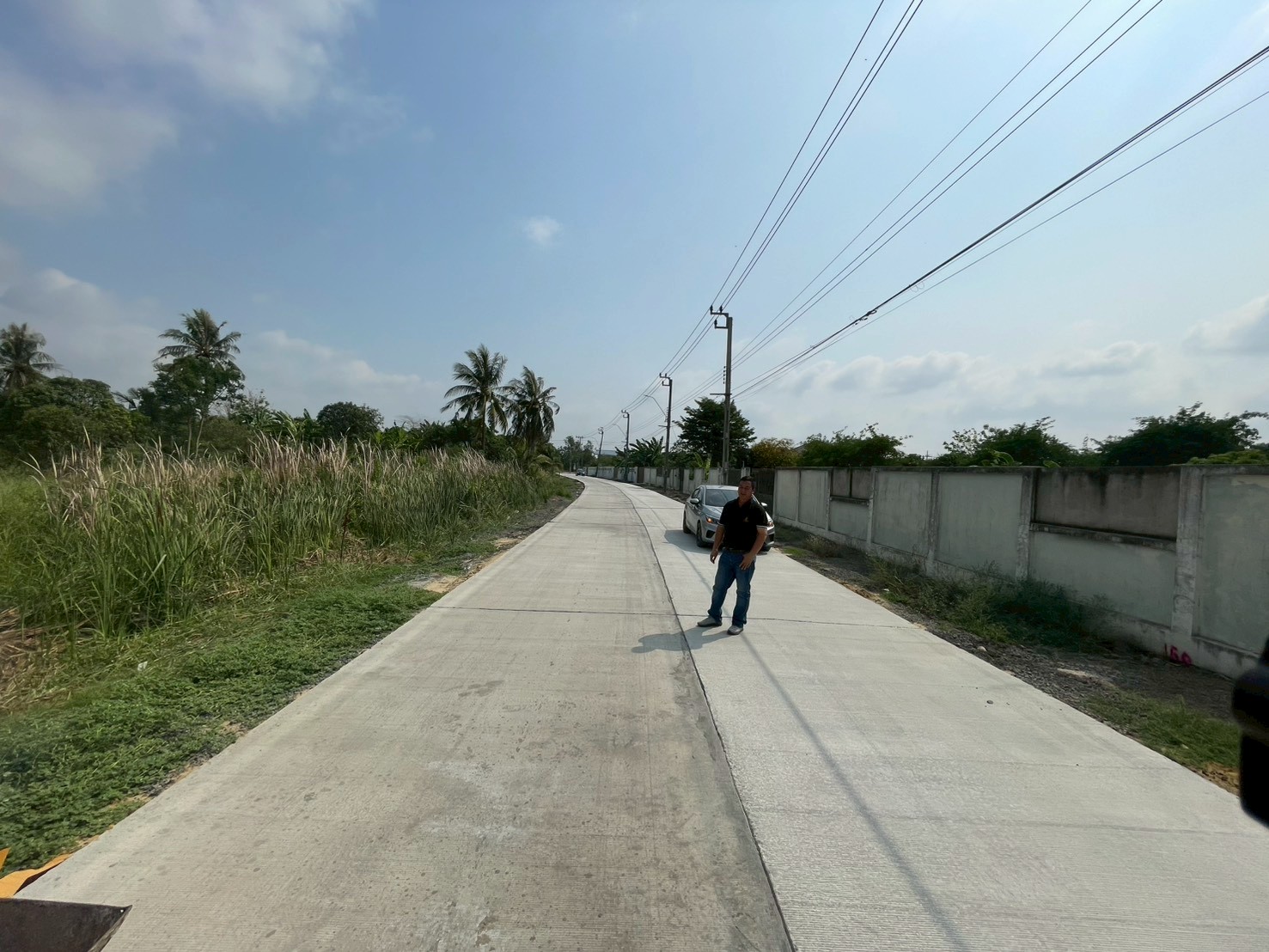

767420-04-202665.000.00เดือน เมษายน 2569 อยู่ระหว่างการดำเนินการตามสัญญา เลขที่สัญญา 2/2569 เริ่มสัญญาวันที่ วันที่ 25 พฤศจิกายน 2568 สิ้นสุดสัญญา วันที่ 24 มีนาคม 2569 (ผู้รับจ้างแจ้งปัญหาติดอุปสรรคประปา) ส่งงานวันที่ 16 เมษายน 2569 อยู่ระหว่างนัดคณะกรรมการตรวจรับ วันที่ 22 เมษายน 2569
767417-03-202665.000.00เดือน มีนาคม 2569 อยู่ระหว่างการดำเนินการตามสัญญา (อขู่ระหว่างเทคอนกรีตผิวจราจร) เลขที่สัญญา 2/2569 เริ่มสัญญาวันที่ วันที่ 25 พฤศจิกายน 2568 สิ้นสุดสัญญา วันที่ 24 มีนาคม 2569 (ผู้รับจ้างแจ้งปัญหาติดอุปสรรคประปา)

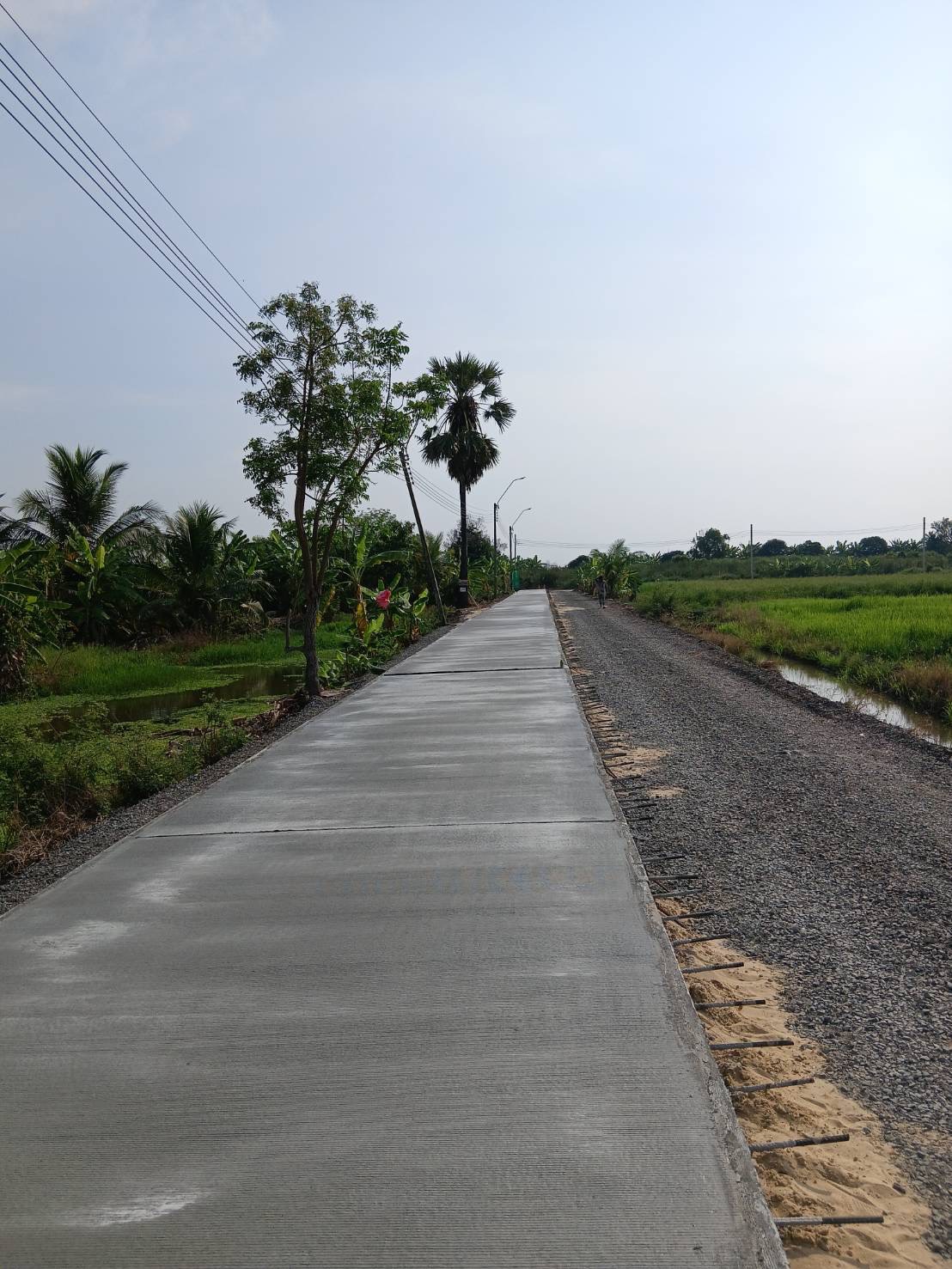

767417-02-202665.000.00เดือน กุมภาพันธ์ 2569 อยู่ระหว่างการดำเนินการตามสัญญา

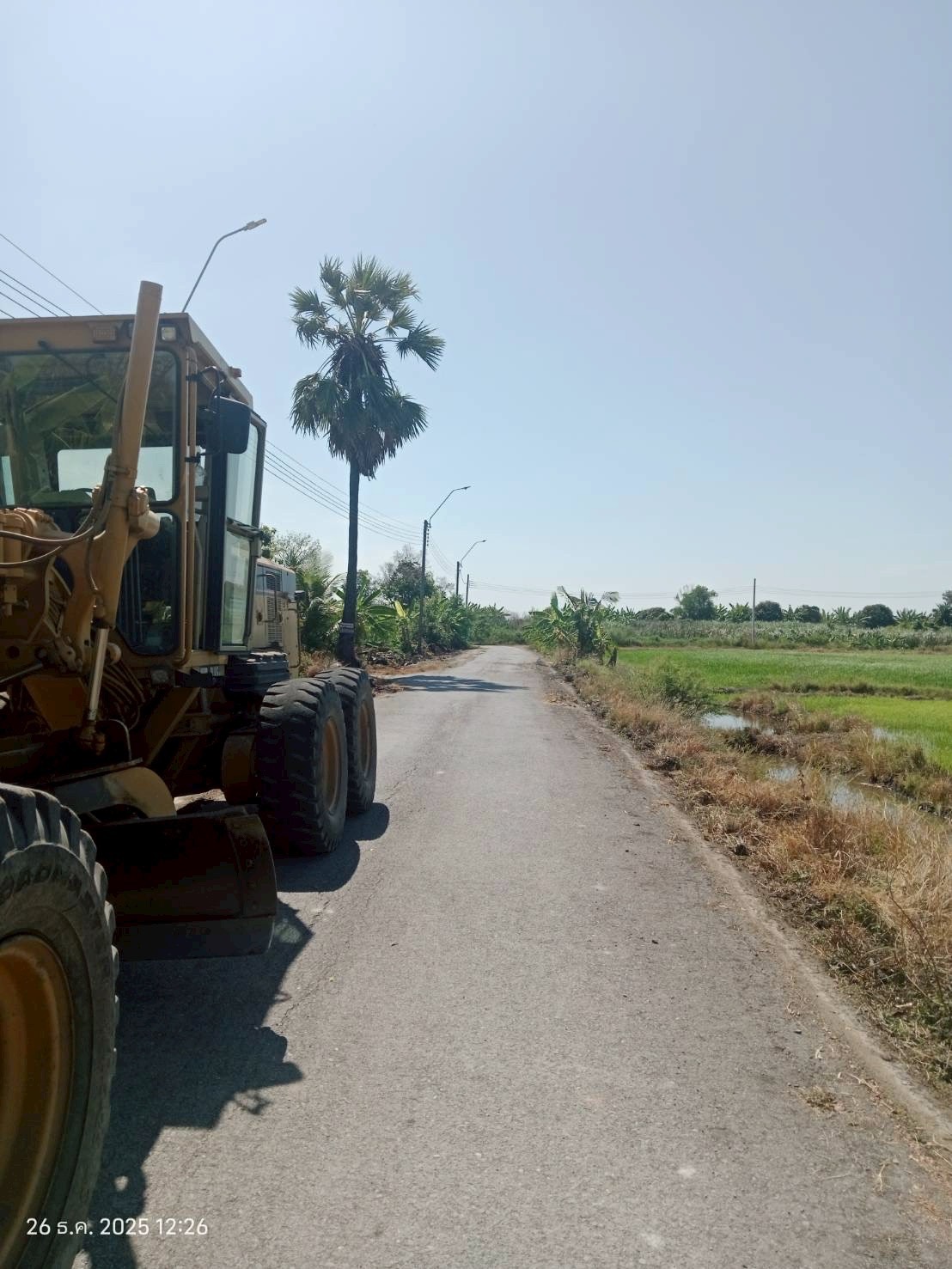

767429-01-202665.000.00อยู่ระหว่างบดอัดพื้นฐานหินคลุก

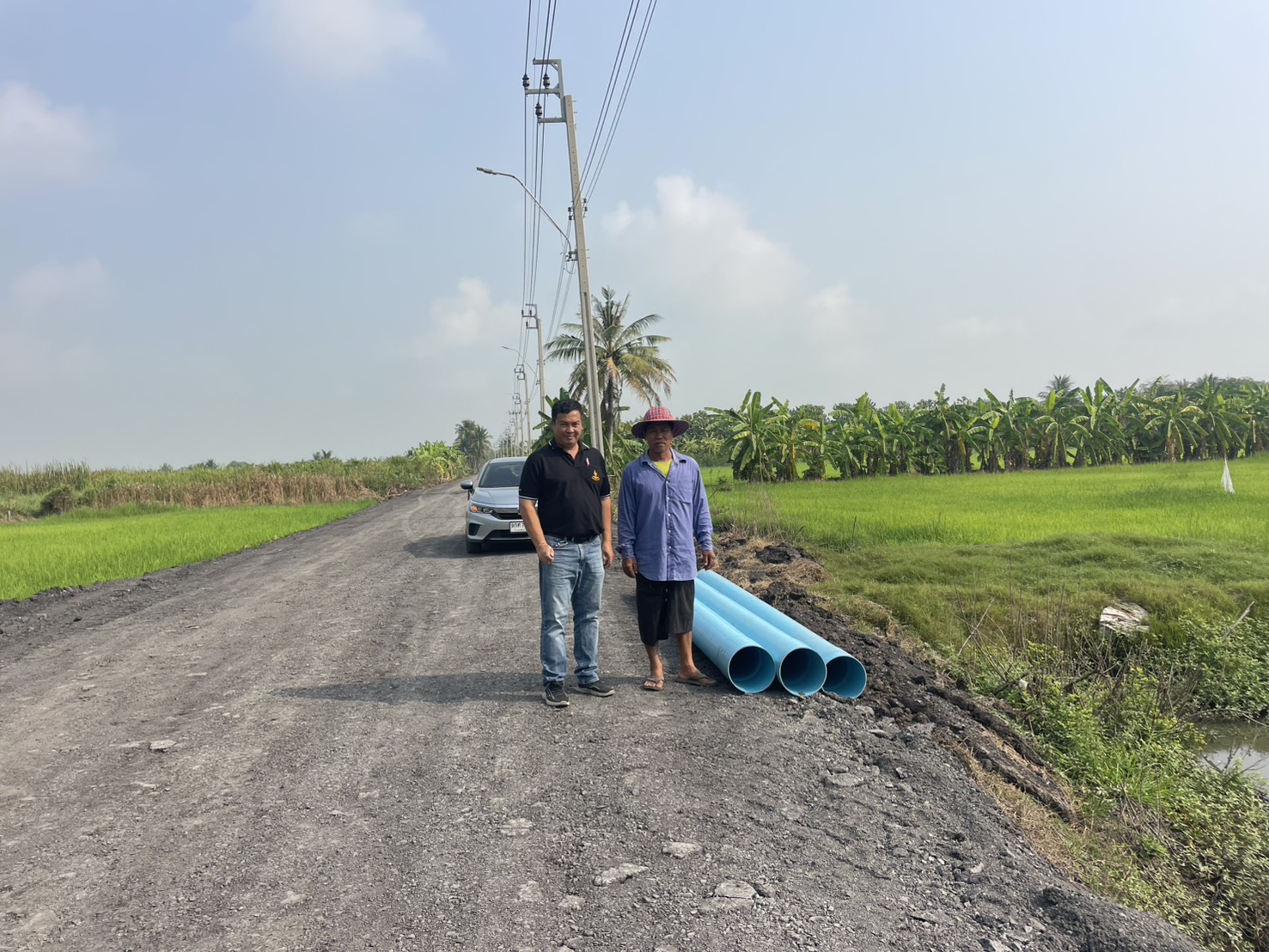

767416-01-20260.000.00เดือน มกราคม 2569 อยู่ระหว่างดำเนินการตามสัญญางานขุดวางท่อระบายน้ำเข้าพื้นที่การเกษตร จำนวน 5 จุด
767430-12-20250.000.00อยู่ระหว่างดำเนินการตามสัญญา

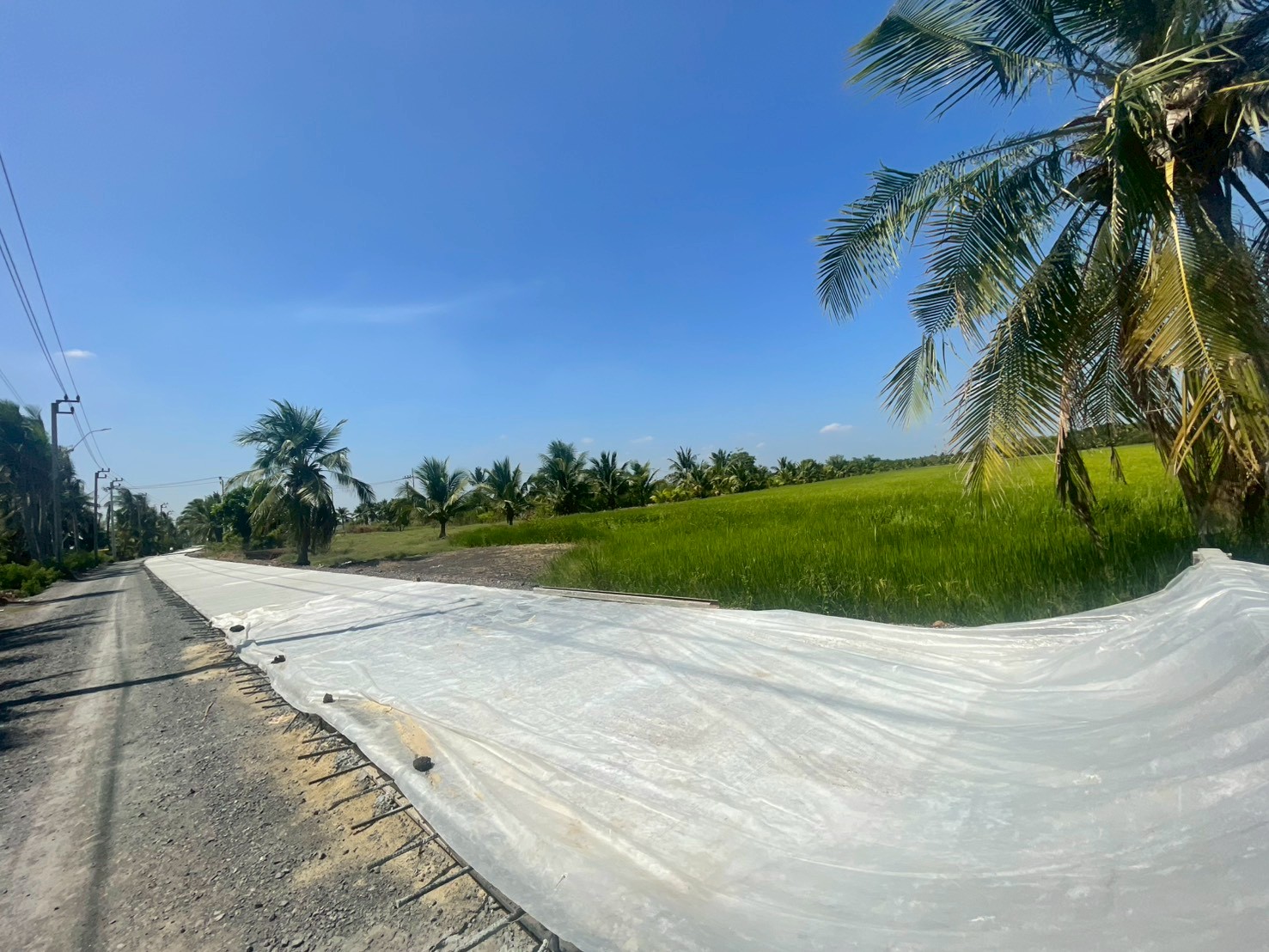

767413-12-202565.000.00เดือนตุลาคม - พฤศจิกายน 2568 : 1. รายงานผลการพิจารณาและอนุมัติจ้าง เมื่อวันที่ 10 ตุลาคม 2568 2. ประกาศรายชื่อผู้ชนะการเสนอราคา เมื่อวันที่ 10 ตุลาคม 2568 3. พ้นระยะเวลาอุทธรณ์ เมื่อวันที่ 18 พฤศจิกายน 2568 4. ลงนามในสัญญา 24 พฤศจิกายน 2568 เดือนธันวาคม 2568 : อยู่ระหว่างการดำเนินการตามสัญญา

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประกาศเผยเพร่แผนจัดซื้อจัดจ้างประจำปี งบประมาณ พ.ศ. 25695.0015-09-202515-09-2025
2แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และเห็นชอบแบบรูปรายการงานก่อสร้าง 10.0016-09-202523-09-2025
3แต่งตั้งคณะกรรมการกำหนดราคากลาง และเห็นชอบราคากลาง 10.0024-09-202501-10-2025
4เห็นชอบรายงานขอจ้างและร่างเอกสารประกวดราคา และประกาศเอกสารประกวดราคาขึ้นเว็บไซต์15.0002-10-202531-10-2025
5รายงานผลการพิจารณาและอนุมัติจ้าง - ประกาศรายชื่อผู้ชนะการเสนอราคา - พ้นระยะเวลาอุทธรณ์15.0003-11-202518-11-2025
6ส่งตรวจร่างสัญญา-ลงนามสัญญา10.0019-11-202524-11-2025
7บริหารสัญญา - ส่งมอบงาน - ตรวจรับ - เบิกจ่ายเงิน35.0025-11-202531-03-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
120-11-2025 13:10:385.00
220-11-2025 13:10:4410.00
320-11-2025 13:10:4910.00
420-11-2025 13:10:5115.00
520-11-2025 13:10:5315.00
627-11-2025 09:40:2810.00
725-05-2026 14:13:4035.00
