ข้อมูลโครงการ :: ปรับปรุงซอยสังฆสันติสุข 50/1 จากถนนสังฆสันติสุข ถึงสะพานข้ามคลองหนึ่ง

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยสังฆสันติสุข 50/1 จากถนนสังฆสันติสุข ถึงสะพานข้ามคลองหนึ่ง 13,581,000.00100.00สำนักงานเขตหนองจอกฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.00100.00100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

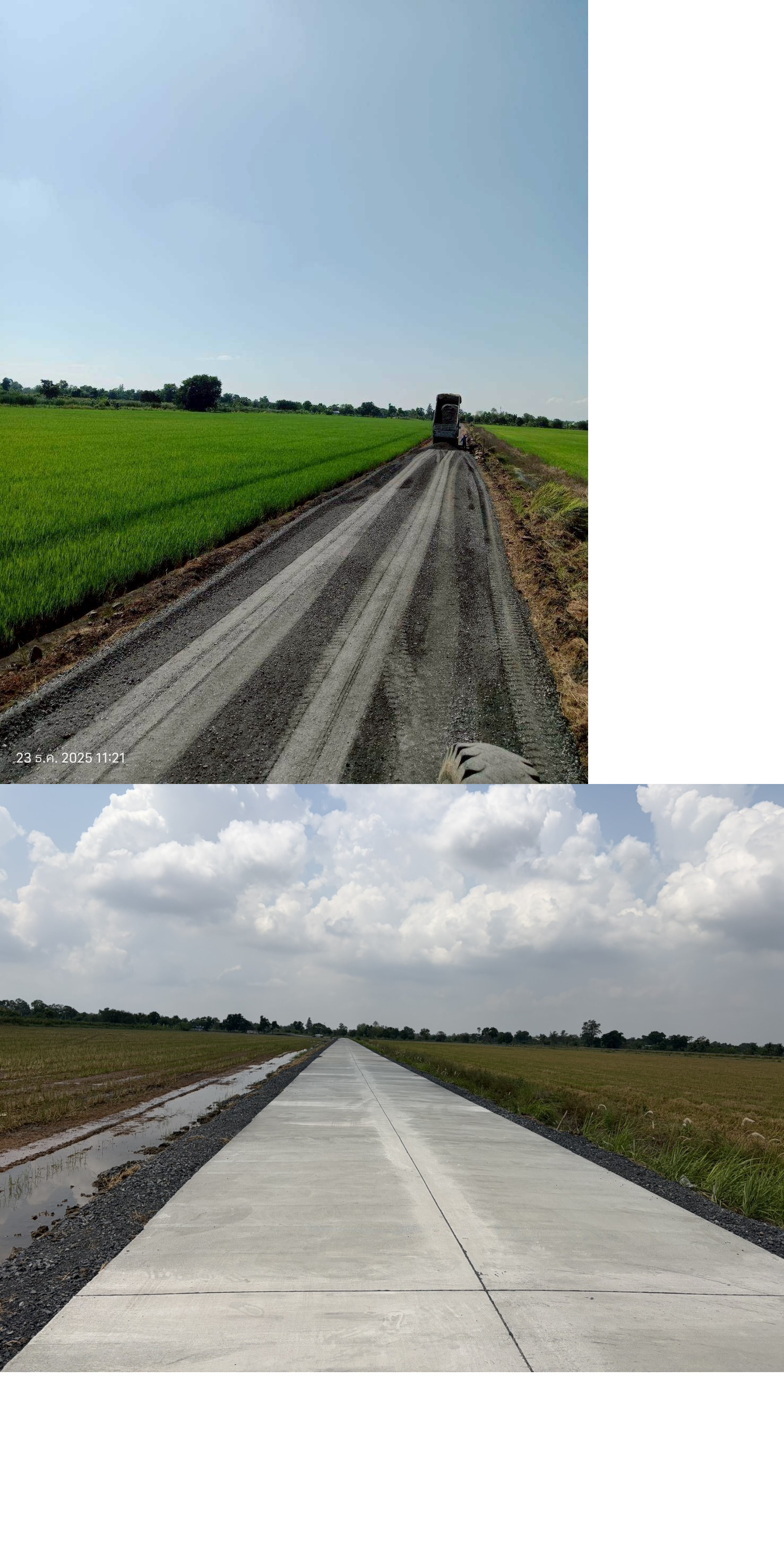

767425-04-2026100.000.00เดือน เมษายน 2569 งานปรับปรุงซอยสังฆสันติสุข 50/1 จากถนนสังฆสันติสุข ถึงสะพานข้ามคลองหนึ่ง ช่วงที่ 1 จาก STA 0+000 ถึง STA 0+952 -รื้อผิวทางเดิมพร้อมบดอัดแน่น เนื้อที่ประมาณ 5,712 ตร.ม. -สร้างชั้นรองพื้นฐานหินคลุกบดอัดแน่น หนาเฉลี่ย 0.15 ม. ตามแบบ มทก.-02 กว้างประมาณ 6.00 ม. เนื้อที่ประมาณ 5,712 ตร.ม. -สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ติดไหล่ทาง ตามแบบ มทก.-01 กว้างประมาณ 5.00 ม. เนื้อที่ประมาณ 4,760 ตร.ม. -สร้างชั้นหินคลุกคลุมไหล่ทาง ทั้ง 2 ข้าง หนาเฉลี่ย 0.20 ม. เนื้อที่ประมาณ 952 ตร.ม. ช่วงที่ 2 จาก STA 0+952 ถึง STA 1+182 -รื้อผิวทางเดิมพร้อมบดอัดแน่น เนื้อที่ประมาณ 920 ตร.ม. -สร้างชั้นรองพื้นฐานหินคลุกบดอัดแน่น หนาเฉลี่ย 0.15 ม. ตามแบบ มทก.-02 กว้างประมาณ 4.00 ม. เนื้อที่ประมาณ 920 ตร.ม. -สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ติดไหล่ทาง ตามแบบ มทก.-01 กว้างประมาณ 3.00 ม. เนื้อที่ประมาณ 690 ตร.ม. -สร้างชั้นหินคลุกคลุมไหล่ทาง ทั้ง 2 ข้าง หนาเฉลี่ย 0.20 ม. เนื้อที่ประมาณ 230 ตร.ม. ช่วงที่ 3 จาก STA 1+182 ถึง สะพาน ค.ส.ล. ข้ามคลองหนึ่ง -รื้อผิวทางเดิมพร้อมบดอัดแน่น เนื้อที่ประมาณ 5,892 ตร.ม. -สร้างชั้นรองพื้นฐานหินคลุกบดอัดแน่น หนาเฉลี่ย 0.15 ม. ตามแบบ มทก.-02 กว้างประมาณ 6.00 ม. เนื้อที่ประมาณ 5,892 ตร.ม. -สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ติดไหล่ทาง ตามแบบ มทก.-01 กว้างประมาณ 5.00 ม. เนื้อที่ประมาณ 4,910 ตร.ม. -สร้างชั้นหินคลุกคลุมไหล่ทาง ทั้ง 2 ข้าง หนาเฉลี่ย 0.20 ม. เนื้อที่ประมาณ 982 ตร.ม. "ดำเนินการโครงการแล้วเสร็จ"

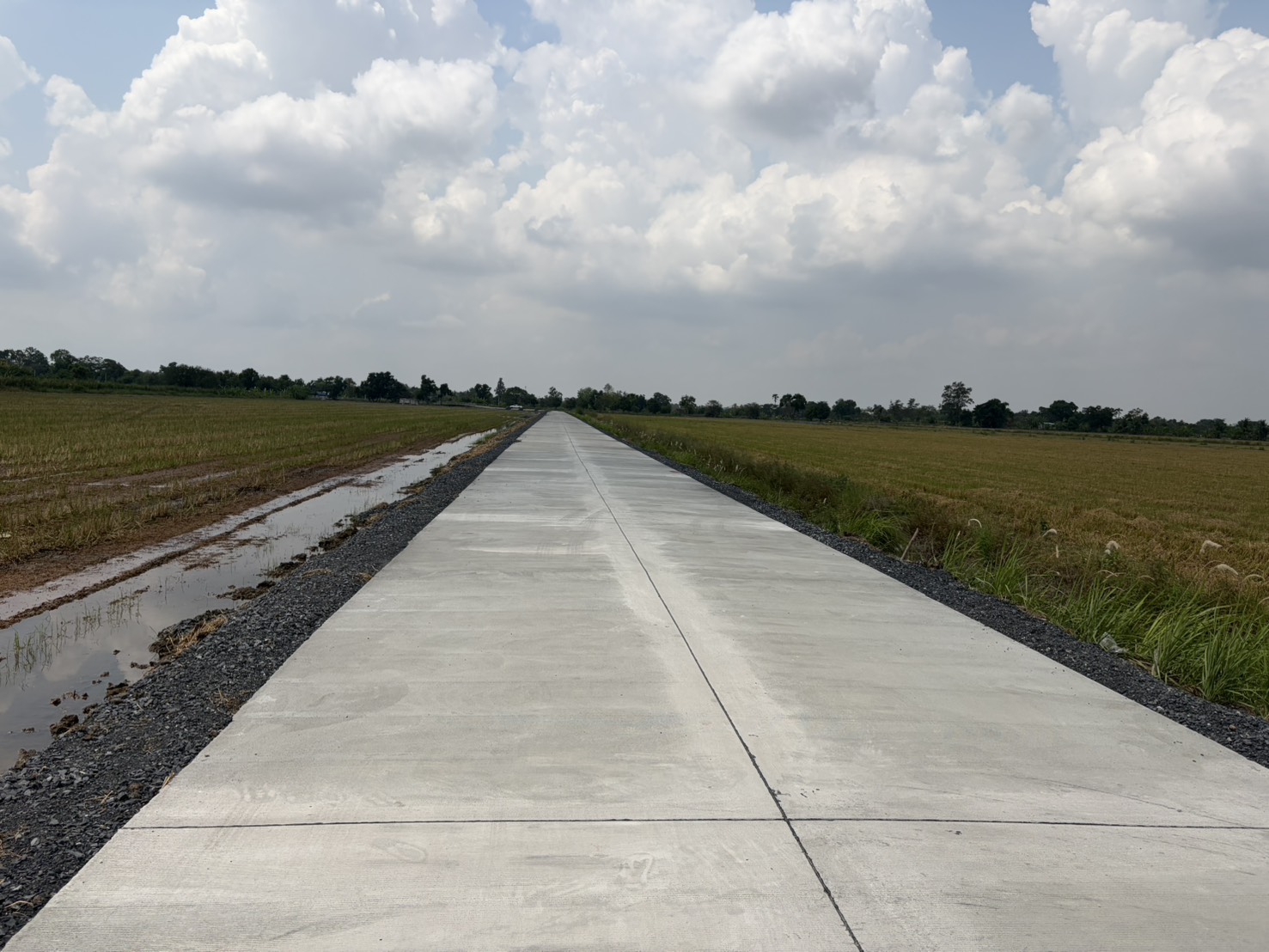

767417-03-20260.000.00เดือน มีนาคม 2569 อยู่ระหว่างการตรวจเอกสารเบิกจ่าย เลขที่สัญญา 14/2569 เริ่มสัญญาวันที่ วันที่ 28 พฤศจิกายน 2568 สิ้นสุดสัญญา วันที่ 26 เมษายน 2569 บริษัทส่งมอบงาน วันที่ 16 มีนาคม 2569 คณะกรรมการตรวจรับ 17 มีนาคม 2569 บริษัทแจ้งหนี้ วันที่ 17 มีนาคม 2569 เบิกจ่าย วันที่ 23 มีนาคม 2569

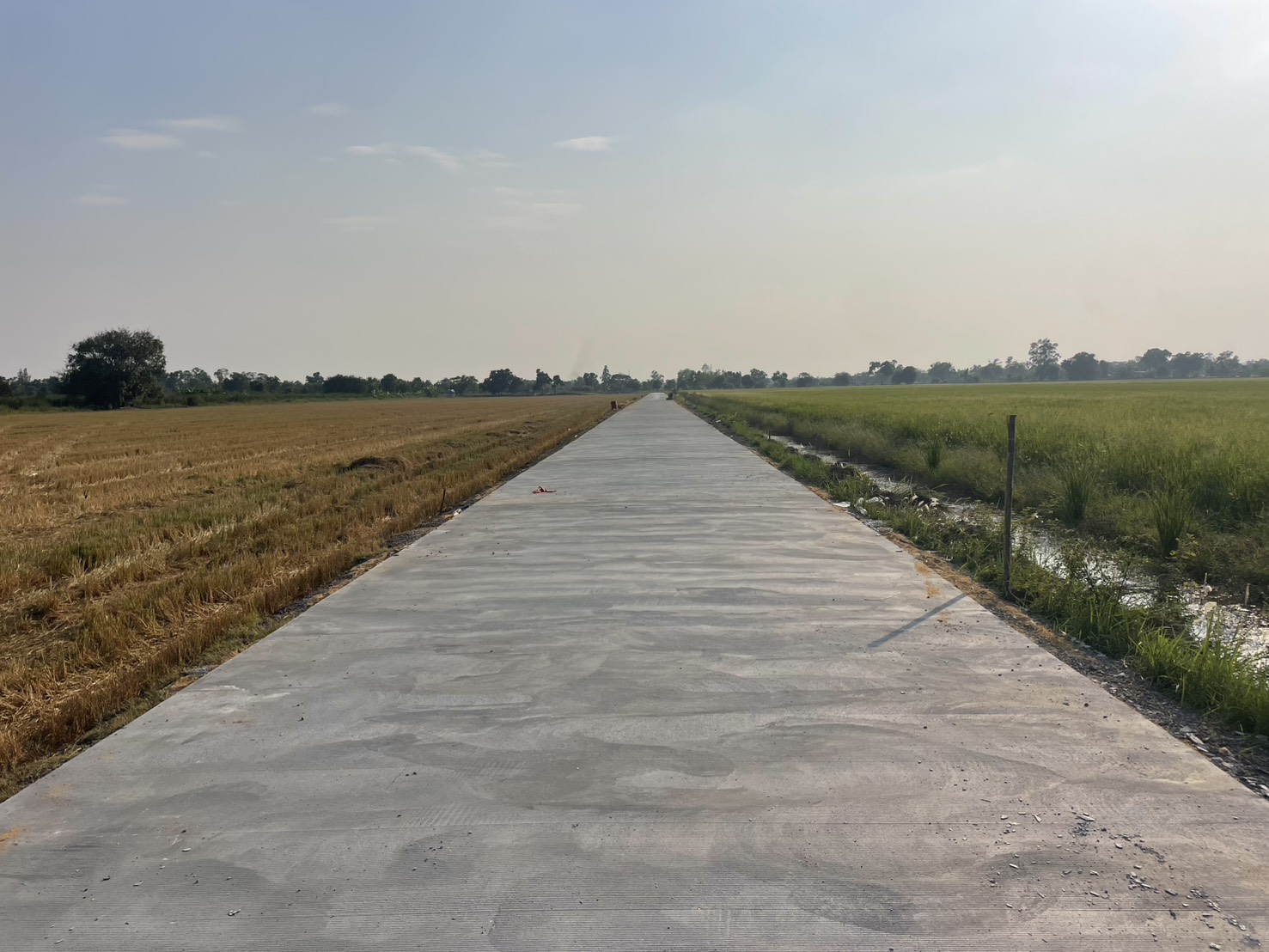

767417-02-202665.000.00เดือน กุมภาพันธ์ 2569 อยู่ระหว่างการดำเนินการตามสัญญา
767429-01-202665.000.00ลงพื้นฐานหินคลุกแล้วเสร็จ

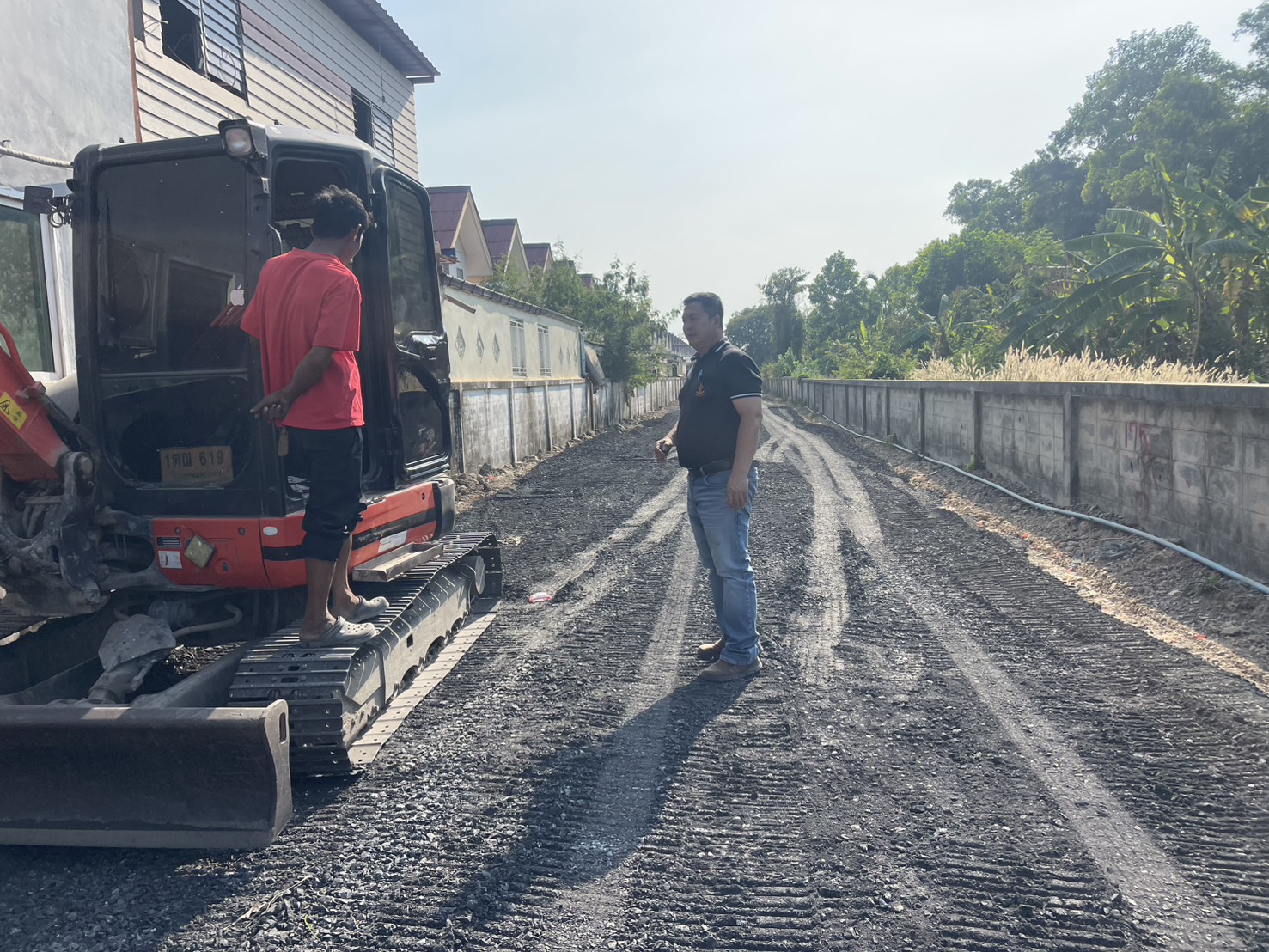

767417-01-20260.000.00เดือนมกราคม 2569 อยู่ระหว่างดำเนินการตามสัญญา

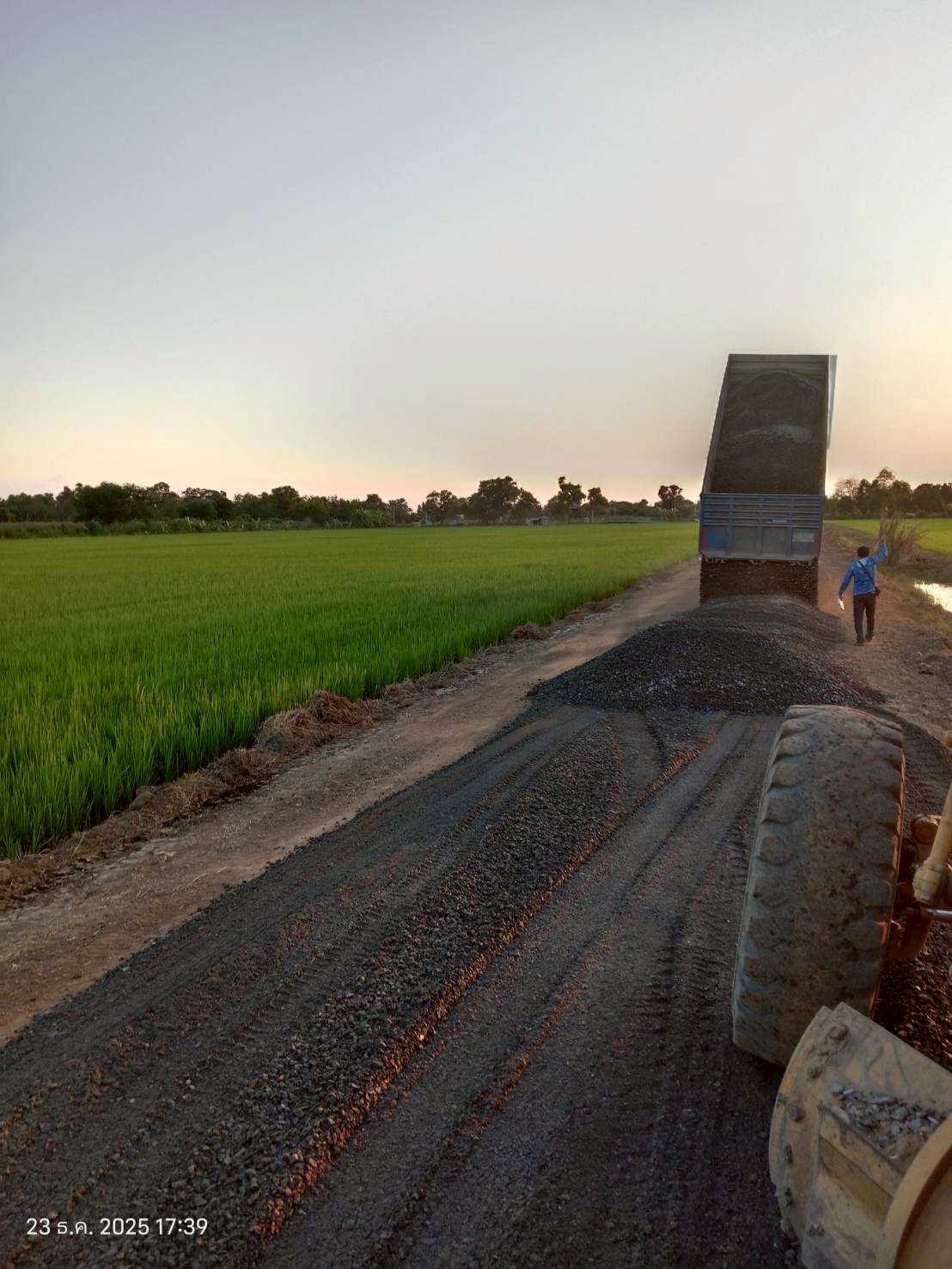

767430-12-20250.000.00งานปรับรุงซอสังฆสันติสุข 50/1 ช่วงที่ 3

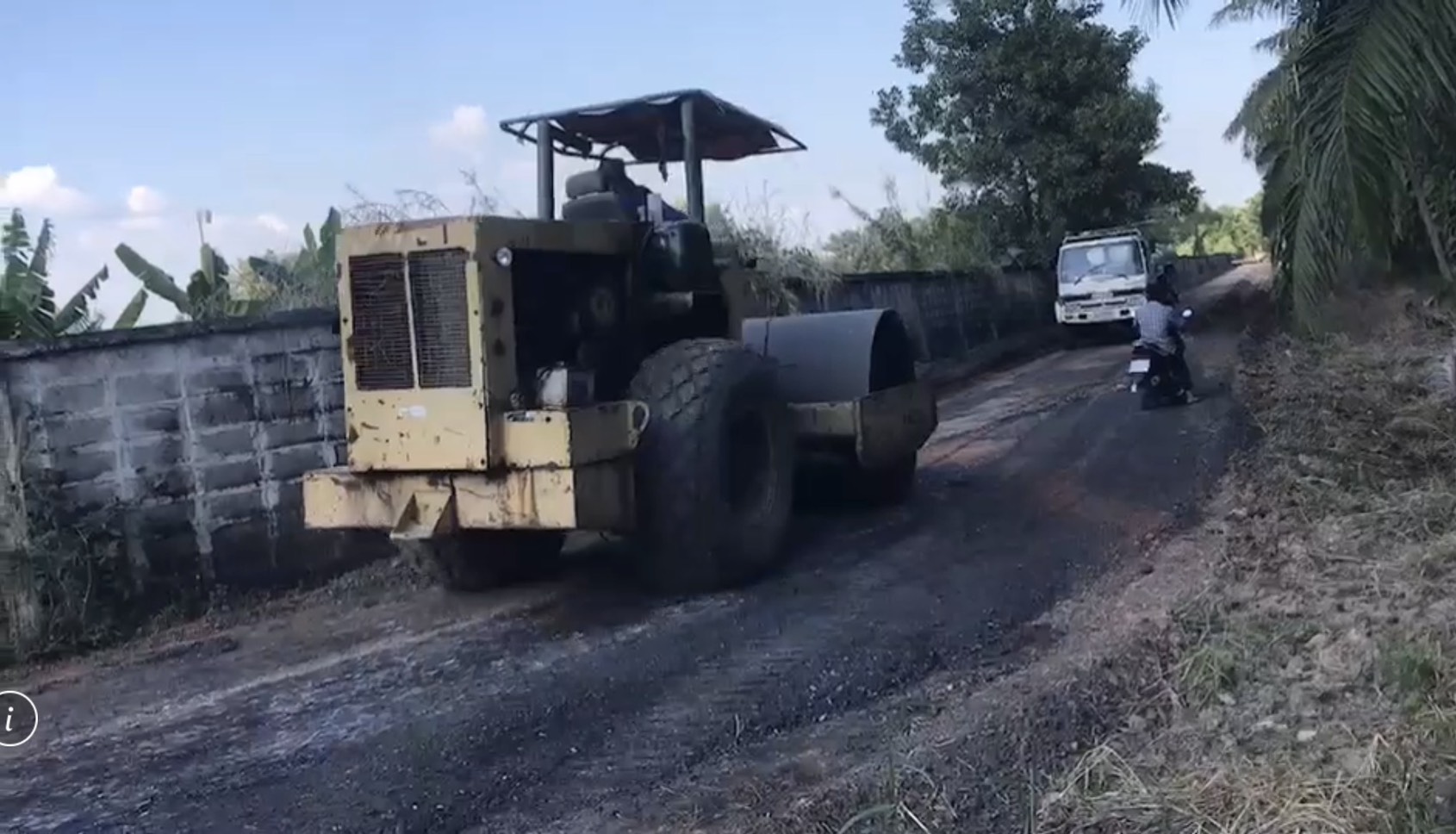

767413-12-202565.000.00เดือนตุลาคม -พฤศจิกายน 2568 : 1. รายงานผลการพิจารณาและอนุมัติจ้าง เมื่อวันที่ 12 พฤศจิกายน 2568 2. ประกาศรายชื่อผู้ชนะการเสนอราคา เมื่อวันที่ 12 พฤศจิกายน 2568 3. พ้นระยะเวลาอุทธรณ์ เมื่อวันที่ 21 พฤศจิกายน 2568 4. ลงนามในสัญญา 27 พฤศจิกายน 2568 เดือนธันวาคม 2568 : อยู่ระหว่างการดำเนินการตามสัญญา อยู่ระหว่างบดอัดพื้นดินเดิม

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประกาศเผยเพร่แผนจัดซื้อจัดจ้างประจำปี งบประมาณ พ.ศ. 25695.0016-09-202508-10-2025
2แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และเห็นชอบแบบรูปรายการงานก่อสร้าง 10.0009-10-202509-10-2025
3แต่งตั้งคณะกรรมการกำหนดราคากลาง และเห็นชอบราคากลาง 10.0010-10-202516-10-2025
4เห็นชอบรายงานขอจ้างและร่างเอกสารประกวดราคา และประกาศเอกสารประกวดราคาขึ้นเว็บไซต์15.0017-10-202502-11-2025
5รายงานผลการพิจารณาและอนุมัติจ้าง - ประกาศรายชื่อผู้ชนะการเสนอราคา - พ้นระยะเวลาอุทธรณ์15.0003-11-202518-11-2025
6ส่งตรวจร่างสัญญา-ลงนามสัญญา10.0019-11-202528-11-2025
7บริหารสัญญา - ส่งมอบงาน - ตรวจรับ - เบิกจ่ายเงิน35.0029-11-202506-06-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
120-11-2025 10:06:345.00
220-11-2025 10:06:3710.00
320-11-2025 10:06:3910.00
420-11-2025 10:06:4115.00
520-11-2025 10:06:4515.00
627-11-2025 10:31:0710.00
725-04-2026 14:48:3135.00
