ข้อมูลโครงการ :: โครงการการบำรุงรักษาระบบระบายน้ำ โดยการล้างทําความสะอาดท่อระบายน้ำ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการการบำรุงรักษาระบบระบายน้ำ โดยการล้างทําความสะอาดท่อระบายน้ำ0.0080.00สำนักงานเขตสายไหมฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7709) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ทำความสะอาดท่อระบายน้ำ)กิโลเมตร117.89117.89100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

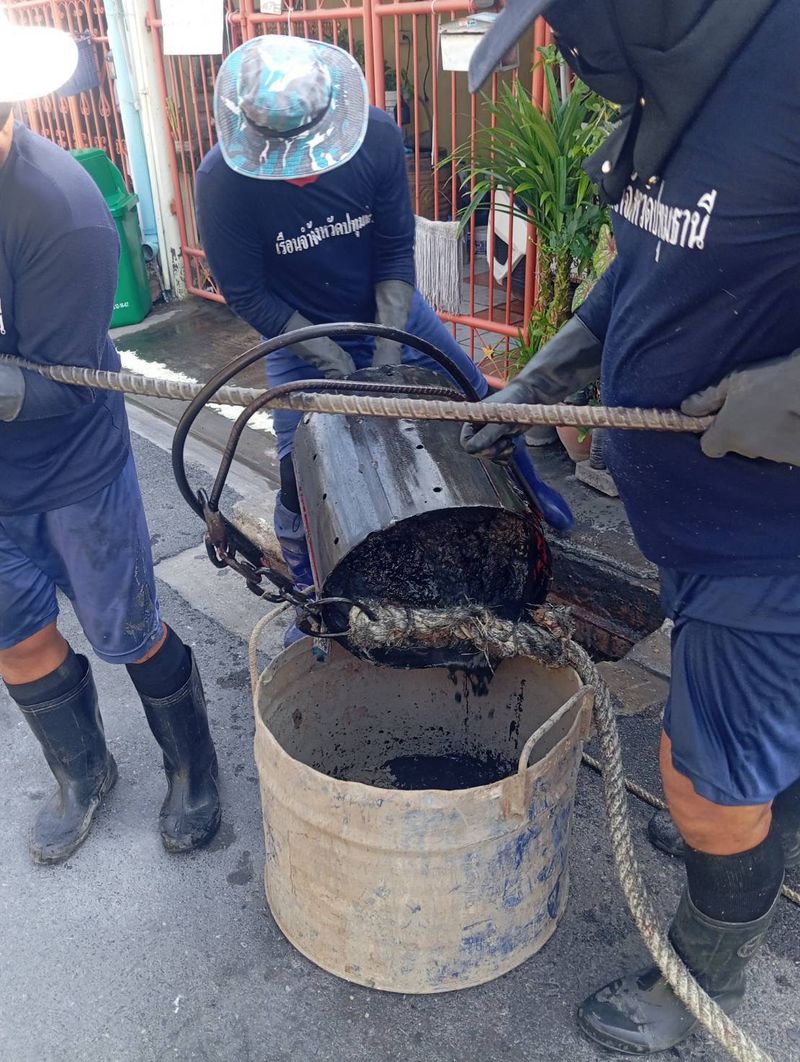

770921-05-2026117.890.00แผนดำเนินการล้างทำความสะอาดท่อระบายน้ำในพื้นที่เขตสายไหม ปี 2569 1. โดยการจ้างเหมา จำนวน 54 แห่ง ความยาว 104.483 กม. ดำเนินการได้ 54 ซอย ความยาว 104.483 กม. 2. โดยแรงงานเขต จำนวน 17 แห่ง ความยาว 13.402 กม. ดำเนินการได้ 17 ซอย ความยาว 13.402 กม

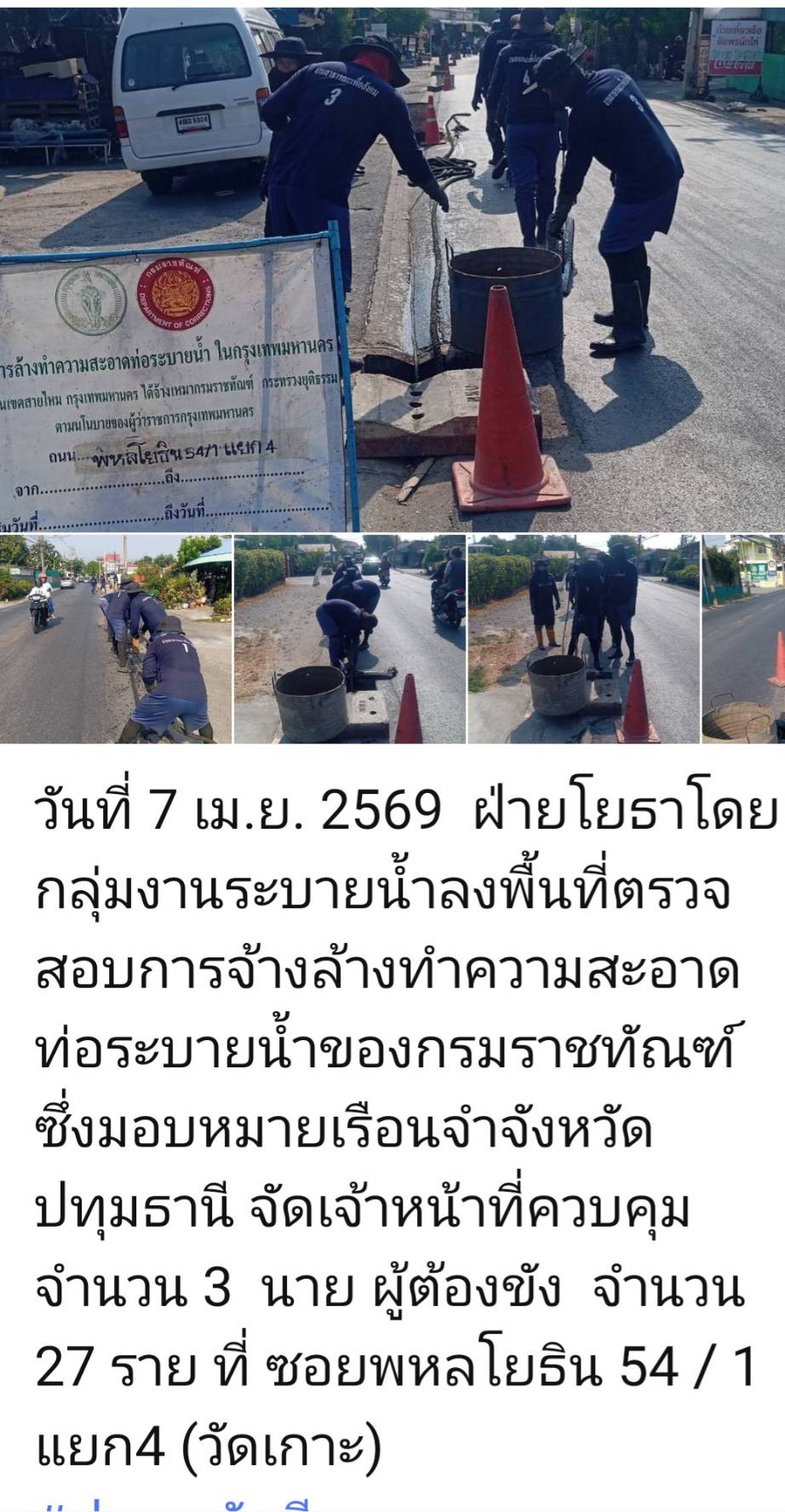

770923-04-202685.280.00แผนดำเนินการล้างทำความสะอาดท่อระบายน้ำในพื้นที่เขตสายไหม ปี 2569 1. โดยการจ้างเหมา จำนวน 54 แห่ง ความยาว 104.483 กม. ดำเนินการได้ 41 ซอย ความยาว 71.878 กม. 2. โดยแรงงานเขต จำนวน 17 แห่ง ความยาว 13.402 กม. ดำเนินการได้ 17 ซอย ความยาว 13.402 กม

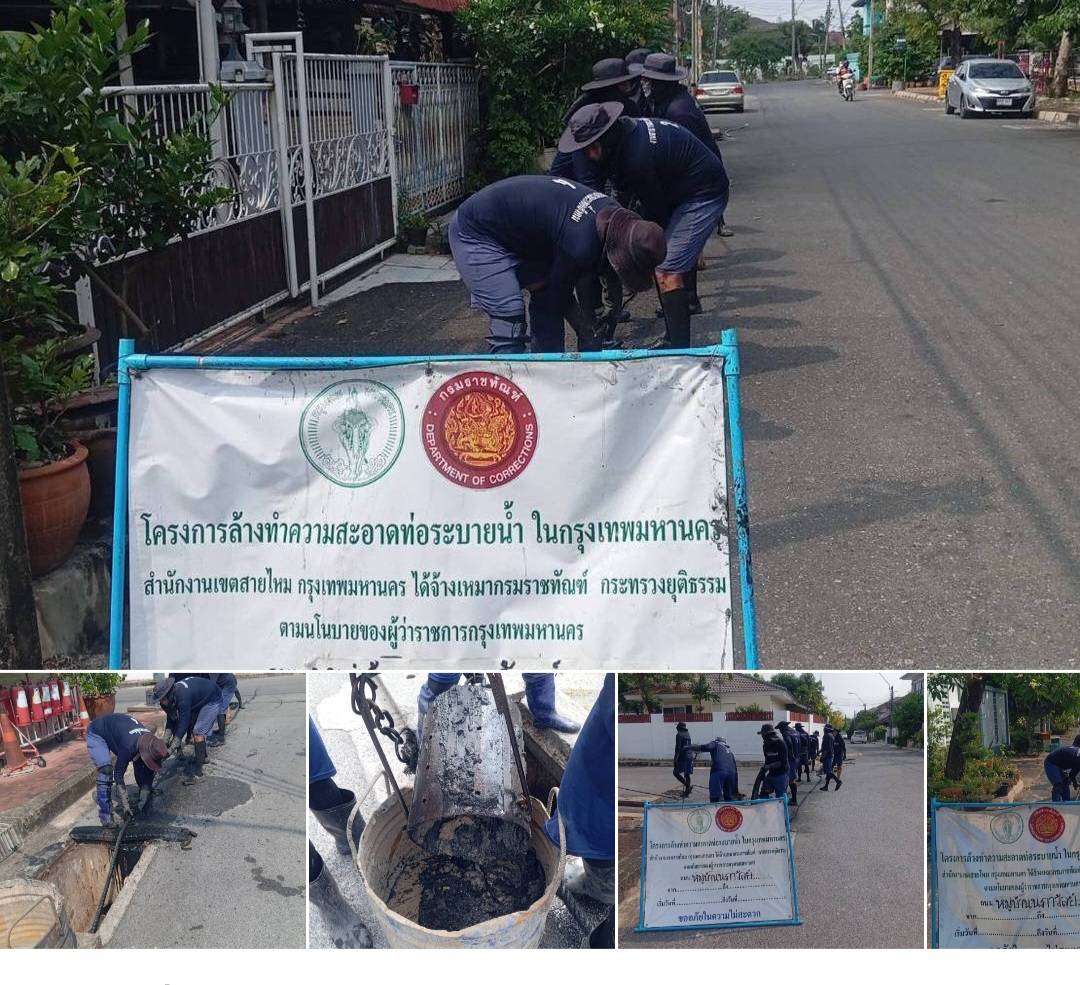

770925-03-202652.890.00แผนดำเนินการล้างทำความสะอาดท่อระบายน้ำในพื้นที่เขตสายไหม ปี 2569 1. โดยการจ้างเหมา จำนวน 54 แห่ง ความยาว 104.483 กม. ดำเนินการได้ 38 ซอย ความยาว 39.485 กม. 2. โดยแรงงานเขต จำนวน 17 แห่ง ความยาว 13.402 กม. ดำเนินการได้ 17 ซอย ความยาว 13.402 กม

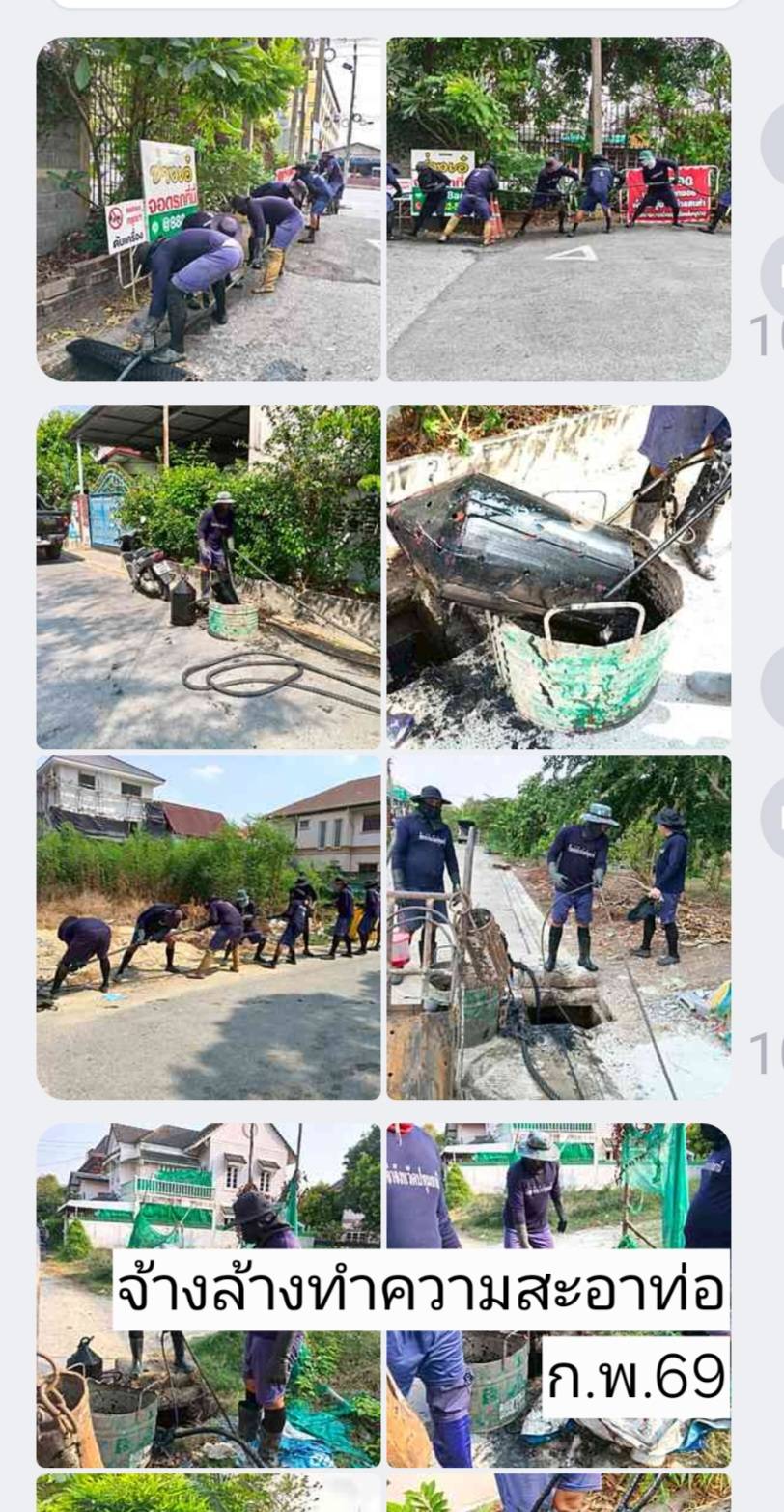

770925-02-20265.720.00แผนดำเนินการล้างทำความสะอาดท่อระบายน้ำในพื้นที่เขตสายไหม ปี 2569 1. โดยการจ้างเหมา จำนวน 54 แห่ง ความยาว 104.483 กม. ดำเนินการได้ 6 ซอย ความยาว 5.188 กม. 2. โดยแรงงานเขต จำนวน 17 แห่ง ความยาว 13.402 กม. ดำเนินการได้ 17 ซอย ความยาว 13.402 กม

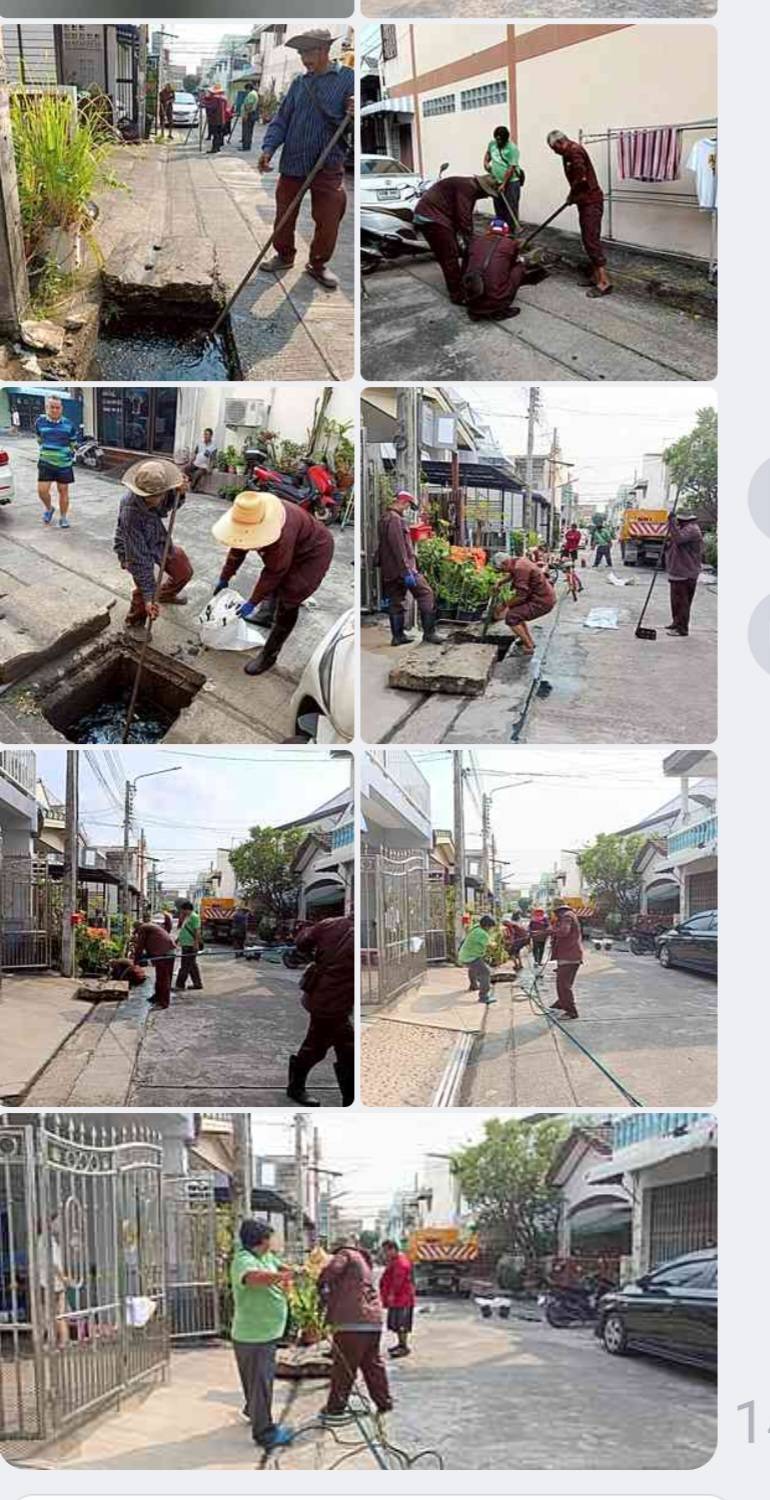

770923-01-20262.580.00แผนดำเนินการล้างทำความสะอาดท่อระบายน้ำในพื้นที่เขตสายไหม ปี 2569 1. โดยการจ้างเหมา จำนวน 54 แห่ง ความยาว 104.483 กม. (อยู่ระหว่างรอลงนามในสัญญา) 2. โดยแรงงานเขต จำนวน 17 แห่ง ความยาว 13.402 กม. ดำเนินการได้ 16 ซอย ความยาว 12.870 กม.
770925-12-20253.270.00แผนดำเนินการล้างทำความสะอาดท่อระบายน้ำในพื้นที่เขตสายไหม ปี 2569 1. โดยการจ้างเหมา จำนวน 54 แห่ง ความยาว 104.483 กม. (อยู่ระหว่างรอลงนามในสัญญา) 2. โดยแรงงานเขต จำนวน 17 แห่ง ความยาว 13.402 กม. ดำเนินการได้ 13 ซอย ความยาว 10.292 กม.

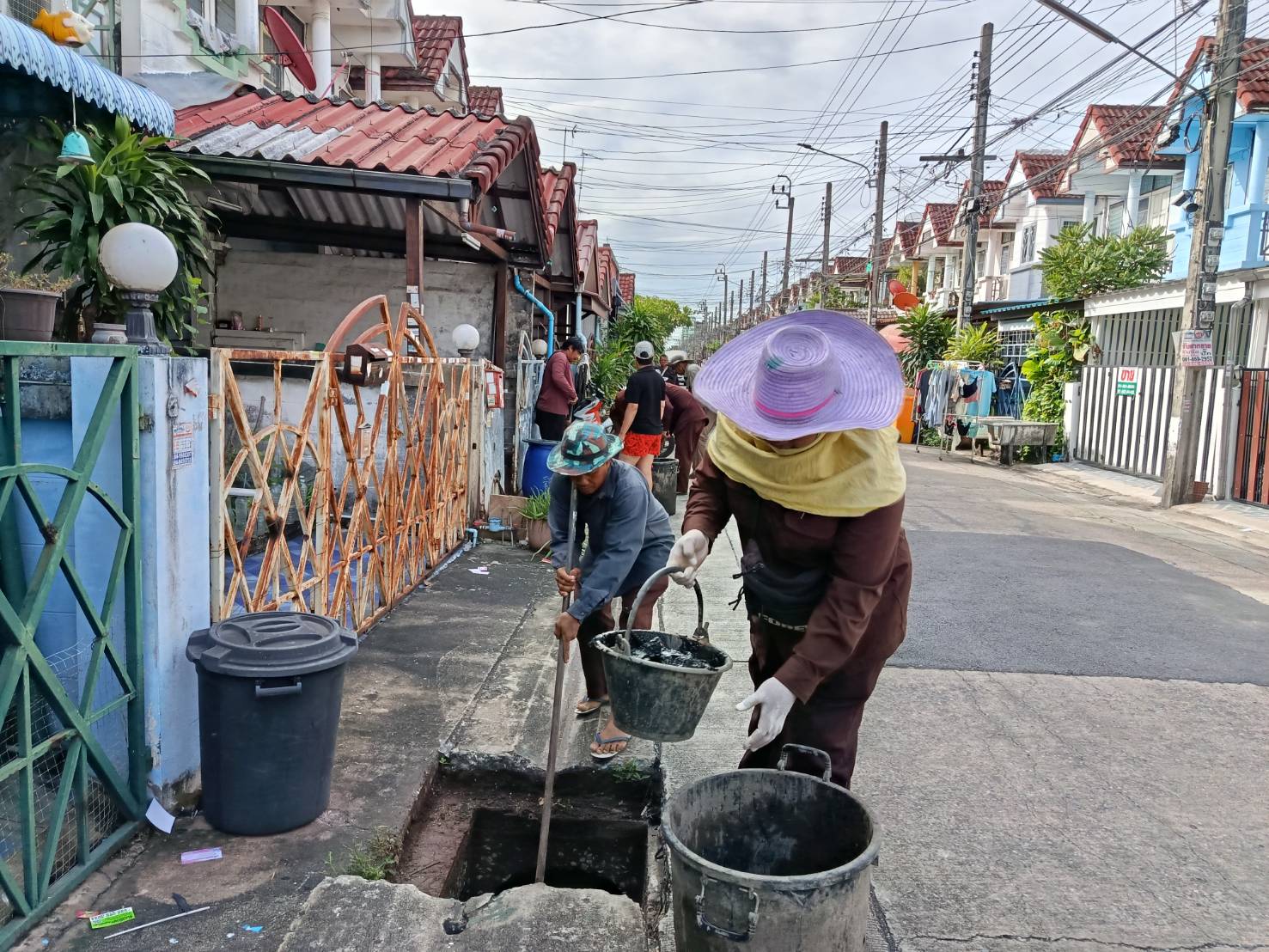

770925-11-20257.020.00แผนดำเนินการล้างทำความสะอาดท่อระบายน้ำในพื้นที่เขตสายไหม ปี 2569 1. โดยการจ้างเหมา จำนวน 54 แห่ง ความยาว 104.483 กม. 2. โดยแรงงานเขต จำนวน 17 แห่ง ความยาว 13.402 กม. ดำเนินการได้ 8 ซอย ความยาว 7.022 กม.

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1กำหนดแผนงานในการดูแลบำรุงรักษา 4 เพื่อคงประสิทธิภาพของระบบระบายน้ำ ในพื้นที่กรุงเทพมหานคร ประจำปี พ.ศ. 256920.0001-10-202530-11-2025
2ล้างทำความสะอาดท่อระบายน้ำ20.0001-10-202531-05-2026
3รายงานผลการดำเนินงานล้างทำ ความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.๐01, 02) ทุกเดือน20.0001-10-202531-05-2026
4รายงานความก้าวหน้าผลการ ดำเนินการดูแลบำรุงรักษาเพื่อ คงประสิทธิภาพของระบบระบายน้ำ ในพื้นที่กรุงเทพมหานครเป็นประจำทุกเดือน ในระบบ BMA Policy Tracking20.0001-10-202530-09-2026
5รายงานสรุปผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่ กรุงเทพมหานคร ปี 2569 ตาม รูปแบบที่สำนักการระบายน้ำกำหนด เสนอผู้บริหารกรุงเทพมหานครทราบ พร้อมส่งไฟล์ผ่านระบบ BMA Policy Tracking ภายในเดือน ก.ย. 6920.0001-10-202530-09-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
ลำดับวันที่รายงานผลการดำเนินงาน
124-11-2025 14:52:3920.00
225-11-2025 11:52:5120.00
324-11-2025 14:53:2320.00
416-04-2026 13:35:1120.00
500.00
