กลับหน้าหลัก โครงการของหน่วยงาน
รายละเอียดโครงการ : บำรุงรักษาระบบระบายน้ำ-โดยการเปิดทางน้ำไหล (ID: 63055)
รายละเอียดโครงการ
Showing 1-1 of 1 item.
| สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
|---|---|---|---|---|---|---|
![]() | - | บำรุงรักษาระบบระบายน้ำ-โดยการเปิดทางน้ำไหล | 0.00 | 100.00 | สำนักงานเขตดุสิต | ฝ่ายโยธา |
KRs ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
| สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KR(%) |
|---|---|---|---|---|---|---|
![]() | - | (7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล) | กิโลเมตร | 11.74 | 11.32 | 96.45 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-12 of 12 items.
| KEY RESULT | สยป.3 | วันที่รายงาน | ผลการดำเนินงาน (#1) | ... (#2) | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
|---|---|---|---|---|---|---|---|

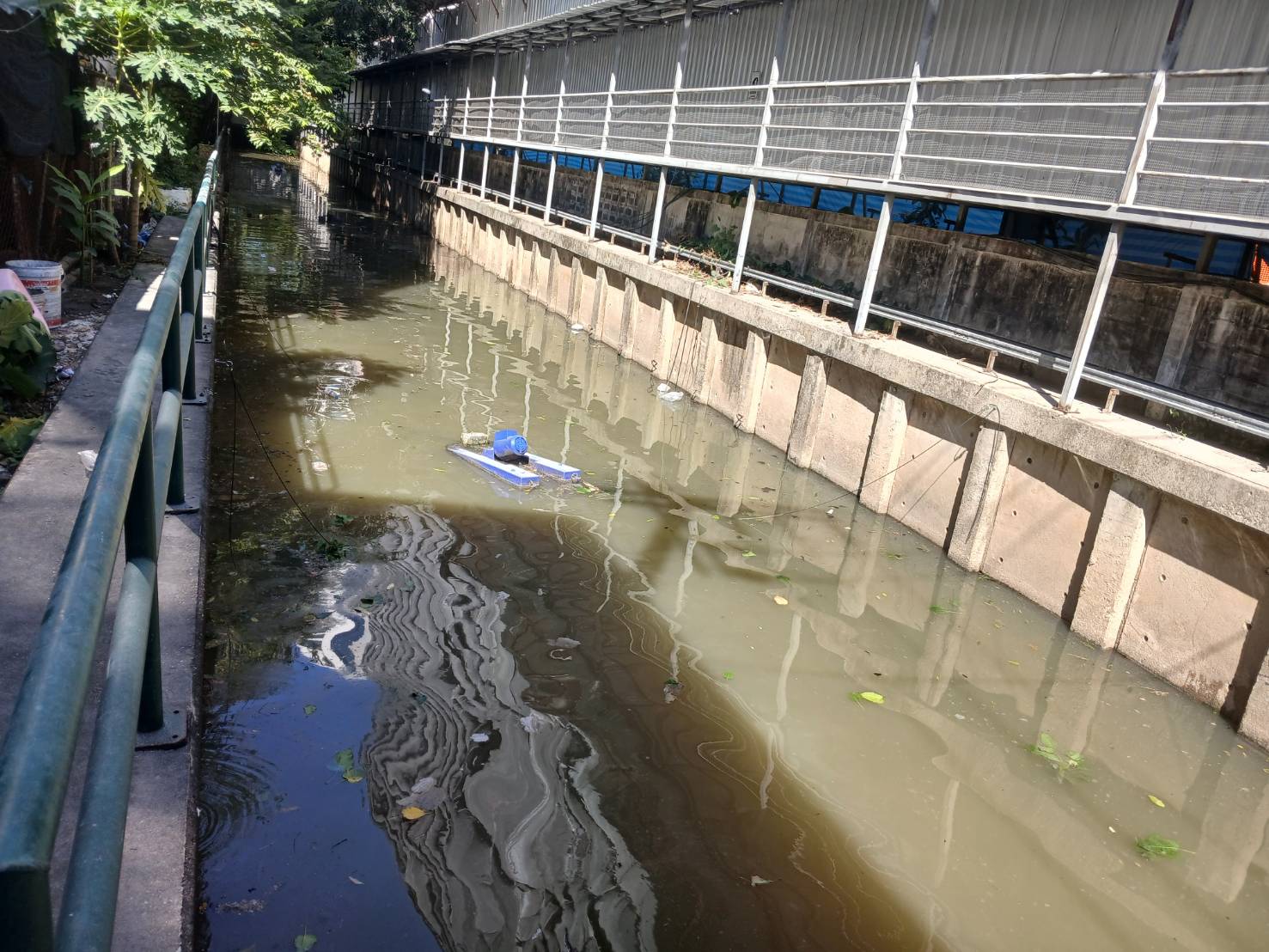

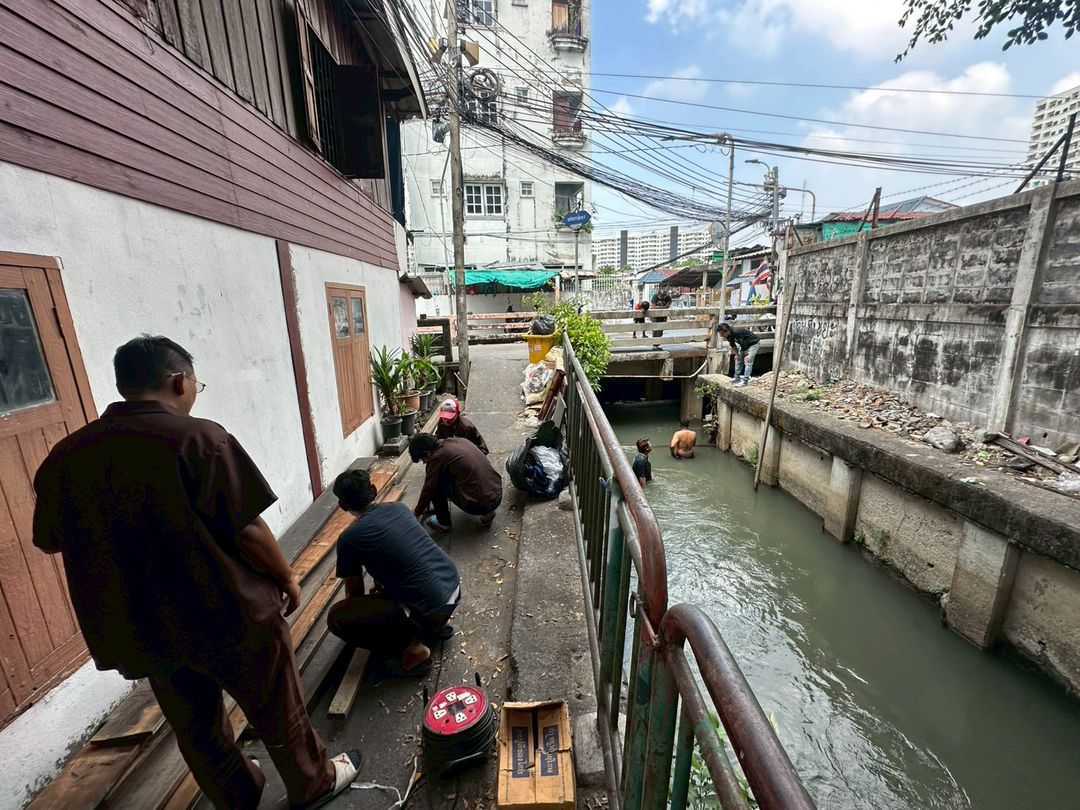

| 7710 | ![]() | 21-05-2026 | 11.32 | 0.00 | เปิดทางน้ำไหล ระยะทางตามแผน 10.433 กิโลเมตร : รวมในเดือน พฤษภาคม 2569 ดำเนินการเปิดทางน้ำไหลระยะทางเสร็จสิ้น 0.582 กิโลเมตร ความยาวสะสมรวม 10.433 กิโลเมตร คิดเป็นร้อยละ 10.433/10.433 x 100 = 100.00 - ณ วันที่ 28 พ.ค.. 69 ขุดลอกคูน้ำข้างสโมสรทหารอากาศ จากถนนเตชวนิชถึงศาลเจ้าแม่ทับทิม ความยาวรวม 0.300 กิโลเมตร ส่งมอบงานเสร็จสิ้น และขุดลอกคลองส้มป่อยบน จากคลองสามเสนถึงถนนราชวิถี ความยาวรวม 0.590 กิโลเมตร ส่งมอบงานเสร็จสิ้น รวมระยะทางทั้งสิ้น 10.433+0.300+0.590 = 11.323 กิโลเมตร | ||

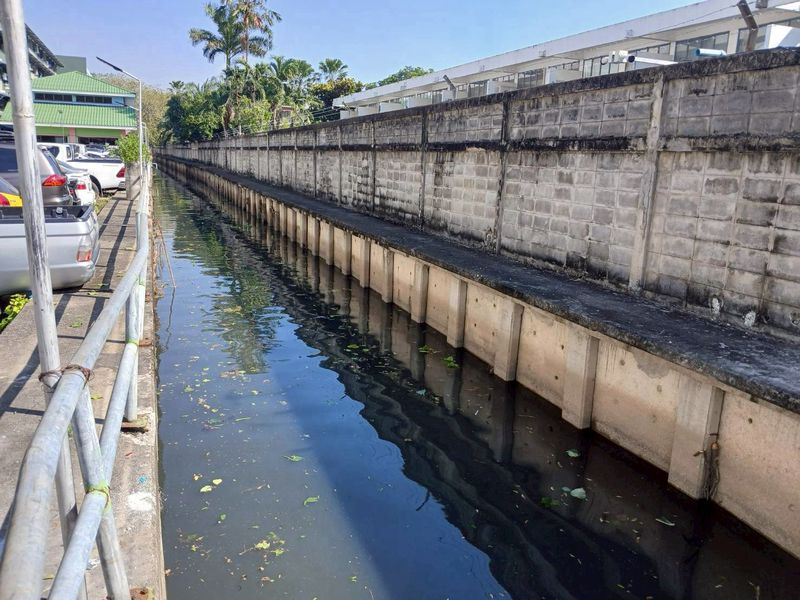

| 7710 | ![]() | 21-04-2026 | 10.74 | 0.00 | เปิดทางน้ำไหล ระยะทางตามแผน 10.433 กิโลเมตร : เปิดทางน้ำไหลจำนวน 5 จุด ได้แก่ 1.คลองสวนน้อยอ้อย 2.คูน้ำข้างวิทยาลัยเกื้อการุณย์ 3.คูน้ำซอยองครักษ์ (วัดน้อยนพคุณ) 4.คูน้ำท่าวาสุกรี 5.คูน้ำหน้าทหารปืนใหญ่ รวมในเดือน เมษายน 2569 ดำเนินการเปิดทางน้ำไหลระยะทางเสร็จสิ้น 2.887 กิโลเมตร ความยาวสะสมรวม 9.851 กิโลเมตร คิดเป็นร้อยละ 9.851/10.433 x 100 = 94.42 - ณ วันที่ 5 ก.พ. 69 ขุดลอกคูน้ำข้างสโมสรทหารอากาศ จากถนนเตชวนิชถึงศาลเจ้าแม่ทับทิม ความยาวรวม 0.300 กิโลเมตร ส่งมอบงานเสร็จสิ้น และขุดลอกคลองส้มป่อยบน จากคลองสามเสนถึงถนนราชวิถี ความยาวรวม 0.590 กิโลเมตร ส่งมอบงานเสร็จสิ้น รวมระยะทางทั้งสิ้น 9.851+0.300+0.590 = 10.741 กิโลเมตร | ||
| 7710 | ![]() | 23-03-2026 | 7.85 | 0.00 | -เปิดทางน้ำไหล ระยะทางทั้งหมด 10.433 กิโลเมตร : เปิดทางน้ำไหลจำนวน - จุด - รวมในเดือน มีนาคม 2569 เปิดทางน้ำไหลระยะทางสะสม รวม 6.964 กิโลเมตร คิดเป็นร้อยละ 6.964/10.433 x 100 = 66.75 -ดำเนินการกั้นทางน้ำไหลคลองบางกระบือเพื่อให้น้ำจากคลองบางกระบือ ไหล่ผ่านไปยังคูน้ำซอยองครักษ์ เพื่อแก้ไขปัญหาน้ำเน่า - ณ วันที่ 5 ก.พ. 69 ขุดลอกคูน้ำข้างสโมสรทหารอากาศ จากถนนเตชวนิชถึงศาลเจ้าแม่ทับทิม ความยาวรวม 0.300 กิโลเมตร ส่งมอบงานเสร็จสิ้น และขุดลอกคลองส้มป่อยบน จากคลองสามเสนถึงถนนราชวิถี ความยาวรวม 0.590 กิโลเมตร ส่งมอบงานเสร็จสิ้น รวมระยะทางทั้งสิ้น 6.964+0.300+0.590 = 7.854 กิโลเมตร | ||
| 7710 | ![]() | 23-02-2026 | 7.85 | 0.00 | เปิดทางน้ำไหล ระยะทางทั้งหมด 10.433 กิโลเมตร : เปิดทางน้ำไหลจำนวน 1 จุด ได้แก่ 1.คลองส้มป่อยบน ดำเนินการเปิดทางน้ำไหลระยะทาง 0.653 กิโลเมตร รวมในเดือน กุมภาพันธ์ 2569 เปิดทางน้ำไหลระยะทาง = 0.653 กิโลเมตร ความยาวสะสม รวม 6.964 กิโลเมตร คิดเป็นร้อยละ 6.964/10.433 x 100 = 66.75 ณ วันที่ 5 ก.พ. 69 ขุดลอกคูน้ำข้างสโมสรทหารอากาศ จากถนนเตชวนิชถึงศาลเจ้าแม่ทับทิม ความยาวรวม 0.300 กิโลเมตร ส่งมอบงานเสร็จสิ้น และขุดลอกคลองส้มป่อยบน จากคลองสามเสนถึงถนนราชวิถี ความยาวรวม 0.590 กิโลเมตร ส่งมอบงานเสร็จสิ้น รวมระยะทางทั้งสิ้น 6.964+0.300+0.590 = 7.854 กิโลเมตร | ||

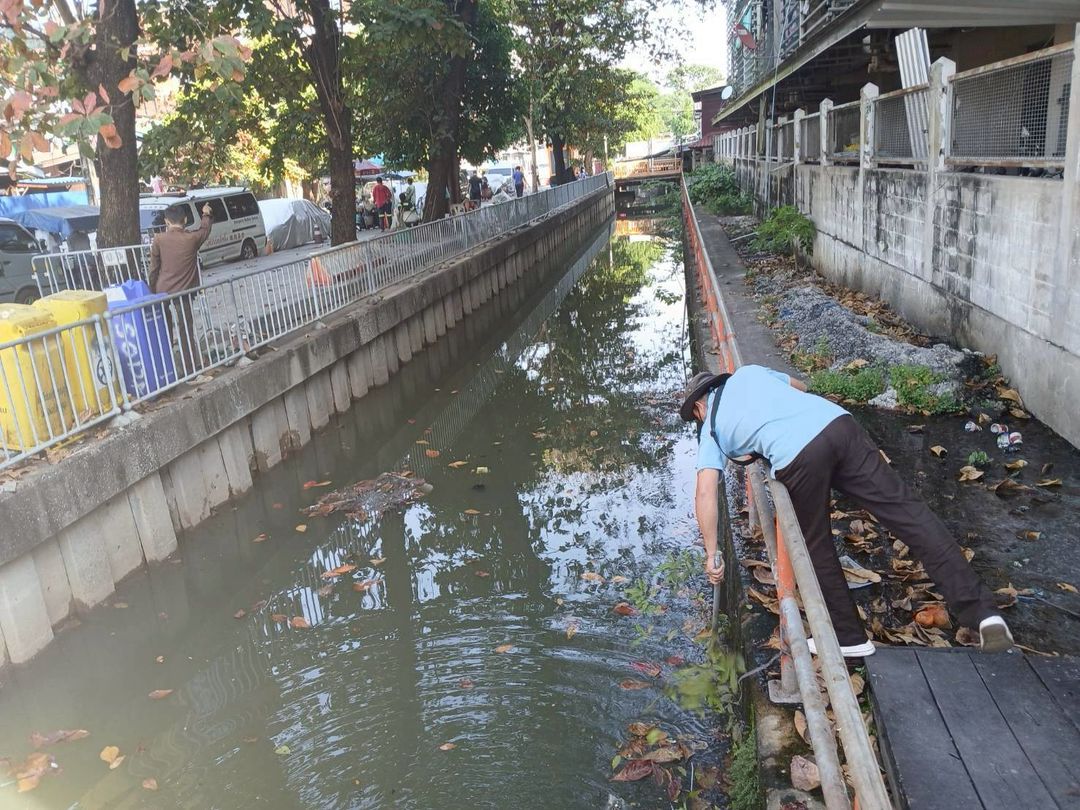

| 7710 | ![]() | 20-01-2026 | 6.31 | 0.00 | เปิดทางน้ำไหล ระยะทางทั้งหมด 10.433 กิโลเมตร : เปิดทางน้ำไหลจำนวน 3 จุด ได้แก่ 1.คูน้ำข้างสโมสรทหารอากาศ ดำเนินการเปิดทางน้ำไหลระยะทาง 0.494 กิโลเมตร 2.คูน้ำหลังกรมสื่อสารทหารบก ดำเนินการเปิดทางน้ำไหลระยะทาง 0.569 กิโลเมตร 3.คลองเม้งเส็ง (รางเงิน) ดำเนินการเปิดทางน้ำไหลระยะทาง 1.893 กิโลเมตร รวมในเดือนมกราคม 2569 เปิดทางน้ำไหลระยะทาง 0.494+0.569+1.893 = 2.956 กิโลเมตร ความยาวสะสม รวม 6.311 กิโลเมตร คิดเป็นร้อยละ 6.311/10.433 x 100 = 60.49 | ||

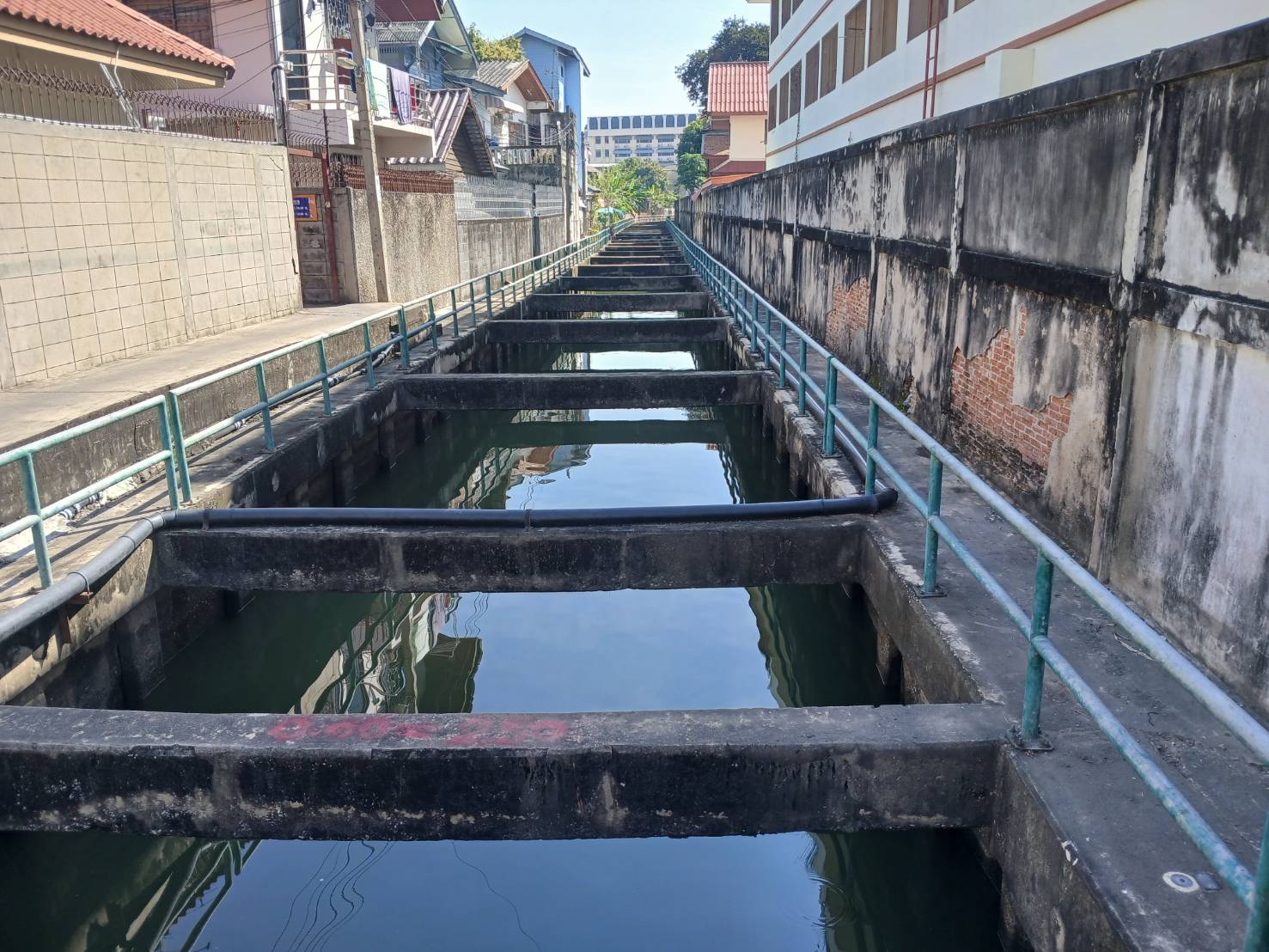

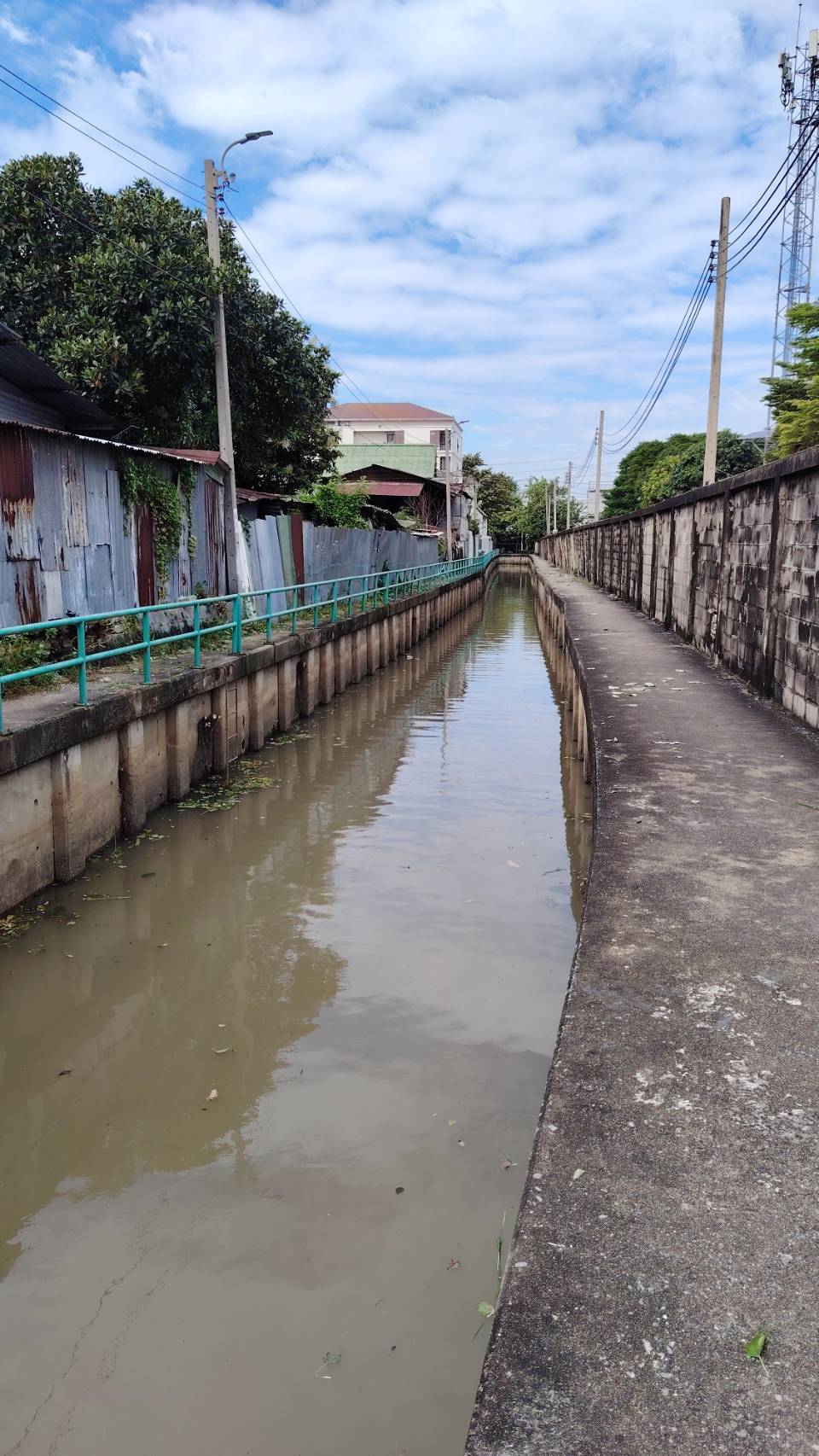

| 7710 | ![]() | 22-12-2025 | 3.36 | 0.00 | เปิดทางน้ำไหล ระยะทางทั้งหมด 10.433 กิโลเมตร 1.คลองท่าวาสุกรี ดำเนินการเปิดทางน้ำไหลระยะทาง 0.548 กิโลเมตร 2.คลองบางกระบือ ดำเนินการเปิดทางน้ำไหลระยะทาง 1.925 กิโลเมตร 3. คลองบางทองหลาง ดำเนินการเปิดทางน้ำไหลระยะทาง 0.08 กิโลเมตร 4. คลองบ้านญวนสามเสน ดำเนินการเปิดทางน้ำไหลระยะทาง 0.091 กิโลเมตร 5. คลองวัดเบญจมบพิตร ดำเนินการเปิดทางน้ำไหลระยะทาง 0.219 กิโลเมตร 6. คลองวัดราชาธิวาส ดำเนินการเปิดทางน้ำไหลระยะทาง 0.492 กิโลเมตร รวมในเดือนตุลาคม - ธันวาคม 2568 เปิดทางน้ำไหลระยะทาง 0.548+1.925+0.08+0.091+0.219+0.492 = 3.355 กิโลเมตร คิดเป็นระยะทางร้อยละ 3.355/10.433 x 100 = 32.20 | ||

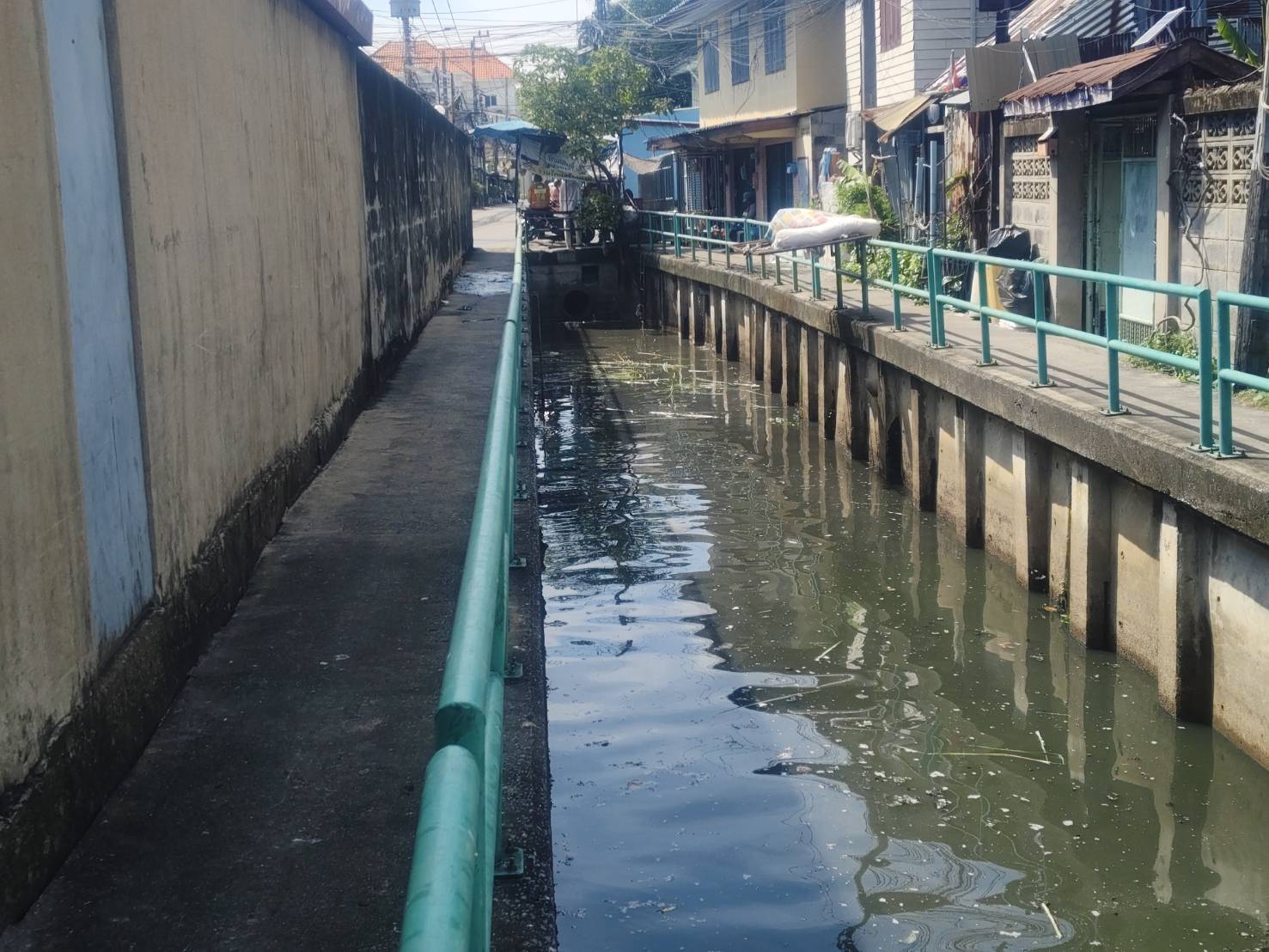

| 7710 | ![]() | 11-12-2025 | 2.86 | 0.00 | เปิดทางน้ำไหล ระยะทางทั้งหมด 10.433 กิโลเมตร 1.คลองท่าวาสุกรี ดำเนินการเปิดทางน้ำไหลระยะทาง 0.548 กิโลเมตร 2.คลองบางกระบือ ดำเนินการเปิดทางน้ำไหลระยะทาง 1.925 กิโลเมตร 3. คลองบางทองหลาง ดำเนินการเปิดทางน้ำไหลระยะทาง 0.08 กิโลเมตร 4. คลองบ้านญวนสามเสน ดำเนินการเปิดทางน้ำไหลระยะทาง 0.091 กิโลเมตร 5. คลองวัดเบญจมบพิตร ดำเนินการเปิดทางน้ำไหลระยะทาง 0.219 กิโลเมตร รวมในเดือนตุลาคม - ธันวาคม 2568 เปิดทางน้ำไหลระยะทาง 0.548+1.925+0.08+0.091+0.219 = 2.863 กิโลเมตร คิดเป็นระยะทางร้อยละ 2.863/10.433 x 100 = 27.44 | ||

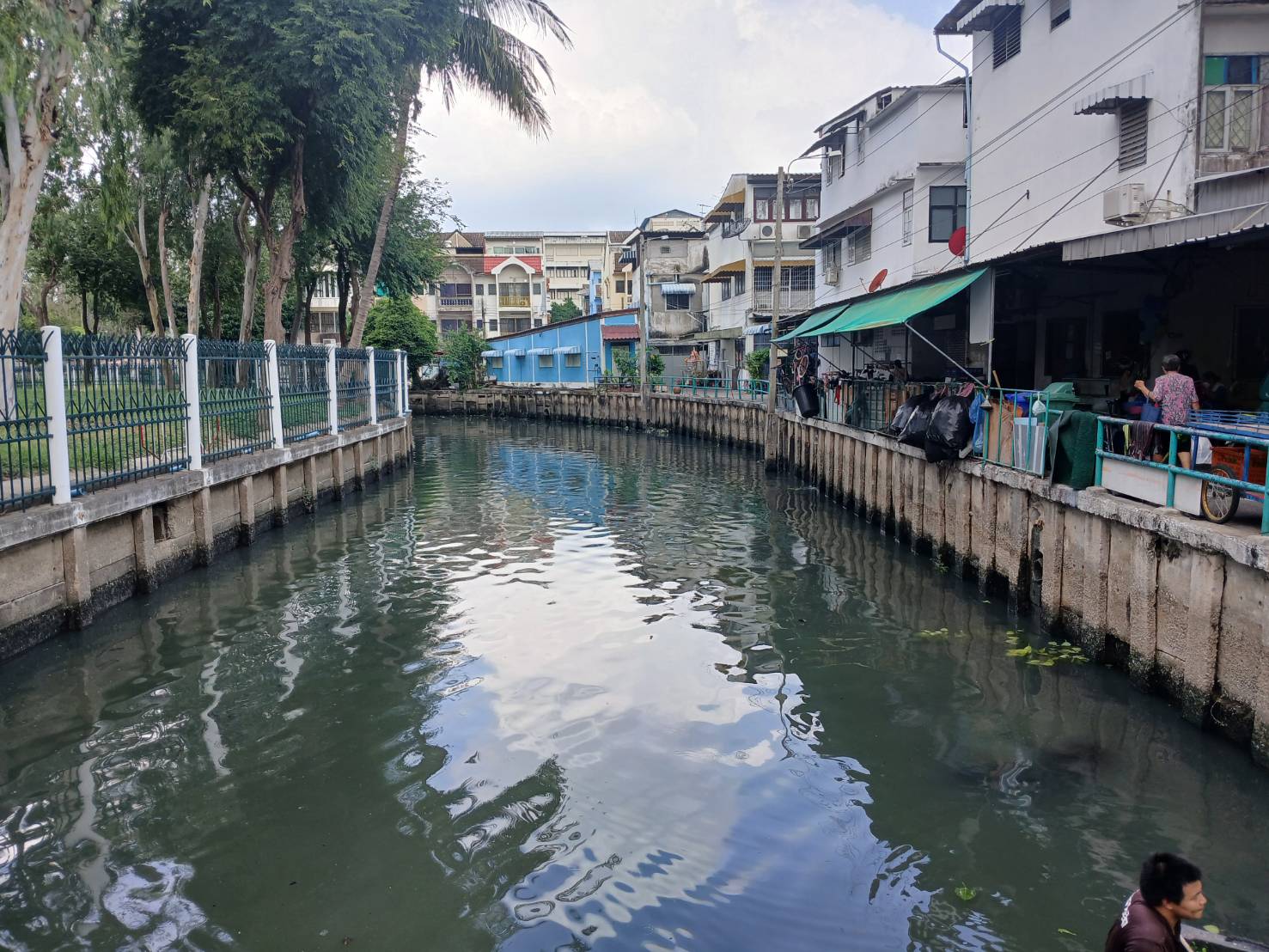

| 7710 | ![]() | 11-12-2025 | 2.64 | 0.00 | เปิดทางน้ำไหล ระยะทางทั้งหมด 10.433 กิโลเมตร 1.คลองท่าวาสุกรี ดำเนินการเปิดทางน้ำไหลระยะทาง 0.548 กิโลเมตร 2.คลองบางกระบือ ดำเนินการเปิดทางน้ำไหลระยะทาง 1.925 กิโลเมตร 3. คลองบางทองหลาง ดำเนินการเปิดทางน้ำไหลระยะทาง 0.08 กิโลเมตร 4. คลองบ้านญวนสามเสน ดำเนินการเปิดทางน้ำไหลระยะทาง 0.091 กิโลเมตร รวมในเดือนตุลาคม - ธันวาคม 2568 เปิดทางน้ำไหลระยะทาง 0.548+1.925+0.08+0.091 = 2.644 กิโลเมตร คิดเป็นระยะทางร้อยละ 2.644/10.433 x 100 = 25.34 | ||

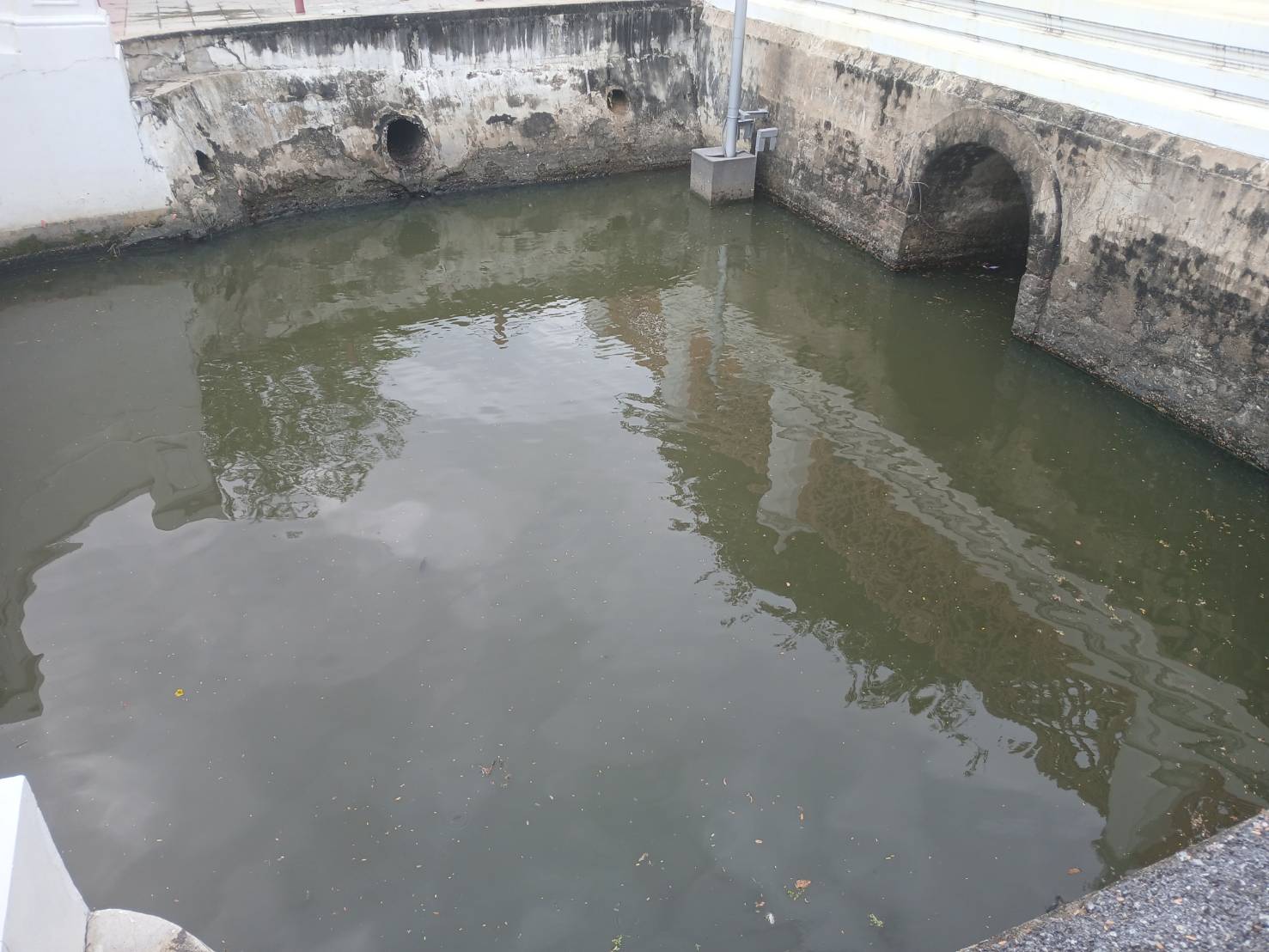

| 7710 | ![]() | 11-12-2025 | 2.55 | 0.00 | เปิดทางน้ำไหล ระยะทางทั้งหมด 10.433 กิโลเมตร 1.คลองท่าวาสุกรี ดำเนินการเปิดทางน้ำไหลระยะทาง 0.548 กิโลเมตร 2.คลองบางกระบือ ดำเนินการเปิดทางน้ำไหลระยะทาง 1.925 กิโลเมตร 3. คลองบางทองหลาง ดำเนินการเปิดทางน้ำไหลระยะทาง 0.08 กิโลเมตร รวมในเดือนตุลาคม - ธันวาคม 2568 เปิดทางน้ำไหลระยะทาง 0.548+1.925+0.08 = 2.553 กิโลเมตร คิดเป็นระยะทางร้อยละ 2.553/10.433 x 100 = 24.47 | ||

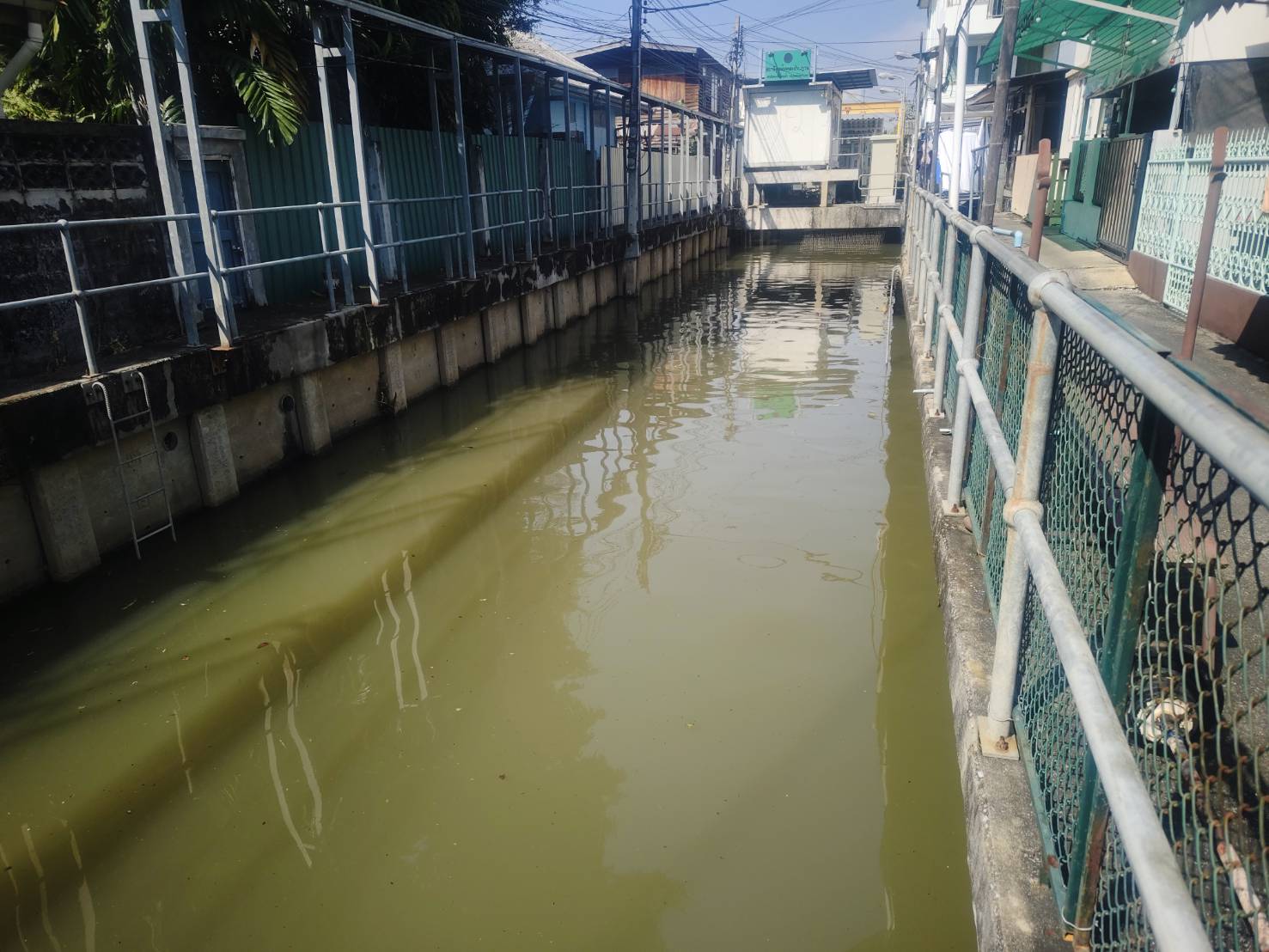

| 7710 | ![]() | 11-12-2025 | 2.47 | 0.00 | เปิดทางน้ำไหล ระยะทางทั้งหมด 10.433 กิโลเมตร 1.คลองท่าวาสุกรี ดำเนินการเปิดทางน้ำไหลระยะทาง 0.548 กิโลเมตร 2.คลองบางกระบือ ดำเนินการเปิดทางน้ำไหลระยะทาง 1.925 กิโลเมตร รวมในเดือนตุลาคม - ธันวาคม 2568 เปิดทางน้ำไหลระยะทาง 0.548+1.925 = 2.473 กิโลเมตร คิดเป็นระยะทางร้อยละ 2.473/10.433 x 100 = 23.70 | ||
| 7710 | ![]() | 11-12-2025 | 0.55 | 0.00 | เปิดทางน้ำไหล ระยะทางทั้งหมด 10.433 กิโลเมตร 1.คลองท่าวาสุกรี ดำเนินการเปิดทางน้ำไหลระยะทาง 0.548 กิโลเมตร รวมในเดือนตุลาคม - ธันวาคม 2568 เปิดทางน้ำไหลระยะทาง 0.548 = 0.548 กิโลเมตร คิดเป็นระยะทางร้อยละ 0.548/10.433 x 100 = 5.25 | ||
| 7710 | ![]() | 11-12-2025 | 0.00 | 0.00 | สำรวจและจัดทำแผนเปิดทางน้ำไหล แล้วเสร็จ |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-17 of 17 items.
| สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
|---|---|---|---|---|---|
![]() | 1 | สำรวจและจัดทำแผน | 5.00 | 01-10-2025 | 03-10-2025 |
![]() | 2 | (คลองท่าวาสุกรี) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคลอง | 5.00 | 04-10-2025 | 04-10-2025 |
![]() | 3 | (คลองบางกระบือ) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคลอง | 10.00 | 18-10-2025 | 19-10-2025 |
![]() | 4 | (คลองบางทองหลาง) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคลอง | 5.00 | 01-11-2025 | 01-11-2025 |
![]() | 5 | (คลองบ้านญวนสามเสน) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคลอง | 5.00 | 15-11-2025 | 15-11-2025 |
![]() | 6 | (คลองวัดเบญจมบพิตร) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคลอง | 5.00 | 29-11-2025 | 29-11-2025 |
![]() | 7 | (คลองวัดราชาธิวาส) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคลอง | 5.00 | 13-12-2025 | 13-12-2025 |
![]() | 8 | (คลองส้มป่อยบน) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคลอง | 10.00 | 27-12-2025 | 27-12-2025 |
![]() | 9 | (คลองสวนน้อยอ้อย) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคลอง | 5.00 | 03-01-2026 | 03-01-2026 |
![]() | 10 | (คูน้ำข้างวิทยาลัยเกื้อการุณย์) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคู-คลอง | 5.00 | 17-01-2026 | 17-01-2026 |
![]() | 11 | (คูน้ำข้างสโมสรทหารอากาศ) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคู-คลอง | 5.00 | 31-01-2026 | 31-01-2026 |
![]() | 12 | (คูน้ำซอยระนอง1) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคู-คลอง | 5.00 | 14-02-2026 | 14-02-2026 |
![]() | 13 | (คูน้ำซอยองครักษ์ ) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคู-คลอง | 10.00 | 28-02-2026 | 28-02-2026 |
![]() | 14 | (คูน้ำท่าวาสุกรี) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคู-คลอง | 5.00 | 14-03-2026 | 14-03-2026 |
![]() | 15 | (คูน้ำหน้าทหารปืนใหญ่) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคู-คลอง | 5.00 | 28-03-2026 | 28-03-2026 |
![]() | 16 | (คูน้ำหลังกรมสื่อสารทหารบก) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคู-คลอง | 5.00 | 11-04-2026 | 11-04-2026 |
![]() | 17 | (คลองเม็งเส็ง) ดำเนินการทำความสะอาด เปิดทางน้ำไหล ตัดแต่งกิ่งไม้และเก็บขยะภายในคู-คลอง | 5.00 | 18-04-2026 | 11-04-2026 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-17 of 17 items.
| ลำดับ | วันที่รายงาน | ผลการดำเนินงาน |
|---|---|---|
| 1 | 06-01-2026 13:48:14 | 5.00 |
| 2 | 11-12-2025 14:07:08 | 5.00 |
| 3 | 11-12-2025 14:07:10 | 10.00 |
| 4 | 11-12-2025 14:07:11 | 5.00 |
| 5 | 11-12-2025 14:07:13 | 5.00 |
| 6 | 11-12-2025 14:07:14 | 5.00 |
| 7 | 22-12-2025 13:07:08 | 5.00 |
| 8 | 23-02-2026 10:14:04 | 10.00 |
| 9 | 21-04-2026 09:30:37 | 5.00 |
| 10 | 21-04-2026 09:30:41 | 5.00 |
| 11 | 09-02-2026 09:26:30 | 5.00 |
| 12 | 28-05-2026 09:20:20 | 5.00 |
| 13 | 21-04-2026 09:30:43 | 10.00 |
| 14 | 21-04-2026 09:30:44 | 5.00 |
| 15 | 21-04-2026 09:30:45 | 5.00 |
| 16 | 09-02-2026 09:26:42 | 5.00 |
| 17 | 09-02-2026 09:26:44 | 5.00 |
