ข้อมูลโครงการ :: ป้องกันน้ำท่วม - เปิดทางน้ำไหล

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ป้องกันน้ำท่วม - เปิดทางน้ำไหล0.00100.00สำนักงานเขตหนองจอกฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร127.04128.84101.41

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-20 of 54 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
736517-03-202666.800.00เดือน มีนาคม 2569 : ได้ดำเนินการใช้รถงับวัชพืชบริเวณคลองลำบุหรีพวง ระยะทางความยาว1 กม.
736517-03-202659.800.00เดือน มีนาคม 2569 : ได้ดำเนินการใช้เรือตัดบริเวณคลองสอง ระยะทางความยาว 7 กม.
736517-03-202652.800.00เดือน มีนาคม 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองนาตับ ระยะทางความยาว 1.9 กม.
736517-03-202650.900.00เดือน มีนาคม 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณบึงตาแรม ระยะทางความยาว 2.5 กม.
736517-03-202648.400.00เดือน มีนาคม 2569 : ได้ดำเนินการใช้เรือตัดบริเวณอู่ตะเภา ระยะทางความยาว 2 กม.
736517-03-202646.400.00เดือน มีนาคม 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองลำต้นกล้วย ระยะทางความยาว 1.6 กม.
736517-03-202644.800.00เดือน มีนาคม 2569 : ได้ดำเนินการใช้รถงบวัชพืชบริเวณคลองสามง่าม ระยะทางความยาว 0.6 กม.
736517-03-202644.200.00เดือน มีนาคม 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณหนองปลาหมอ ระยะทางความยาว 1.6 กม.

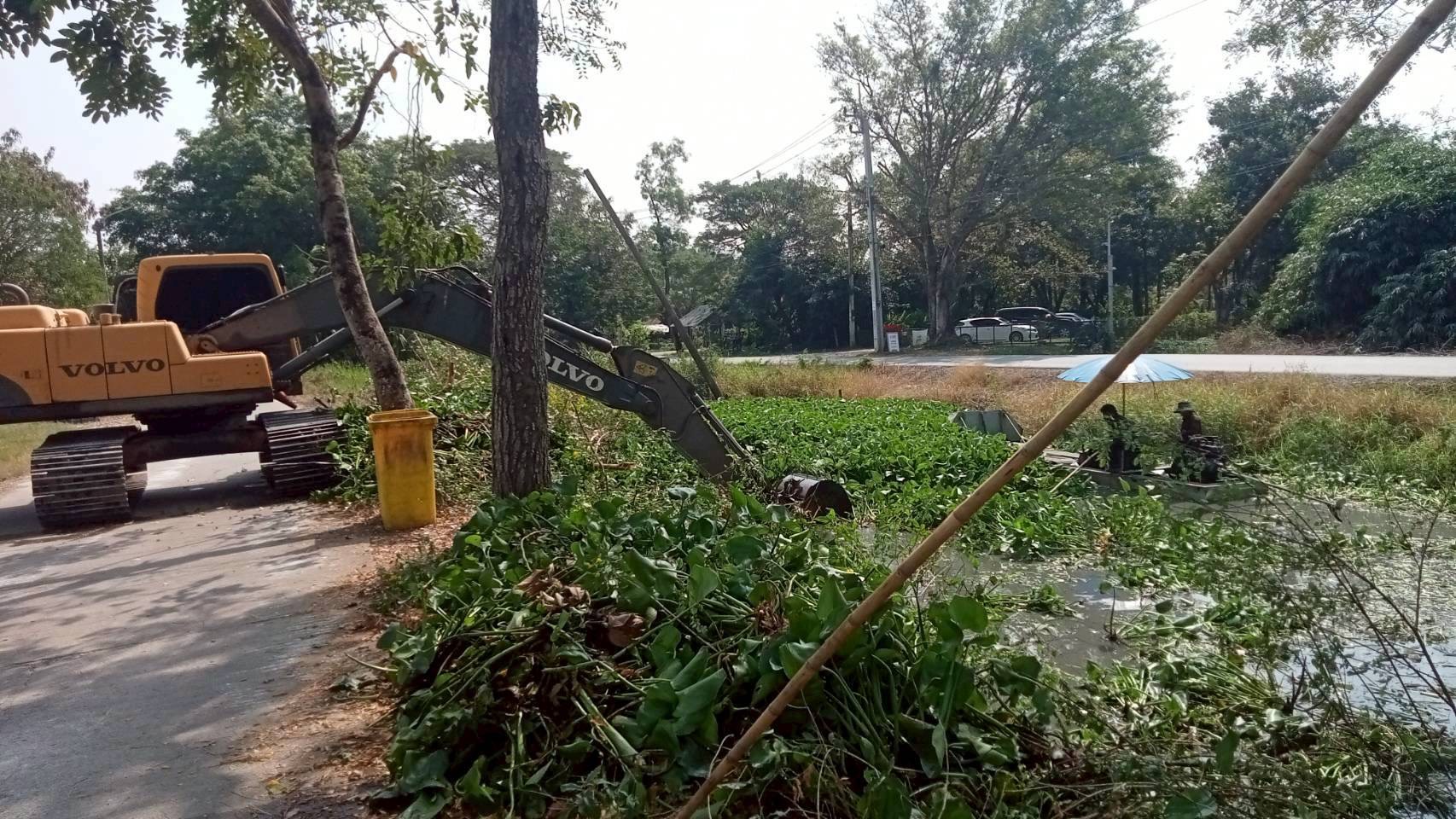

736517-03-202642.600.00เดือน มีนาคม 2569 ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองลำอีรัว ระยะทางความยาว 1.5 กม.

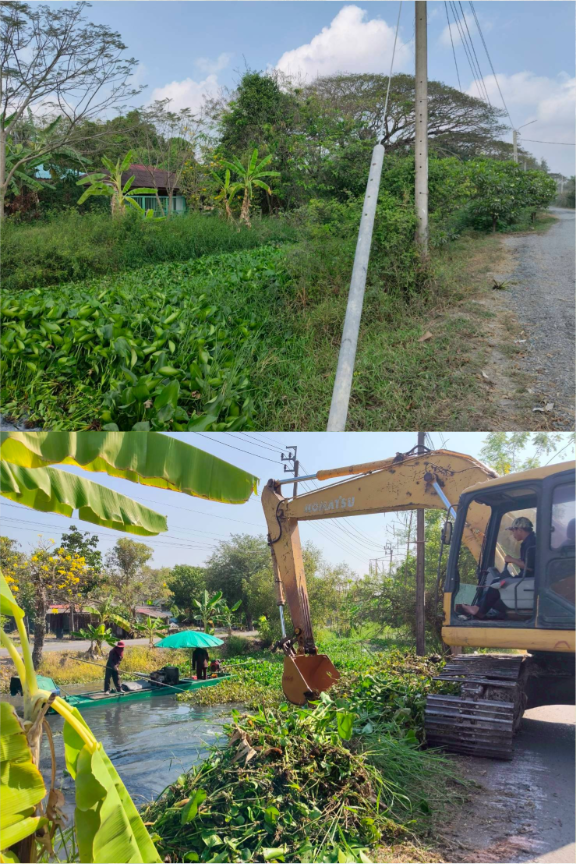

736517-02-202641.000.00เดือน กุมภาพันธ์ 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณหนองปลาหมอ ระยะทางความยาว 3.1 กม.
736517-02-202637.900.00เดือน กุมภาพันธ์ 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณบึงกลาง ระยะทางความยาว 2.1 กม.
736517-02-202635.800.00เดือน กุมภาพันธ์ 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองกระทุ่มล้ม ระยะทางความยาว 5.2 กม.
736517-02-202630.600.00เดือน กุมภาพันธ์ 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณลำสลิดทอง ระยะทางความยาว 3.1 กม.
736517-02-202627.500.00เดือน กุมภาพันธ์ 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองสอง ระยะทางความยาว 7.5 กม.

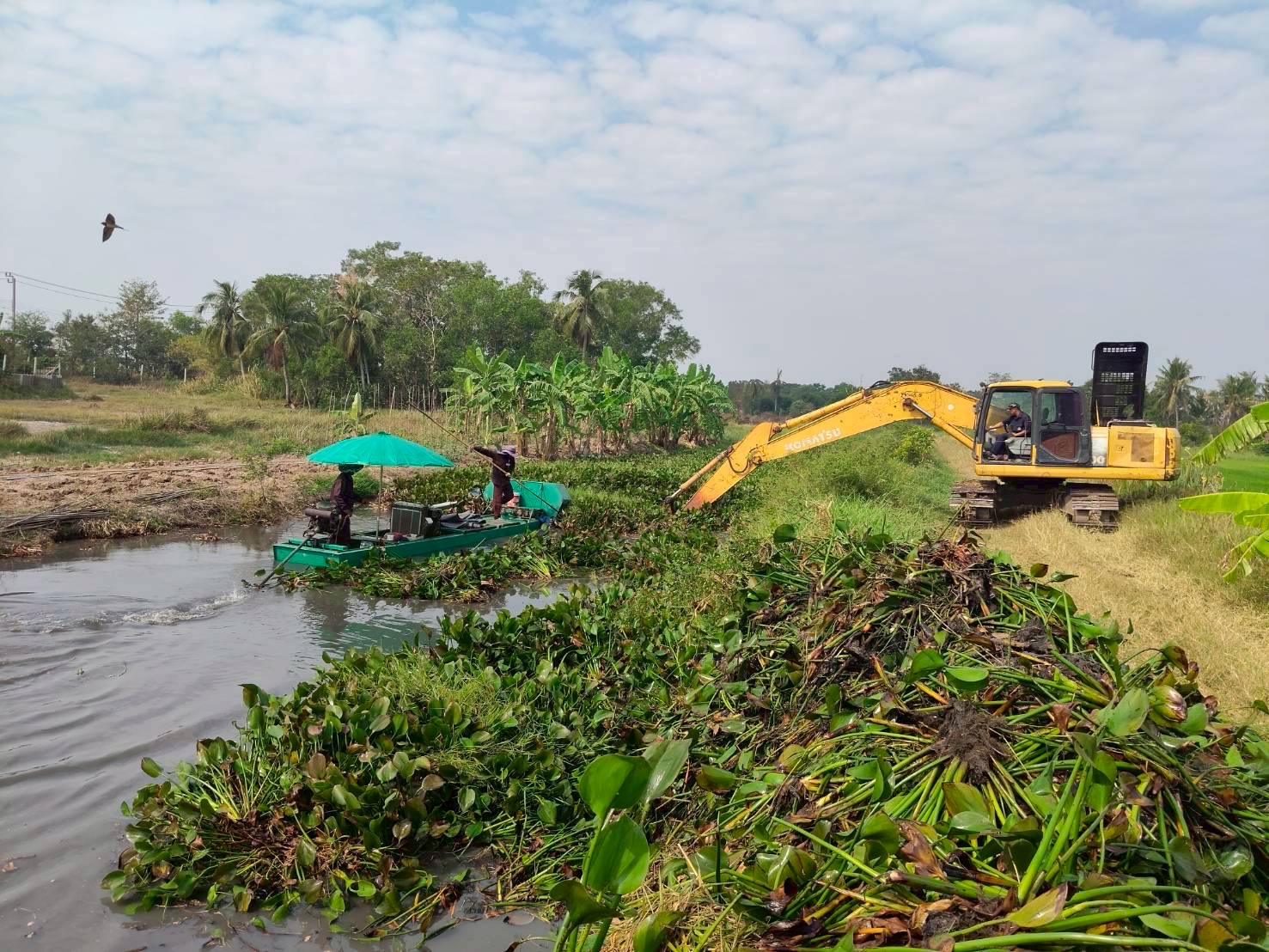

736517-02-202620.100.00เดือน กุมภาพันธ์ 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณบึงปรง ระยะทางความยาว 2.2 กม.

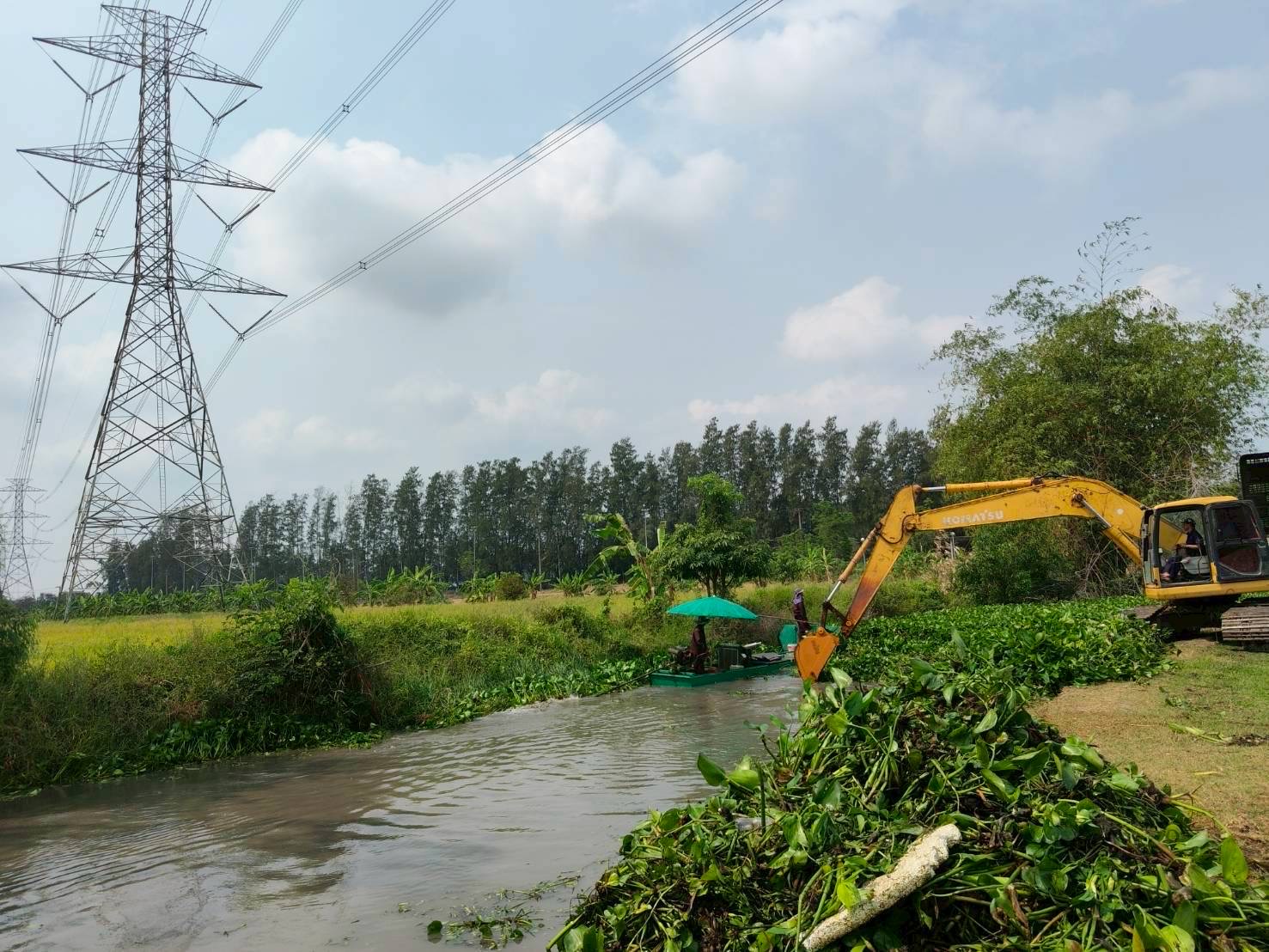

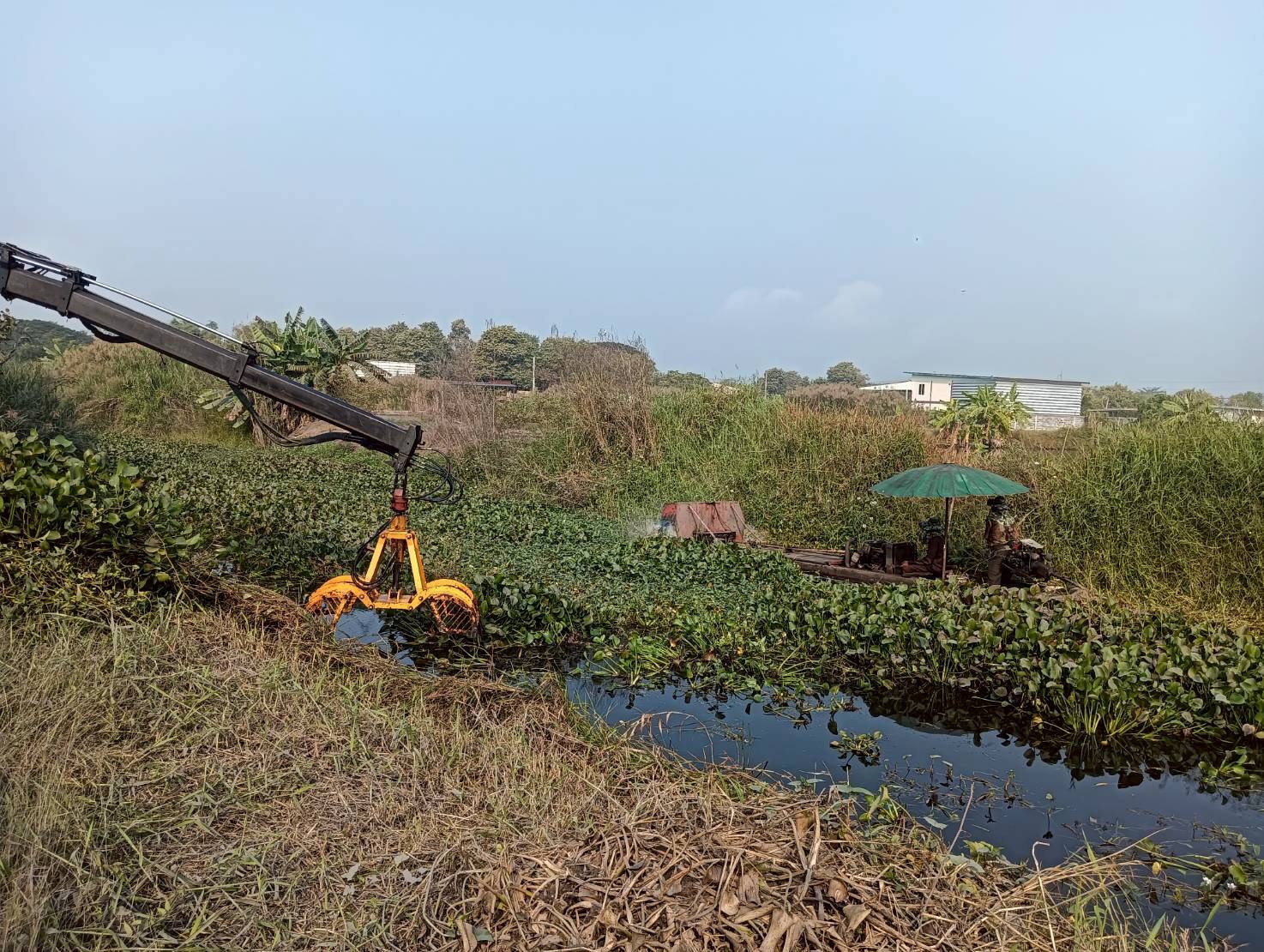

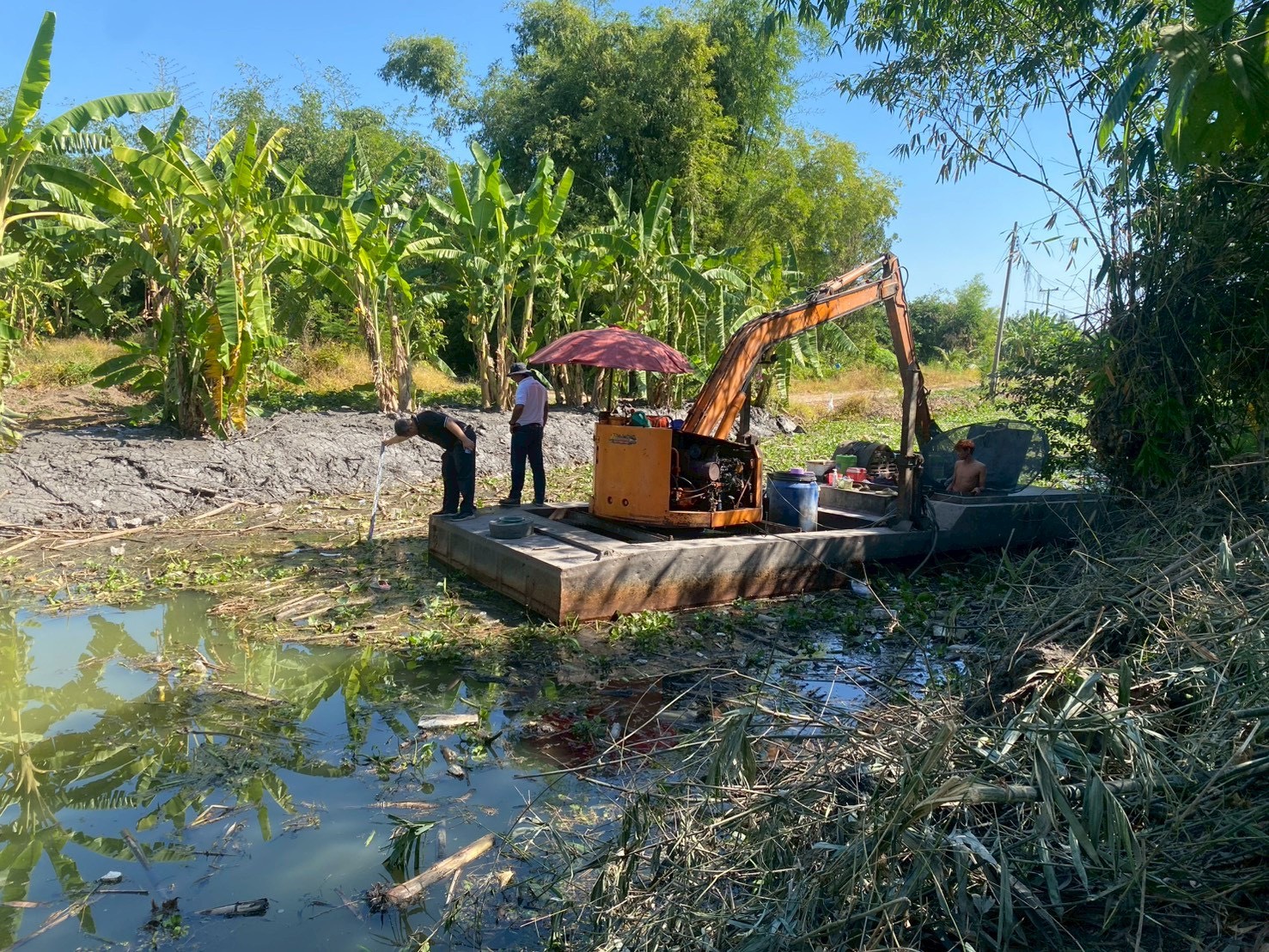

736517-02-202617.900.00เดือน กุมภาพันธ์ 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณบึงน้ำรักษ์ ระยะทางความยาว 3.9 กม.
736519-01-202614.000.00เดือน มกราคม 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองลำตาจีน ระยะทางความยาว 1.5 กม.
736519-01-202612.500.00เดือน มกราคม 2569 : ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองลำแขก ระยะทางความยาว 2 กม.
736530-12-20252.000.00ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองลำต้อยติ่ง ระยะทางความยาว 2 กม.
736530-12-20255.000.00ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองวัดสีชมพู ระยะทางความยาว 5 กม.

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-6 of 6 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการเปิดทางน้ำไหล เดือนธันวาคม 256810.0001-12-202531-12-2025
2ดำเนินการเปิดทางน้ำไหล เดือนมกราคม 256910.0001-01-202631-01-2026
3ดำเนินการเปิดทางน้ำไหล เดือนกุมภาพันธ์ 256910.0001-02-202628-02-2026
4ดำเนินการเปิดทางน้ำไหล เดือนมีนาคม 256910.0001-03-202631-03-2026
5ดำเนินการเปิดทางน้ำไหล เดือนเมษายน 256910.0001-04-202630-04-2026
6ดำเนินการเปิดทางน้ำไหล เดือนพฤษภาคม 256950.0001-05-202631-05-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
ลำดับวันที่รายงานผลการดำเนินงาน
116-12-2025 09:11:1410.00
219-01-2026 16:27:1810.00
317-02-2026 14:15:3910.00
417-03-2026 16:15:5810.00
521-04-2026 14:12:1610.00
626-05-2026 09:13:2250.00
