ข้อมูลโครงการ :: ความครบถ้วนในการบันทึกข้อมูลและการเปลี่ยนแปลงของอาคาร

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ความครบถ้วนในการบันทึกข้อมูลและการเปลี่ยนแปลงของอาคาร0.0033.33สำนักงานเขตคลองสานฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5441) 24.2 ความครบถ้วนในการบันทึกข้อมูลและการเปลี่ยนแปลงของอาคารร้อยละ100.001.001.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

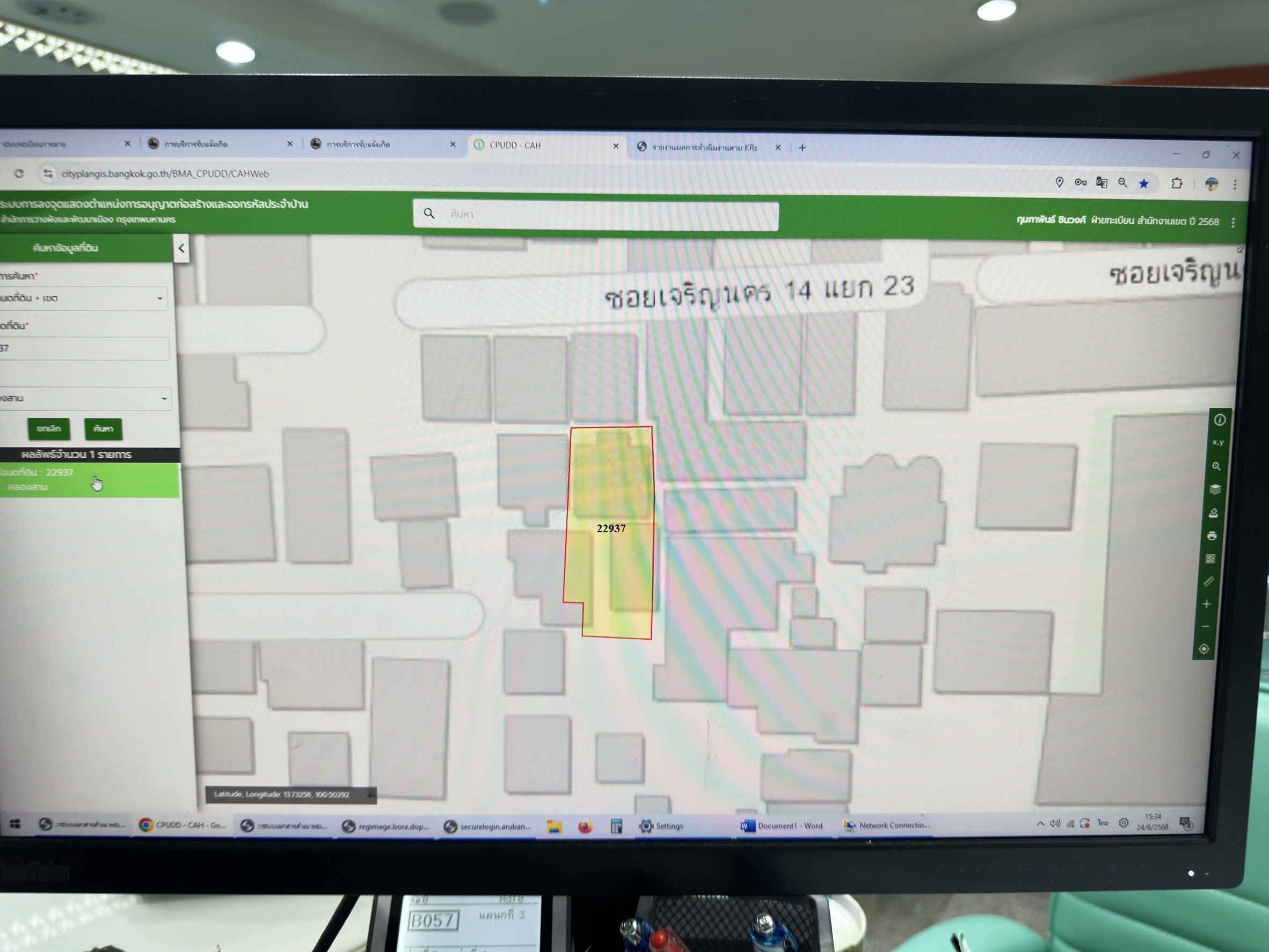

544129-01-20251.000.00ฝ่ายทะเบียนได้บันทึกตำแหน่งและข้อมูลรายการบ้าน เลขที่บ้าน เลขรหัสประจำบ้าน และเลขที่ใบอนุญาตก่อสร้างในระบบภูมิสารสนเทศบบระบบเครือข่ายของสำนักการวางผังและพัฒนาเมือง โดยในเดือนมกราคม 2568 มีผู้ขอเลขเลขหมายประจำบ้าน จำนวน 1 ราย และได้ดำเนินการรายงานให้สำนักการวางผังและพัฒนาเมืองภายในวันที่ 5 ของเดือนถัดไป ฝ่ายโยธานำเข้าข้อมูลการขออนุญาตปลูกสร้างอาคารในระบบ BMA OSS และในระบบสำนักการโยธาเรียบร้อยเเล้ว
544129-12-20240.000.00ศึกษารายละเอียดหลักเกณฑ์ วางแผนการดำเนินการ เริ่มดำเนินการ 1 มกราคม 2568
544130-11-20240.000.00ศึกษารายละเอียดหลักเกณฑ์ วางแผนการดำเนินการ เริ่มดำเนินการ 1 มกราคม 2568
544131-10-20240.000.00ศึกษารายละเอียดหลักเกณฑ์ วางแผนการดำเนินการ

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ศึกษารายละเอียดหลักเกณฑ์ วางแผนการดำเนินการ25.0001-10-202431-12-2024
2บันทึกข้อมูลลงในระบบ ตั้งแต่วันที่ 1 มกราคม - 31 สิงหาคม 256850.0001-01-202530-09-2025
3รายงานผลการดำเนินงานตามหลักเกณฑ์ที่กำหนด25.0001-01-202530-09-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
130-11-2024 17:12:1025.00
200.00
300.00
