โครงการ · กิจกรรม · ปีงบประมาณ 2567

ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่าง (ดวง)

งบประมาณ 746,200 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางนา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

1. เพื่อให้มีไฟฟ้าแสงสว่างกับผู้ใช้เส้นทางคมนาคมในเวลากลางคืน 2. เพื่อให้ประชาชนมีความปลอดภัยในชีวิตและทรัพย์สิน 3. ลดและป้องกันการเกิดอุบัติเหตุจากท้องถนนในเวลากลางคืน 4. ลดปัญหาอาชญากรรมในพื้นที่

เขตที่ดำเนินโครงการ
สำนักงานเขตบางนา
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
161

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 25-01-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
5. ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่าง (ดวง) : OKR 2.1.20
OKR #5 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
150.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 150 · 12 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
30%
ความเร็วเฉลี่ย (ต่อเดือน)
-3.4
ล่าสุด +8.4/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 12 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 29 ก.ย. 67 (334 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 45.00 จากเป้าหมาย 150 (30%) เมื่อ 29 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -3.4 ต่อเดือน (ช่วง 3 รายงานล่าสุด +8.4 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.26
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 3,195.9 ต่อเดือน (อัตราปัจจุบัน 3.4 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (25 ก.ค. 67 → 31 ส.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 730 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 5 ครั้ง (เช่น 26 ธ.ค. 66 → 25 ม.ค. 67 เปลี่ยน -25.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 31 ต.ค. 66 → 30 พ.ย. 66 (+54.00 ใน 30 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2024-09-29 +29 วัน
45.00 ▼ -8.00

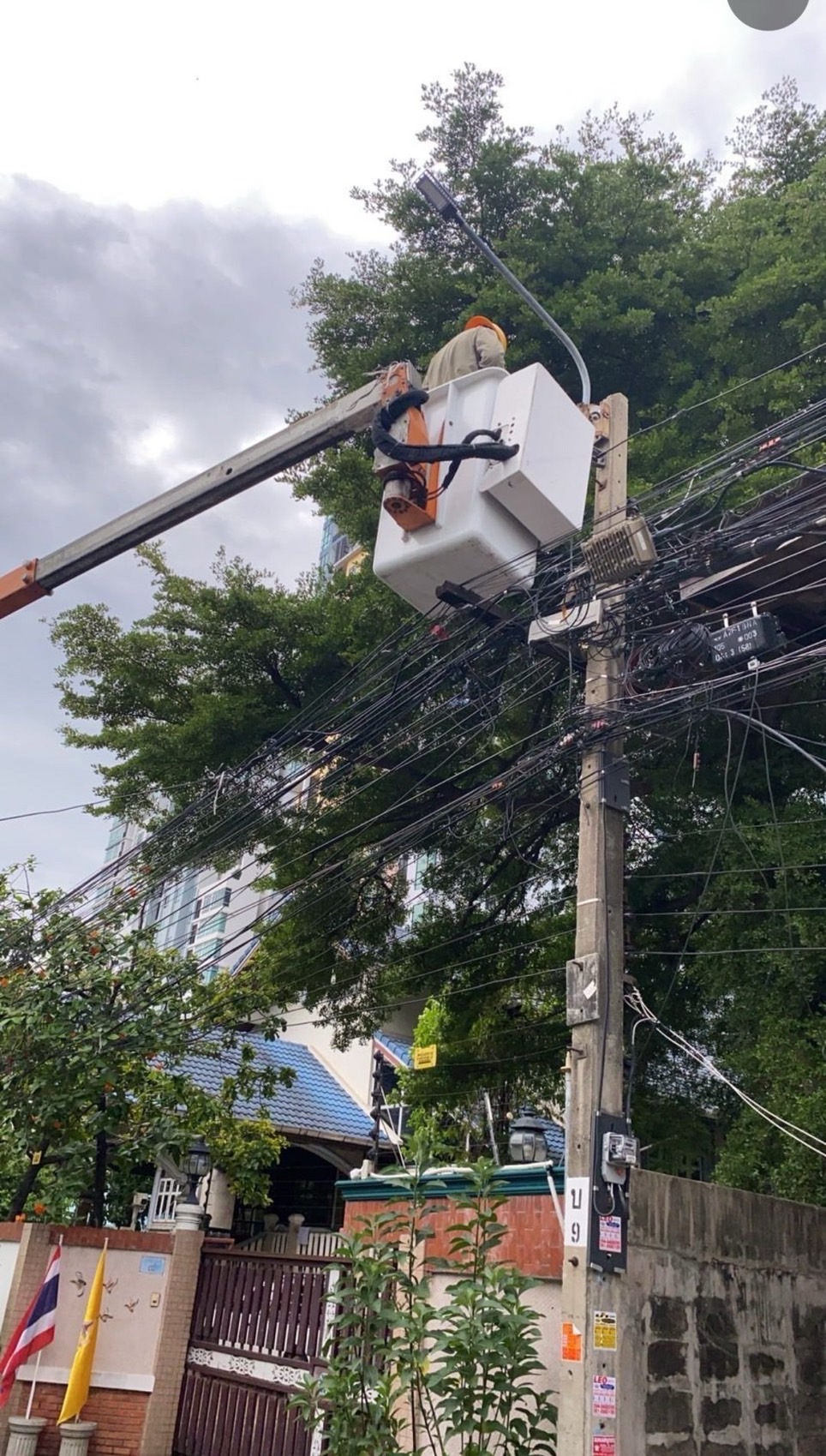

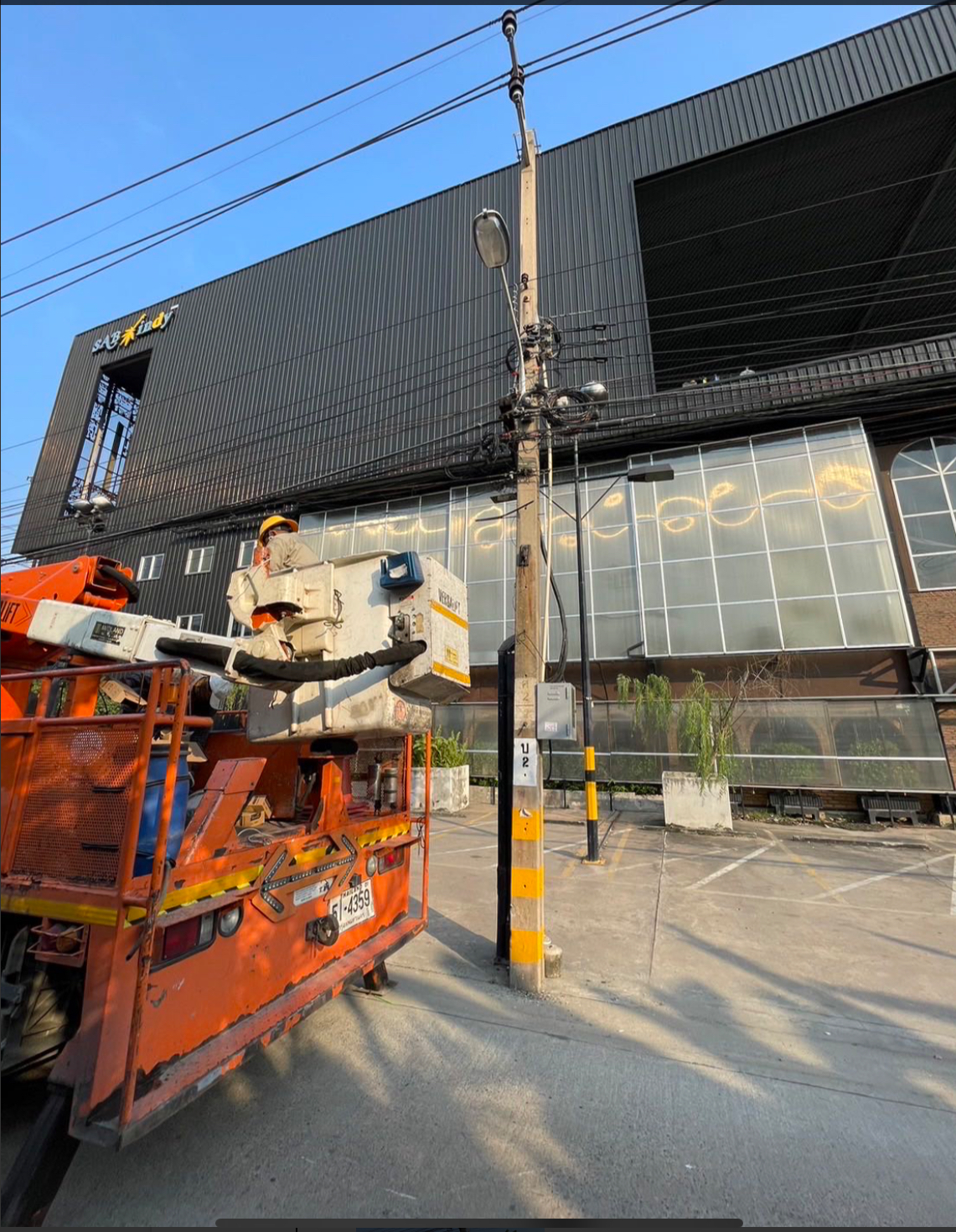

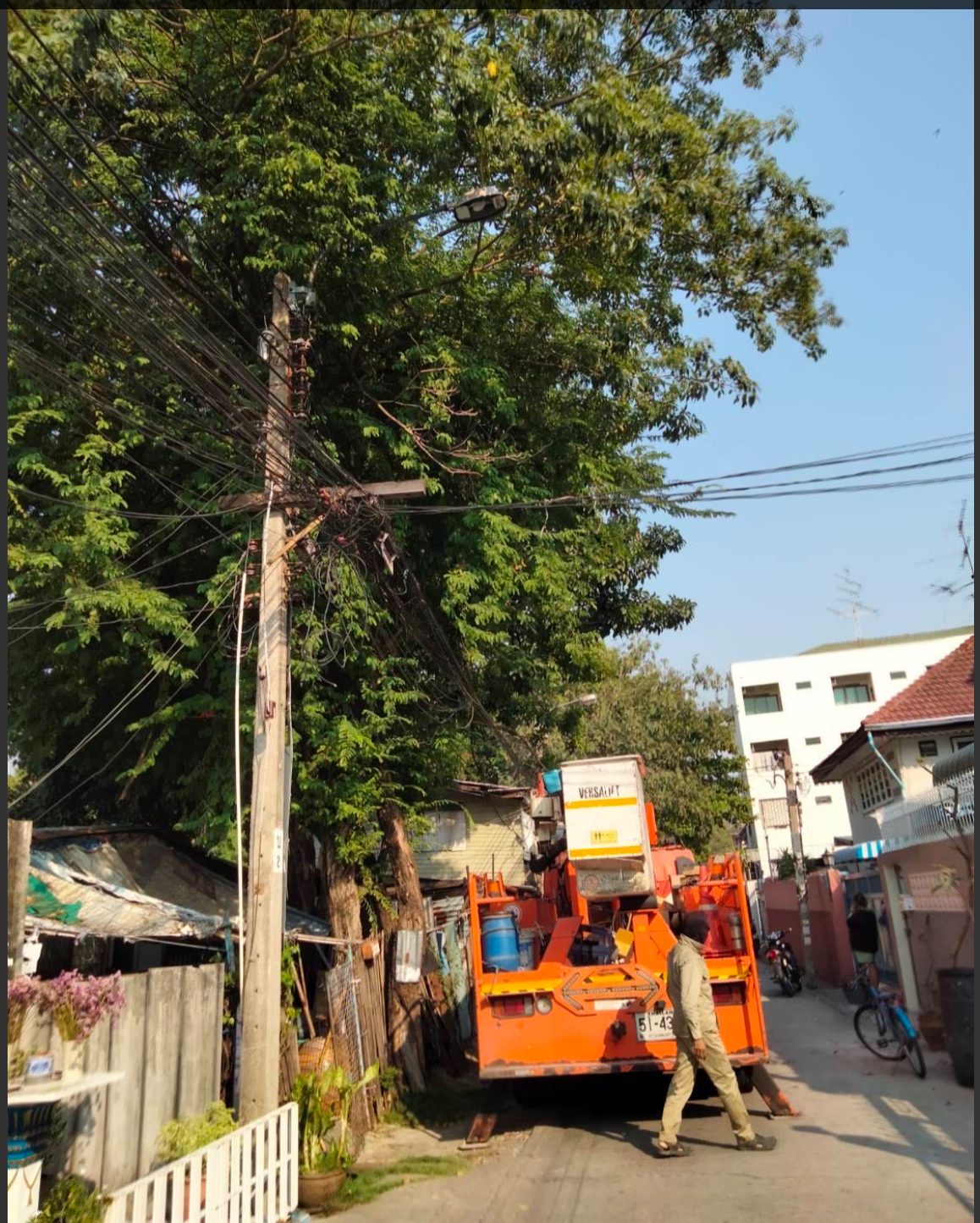

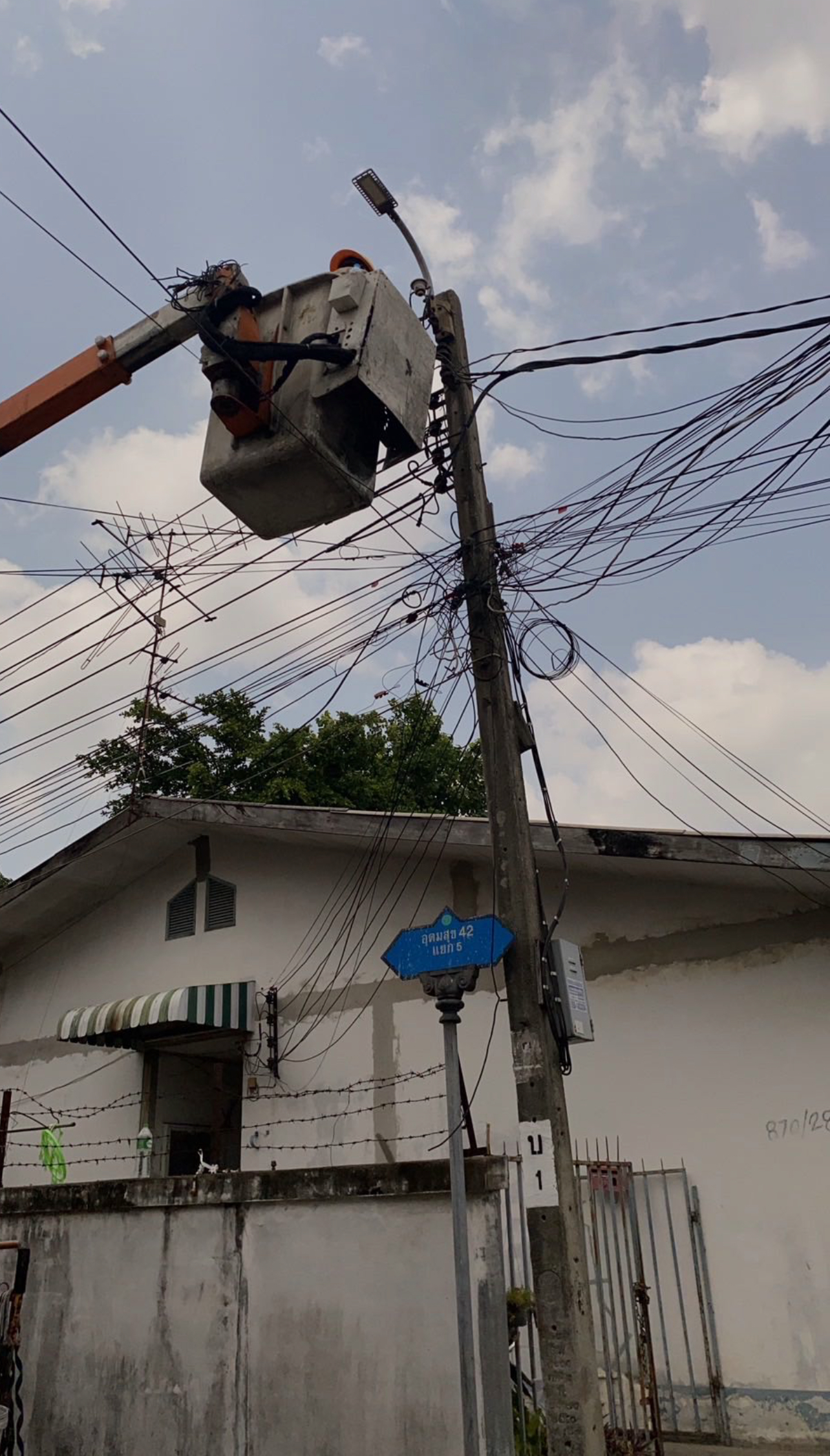

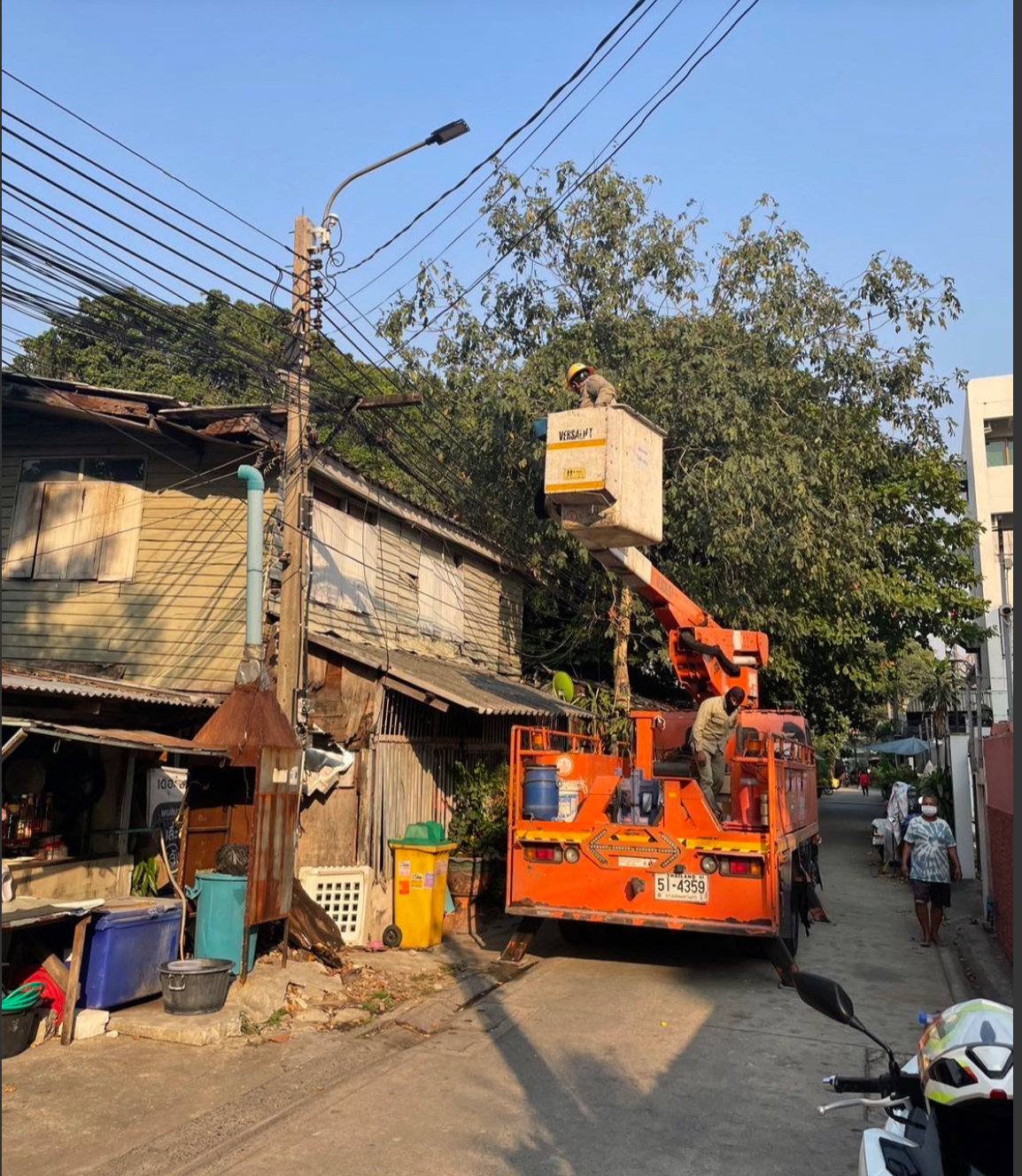

1. ดำเนินการประสานการไฟฟ้านครหลวง เพื่อซ่อมแซมไฟฟ้า จำนวน 45 ดวง 2. สำรวจความพึงพอใจ โดยรวมผลเฉลี่ยความพึงพอใจ ร้อยละ 84.95 3. รายงานผลการดำเนินงานการติดตั้ง/ซ่อม ไฟฟ้าส่องสว่าง พร้อมปัญหาอุปสรรค และข้อเสนอแนะ เสนอผู้บริหารกรุงเทพมหานครทราบ ตามหนังสือ ที่ กท 8400/6976 ลงวันที่ 9 กันยายน 2567 4.
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-08-31 +37 วัน
53.00 ▲ +25.00
ดำเนินการประสานการไฟฟ้านครหลวง ดังนี้ 1. ซ่อมแซมไฟฟ้า จำนวน 23 ดวง 2. ติดตั้งไฟฟ้า จำนวน 30 ดวง (ซอยอุดมสุข 50 แยก 2-2, ซอยทองอยู่ 1, ซอยอุดมสุข 56, ซอยแบริ่ง 39, ซอยลาซาล 57)
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-07-25 +31 วัน
28.00 ▼ -42.00
ดำเนินการประสานการไฟฟ้านครหลวง เพื่อซ่อมแซมไฟฟ้า จำนวน 28 ดวง
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-06-24 +31 วัน
70.00 ▲ +23.00
ดำเนินการประสานการไฟฟ้านครหลวง ดังนี้ 1. ซ่อมแซมไฟฟ้า จำนวน 68 ดวง 2. ติดตั้งไฟฟ้า จำนวน 2 ดวง (ซอยอุดมสุข 42 แยก 10-2)
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-05-24 +28 วัน
47.00 ▲ +18.00
ดำเนินการประสานการไฟฟ้านครหลวง ดังนี้ 1. ซ่อมแซมไฟฟ้า จำนวน 41 ดวง 2. ติดตั้งไฟฟ้า จำนวน 6 ดวง (ซอยอุดมสุข 42 แยก 9)
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-04-26 +28 วัน
29.00 ▼ -38.00
ดำเนินการประสานการไฟฟ้านครหลวง เพื่อซ่อมแซมไฟฟ้า จำนวน 29 ดวง
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-03-29 +29 วัน
67.00 ▲ +27.00
ดำเนินการประสานการไฟฟ้านครหลวง เพื่อซ่อมแซมไฟฟ้า จำนวน 67 ดวง
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-02-29 +35 วัน
40.00 ▼ -35.00
ดำเนินการประสานการไฟฟ้านครหลวง เพื่อซ่อมแซมไฟฟ้า จำนวน 40 ดวง
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-01-25 +30 วัน
75.00 ▼ -25.00
1. ผู้บริหารกรุงเทพมหานคร (รองปลัดกรุงเทพมหานคร หัวหน้ากลุ่มภารกิจ) เห็นชอบแผนฯ เมื่อวันที่ 18 มกราคม 2567 ตามหนังสือที่ กท 8400/180 ลงวันที่ 12 มกราคม 2567 2. ดำเนินการประสานการไฟฟ้านครหลวง เพื่อซ่อมแซมไฟฟ้า จำนวน 75 ดวง
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2023-12-26 +26 วัน
100.00 ● เท่าเดิม
1. จัดทำแแผนการดำเนินงานการติดตั้ง/ซ่อม ไฟฟ้าส่องสว่าง 2. นำแผนฯ ส่งให้สำนักยุทธศาสตร์และประเมินผลตรวจสอบความครบถ้วน ตามหนังสือ ที่ กท 8400/6014 ลงวันที่ 14 ธันวาคม 2566 3. สำนักยุทธศาสตร์และประเมินผล แจ้งผลการตรวจสอบแผนฯ ตามหนังสือ ที่ กท 0503/3386 ลงวันที่ 27 ธันวาคม 2566 4. ดำเนินการประสานให้
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2023-11-30 +30 วัน
100.00 ▲ +54.00
ดำเนินการประสานให้การไฟฟ้านครหลวงซ่อมแซมไฟฟ้าสาธาณะดับชำรุด จำนวน 100 ดวง
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2023-10-31
46.00
ดำเนินการประสานการไฟฟ้านครหลวง เพื่อซ่อมแซมไฟฟ้า จำนวน 46 ดวง
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.678183, 100.592795)

← กลับไปเลือกเขต
