โครงการ · กิจกรรม · ปีงบประมาณ 2567

กิจกรรมพัฒนาหลักสูตรฝึกอบรมการดัดแปลงรถยนต์เพื่อใช้พลังงานไฟฟ้า (EV Conversion) ในโรงเรียนฝึกอาชีพกรุงเทพมหานคร

งบประมาณ - ความคืบหน้าล่าสุด 90% หน่วยงาน สำนักการคลัง 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

กรุงเทพมหานคร เป็นหน่วยงานราชการที่มียานพาหนะ เช่น รถบรรทุกขนาด 1 ตัน รถตู้โดยสาร และรถบรรทุกขนาดใหญ่สำหรับใช้งานเฉพาะกิจ เช่น รถบรรทุกเทท้าย รถบรทุกน้ำ รถบรรทุกติดเครน จำนวนมากกว่า 4,000 คัน ซึ่งรถดังกล่าวจะใช้เครื่องยนต์ดีเซล ซึ่งต้นกำเนิดการปล่อยมลพิษฝุ่นละอองขนาดเล็ก (PM2.5) ซึ่งการดัดแปลงรถยนต์ดีเซลเดิม เป็นรถยนต์ไฟฟ้า (EV Conversion) เป็นวิธีการหนึ่งที่สามารถลดมลพิษฝุ่นละอองขนาดเล็ก (PM2.5) สามารถดำเนินการได้ทันที เนื่องจากรถยนต์ไฟฟ้าที่มีจำหน่ายในท้องตลาดปัจจุบัน จะเป็นรถยนต์นั่งที่เดิมใช้เครื่องยนต์เบนซิน ยังไม่มีรถยนต์ประเภทรถบรรทุกที่สามารถนำมาใช้ทดแทนรถยนต์ชนิดเครื่องยนต์ดีเซล กองโรงงานช่างกล สำนักการคลัง เป็นหน่วยงานที่มีภารกิจในการซ่อมแซมบำรุงรักษารถยนต์ของ กรุงเทพมหานคร ที่มีบุคลากรในวิชาชีพทีมความเกี่ยวข้องโดยตรง ได้แก่วิศวกรเครื่องกล นายช่างเครื่องกล และนายช่างไฟฟ้าอยู่เป็นจำนวนมาก และมีโครงการที่จะดำเนินการดัดแปลงรถยนต์ไฟฟ้าต้นแบบ ซึ่งสามารถพัฒนาและจัดทำหลักสูตรวิธีการสำหรับการดัดแปลงรถยนต์ไฟฟ้าไปควบคู่กันได้ โดยการพัฒนาหลักสูตรจากการปฏิบัติการดัดแปลงรถจริง จะส่งผลให้หลักสูตรมีความถูกต้องตามหลักวิศวกรรม ปลอดภัยในการดำเนินงาน และสามารถใช้งานได้จริง อีกทั้งยังสอดคล้องกับนโยบายผู้ว่าราชการกรุงเทพมหานคร ในด้านสิ่งแวดล้อมดดี นโยบายส่งเสริมสนับสนุนให้เกิด ecosystem รถพลังงานไฟฟ้า ดังนั้น จึงควรดำเนินการกิจกรรมพัฒนาหลักสูตรฝึกอบรมการดัดแปลงรถยนต์เพื่อใช้พลังงานไฟฟ้า (EV Conversion) ในโรงเรียนฝึกอาชีพกรุงเทพมหานครเพื่อเป็นการศึกษาและพัฒนาองค์ความรู้ด้านรถยนต์ไฟฟ้าดัดแปลง และถ่ายทอดความรู้แก่บุคลากรของกรุงเทพมหานคร และประชาชนผู้มีความสนใจทั่วไป

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3463

02ความคืบหน้า

ความคืบหน้าโครงการ
90%
จำนวนรายงานทั้งหมด
14

ข้อมูลอัปเดตล่าสุด 04-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
OKR 4.2.36 ติดตั้งสถานี EV Charging Station (KPI 2.10.4)
OKR #556 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
5.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 5.00 · 13 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 13 ครั้ง ตั้งแต่ 27 พ.ย. 66 ถึง 21 ก.ย. 67 (299 วัน) เฉลี่ยทุก 25 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 5.00 (0%) เมื่อ 21 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 16.9 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 40 วัน (23 ก.ค. 67 → 1 ก.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 740 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 13 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (14 ครั้ง)

2024-09-21 +20 วัน
0.00 ● เท่าเดิม

อยู่ระหว่างสรุปรูปแบบ และจัดทำหลักสูตรร่วมกับ โรงเรียนฝึกอาชีพกรุงเทพมหานคร (อาทร สังขะวัฒนะ) สำนักพัฒนาสังคม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-09-01 +40 วัน
0.00 ● เท่าเดิม
อยู่ในขั้นตอนการตรวจสอบรายละเอียดหลักสูตร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-07-23 +22 วัน
0.00 ● เท่าเดิม
จัดหัวข้อสำหรับการอบรมแล้วเสร็จ อยู่ระหว่าจัดทำเนื่อหาตามหัวข้อ
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-07-01 +31 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างจัดทำร่าวหลักสูตร ร่วมกับ สำนักพัฒนาสังคม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-05-31 +39 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างจัดทำคู่มือการอบรม (ต่อเนื่อง)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-04-22 +22 วัน
0.00 ● เท่าเดิม
พิจารณาร่างหลักสูตร ร่วมกับสำนักพัฒนาสังคม
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-03-31 +5 วัน
0.00 ● เท่าเดิม
จัดประชุมกำหนดร่างหลักสูตรร่วมกับ สนพ. (โรงเรียนฝึกอาชีพกรุงเทพมหานคร (อาทร สังขะวัฒนะ))
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-03-26 +0 วัน
0.00 ● เท่าเดิม

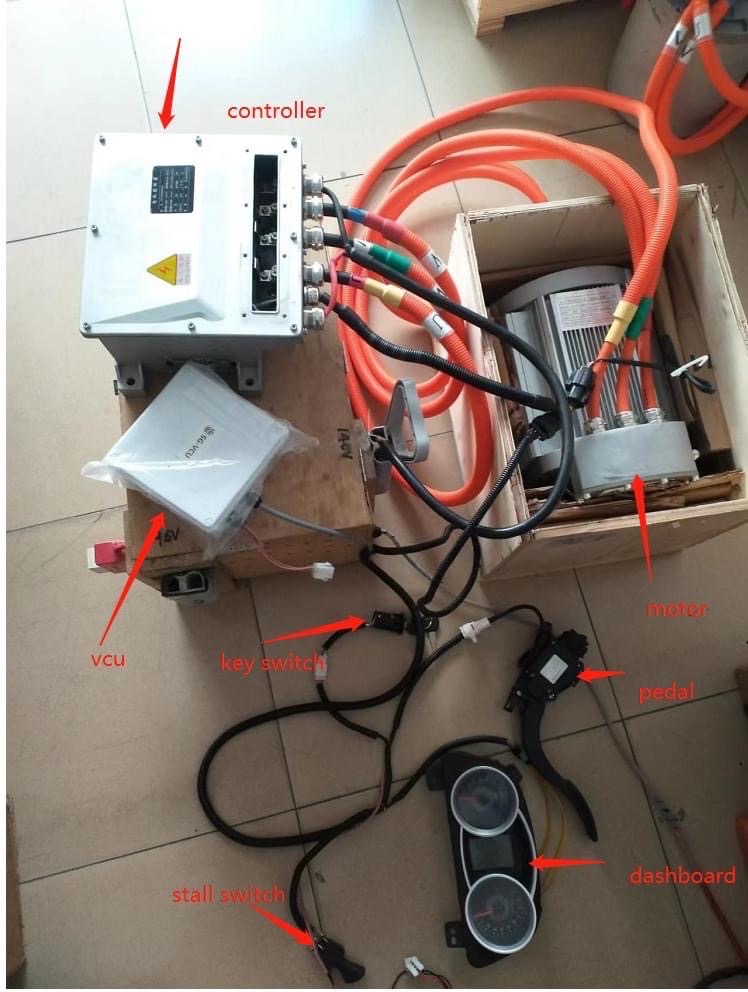

ติดตั้งแบตเตอรี่แล้วเสร็จ อยู่ในขั้นตอนติดตั้งอุปกรณ์ประกอบอืื่นๆ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-03-26 +26 วัน
0.00 ● เท่าเดิม
ประชุมเพื่อจัเทำโครงร่างหลัสูตรร่วมกับสำนักพัฒนาสังคม (โรงเรียนฝึกอาชีพกรุงเทพมหานคร อาทร สังขะวัฒนะ)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-02-29 +36 วัน
0.00 ● เท่าเดิม

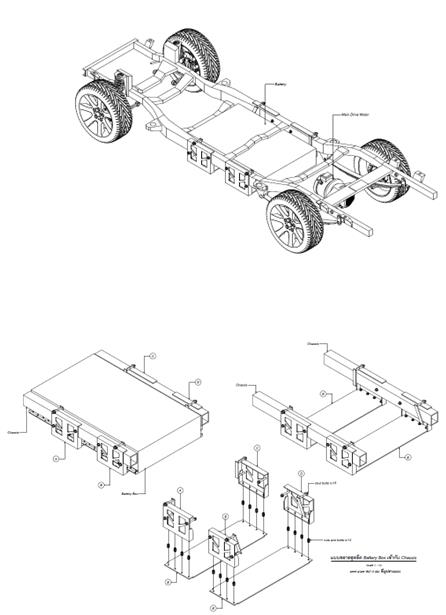

จัดทำแบบติดตั้ง โดยระบบ 3D Scan เพื่อจำลองรูปแบบการติดตั้ง(Simulation)
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-01-24 +30 วัน
0.00 ● เท่าเดิม
รื้อถอนเครื่องยนต์และอุปกรณ์ออก เพื่อเตรียมการติดตั้งอุปกรณ์ระบบไฟฟ้า
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2023-12-25 +25 วัน
0.00 ● เท่าเดิม
กำหนดจุดติดตั้งจริงบนตัวรถ ตามรูปแบบที่กำหนด
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2023-11-30 +3 วัน
0.00 ● เท่าเดิม
ทดสอบการทำงานของอุปกรณ์ร่วมกับแบตเตอรรี่ เพื่อเตรียมทำการติดตั้ง
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2023-11-27
0.00
ทดสอบการทำงานของอุปกรณ์ร่วมกับแบตเตอรรี่ เพื่อเตรียมทำการติดตั้ง
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.764888, 100.498756)
