โครงการ · กิจกรรม · ปีงบประมาณ 2567

จัดหาพื้นที่เอกชน หรือ พัฒนา Hawker Center รองรับผู้ค้าหาบเร่ (แห่ง)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตดินแดง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตดินแดง
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
36

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
16

ข้อมูลอัปเดตล่าสุด 24-07-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
8. จัดหาพื้นที่เอกชน หรือ พัฒนา Hawker Center รองรับผู้ค้าหาบเร่ (แห่ง) : OKR 7.2.05
OKR #8 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 8 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด 0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
9 มี.ค. 70
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 890 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 30 ก.ย. 67 (335 วัน) เฉลี่ยทุก 48 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.00 (0%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด 0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.11
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 9 มี.ค. 70 เทียบกับกำหนด 30 ก.ย. 67
  • ช่วงที่ไม่มีรายงานนานที่สุด 132 วัน (31 ต.ค. 66 → 11 มี.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 728 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 24 ส.ค. 67 → 30 ก.ย. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 24 ก.ค. 67 → 24 ส.ค. 67 (+1.00 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (16 ครั้ง)

2024-09-30 +0 วัน
0.00 ● เท่าเดิม
สำนักงานเขตดินแดงจัดทำแผนปฏิบัติการพัฒนา Hawker Center เพื่อให้เป็นไปตามความต้องการของประชาชนตามผลการดำเนินการที่กำหนด
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
0.00 ● เท่าเดิม
ประเมินผลการปฏิบัติงานและสรุปผลการปฏิบัติงาน รายไตรมาส
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
0.00 ● เท่าเดิม
มอบหมายเจ้าหน้าที่ที่เกี่ยวข้องให้สำรวจและจัดเตรียมพื้นที่สำหรับพัฒนา Hawker Center ติดต่อกับหน่วยงานเอกชนบริเวณจ๊อดแฟร์ รัชดา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
0.00 ● เท่าเดิม
จัดประชุมชี้แจงและทำความเข้าใจเกี่ยวกับโครงการพัฒนา Hawker Center ของสำนักงานเขตดินแดง และแนวทางการดำเนินงานเกี่ยวกับโครงการนี้เพื่อให้เจ้าหน้าที่ทุกนายในฝ่ายเทศกิจเข้าใจตรงกัน และนำแผนไปปฏิบัติอย่างมีประสิทธิภาพ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
0.00 ● เท่าเดิม
จัดทำแบบรายงานตามแนวทางการรายงานของสำนักเทศกิจ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
0.00 ● เท่าเดิม
รายงานผลการดำเนินการพัฒนา Hawker Center ให้ผู้บริหารกรุงเทพมหานครทราบ
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
0.00 ● เท่าเดิม
รายงานผลการปฏิบัติงานการพัฒนา Hawker Center ของสำนักงานเขตดินแดงให้ผู้บริหารเขตดินแดงทราบ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-30 +37 วัน
0.00 ▼ -1.00
จัดทำโครงการพัฒนา Hawker Center และกำหนดแนวทางในการปฏิบัติงานของสำนักงานเขตดินแดง
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-08-24 +31 วัน
1.00 ▲ +1.00

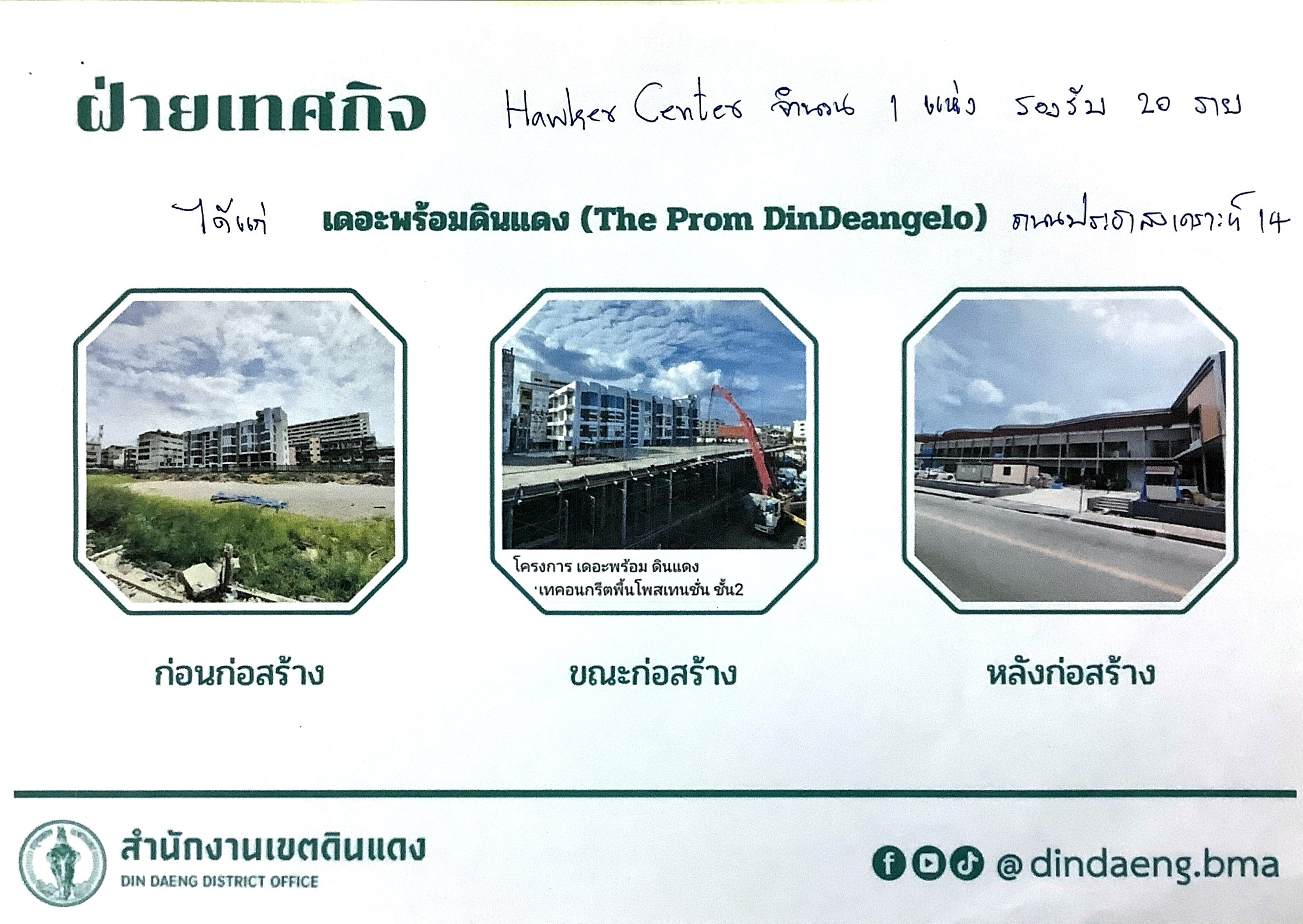

รายการผลการดำเนินการพัฒนา Hawker Center ระยะที่ 2 เปิดพื้นที่สำหรับจัด Hawker Center ในศูนย์การค้า The Prom ดินแดง บริเวณระเบียงทางเดินหน้าร้านค้าของศูนย์การค้าและพื้นที่ด้านใน
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-07-24 +21 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการพัฒนา Hawker Center ที่ศูนย์การค้า The Prom ถนนประชาสงเคราะห์ 14
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-07-03 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการพัฒนา Hawker Center ที่ศูนย์การค้า The Prom ถนนประชาสงเคราะห์ 14
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-06-04 +42 วัน
0.00 ● เท่าเดิม

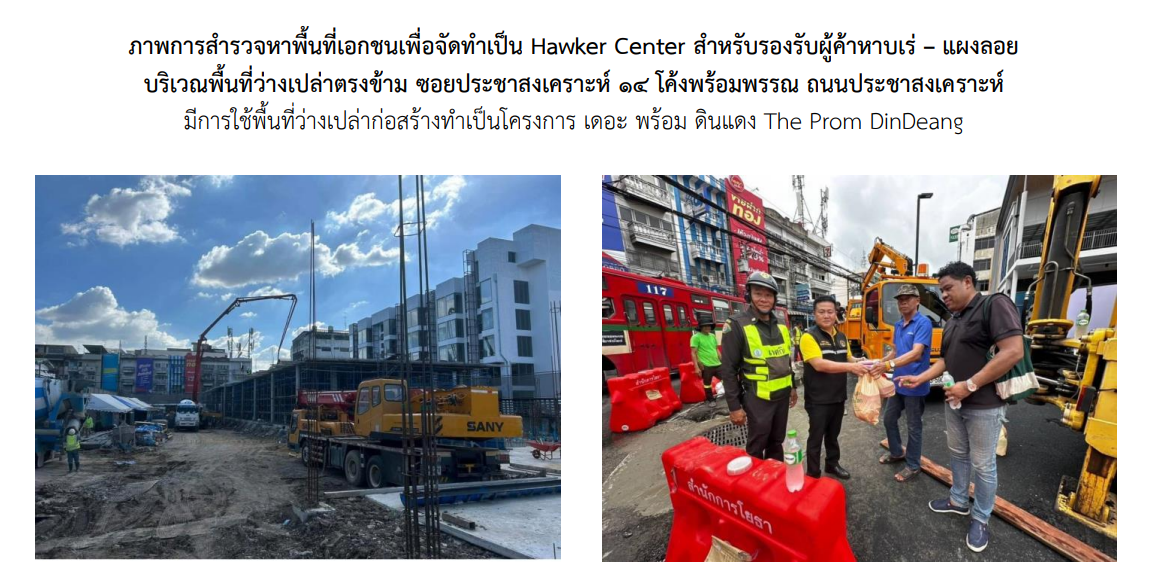

สำนักงานเขตดินแดงขอเปลี่ยนพื้นที่การจัด Hawker Center จาก จ๊อดแฟร์รัชดา เป็น เดอะ พร้อม ดินแดง The Prom Dindaeng ถนนประชาสงเคราะห์ 14 แขวงรัชดาภิเษก เขตดินแดง รองรับ จำนวน 20 ร้าน อยู่ระหว่างดำเนินการก่อสร้าง กำหนดเปิด 12 สิงหาคม 67 เนื่องจากมีปัญหาเกี่ยวกับข้อกฎหมายและการขออนุญาตก่อสร้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-04-23 +43 วัน
0.00 ● เท่าเดิม

รายงานการพัฒนา Hawker Center ระยะที่ 1 บริเวณจ๊อดแฟร์ รัชดา ปัจจุบันพื้นที่ลานและล็อคสำหรับประกอบการค้าได้ก่อสร้างเสร็จเรียบร้อยแล้ว เหลือเพียงลานจอดรถใต้ดินอยู่ระหว่างดำเนินการก่อสร้างหากแล้วเสร็จจึงจะดำเนินการเปิดรับสมัครผู้ประกอบการค้าให้เข้ามาจำหน่ายสินค้าภายในตลาดนัด โดยพื้นที่ที่ก่อสร้างเสร็จ
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-03-11 +0 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างพัฒนาพื้นที่ Hawker Center
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-03-11 +132 วัน
0.00 ● เท่าเดิม
สำรวจหาพื้นที่เอกชน
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2023-10-31
0.00
เตรียมข้อมูลผู้ค้า
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.769710, 100.553440)

← กลับไปเลือกเขต
