โครงการ · ปีงบประมาณ 2567

ปรับปรุงทางเท้าถนนเจริญกรุง ช่วงคลองผดุงกรุงเกษม ถึง แยกหมอมี

งบประมาณ 10,812,700 บาท ความคืบหน้าล่าสุด 90% หน่วยงาน สำนักงานเขตสัมพันธวงศ์ 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

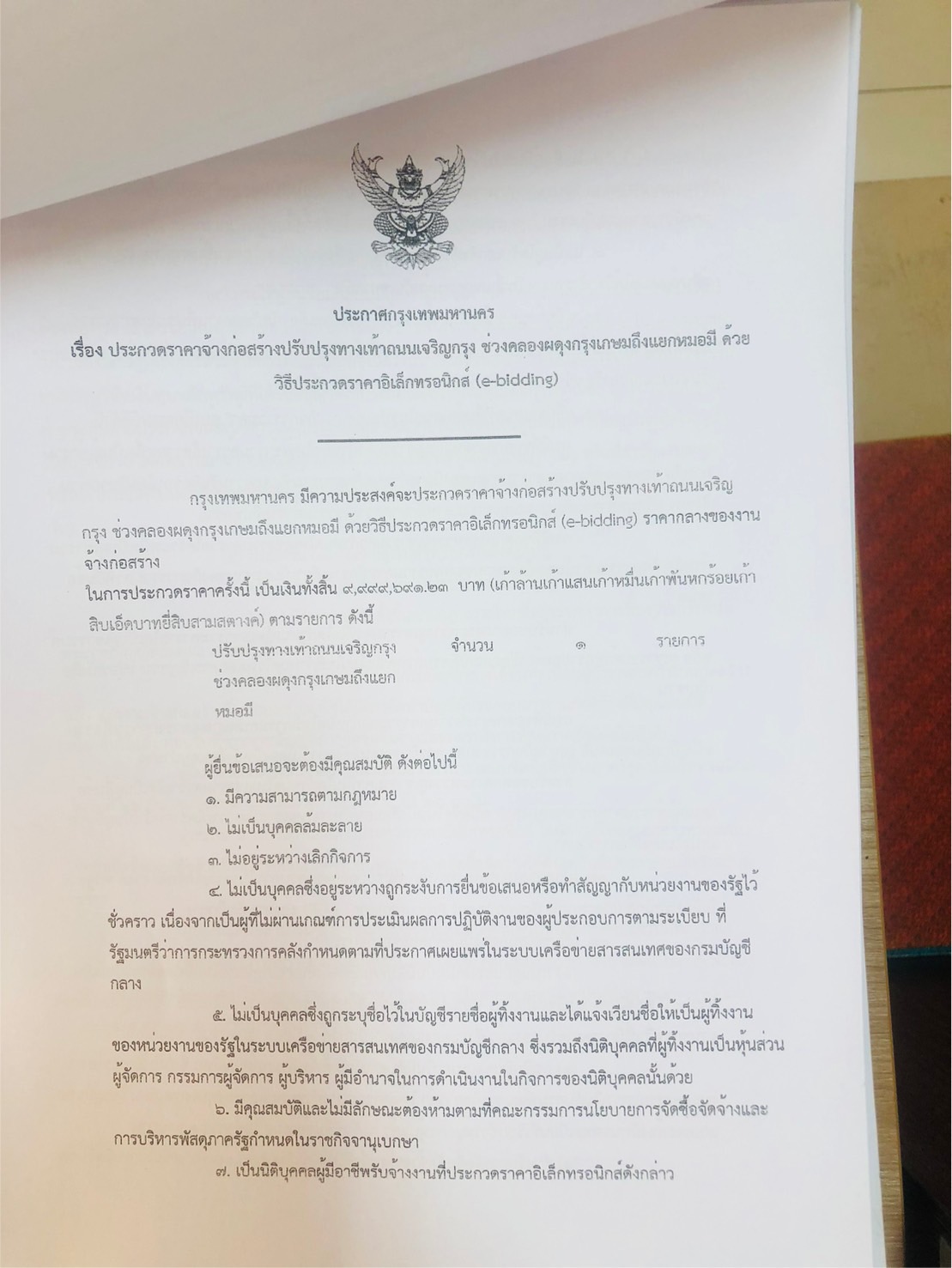

อ่านรายละเอียดโครงการฉบับเต็ม▸

1. รื้อกระเบื้องทางเท้า พร้อมขนไป พื้นที่ประมาณ 3,600 ตร.ม. 2. รื้อพื้นฐานทางเท้าและปรับระดับ พร้อมขนไป พื้นที่ประมาณ 3,600 ตร.ม. 3. รื้อคันหินทางเท้า พร้อมขนไป ยาวประมาณ 1,169 เมตร 4. รื้อคอกต้นไม้ พร้อมขนไป จำนวน 126 แห่ง 5. รื้อต้นไม้ (ต้นการเวก) พร้อมขนไป พื้นที่ประมาณ 150 ตร.ม. 6. รื้อทางลาดทางเท้า พร้อมขนไป จำนวน 28 แห่ง 7. รื้อฝาบ่อพักในทางเท้า พร้อมขนไป จำนวน 181 แห่ง 8. ทรายหยาบรองพื้น พร้อมปรับระดับบดอัดแน่น หนา 3 ซม. จำนวน 122 ลบ.ม. 9. เทคอนกรีตผสมเสร็จกำลังอัดประลัย 240 KSC หนา 10 ซม. 10. พร้อมวางเหล็กตะแกรง WIRE MESH CDR 4 (4 มม.) @ 0.20 ม. พื้นที่ประมาณ 3,750 ตร.ม. 11. สร้างทางเท้าด้วยกระเบื้องซีเมนต์ปูพื้น ตามแบบ มทก. -16 ขนาด 0.40x0.40x0.035 ม. Shot Blast (ผิวเคลือบ) พื้นที่ประมาณ 3,750 ตร.ม. 12. สร้างคันหิน ค.ส.ล. รางตื้นหล่อในที่ ตามแบบ มทก.-05 ยาวประมาณ 1,169 ม. 13. คันหินรับน้ำสำเร็จรูป ชนิดตะแกรงแนวตั้ง พร้อมสร้างท่อรับน้ำ ชนิดคอนกรีตเสริมทรงเหลี่ยมจากขอบคันหิน ตามแบบ มทก.-09 จำนวน 145 แห่ง 14. ทาสีคันหิน พื้นที่ประมาณ 150 ตร.ม. 15. สร้างทางลาดทางเท้า TYPE E ตามแบบ มทก.-10 และ มทก.-12 จำนวน 28 แห่ง 16. สร้างทางเข้า - ออก (คันหินสูง 0.185 ม.) แบบที่ 2 (พิมพ์ลาย) ตามแบบ มทก.-10 จำนวน 18 แห่ง 17. ปรับปรุงบ่อพักเดิมและฝาบ่อพัก ในทางเท้า ตามแบบ มนก. -02 จำนวน 181 แห่ง 18. สร้างคอกต้นไม้ ขนาด 120x120 ซม. ตามแบบ มทก.-15 จำนวน 126 แห่ง

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3694

02ความคืบหน้า

ความคืบหน้าโครงการ
90%
จำนวนรายงานทั้งหมด
10

ข้อมูลอัปเดตล่าสุด 26-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.1 ปรับปรุงทางเท้า (กม.) : OKR 1.1.05
OKR #4 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.76 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.76 · 10 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 27 ธ.ค. 66 ถึง 26 ก.ย. 67 (274 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.76 (0%) เมื่อ 26 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 13.4 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 75 วัน (27 ธ.ค. 66 → 11 มี.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 732 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 10 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (10 ครั้ง)

2024-09-26 +9 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญาคิดเป็นร้อยละ 15
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-09-17 +20 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญา คิดเป็นร้อยละ 10 ของปริมาณงานตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-08-28 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-07-30 +18 วัน
0.00 ● เท่าเดิม
ได้ตัวผู้รับจ้างแล้ว อยู่ระหว่างขอนุมัติจัดสรรเงิน เพื่อก่อหนี้ผูกพันต่อไป
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-07-12 +44 วัน
0.00 ● เท่าเดิม
ได้ผู้รับจ้างแล้ว อยู่ระหว่างขออนุมัติจ้างและจักได้ขออนุมัติจัดสรรเงินเพื่อดำเนินการก่อหนี้ผูกพันต่อไป
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-05-29 +41 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างเห็นชอบการกำหนดราคากลาง และดำเนินการโดยวิธีคัดเลือก
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-04-18 +20 วัน
0.00 ● เท่าเดิม
ดำเนินการตามพระราชบัญญัติจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐ พ.ศ.2560 โดยวิธีคัดเลือกเนื่องจากประกาศประกวดราคาอิเล็กทรอนิกส์ จำนวน 2 ครั้ง ยังไม่ได้ผู้รับจ้าง ปัจจุบันอยู่ระหว่างแต่งตั้งคณะกรรมการกำหนดแบบรูปรายการงานก่อสร้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-03-29 +18 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างเสนอรายงานพิจารณาผล ยกเลิกการประกวดราคาครั้งที่ 2 เนื่องจากไม่มีผู้ยื่นเสนอราคาและขอความเห็นชอบจัดจ้างโดยวิธีคัดเลือก ต่อไป
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-03-11 +75 วัน
0.00 ● เท่าเดิม
ยังไม่ได้ผู้รับจ้าง อยู่ระหว่างประกาศประกวดราคาจ้างครั้งที่ 2 เมื่อวันที่ 7 มีนาคม 2567 กำหนดเปิดเอกสารการเสนอราคาในวันที่ 25 มีนาคม 2567 (ยกเลิกประกาศประกวดราคาครั้งที่ 1 เนื่องจากมีผู้ยื่นเสนอราคาเพียงรายเดียว)
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2023-12-27
0.00
อยู่ระหว่างขอความเห็นชอบร่างประกาศเชิญชวน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
