2024-09-06 +0 วัน
0.00
▼ -50.00

ภาพถ่าย
2024-09-06 +32 วัน
50.00
▲ +50.00
ผู้รับจ้างขอส่งมอบงาน งวดที่ 1 เมื่อวันที่ 28 สิงหาคม 2567
2024-08-05 +24 วัน
0.00
● เท่าเดิม
อยู่ระหว่างจัดทำเอกสารส่งมอบงานครั้งที่ 1
2024-07-12 +35 วัน
0.00
● เท่าเดิม

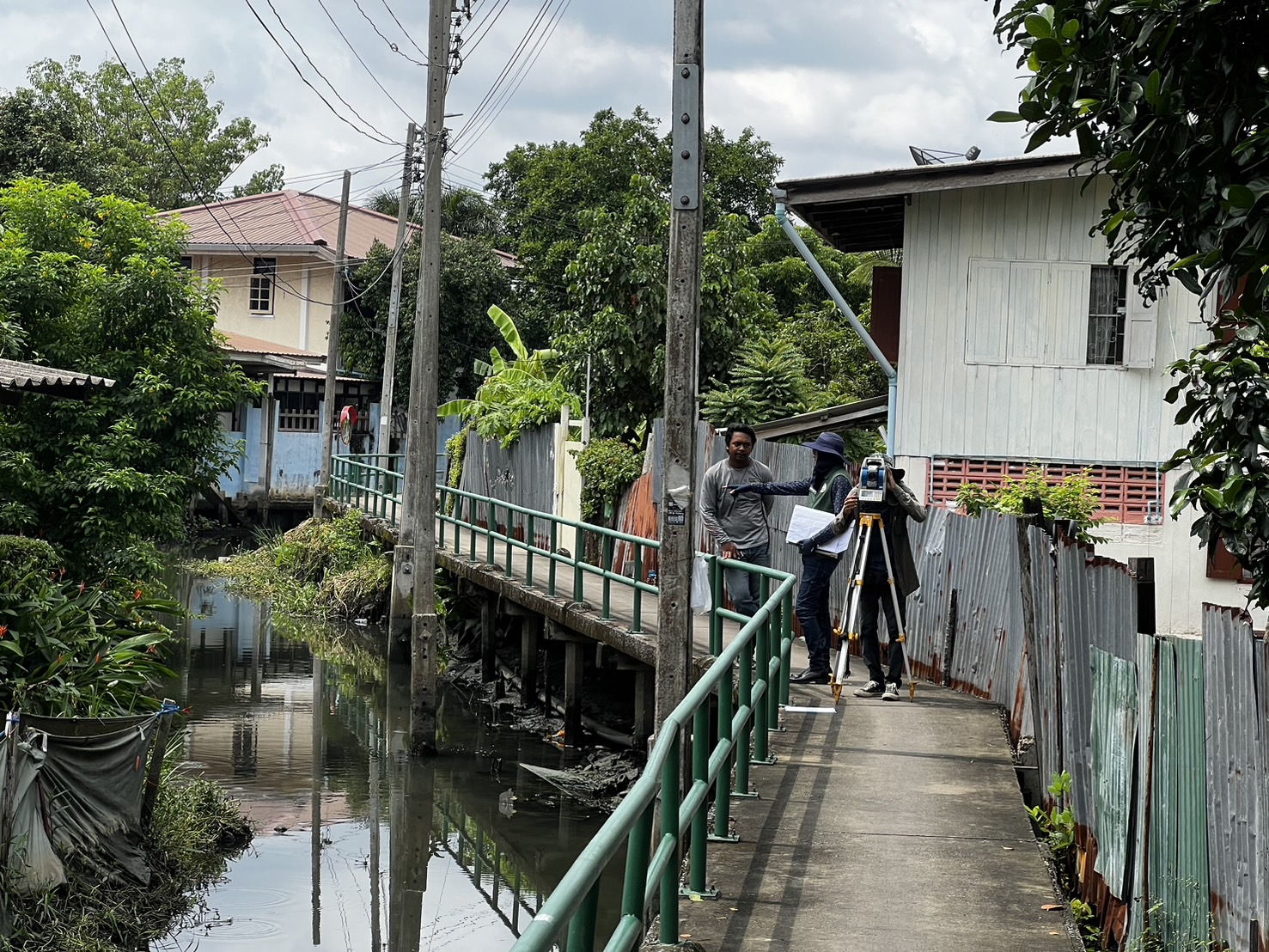

รังวัดแนวเขตเรียบร้อย และมีหนังสือขอให้ย้ายเสาไฟที่เป็นอุปสรรค์ต่อการก่อสร้าง และลงพื้นที่เพื่อวางแผนการก่อสร้างต่อไป
2024-06-07 +24 วัน
0.00
● เท่าเดิม
อยู่ระหว่างนัดรังวัดแนวเขตคลองขุนจันทร์ ในวันที 19 มิถุนายน 2567
2024-05-14 +40 วัน
0.00
● เท่าเดิม
ลงนามสัญญาจ้างเหมาบริษัท พี.เอ็ม.เอส.99 คอนสตรัคชั่น จำกัด สัญญาลงวันที่ 7 พฤษภาคม 2567 ส้ินสุดสัญญา 8 เมษายน 2568 ระยะเวลาดำเนินการ 330 วัน
2024-04-04 +16 วัน
0.00
● เท่าเดิม
ขออนุมัติเงินประจำงวด (อำนาจเป็นของ ป.กทม.) เรื่องยังไม่ส่งคืน
2024-03-19 +39 วัน
0.00
● เท่าเดิม
ขออนุมัติเงินประจำงวด (อำนาจเป็นของ ป.กทม.) เรื่องยังไม่ส่งคืน
2024-02-09 +21 วัน
0.00
▼ -50.00
17 ก.พ. 67 เปิดซอง ผู้รับจ้าง บริษัท พี.เอ็ม.เอส 99 คอนสตรัคชั่น จำกัด 18-21 ก.พ. 67 รายงานผล/ อนุญาติจ้าง (อำนาจเป็นของป.กทม.)
2024-01-19 +37 วัน
50.00
▲ +50.00
ได้ตัวผู้รับจ้าง บริษัท พี.เอ็ม.เอส 99 คอนสตรัคชั่น จำกัด อยู่ระหว่างรายงานผล
2023-12-13 +21 วัน
0.00
● เท่าเดิม
เผยแพร่ประกาศและเอกสารประกวดราคา
2023-11-22 +26 วัน
0.00
● เท่าเดิม
รายงานขอจ้างพร้อมร่างประกาศ อำนาจการอนุมัติเป็นของ ป.กทม. ส่งหนังสือไป ป.กทม. 17 พ.ย. 2566
2023-10-27
0.00
อยู่ระหว่างจัดทำราคากลาง
