โครงการ · กิจกรรม · ปีงบประมาณ 2567

พัฒนาฐานข้อมูลออนไลน์ชุมชน เช่น ข้อมูลกลุ่มเปราะบาง ข้อมูลอุปกรณ์ป้องกันและบรรเทาสาธารณภัย (ชุมชน)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตพญาไท 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตพญาไท
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
533

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
10

ข้อมูลอัปเดตล่าสุด 30-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-1.2
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 26 ธ.ค. 66 ถึง 23 ก.ย. 67 (272 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 22.00 (0%) เมื่อ 23 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -1.2 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.31
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 95.7 ต่อเดือน (อัตราปัจจุบัน 1.2 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 50 วัน (9 เม.ย. 67 → 29 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 734 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 8 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 26 ธ.ค. 66 → 31 ม.ค. 67 เปลี่ยน -18.00) ควรตรวจสอบความถูกต้องของข้อมูล

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (10 ครั้ง)

2024-09-23 +24 วัน
0.00 ● เท่าเดิม
รายงานผลการดำเนินงานให้ผู้บริหารทราบเรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
2024-08-30 +31 วัน
0.00 ● เท่าเดิม
ดำเนินการนำเข้าฐานข้อมูลจำนวน 22 ชุมชนและรายงานให้ผู้บริหารทราบ
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
2024-07-30 +32 วัน
0.00 ● เท่าเดิม
ดำเนินการสำรวจและนำเข้าข้อมูลครัวเรือนครบเรียบร้อยแล้วจำนวน 8 ชุมชน จากจำนวน 22 ชุมชน
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
2024-06-28 +30 วัน
0.00 ● เท่าเดิม
ดำเนินการสำรวจและนำเข้าข้อมูลครัวเรือนครบเรียบร้อยแล้วจำนวน 4 ชุมชน จากจำนวน 22 ชุมชน
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
2024-05-29 +50 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการสำรวจและนำเข้าข้อมูลครัวเรือนจำนวน 22 ชุมชน
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
2024-04-09 +18 วัน
0.00 ● เท่าเดิม

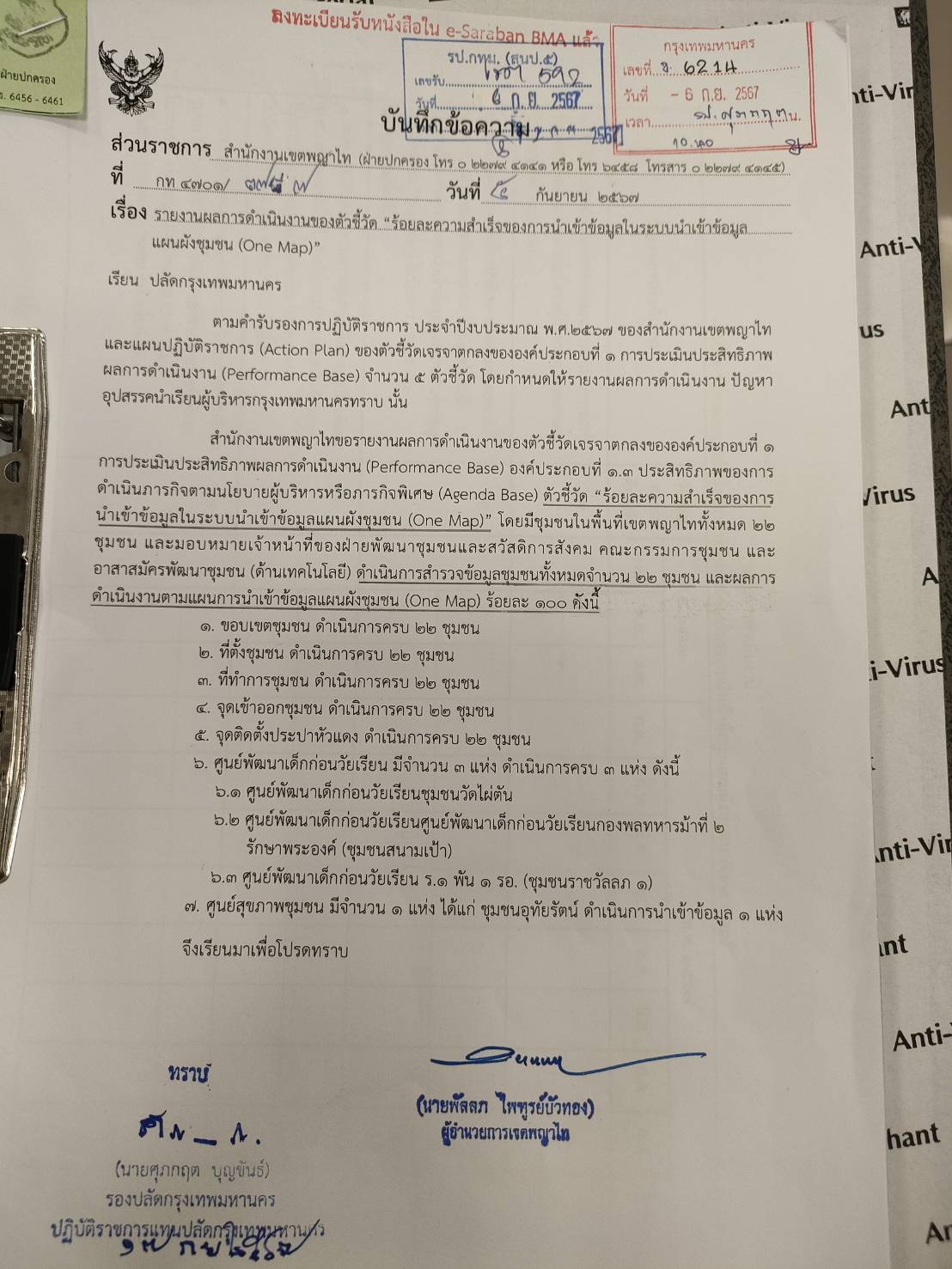

ดำเนินการสำรวจและนำเข้าข้อมูลในระบบนำเข้าข้อมูลแผนผังชุมชน (One Map) ดังนี้ 1. ขอบเขตชุมชน ดำเนินการครบ 22 ชุมชน 2. ที่ตั้งชุมชน ดำเนินการครบ 22 ชุมชน 3. ที่ทำการชุมชน ดำเนินการครบ 22 ชุมชน 4. จุดเข้าออกชุมชน ดำเนินการครบ 22 ชุมชน 5. จุดติดตั้งประปาหัวแดง ดำเนินการแล้ว 18 ชุมชน 6. ศูนย์พ
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
2024-03-22 +23 วัน
0.00 ● เท่าเดิม
ดำเนินการลงข้อมูลพื้นฐานเรียบร้อยแล้วได้แก่ ขอบเขตที่ตั้ง ประปาหัวแดง ที่ทำการชุมชน และข้อมูลกลุ่มเปราะบางโดย ดำเนินการปรับปรุงข้อมูลให้เป็นปัจจุบันตลอดเวลา
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
2024-02-28 +28 วัน
0.00 ▼ -2.00
อยู่ระหว่างบันทึกข้อมูลกลุ่มเปราะบางที่อยู่ในพื้นที่เขต
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
2024-01-31 +36 วัน
2.00 ▼ -18.00
ดำเนินการลงข้อมูลกลุ่มเปราะบางแล้วจำนวน 22 ชุมชน
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
2023-12-26
20.00
ดำเนินการลงข้อมูลพื้นฐานแล้วได้แก่ ขอบเขตที่ตั้ง ประปาหัวแดง ที่ทำการชุมชน
📍 พิกัดโครงการ: 13.780233, 100.542866
🗺 ดูข้อมูลแผนที่
