โครงการ · กิจกรรม · ปีงบประมาณ 2567

ขุดลอก/ทำความสะอาดท่อระบายน้ำ

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตสะพานสูง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5459

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
15

ข้อมูลอัปเดตล่าสุด 02-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
21. ขุดลอก/ทำความสะอาดท่อระบายน้ำ (กม) : OKR 1.4.06
OKR #22 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
86.30 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 86.30 · 13 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-0.7
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 13 ครั้ง ตั้งแต่ 20 ธ.ค. 66 ถึง 3 ก.ย. 67 (258 วัน) เฉลี่ยทุก 22 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 86.30 (0%) เมื่อ 3 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -0.7 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.04
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 97.3 ต่อเดือน (อัตราปัจจุบัน 0.7 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 57 วัน (30 พ.ค. 67 → 26 ก.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 755 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 3 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 3 ครั้ง (เช่น 14 มี.ค. 67 → 27 มี.ค. 67 เปลี่ยน -4.65) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 4 มี.ค. 67 → 14 มี.ค. 67 (+22.40 ใน 10 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (15 ครั้ง)

2024-09-03 +1 วัน
0.00 ● เท่าเดิม

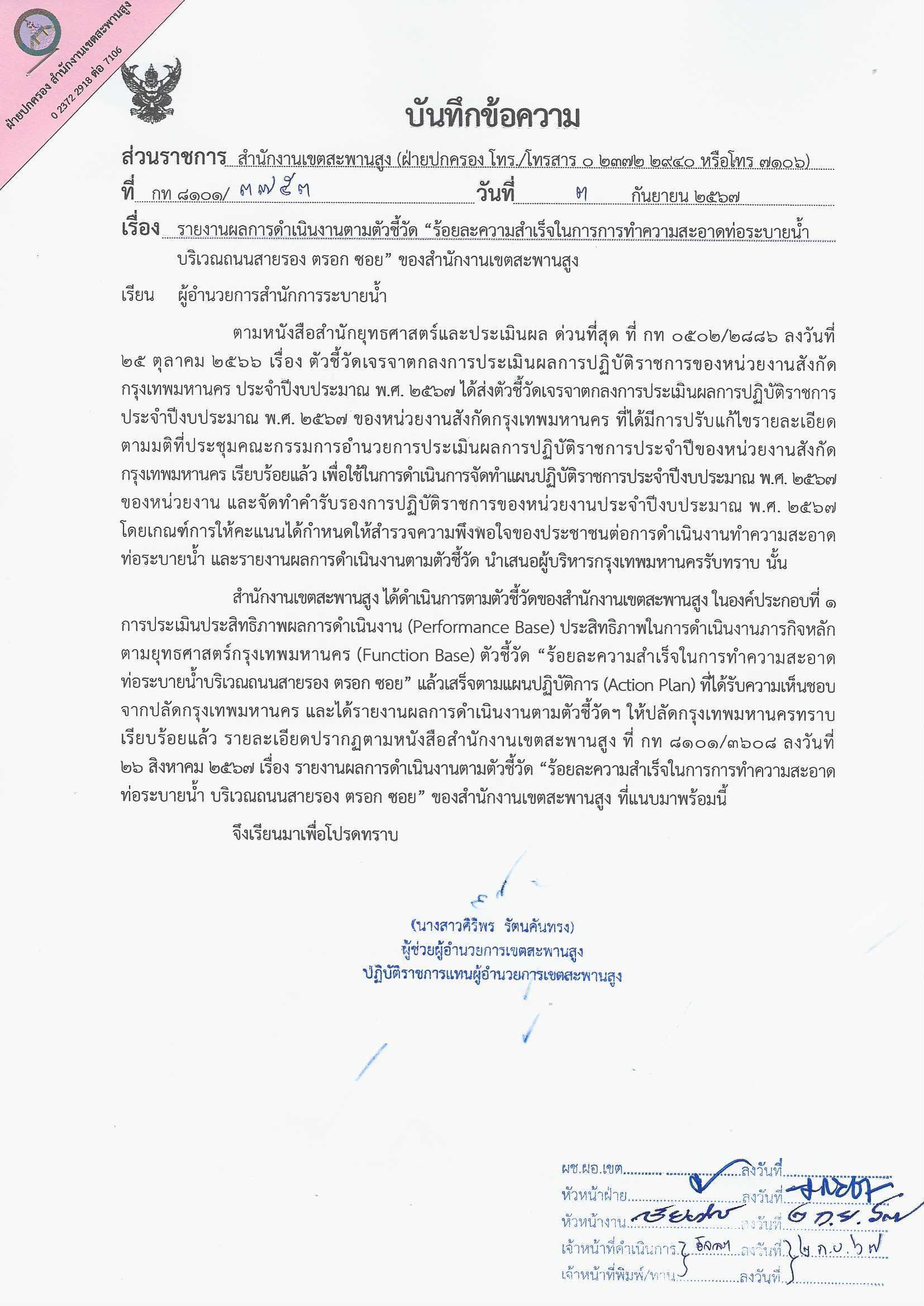

ส่งหนังสือรายงานผลการดำเนินงานตามตัวชี้วัด "ร้อยละความสำเร็จในการทำความสะอาดท่อระบายน้ำ บริเวณถนนสายรอง ตรอก ซอย" ของสำนักงานเขตสะพานสูง ที่ปลัด กทม. ลงนามรับทราบ ให้สำนักการระบายน้ำ ตามหนังสือสำนักงานเขตสะพานสูง ที่ กท 8101/3753 ลงวันที่ 3 กันยายน 2567
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-02 +6 วัน
0.00 ● เท่าเดิม

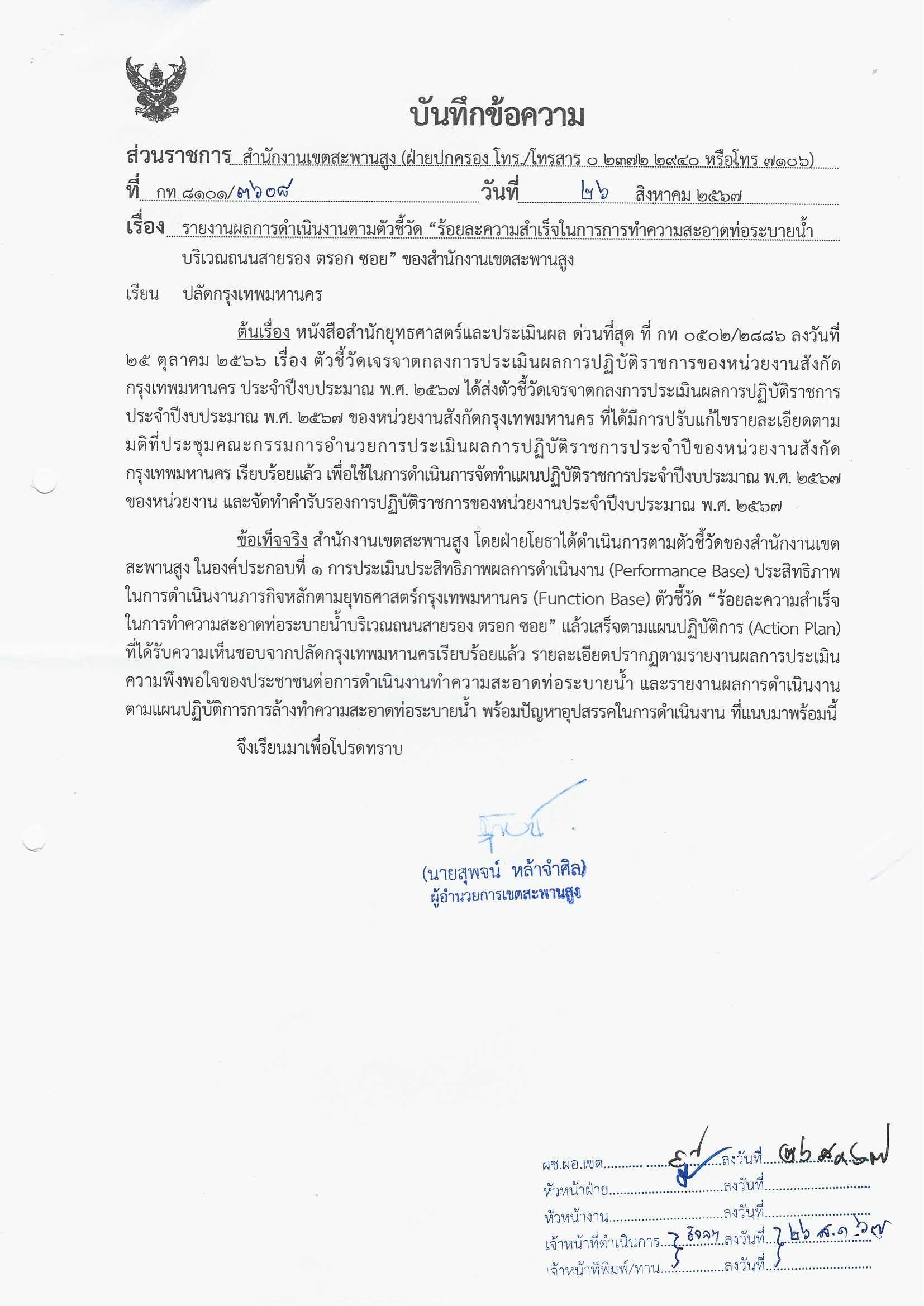

นายณรงค์ เรืองศรี รองปลัดกรุงเทพมหานคร ปฏิบัติราชการแทนปลัดกรุงเทพมหานคร ลงนามรับทราบรายงานผลการดำเนินงานฯ วันที่ 28 สิงหาคม 2567 (รป.กทม. (สนป.7) สนข.685 ลว. 27 ส.ค. 67)
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-08-27 +0 วัน
0.00 ● เท่าเดิม
รายงานผลการดำเนินงาน ให้ปลัดกรุงเทพมหานครทราบ ตามหนังสือ ที่ กท 8101/3608 ลงวันที่ 26 สิงหาคม 2567 เรื่อง รายงานผลการดำเนินงานตามตัวชี้วัด "ร้อยละความสำเร็จในการทำความสะอาดท่อระบายน้ำ บริเวณถนนสายรอง ตรอก ซอย" ของสำนักงานเขตสะพานสูง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-08-27 +32 วัน
0.00 ▼ -0.20

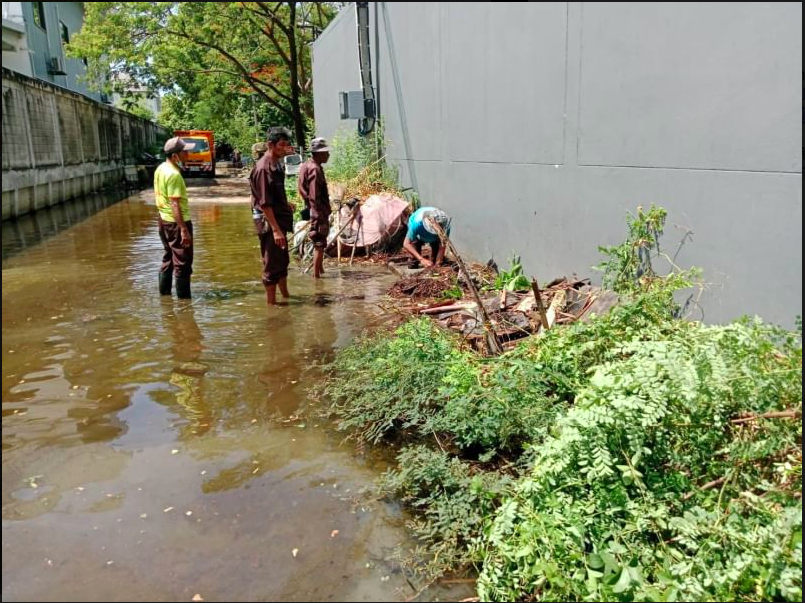

สำนักงานเขตสะพานสูง ได้ดำเนินการทอดแบบสำรวจความพึงพอใจของประชาชนต่อการดำเนินงานทำความสะอาดท่อระบายน้ำ ประจำปีงบประมาณ พ.ศ. 2567 ผลการประเมิน ประชาชนมีความพึงพอใจต่อการดำเนินงานฯ ร้อยละ 95.17
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-07-26 +57 วัน
0.20 ▲ +0.06

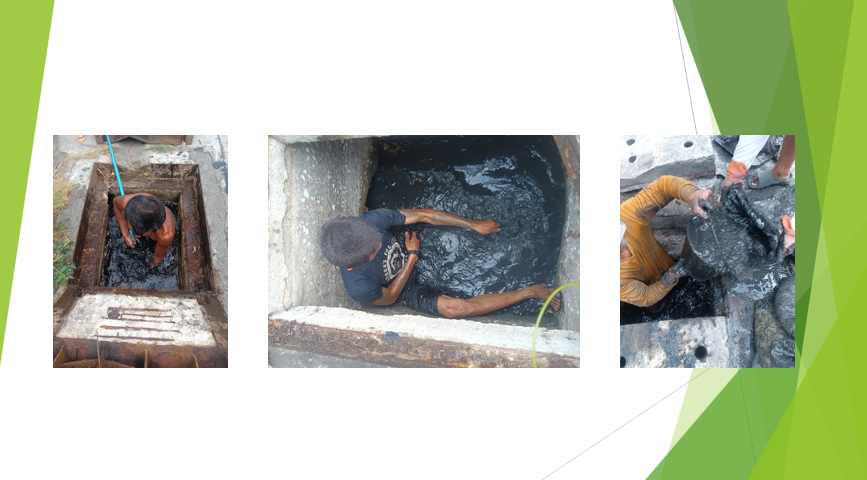

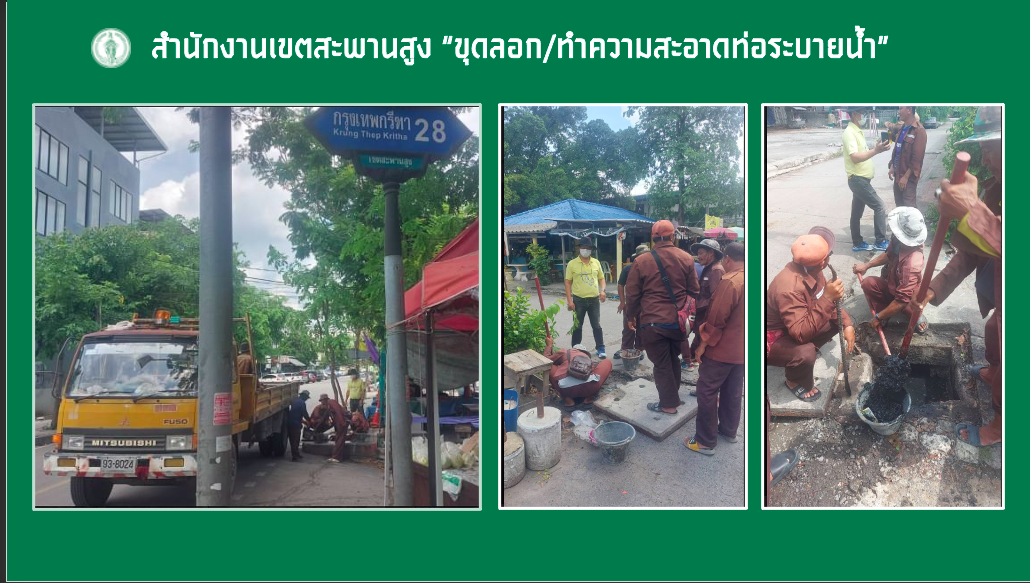

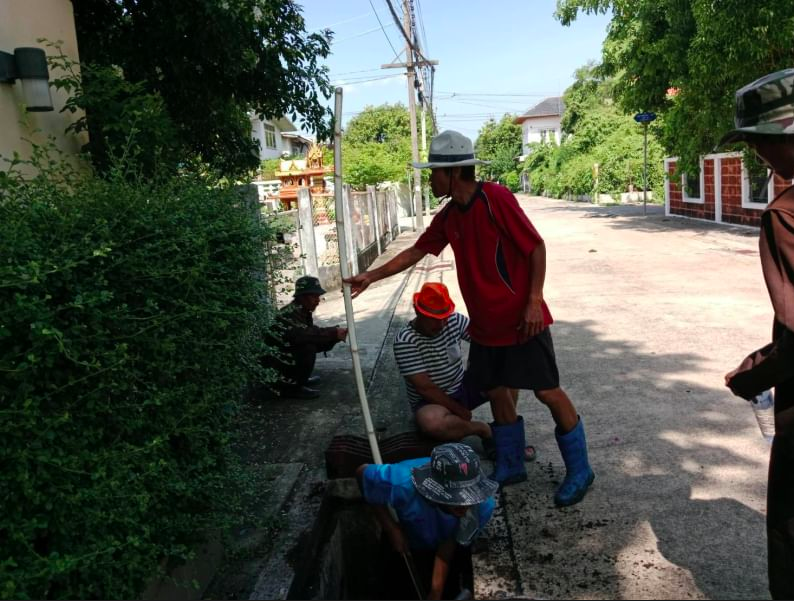

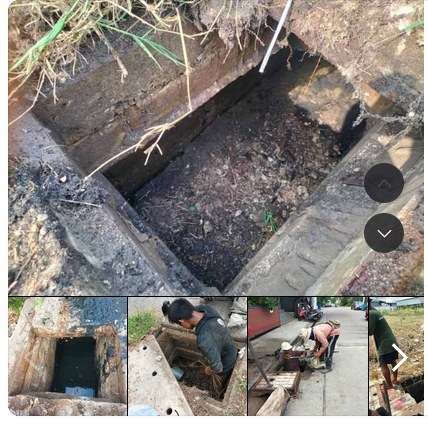

ดำเนินการลอกท่อระบายน้ำ บริเวณริมถนนกรุงเทพกรีฑา ระยะทางประมาณ 200 เมตร
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-05-30 +0 วัน
0.14 ▼ -0.81
ดำเนินการขุดลอกทำความสะอาดท่อระบายน้ำ บริเวณซอยรามคำแหง 118 แยก 25 โดยแรงงานเขต ความยาว 140 เมตร
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-05-30 +9 วัน
0.95 ▲ +0.85
ดำเนินการลอกท่อโดยแรงงานเขต บริเวณซอยรามคำแหง 118 แยก 55-2 ระยะทาง 95 เมตร
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-05-21 +21 วัน
0.10 ▼ -29.57
ดำเนินการโดยแรงงานเขต จำนวน 100 เมตร
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-04-30 +34 วัน
29.67 ▲ +6.54
1. ใช้แรงงานเขต 19,879 เมตร ดำเนินการได้ 11,000 เมตร 2. จ้างเหมา 66,418 เมตร ดำเนินการได้ 18,671 เมตร = 100%
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-27 +13 วัน
23.13 ▼ -4.65
1. ดำเนินการโดยแรงงานเขต 380 เมตร 2. ดำเนินการโดยจ้างเหมา 22747 เมตร
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-14 +10 วัน
27.78 ▲ +22.40
1. ล้างทำความสะอาดท่อระบายน้ำโดยแรงงานเขต ดำเนินการแล้ว 2,784 เมตร 2. โดยการจ้างเหมา ดำเนินการได้ 25,000 เมตร
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-04 +41 วัน
5.38 ▲ +5.38
1. ล้างทำความสะอาดท่อระบายน้ำโดยแรงงานเขต ดำเนินการแล้ว 5,380 เมตร 2. โดยการจ้างเหมา อยู่ระหว่างดำเนินการ
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-01-23 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2023-12-26 +6 วัน
0.00 ● เท่าเดิม
อยู่ในระหว่างการดำเนินการสำรวจ วางแผนการพัฒนา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2023-12-20
0.00
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.768747, 100.685468)

← กลับไปเลือกเขต
