หน้าแรก› เขตของฉัน› โครงการย้อนหลัง
โครงการ · กิจกรรม · ปีงบประมาณ 2567

กิจกรรมขุดลอก/เปิดทางน้ำไหลในพื้นที่เขตคลองสามวา ปี 2567

งบประมาณ - ความคืบหน้าล่าสุด 70% หน่วยงาน สำนักงานเขตคลองสามวา 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ดำเนินการขุดลอกคู คลอง จัดเก็บผักตบชวาและวัชพืช เพื่อเพิ่มศักยภาพในการระบายน้ำได้รวดเร็วยิ่งขึ้น (แผนการดำเนินการ เริ่ม 1 ตุลาคม 2566 – 31 พฤษภาคม 2567) จำนวน 40 กิโลเมตร

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5960

02ความคืบหน้า

ความคืบหน้าโครงการ
70%
จำนวนรายงานทั้งหมด
8

ข้อมูลอัปเดตล่าสุด 30-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
22. ขุดลอกคลองและเปิดทางน้ำไหล (กม) : OKR 1.4.07
OKR #23 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
75.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 75.00 · 8 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
13%
ความเร็วเฉลี่ย (ต่อเดือน)
+1.0
ล่าสุด -1.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
16 ก.ย. 72
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,812 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 27 ต.ค. 66 ถึง 30 พ.ค. 67 (216 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 10.00 จากเป้าหมาย 75.00 (13%) เมื่อ 30 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +1.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด -1.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.06
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 16 ก.ย. 72 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 16.1 ต่อเดือน (อัตราปัจจุบัน 1.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (23 เม.ย. 67 → 30 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 851 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 27 ก.พ. 67 → 28 มี.ค. 67 เปลี่ยน -21.67) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 29 ม.ค. 67 → 27 ก.พ. 67 (+23.11 ใน 29 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (8 ครั้ง)

2024-05-30 +37 วัน
10.00 ▲ +6.10

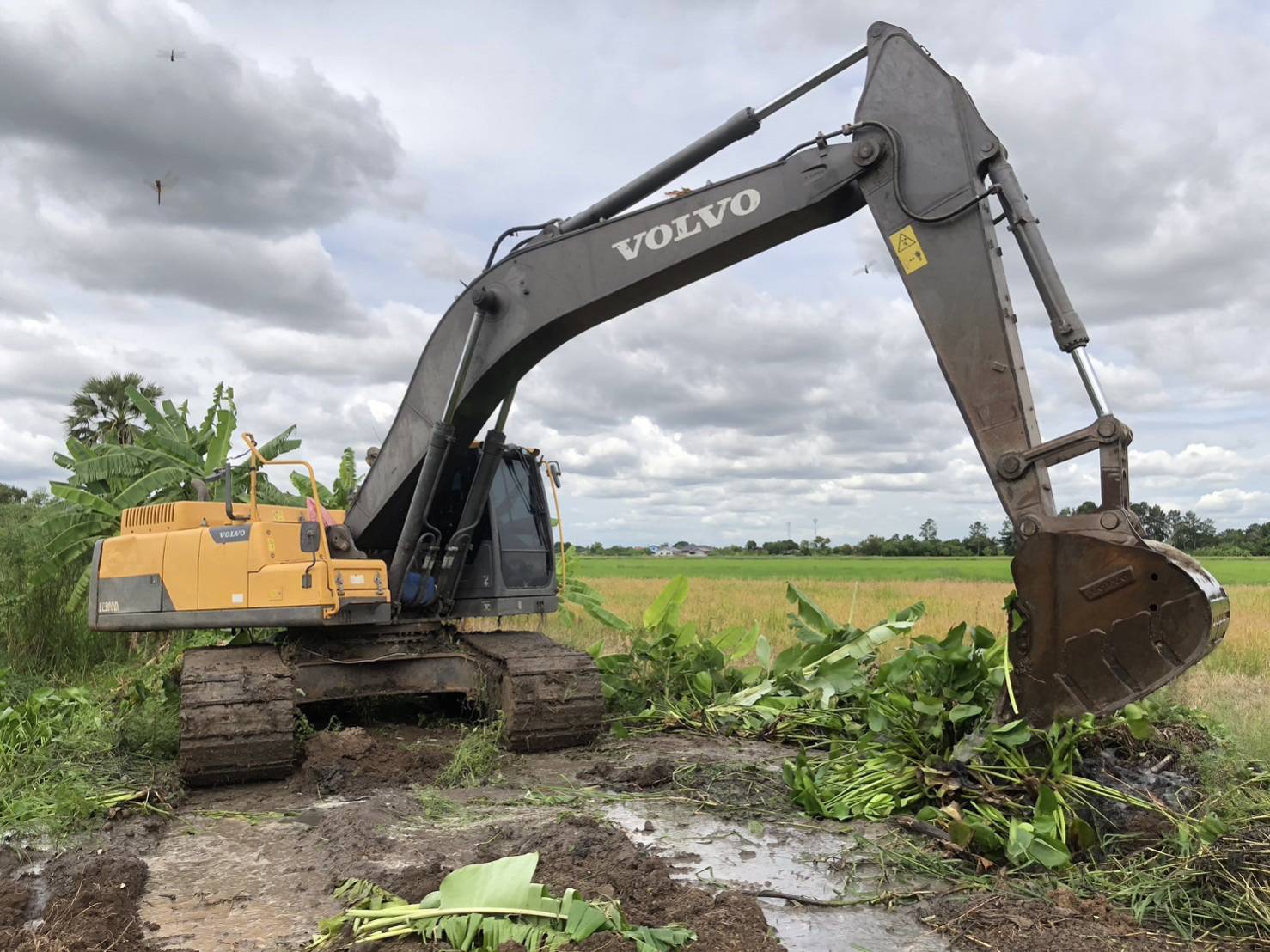

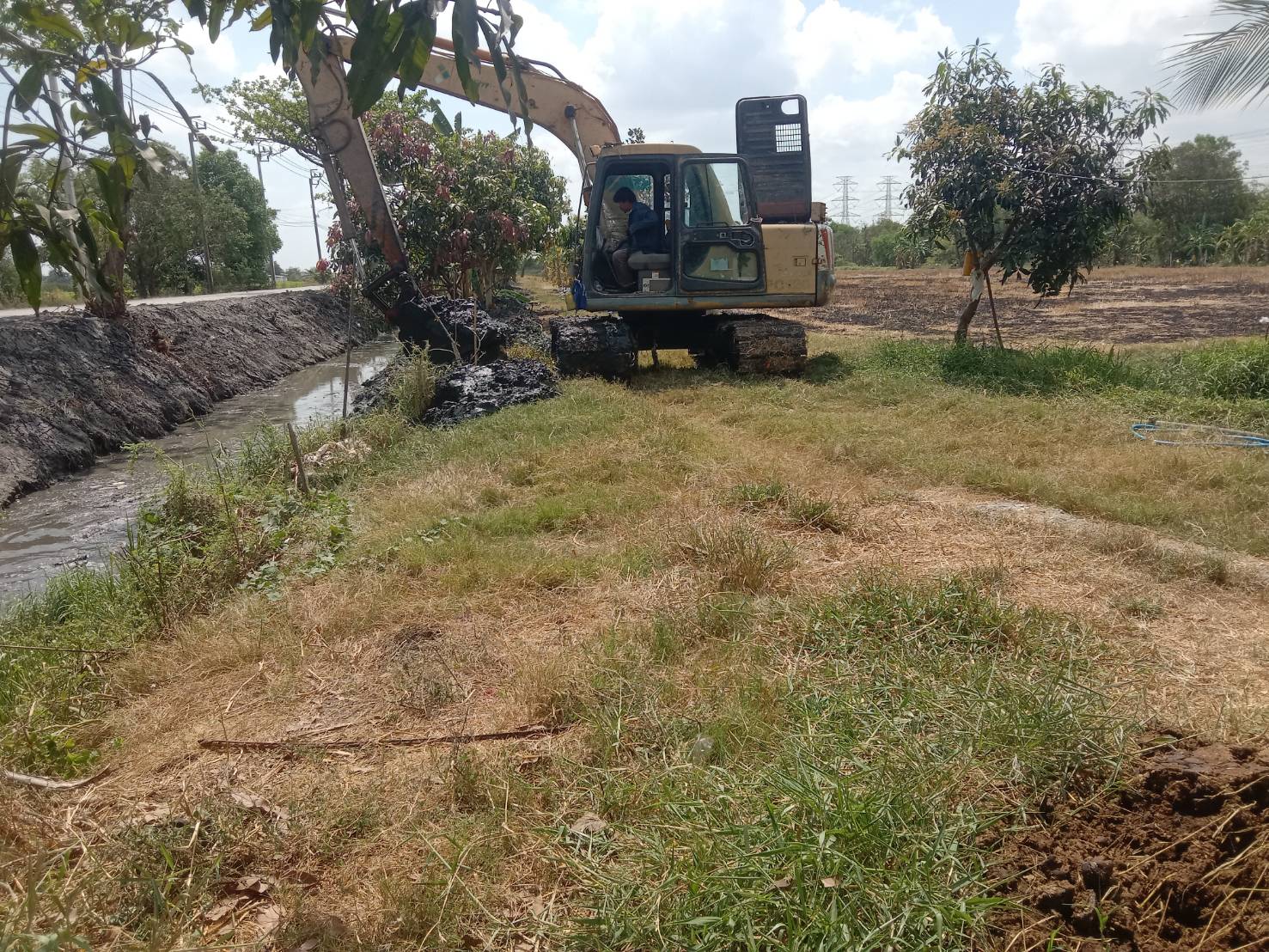

ขุดลอกคลองโดยแรงงานเขต 1. คลองลำกระดาน 2 4,200 เมตร แล้วเสร็จ เปิดทางน้ำไหล 1. คลองลำด้วน 1,000 เมตร 2. คลองบึงตาแดง 2,500 เมตร 3. ลำรางบ่อหินแก้ว 2,300 เมตร 4. คลองสามตะวันตก 4,400 เมตร
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-04-23 +26 วัน
3.90 ▼ -9.25
ขุดลอกคลองแรงงานเขต 2567 1. คลองลำกระดาน 2 1,200 เมตร เปิดทางน้ำไหล 1. คลองลำแบน 2,700 เมตร
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-03-28 +30 วัน
13.15 ▼ -21.67
ขุดลอกคลองแรงงาน 2567 1. ลำรางล๊อค 2 1,650 เมตร 2. คลองลำกระดาน 2 1,000 เมตร เปิดทางน้ำไหล 1. คลองหนึ่งตะวันออก 3,350 เมตร 2. คลองสองตะวันออก 1,200 เมตร 3. คลองสี่ตะวันตก 4,100 เมตร 4. ลำรางล็อค 3 (ถนนเลียบคลองสอง) 1,850 เมตร
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-02-27 +29 วัน
34.82 ▲ +23.11
ขุดลอกคลองแรงงาน 2567 (22,170 เมตร) 1. คลองหนึ่งตะวันออก 4,280 เมตร 2. คลองสองตะวันออก 5,490 เมตร 3. คลองสามตะวันออก 5,200 เมตร 4. คลองสี่ตะวันออก 7,200 เมตร เปิดทางน้ำไหล (ระยะทาง 12,650 เมตร) 1. คลองแบนชะโด (คลองสามวา) 3,600 เมตร 2. บึงแยกลำไทร 2,350 เ
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-01-29 +34 วัน
11.71 ▲ +2.71
เปิดน้ำไหลรวมระยะทาง 5,962 เมตร ขุดลอกคลองระยะทาง 5,750 เมตร
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
9.00 ▲ +0.50
ธันวาคม 2566 กำหนดแผนการกิจกรรมขุดลอก/เปิดทางน้ำไหลในพื้นที่เขตคลองสามวา เปิดทางน้ำไหล จำนวน 7500 เมตร สถานที่ 1) ลำรางแบนชะโด ระยะทาง 1,500 เมตร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-11-27 +31 วัน
8.50 ▲ +8.50
พฤศจิกายน 2566 กำหนดแผนการกิจกรรมขุดลอก/เปิดทางน้ำไหลในพื้นที่เขตคลองสามวา เปิดทางน้ำไหล จำนวน 7500 เมตร สถานที่ 1) คลองบึงตาแดง ดำเนินการได้ ระยะทาง 500 เมตร 2)คลองสี่ตะวันออก ดำเนินการได้ ระยะทาง 7,000 เมตร ขุดลอกคลอง ระยะทาง 1,000 เมตร สถา
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-10-27
0.00
สำรวจพื้นที่เพื่อกำหนดเป้าหมายแล้วเสร็จ เปิดทางน้ำไหน จำนวน 13 คลอง ระยะทาง 42.10 เมตร ขุดลอกคลองระยะประมาณ 35 กิโลเมตร รวมระยะประมาณ 77.10 กิโลเมตร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.859672, 100.704330)

← กลับไปเลือกเขต
