โครงการ · ปีงบประมาณ 2567

โครงการปรับปรุงซอยประชาร่วมใจ 51

งบประมาณ 15,807,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคลองสามวา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ปรับปรุงซอยประชาร่วมใจ 51 ให้เป็นถนนแบบมาตรฐาน ค.ส.ล. พร้อมวางท่อระบายน้ำเพื่อให้ประชาชนมีถนนสำหรับใช้สัญจรด้วยความสะดวกและปลอดภัย

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5964

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 31-07-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
10%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 27 ต.ค. 66 ถึง 27 ก.พ. 67 (123 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 10.00 จากเป้าหมาย 100 (10%) เมื่อ 27 ก.พ. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 12.7 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (26 ธ.ค. 66 → 29 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 944 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 5 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
เป้าหมาย 0.93 · 7 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
90%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.4/เดือน
คาดว่าจะบรรลุเป้าหมาย
30 ต.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 30 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 28 มี.ค. 67 ถึง 30 ก.ย. 67 (186 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 0.84 จากเป้าหมาย 0.93 (90%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.4 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.44
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 30 ต.ค. 67 เทียบกับกำหนด 30 ก.ย. 67
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (23 เม.ย. 67 → 30 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 728 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 30 ส.ค. 67 → 30 ก.ย. 67 (+0.74 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2024-09-30 +31 วัน
ผู้รับจ้างดำเนินการซ่อมแซมซอยประชาร่วมใจ 51 แล้วเสร็จ
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-08-30 +30 วัน
ผู้รับจ้างดำเนินการเทผิวทางได้ประมาณ 0.10 กิโลเมตร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ผู้รับจ้างดำเนินการสร้างท่อระบายน้ำแล้วเสร็จ สร้างบ่อพักท่อระบายน้ำ และบดอัดถมดินเพื่อเตรียมการเทพื้นทาง (เนื่องยังติดปัญหาอุปสรรคทางด้านสาธารณูปโภค (งานประปา) ทำให้งานมีความล่าช้า แต่ปัจจุบันทางการประปานครหลวงดำเนินการวางท่อประปาแล้วเสร็จ ทางผู้รับจ้างสามารถดำเนินการตามแผนงานได้จริง และอยู่ระหว่าง
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-06-28 +29 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)

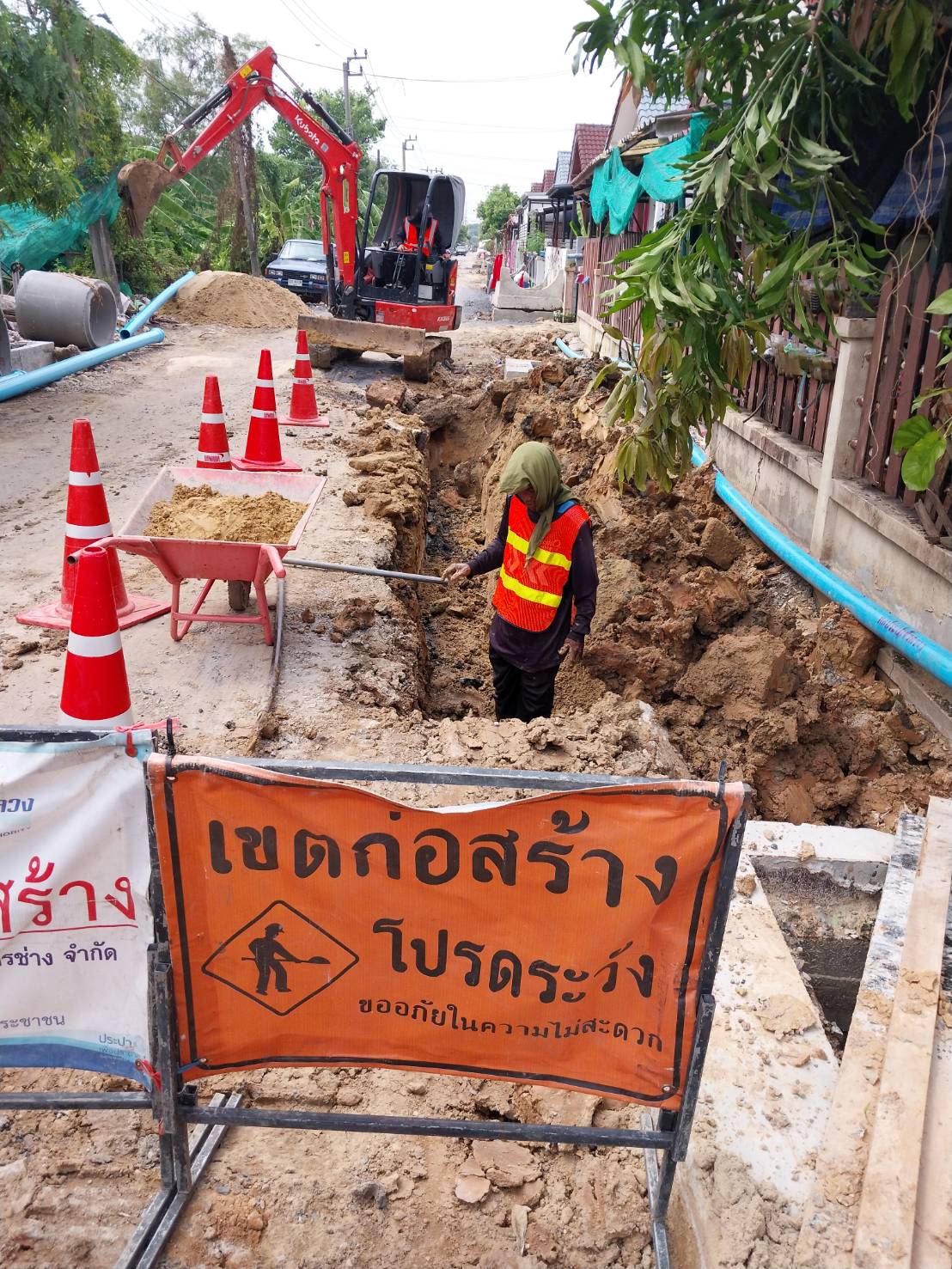

ผู้รับจ้างวางท่อระบายน้ำหลัก แล้วเสร็จ
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-05-30 +37 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)

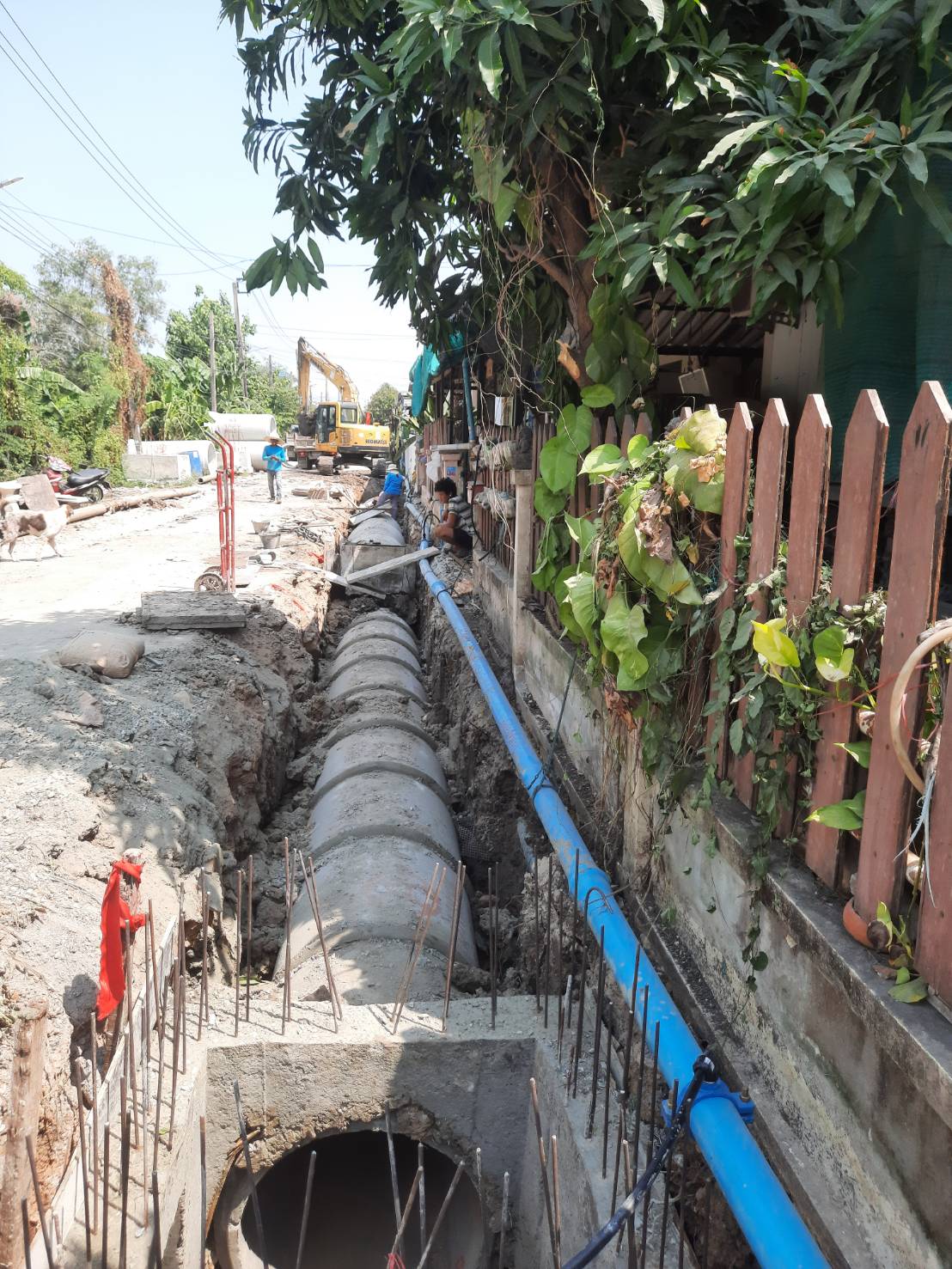

ผู้รับจ้างดำเนินการสร้างท่อระบายน้ำระยะทางประมาณ 300 เมตร สร้างบ่อพัก บดอัดถมดิน (บริหารสัญญาเดือนที่ 4)
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-04-23 +26 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ผู้รับจ้างดำเนินการก่อสร้างท่อระบายน้ำ บดอัดถามดิน (บริหารสัญญาเดือนที่ 3)
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-03-28

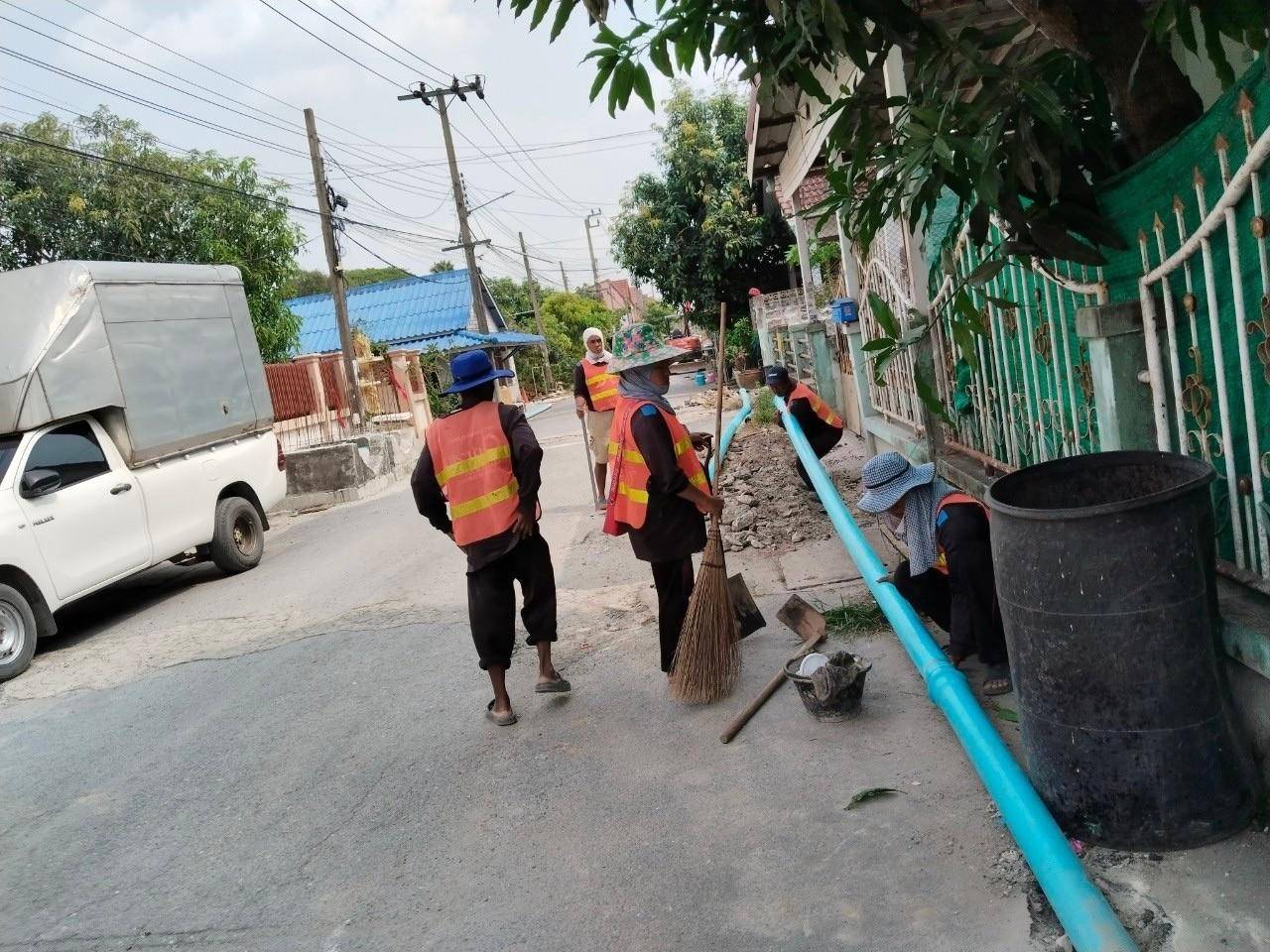

การประปานครหลวง ดำเนินการ By pass ท่อประปาในพื้นที่ เพื่อการดำเนินการก่อสร้าง (บริหารสัญญา เดือนที่ 2)
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-02-27 +29 วัน
ลงนามสัญญา วันที่ 19 มกราคม 2567 ผู้รับจ้างพร้อมด้วยผู้ควบคุมงานลงพื้นที่ตรวจสอบปัญหาและอุปสรรค
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-01-29 +34 วัน
ขออนุมัติเงินงวดและลงนามสัญญา วันที่ 19 มกราคม 67
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
อยู่ระหว่างขออนุมัติเงินงวด คาดลงนามสัญญาจ้างภายในเดือนมกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-11-27 +31 วัน
อยู่ระหว่างการดำเนินการจัดซื้อจัดจ้าง รายงานผลการพิจารณาประกาศผู้ชนะการเสนอราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-10-27
ประกาศแผนการจัดซื้อจัดจ้างและประสานหน่วยงานที่เกี่ยวข้องแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
