โครงการ · กิจกรรม · ปีงบประมาณ 2567

กิจกรรมติดตั้ง/ซ่อมแซมไฟฟ้า

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตทวีวัฒนา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5979

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
14

ข้อมูลอัปเดตล่าสุด 30-11-2023 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
5. ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่าง (ดวง) : OKR 2.1.20
OKR #5 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
530.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 530 · 13 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.7
ล่าสุด -24.8/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 13 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 30 ก.ย. 67 (335 วัน) เฉลี่ยทุก 28 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 530 (0%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.7 ต่อเดือน (ช่วง 3 รายงานล่าสุด -24.8 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.00
  • ช่วงที่ไม่มีรายงานนานที่สุด 55 วัน (25 ม.ค. 67 → 20 มี.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 730 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 5 ครั้ง (เช่น 31 ต.ค. 66 → 28 พ.ย. 66 เปลี่ยน -3.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 20 มี.ค. 67 → 29 มี.ค. 67 (+125 ใน 9 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (14 ครั้ง)

2024-09-30 +35 วัน
0.00 ▼ -147
สรุปผลการดำเนินงานตามเป้าหมาย ในปี งบประมาณ พ.ศ. 2567 - ติดตั้ง จำนวน 131 ดวง - ซ่อม จำนวน 545 ดวง รวมทั้งหมด 676 ดวง คิดเป็นร้อยละ 127.55
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-08-26 +31 วัน

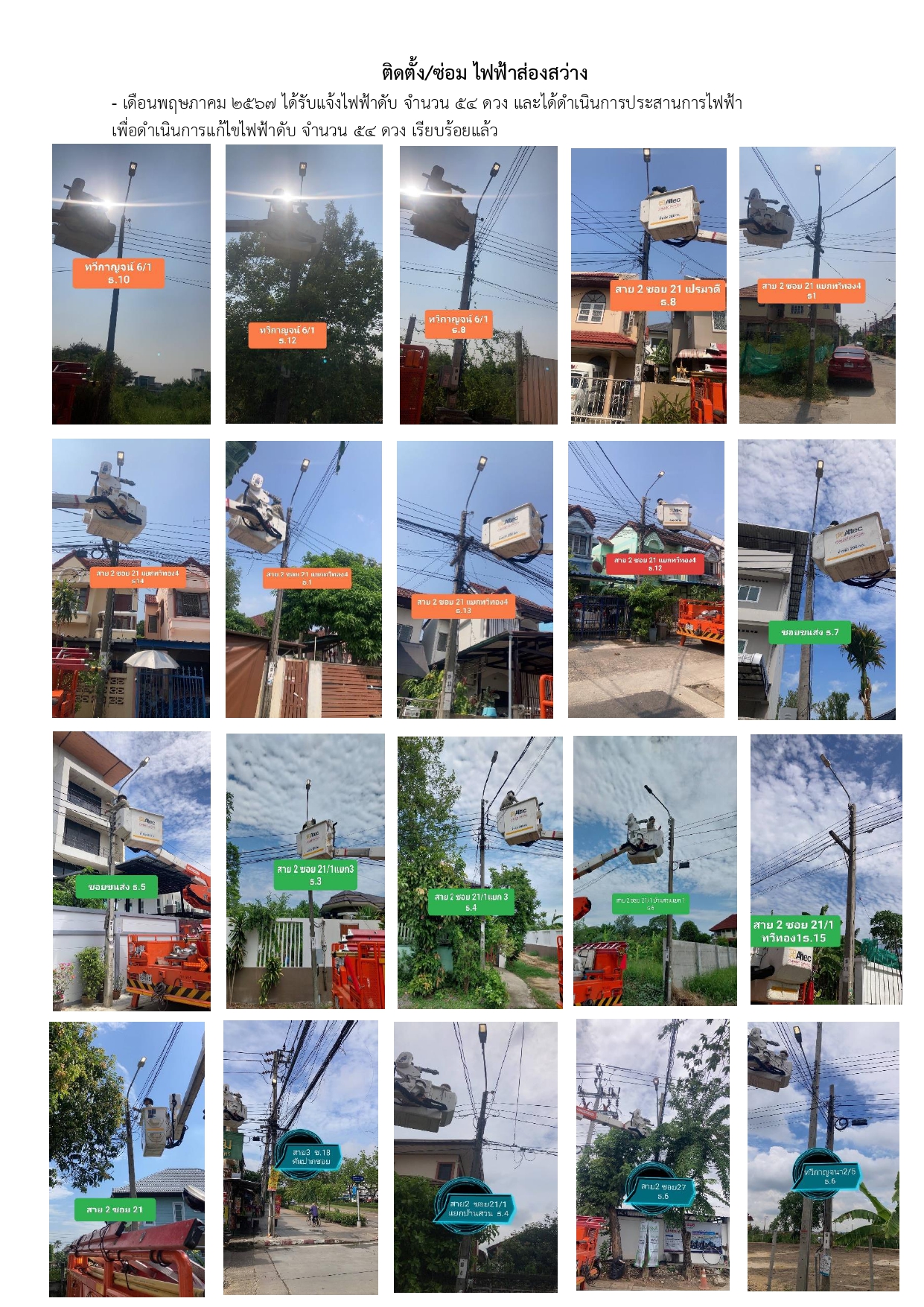

147.00 ▲ +98.00

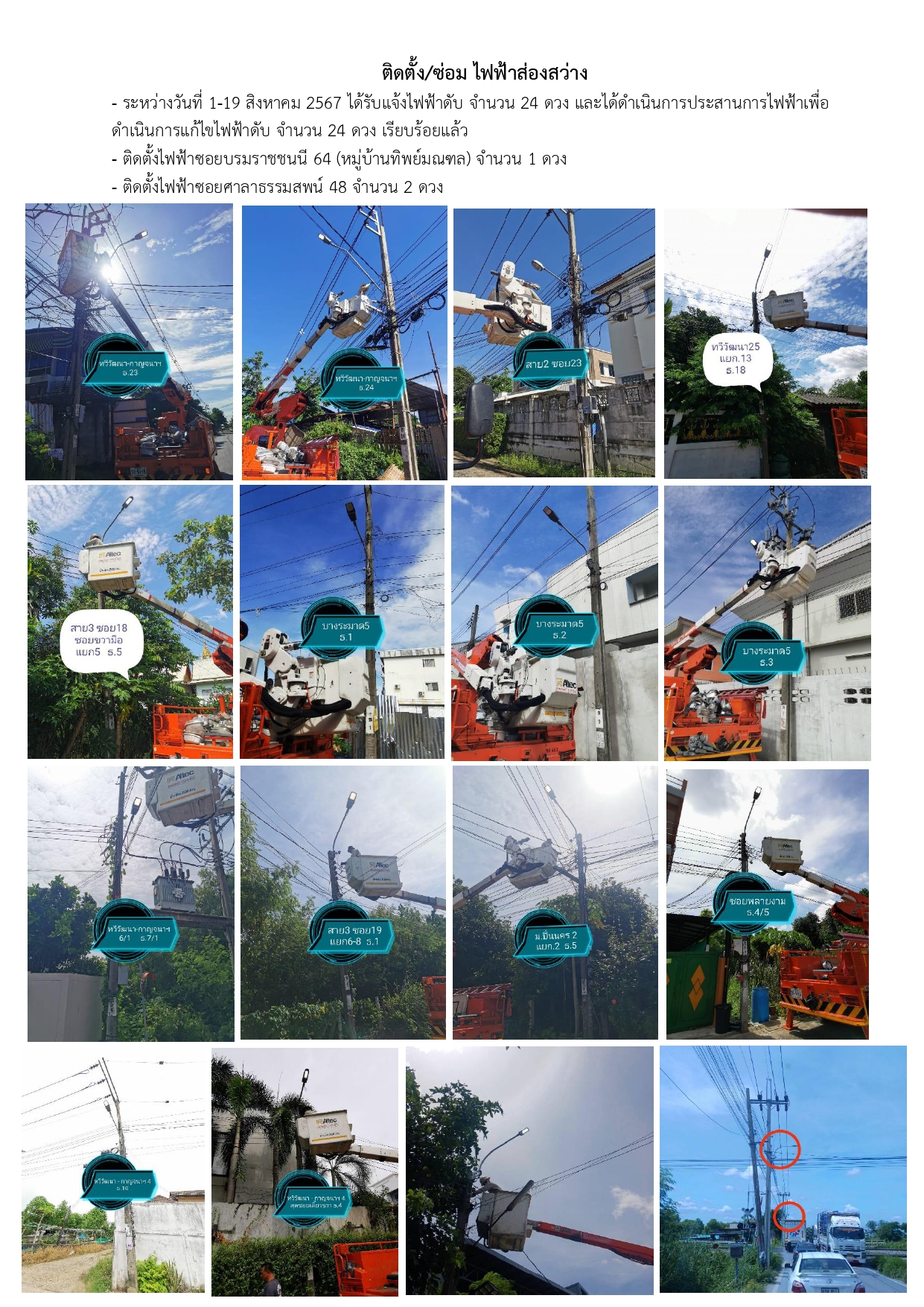

เดือนสิงหาคม 2567 ได้ประสานไปยังการไฟฟ้าเพื่อดำเนินการแก้ไขปัญหาไฟฟ้าดับ จำนวน 24 ดวง ดำเนินการแล้วเสร็จ การไฟฟ้านครหลวงได้ดำเนินการติดตั้งไฟฟ้าตามสถานที่ต่าง ๆ ดังนี้ 1. ติดตั้งไฟฟ้าซอยบรมราชชนนี 64 (หมู่บ้านทิพย์มณฑล) จำนวน 1 ดวง 2. ติดตั้งไฟฟ้าซอยศาลาธรรมสพน์ 48 จำนวน 2 ดวง 3. ติดตั้งไฟฟ้าชุมชนสก
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-07-26 +29 วัน
49.00 ▲ +17.00

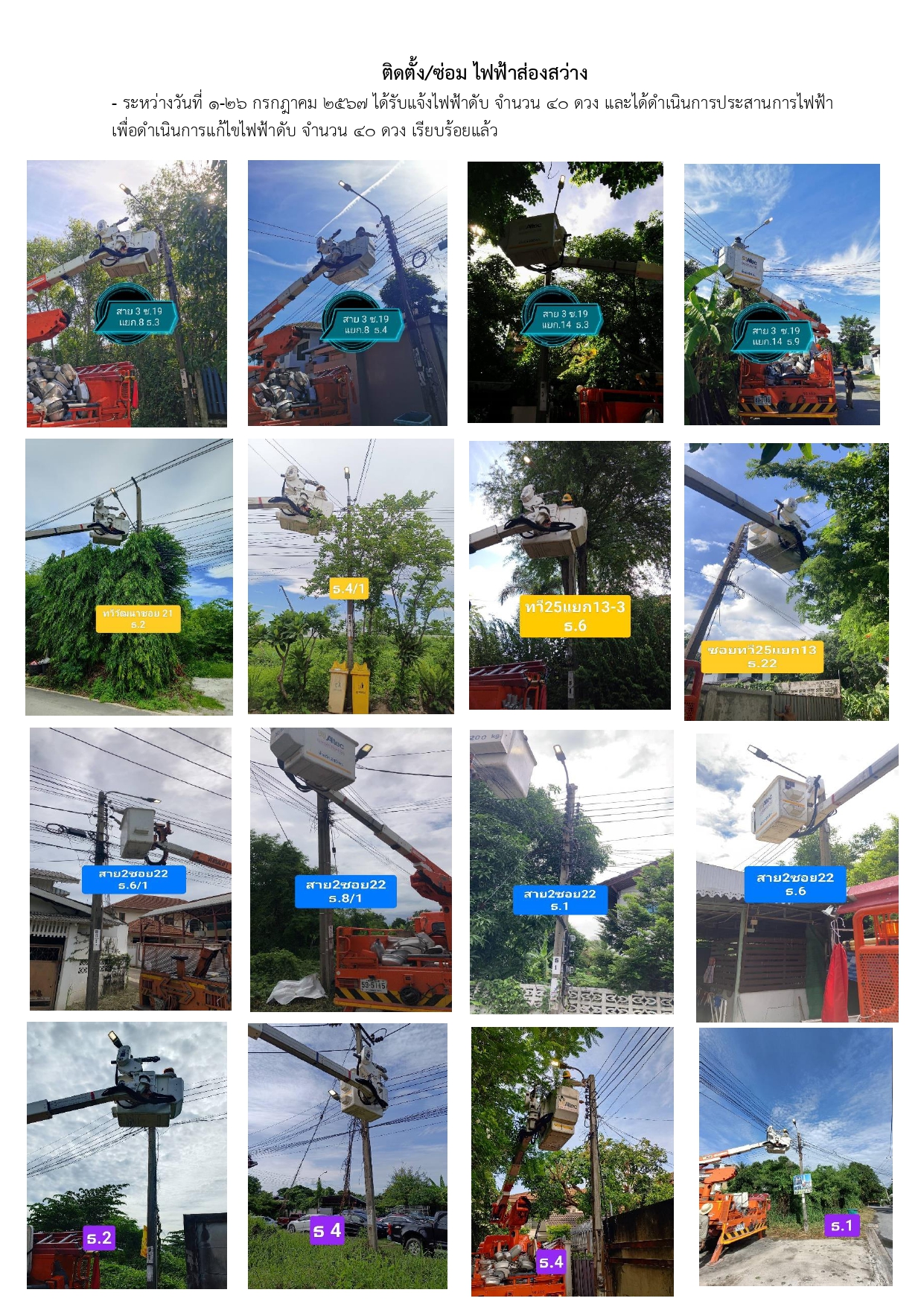

เดือนกรกฎาคม 2567 ได้รับแจ้งไฟฟ้าดับ จำนวน 49 ดวง และได้ดำเนินการประสานการไฟฟ้าเพื่อดำเนินการแก้ไขไฟฟ้าดับ จำนวน 49 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-06-27 +29 วัน
32.00 ▲ +24.00
เดือนมิถุนายน 2567 รายงานผลการดำเนินงานผ่านระบบของสำนักการโยธา การไฟฟ้านครหลวงซ่อมไฟฟ้าดับ จำนวน 32 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-05-29 +15 วัน
8.00 ▼ -38.00
ระหว่างวันที่ 16-30 พฤษภาคม 2567 ได้รับแจ้งไฟฟ้าดับ จำนวน 8 ดวง และได้ดำเนินการประสานการไฟฟ้าเพื่อดำเนินการแก้ไขไฟฟ้าดับ จำนวน 8 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-05-14 +13 วัน
46.00 ▲ +29.00
ระหว่างวันที่ 1-15 พฤษภาคม 2567 ได้รับแจ้งไฟฟ้าดับ จำนวน 46 ดวง และได้ดำเนินการประสานการไฟฟ้า เพื่อดำเนินการแก้ไขไฟฟ้าดับ จำนวน 46 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-05-01 +33 วัน
17.00 ▼ -145
เดือนเมษายน 2567 รายงานผลการดำเนินงานผ่านระบบของสำนักการโยธา การไฟฟ้านครหลวงซ่อมไฟฟ้าดับ จำนวน 17 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-03-29 +9 วัน
162.00 ▲ +125
เดือนมีนาคม 2567 รายงานผลการดำเนินงานผ่านระบบของสำนักการโยธา การไฟฟ้านครหลวงซ่อมไฟฟ้าดับ จำนวน 162 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-03-20 +55 วัน
37.00 ▲ +5.00
เดือนกุมภาพันธ์ 2567 ดำเนินการติดตั้งใหม่ จำนวน 8 ดวง และรายงานผลการดำเนินงานผ่านระบบของสำนักการโยธา การไฟฟ้านครหลวงซ่อมไฟฟ้าดับ จำนวน 29 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-01-25 +29 วัน
32.00 ▼ -11.00
รายงานผลการดำเนินงานผ่านระบบของสำนักการโยธา การไฟฟ้านครหลวงซ่อมไฟฟ้าดับ จำนวน 32 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2023-12-27 +29 วัน
43.00 ▲ +1.00
รายงานผลการดำเนินงานผ่านระบบของสำนักการโยธา การไฟฟ้านครหลวงซ่อมไฟฟ้าดับ จำนวน 43 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2023-11-28 +28 วัน
42.00 ▼ -3.00
เดือนพฤศจิกายน 2566 ได้รับแจ้งไฟฟ้าดับ จำนวน 42 ดวง และได้ประสานไปยังการไฟฟ้าดำเนินการแก้ไขเรียบร้อยแล้วญหาไฟฟ้าดับ
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2023-10-31 +0 วัน
45.00 ▲ +45.00
รายงานผลการดำเนินงานผ่านระบบของสำนักการโยธา การไฟฟ้านครหลวงซ่อมไฟฟ้าดับ จำนวน 45 ดวง เรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2023-10-31
0.00

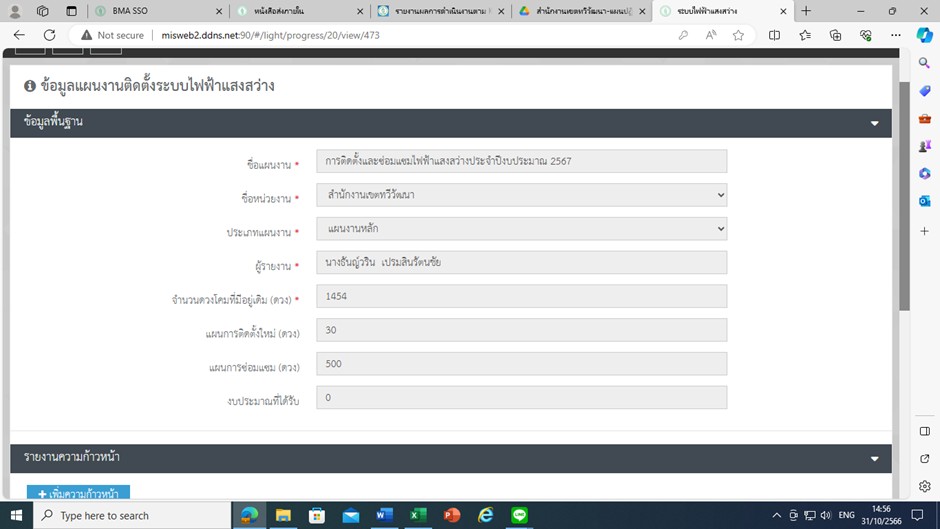

ได้ดำเนินการรายงานแผนการดำเนินงานในระบบของสำนักการโยธาเรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
