โครงการ · กิจกรรม · ปีงบประมาณ 2567

พัฒนามาตรฐานการบริการประชาชนของเขตธนบุรี

งบประมาณ - ความคืบหน้าล่าสุด 5% หน่วยงาน สำนักงานเขตธนบุรี 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ประกอบตัวชี้วัดองค์ประกอบที่5.1 หลักเกณฑ์ตามที่ สยป กำหนด

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6687

02ความคืบหน้า

ความคืบหน้าโครงการ
5%
จำนวนรายงานทั้งหมด
25

ข้อมูลอัปเดตล่าสุด 31-10-2023 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
8%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 30 ก.ย. 67 (335 วัน) เฉลี่ยทุก 42 วัน
  • ค่าล่าสุด 8.33 จากเป้าหมาย 100 (8%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ช่วงที่ไม่มีรายงานนานที่สุด 98 วัน (24 เม.ย. 67 → 31 ก.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 730 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 9 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 30 ม.ค. 67 ถึง 30 ก.ย. 67 (244 วัน) เฉลี่ยทุก 49 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 30.00 (0%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ช่วงที่ไม่มีรายงานนานที่สุด 98 วัน (24 เม.ย. 67 → 31 ก.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 730 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 6 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (25 ครั้ง)

2024-09-30 +0 วัน

เดือนกันยายน พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 241 คำขอแบบออนไลน์ 225 คำขอ รวมทั้งหมด 466 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
ปีงบประมาณ พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) คำขอทั้งหมด 2,846 คำขอ แบบออนไลน์ 912 คำขอ คิดเป็นร้อยละ 32.04
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน

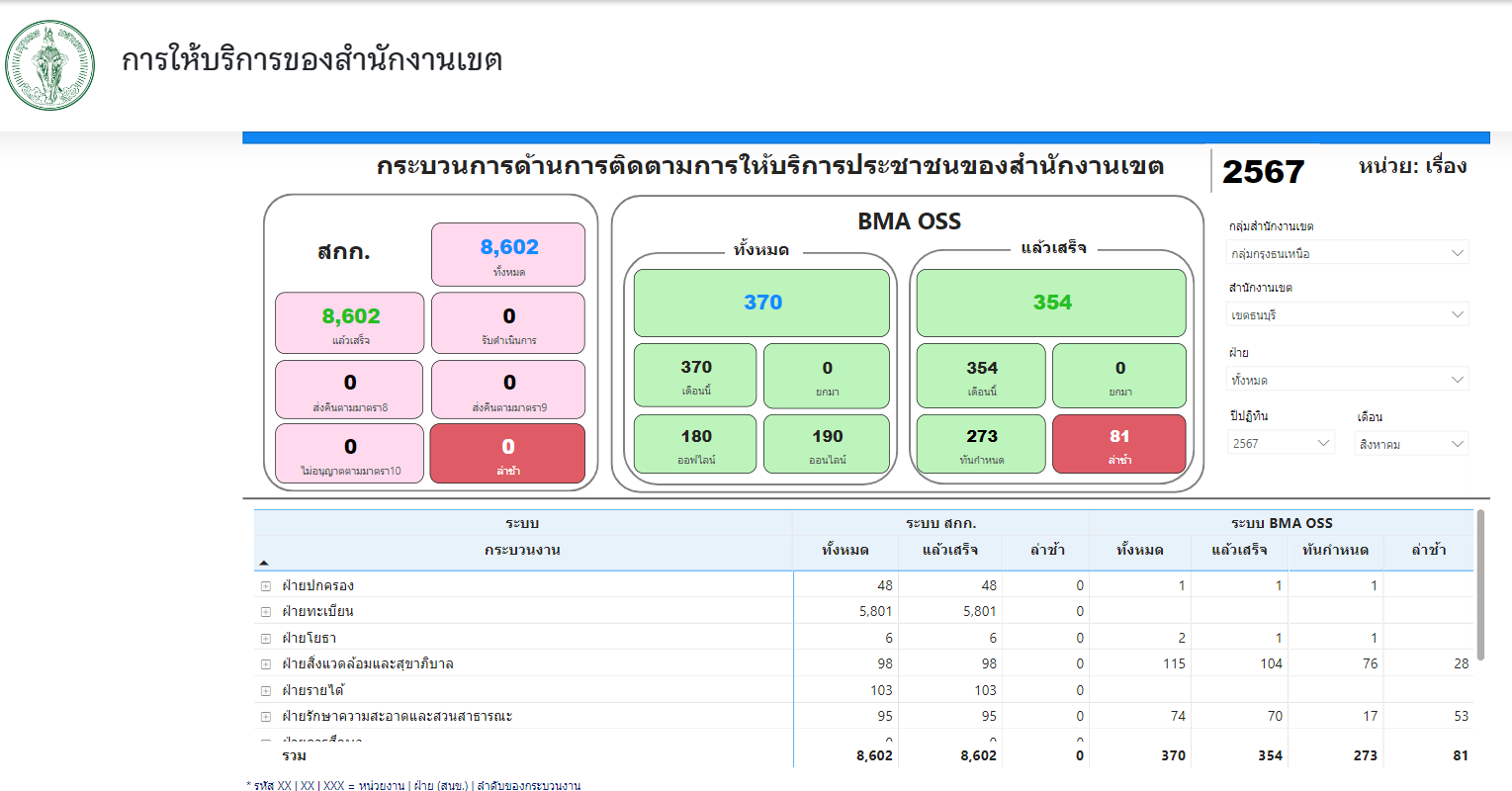

ตั้งแต่วันที่ 1 สิงหาคม - 31 สิงหาคมคม 2567 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 370 เรื่อง ดำเนินการสำเร็จ 354 เรื่อง คิดเป็นร้อยละ 95.68 ดำเนินการล่าช้าจำนวน 81 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
เดือนมิถุนายน พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 72 คำขอ แบบออนไลน์ 132 คำขอ รวมทั้งหมด 204 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
เดือนพฤษภาคม พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 118 คำขอ แบบออนไลน์ 187 คำขอ รวมทั้งหมด 305 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
เดือนสิงหาคม พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 180 คำขอแบบออนไลน์ 190 คำขอ รวมทั้งหมด 370 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-09-30 +61 วัน
เดือนกรกฎาคม พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 122 คำขอ แบบออนไลน์ 159 คำขอ รวมทั้งหมด 281 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-09-30 +61 วัน

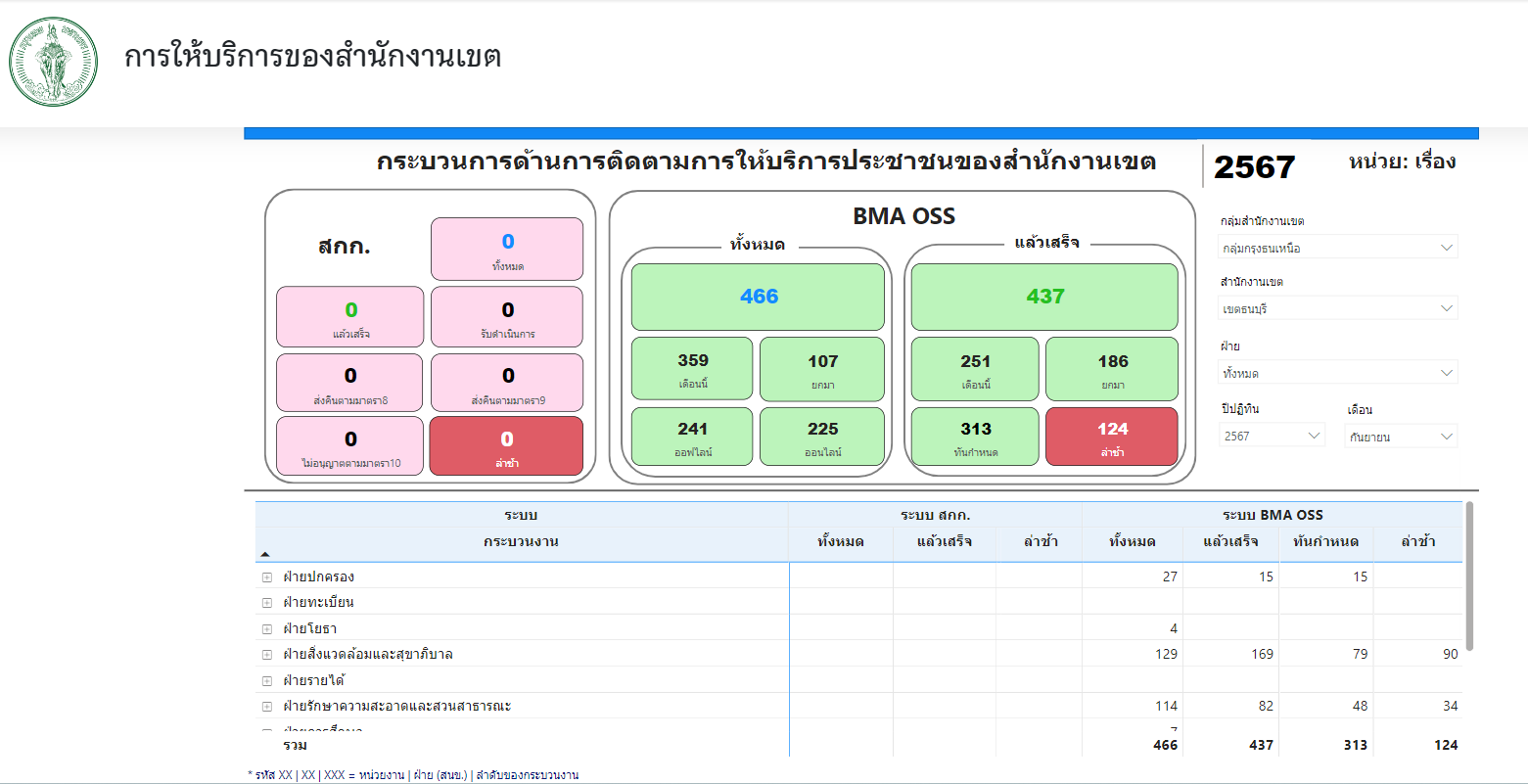

ตั้งแต่วันที่ 1 กันยายน - 30 กันยายน 2567 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 466 เรื่อง ดำเนินการสำเร็จ 437 เรื่อง คิดเป็นร้อยละ 93.78 ดำเนินการล่าช้าจำนวน 124 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-07-31 +0 วัน
ตั้งแต่วันที่ 1 กรกฎาคม - 31 กรกฎาคม 2567 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 282 เรื่อง ดำเนินการสำเร็จ 254 เรื่อง คิดเป็นร้อยละ 90.07 ดำเนินการล่าช้าจำนวน 26 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-07-31 +0 วัน
เดือนกุมภาพันธ์ พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 161 คำขอ แบบออนไลน์ 2 คำขอ รวมทั้งหมด 163 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-07-31 +0 วัน

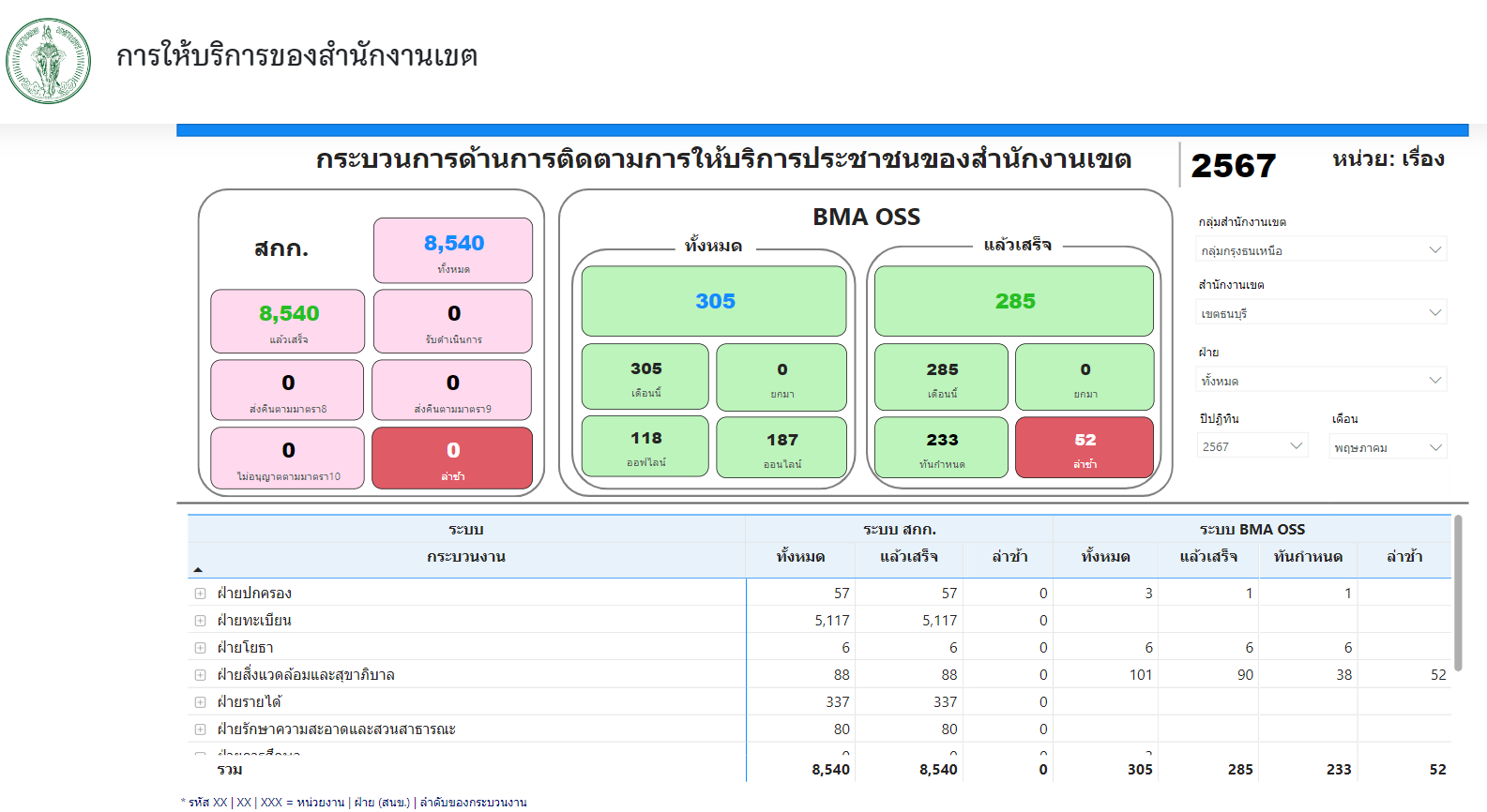

ตั้งแต่วันที่ 1 พฤษภาคม - 31 พฤษภาคม 2567 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 305 เรื่อง ดำเนินการสำเร็จ 285 เรื่อง คิดเป็นร้อยละ 93.44 ดำเนินการล่าช้าจำนวน 52 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-07-31 +0 วัน
เดือนมีนาคม พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 215 คำขอ แบบออนไลน์ 6 คำขอ รวมทั้งหมด 221 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-07-31 +98 วัน
ตั้งแต่วันที่ 1 มิถุนายน - 30 มิถุนายน 2567 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 204 เรื่อง ดำเนินการสำเร็จ 193 เรื่อง คิดเป็นร้อยละ 94.61 ดำเนินการล่าช้าจำนวน 4 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-07-31 +98 วัน
เดือนเมษายน พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 156 คำขอ แบบออนไลน์ 4 คำขอ รวมทั้งหมด 160 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-04-24 +27 วัน
ตั้งแต่วันที่ 1 เมษายน - 30 เมษายน 2567 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 160 เรื่อง ดำเนินการสำเร็จ 153 เรื่อง คิดเป็นร้อยละ 95.63 ดำเนินการล่าช้าจำนวน 23 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-04-24 +27 วัน
เดือนมกราคม พ.ศ. 2567 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 209 คำขอ แบบออนไลน์ 3 คำขอ รวมทั้งหมด 212 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-03-28 +28 วัน
เดือนธันวาคม พ.ศ. 2566 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 141 คำขอ แบบออนไลน์ 3 คำขอ รวมทั้งหมด 144 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-03-28 +28 วัน
ตั้งแต่วันที่ 1 มีนาคม - 31 มีนาคม 2567 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 221 เรื่อง ดำเนินการสำเร็จ 217 เรื่อง คิดเป็นร้อยละ 98.19 ดำเนินการล่าช้าจำนวน 8 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-02-29 +30 วัน
เดือนพฤศจิกายน พ.ศ. 2566 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 132 คำขอ แบบออนไลน์ 1 คำขอ รวมทั้งหมด 133 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-02-29 +30 วัน
ตั้งแต่วันที่ 1 กุมภาพันธ์ - 29 กุมภาพันธ์ 2567 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 163 เรื่อง ดำเนินการสำเร็จ 161 เรื่อง คิดเป็นร้อยละ 98.77 ดำเนินการล่าช้าจำนวน 35 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-01-30
เดือนตุลาคม พ.ศ. 2566 จำนวนคําขอรับบริการตามกระบวนงานในระบบศูนย์รับคำขออนุญาตของกรุงเทพมหานคร (BMA OSS) แบบออฟไลน์ 123 คำขอ แบบออนไลน์ 34 คำขอ รวมทั้งหมด 157 คำขอ
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-01-30 +33 วัน

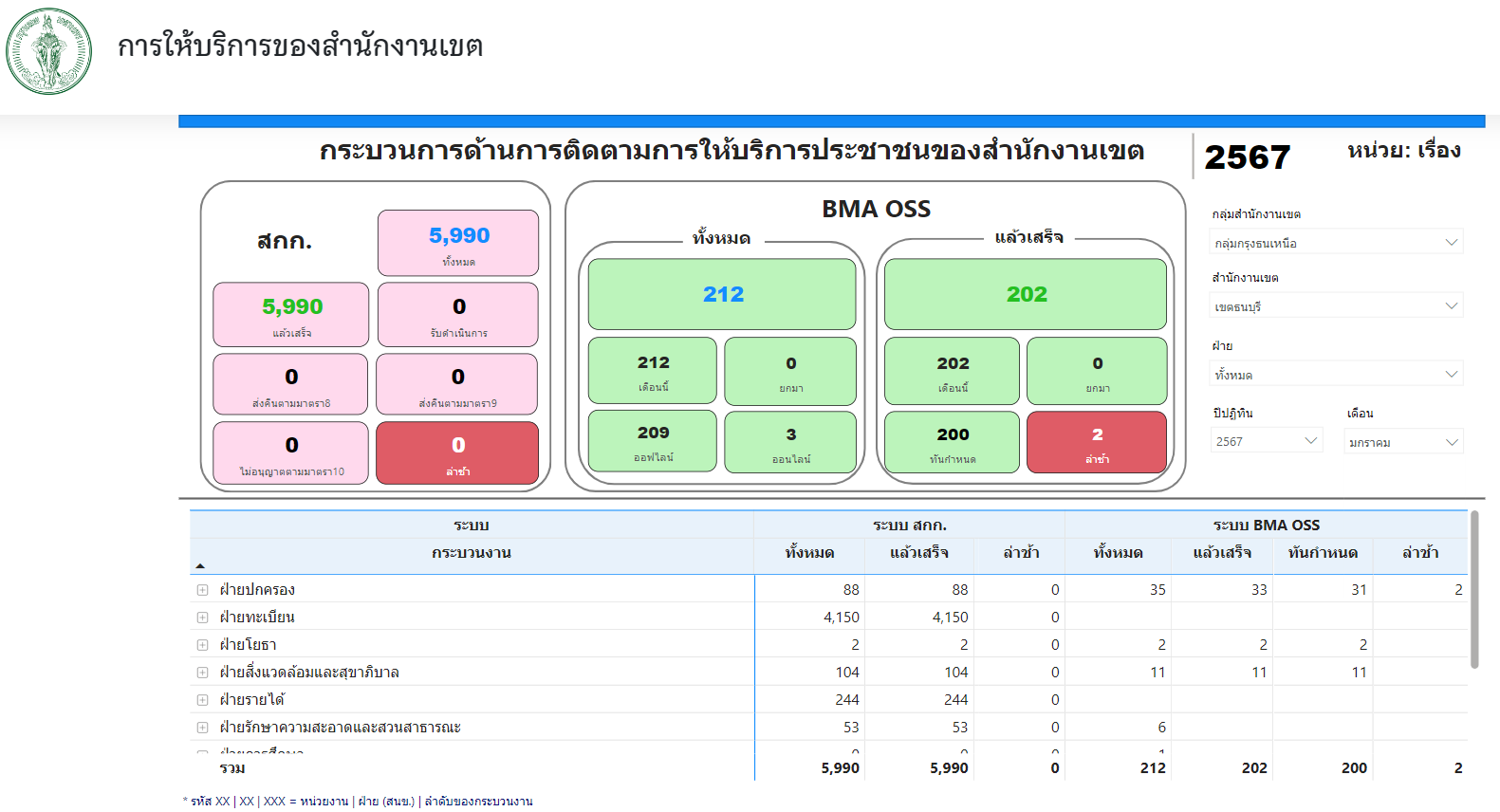

ตั้งแต่วันที่ 1 มกราคม - 31 มกราคม 2567 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 212 เรื่อง ดำเนินการสำเร็จ 202 เรื่อง คิดเป็นร้อยละ 95.28 ดำเนินการล่าช้าจำนวน 2 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-12-28 +28 วัน

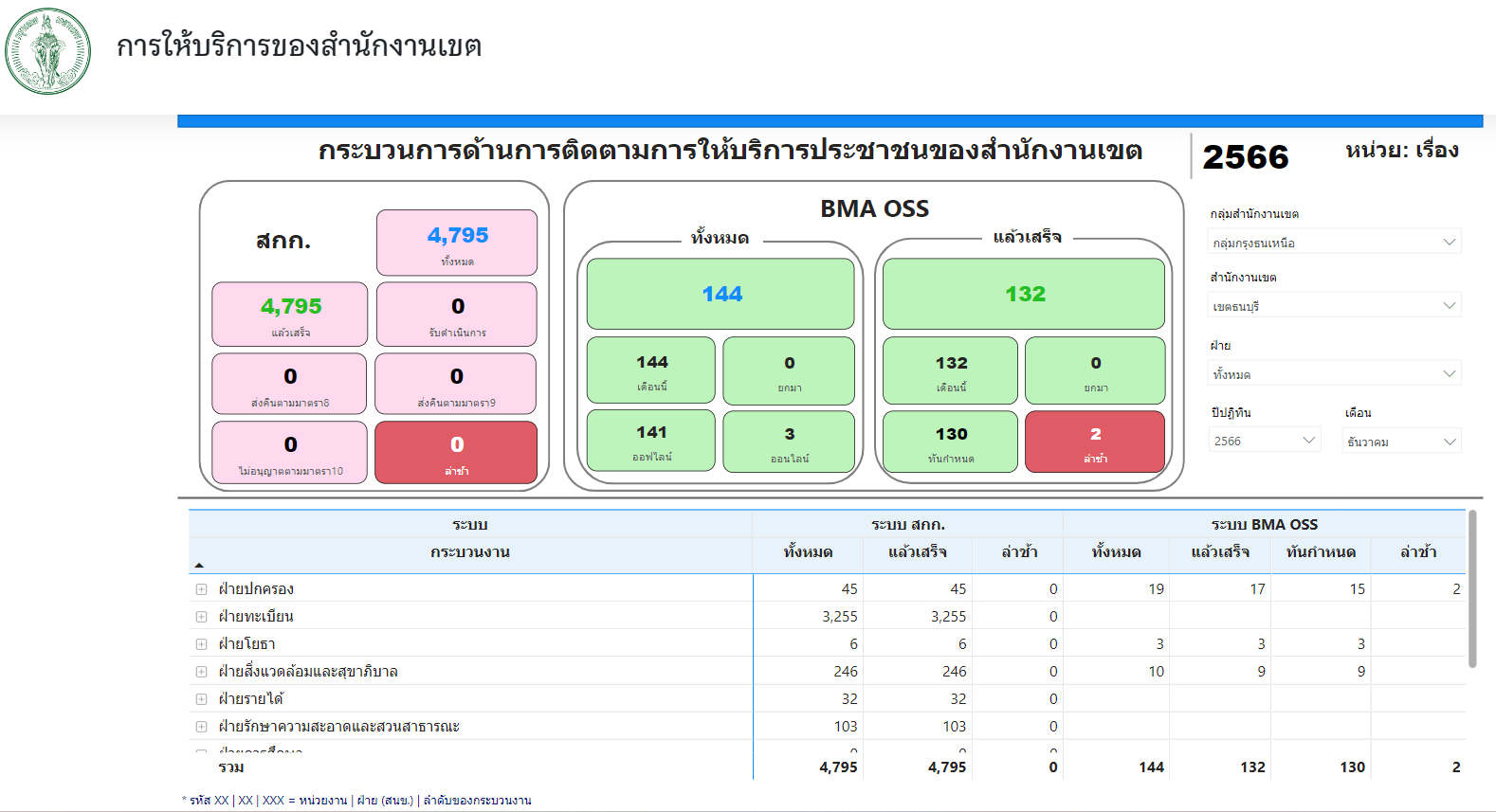

ตั้งแต่วันที่ 1 ธันวาคม - 31 ธันวาคม 2566 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 144 เรื่อง ดำเนินการสำเร็จ 132 เรื่อง คิดเป็นร้อยละ 91.67 ดำเนินการล่าช้าจำนวน 2 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-11-30 +30 วัน
ตั้งแต่วันที่ 1 พฤศจิกายน - 30 พฤศจิกายน 2566 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 133 เรื่อง ดำเนินการสำเร็จ 130 เรื่อง คิดเป็นร้อยละ 97.74 ดำเนินการล่าช้าจำนวน 1 เรื่อง
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-10-31
ตั้งแต่วันที่ 1 ตุลาคม - 31 ตุลาคม 2566 มีสถิติการให้บริการประชาชนของสำนักงานเขต จำนวน 157 เรื่อง ดำเนินการสำเร็จ 157 เรื่อง คิดเป็นร้อยละ 100
📍 พิกัดโครงการ: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.724974, 100.485651)

← กลับไปเลือกเขต
